系列文章目录
【引论一】项目管理的意义
【引论二】项目管理的逻辑
【环境】概述
【环境】原则
【环境】任务

【环境】绩效
【人】概述
【人】原则
【人】任务
【人】绩效
【过程】概念
【过程】原则
【过程】任务
【过程】绩效

一、项目管理办公室PMO
1.1 项目管理办公室(PMO)的职能

1.2 项目管理办公室(PMO)的3种类型
1.3 项目决策机制
二、资源是怎样浪费的

2.1 资源是怎样浪费的![在这里插入图片描述](https://img-blog.csdnimg.cn/direct/5d087131ee4b45a28b90c05249f37d9f.png)

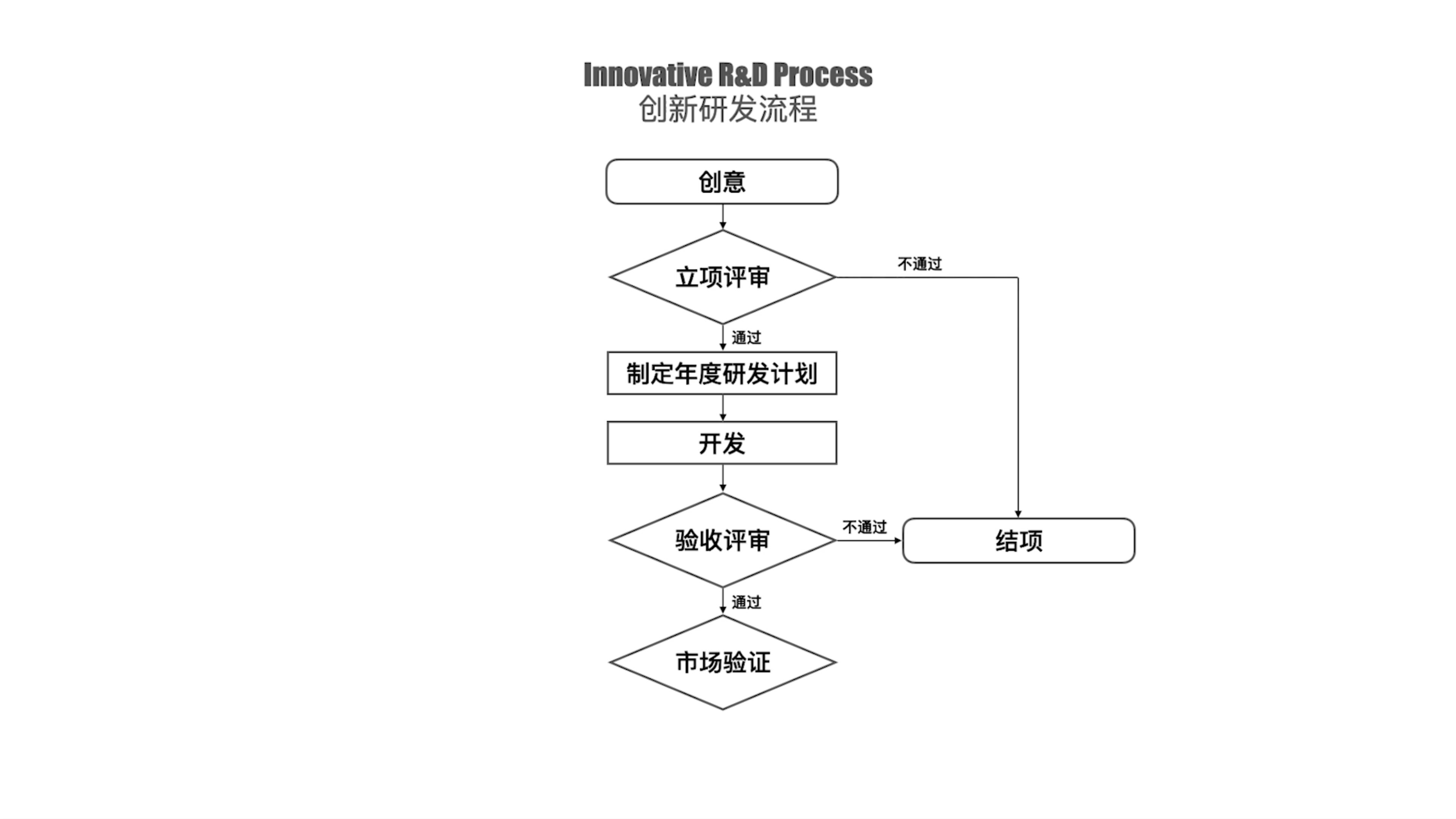

2.2 创新研发流程
三、精益画布&莫斯科法则

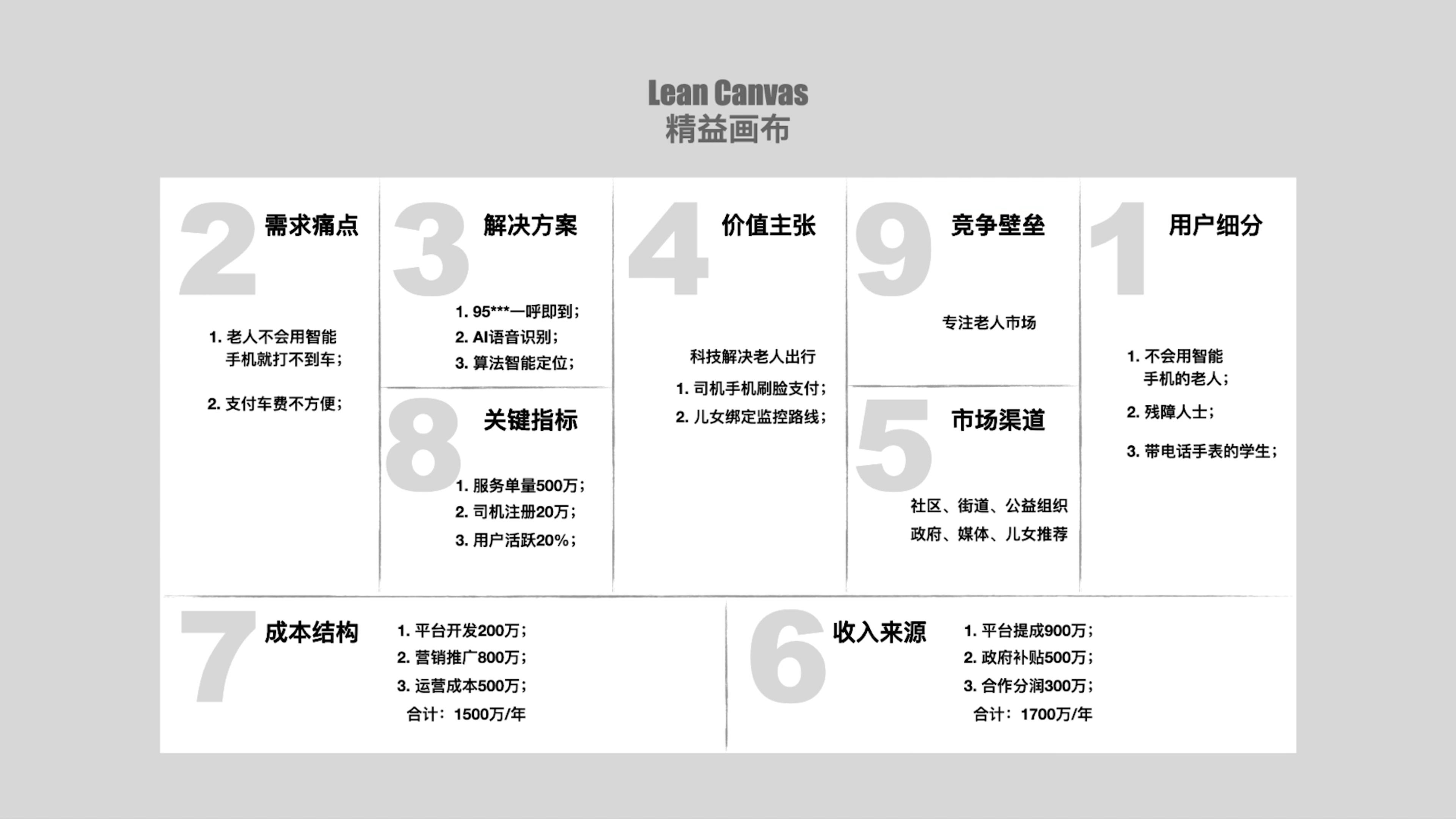

3.1 精益画布
3.2 MMR+MVP

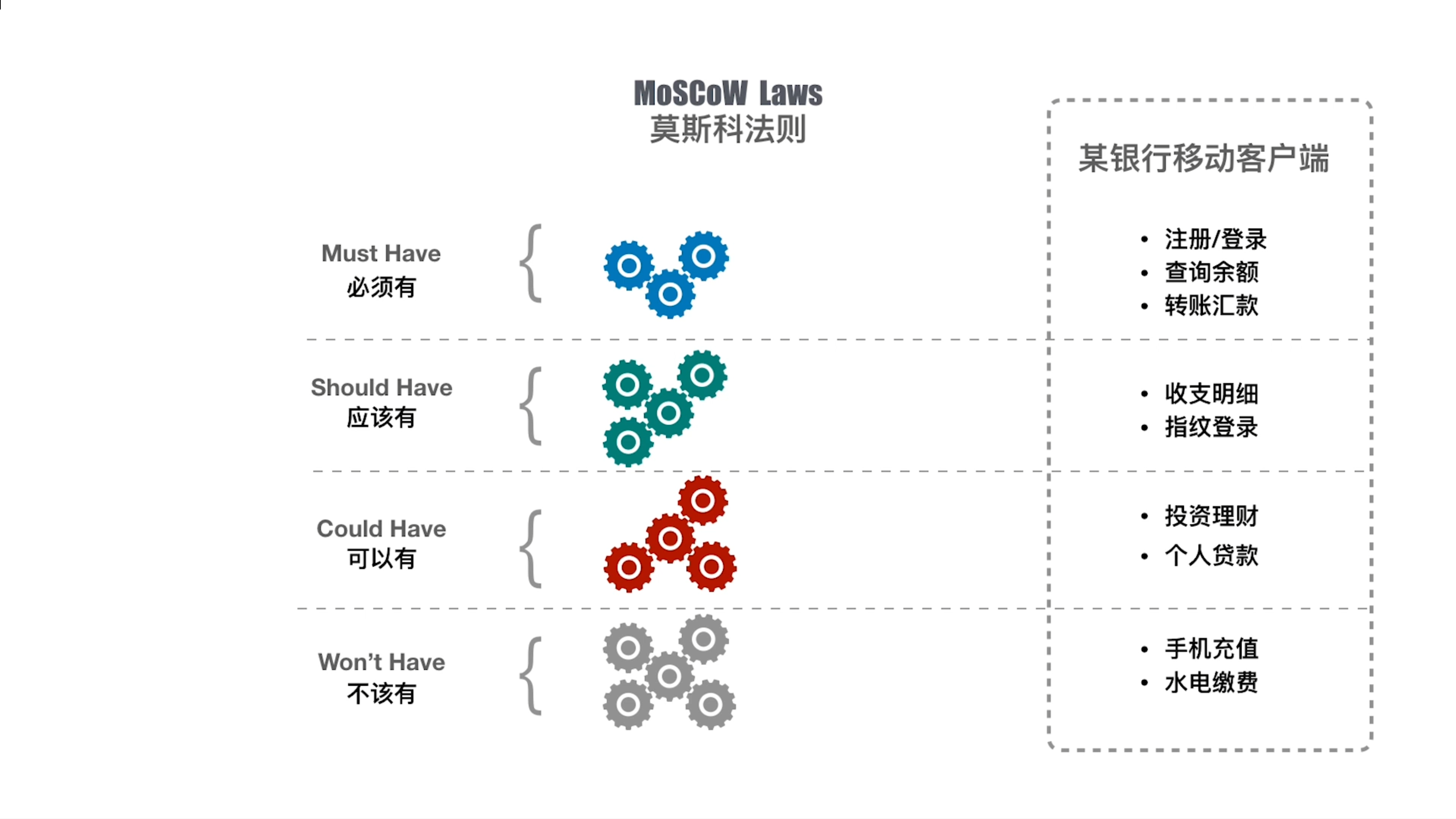

3.3 莫斯科法则
四、项目生命周期

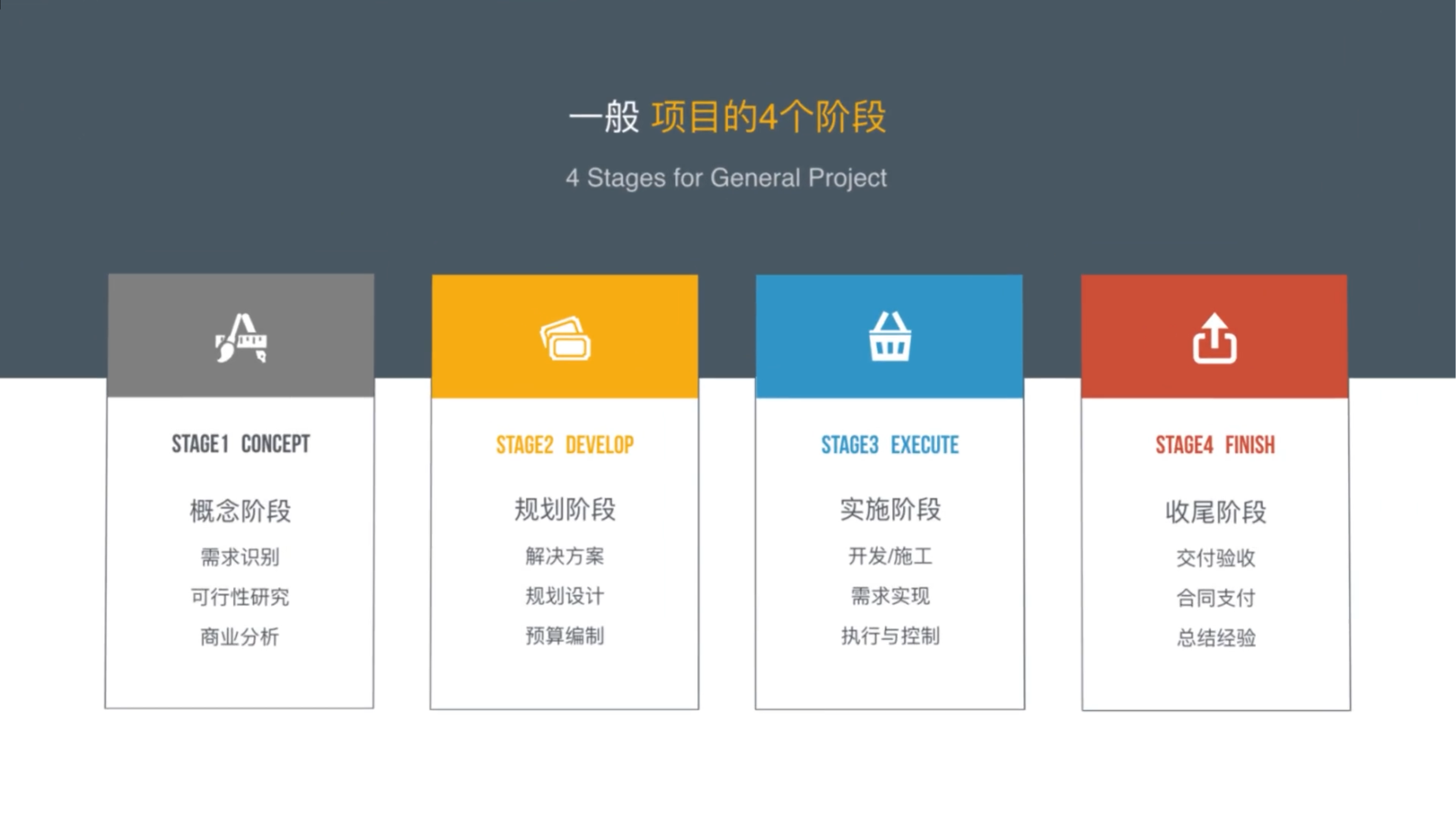

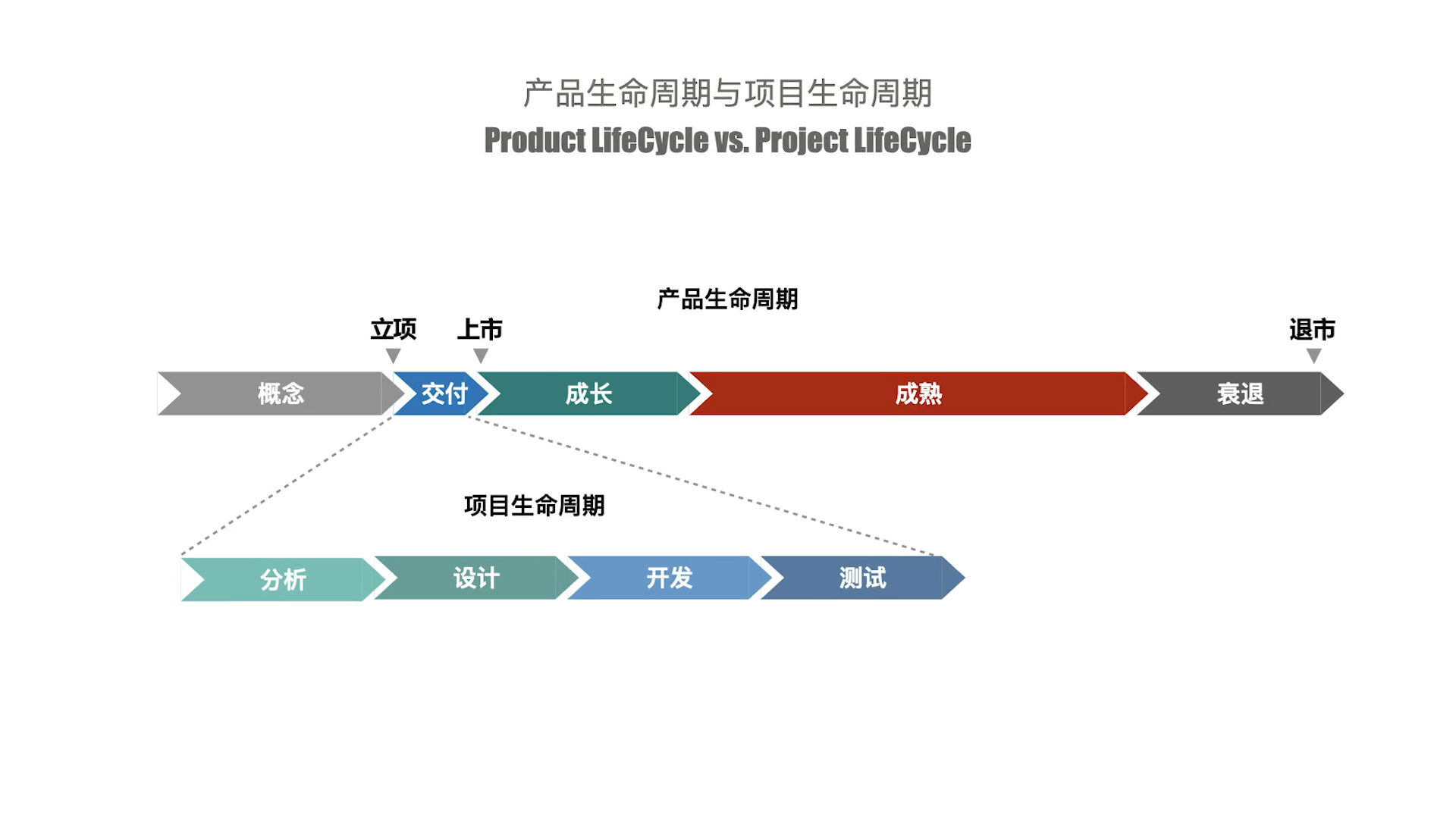

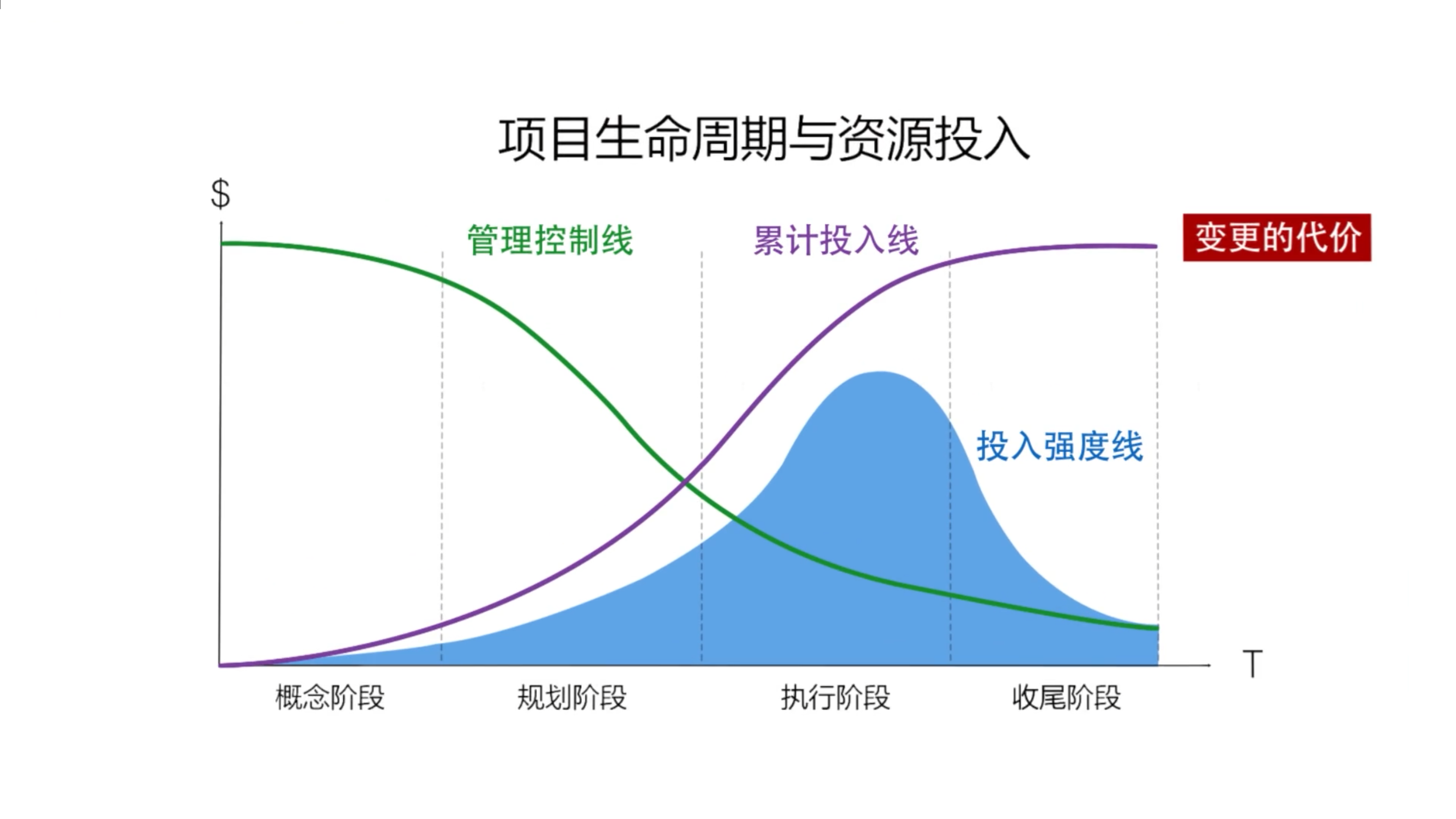

4.1 项目的生命周期
4.2 一般项目的4个阶段
4.3 预测型生命周期

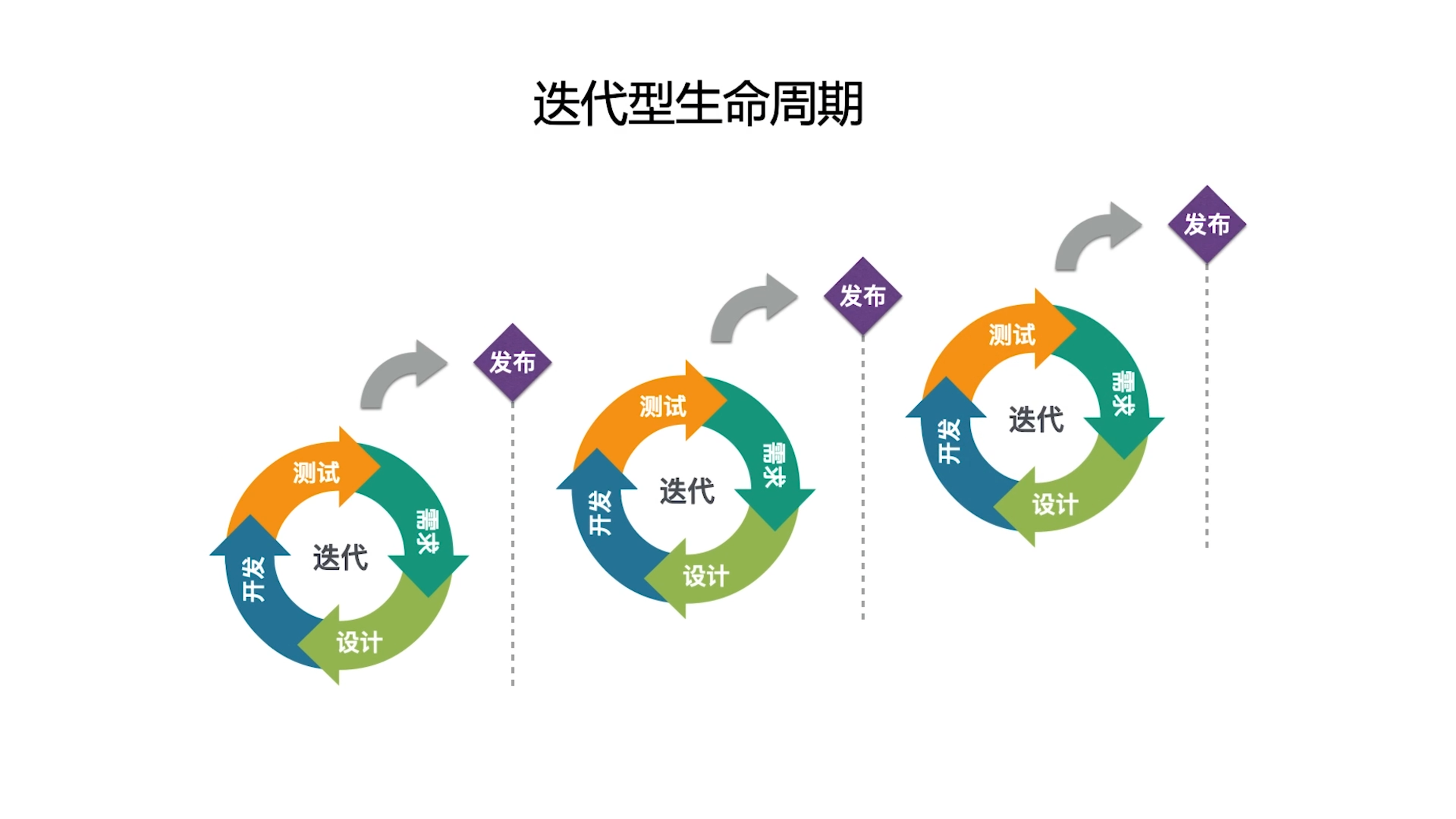

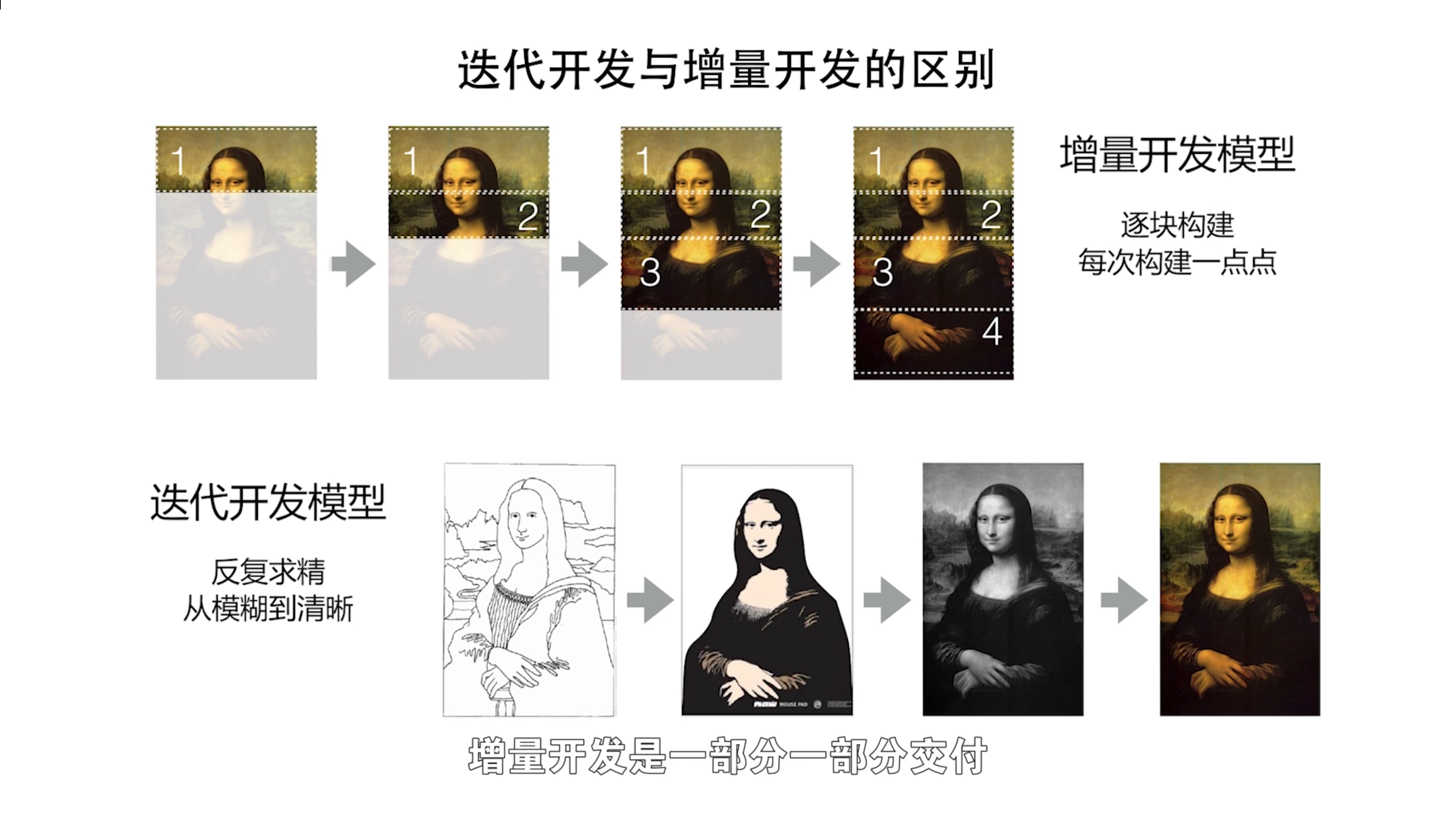

4.4 迭代型生命周期
4.5 增量型生命周期

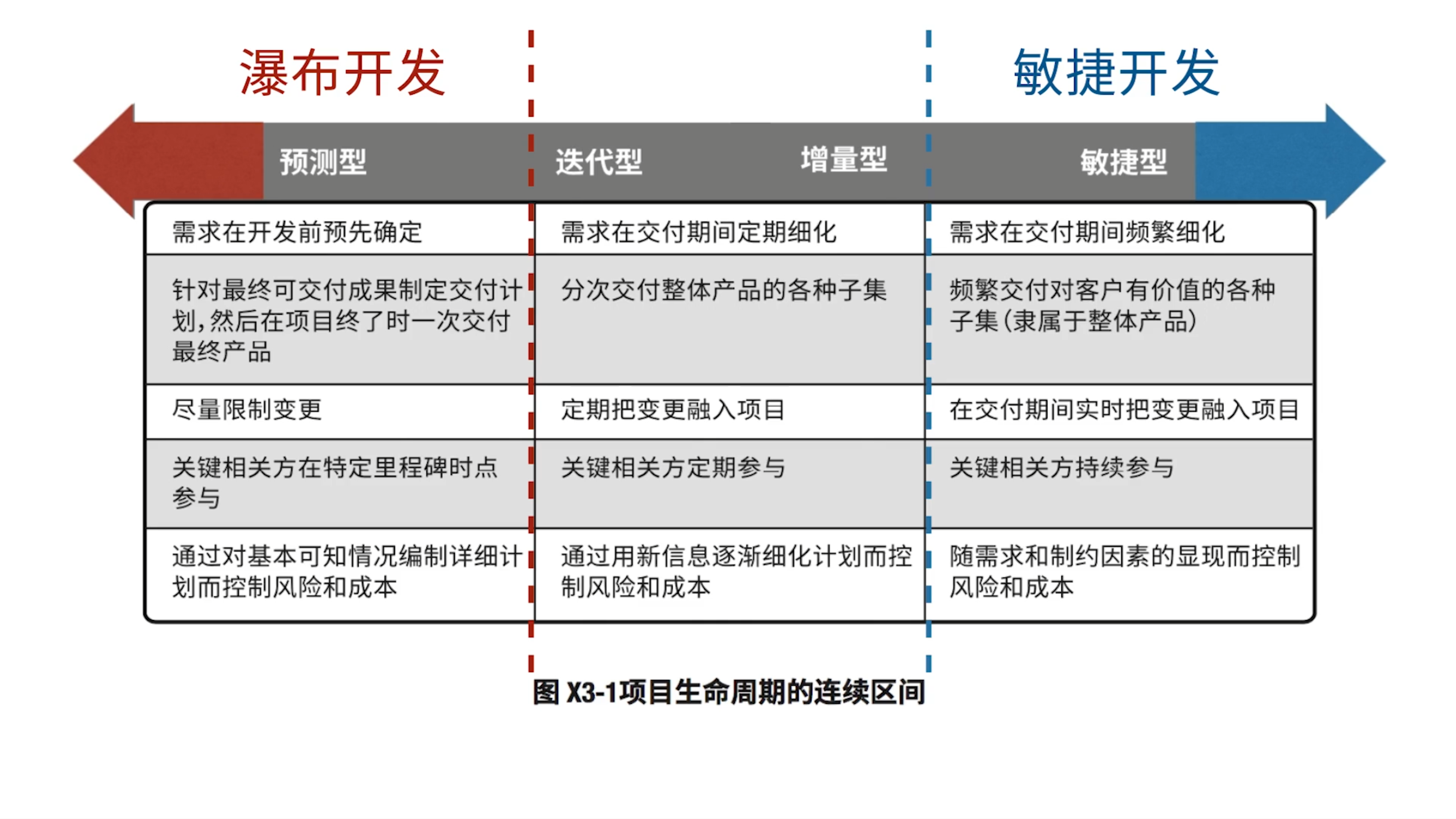

4.6 4种项目生命周期的对比

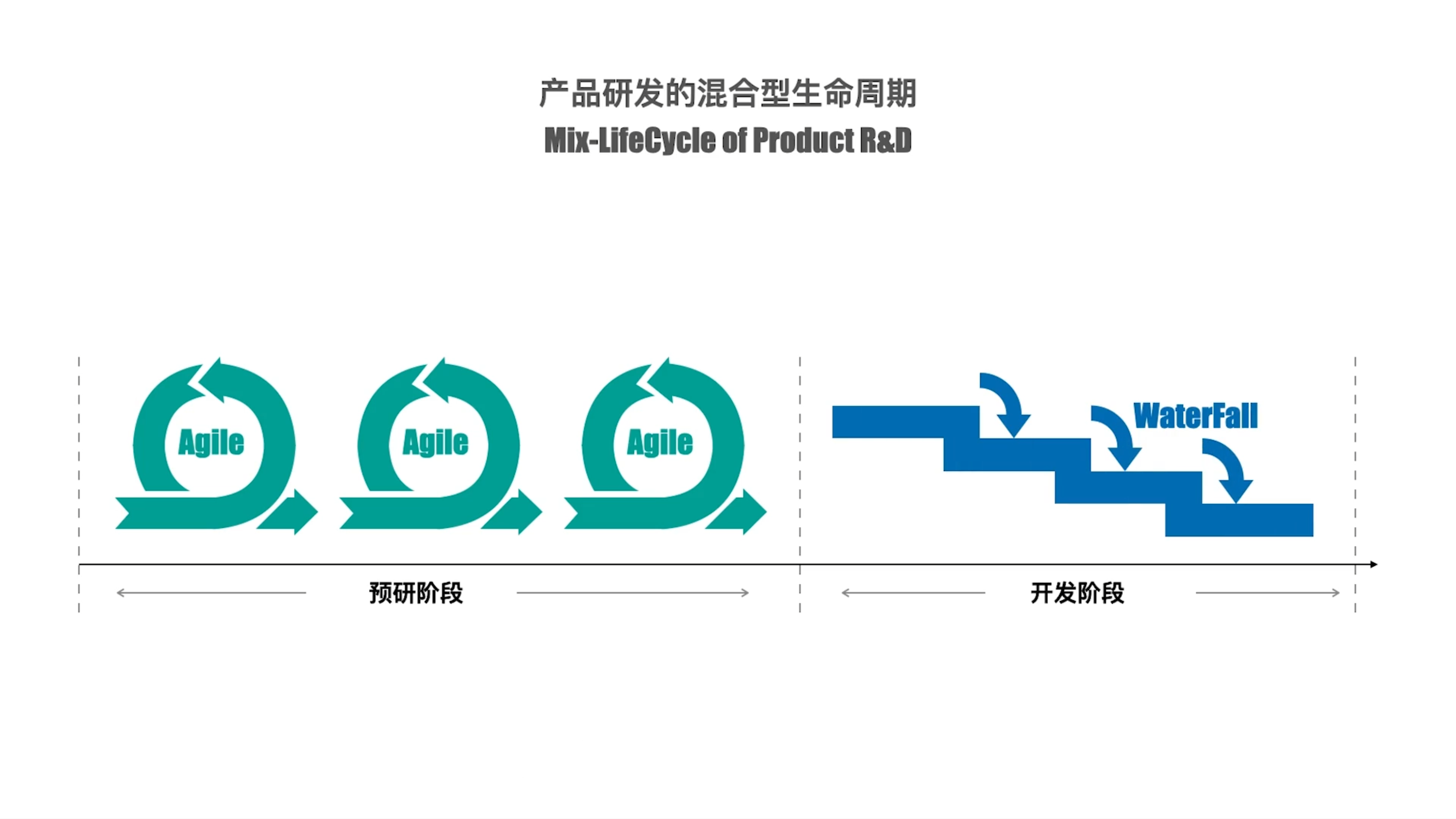

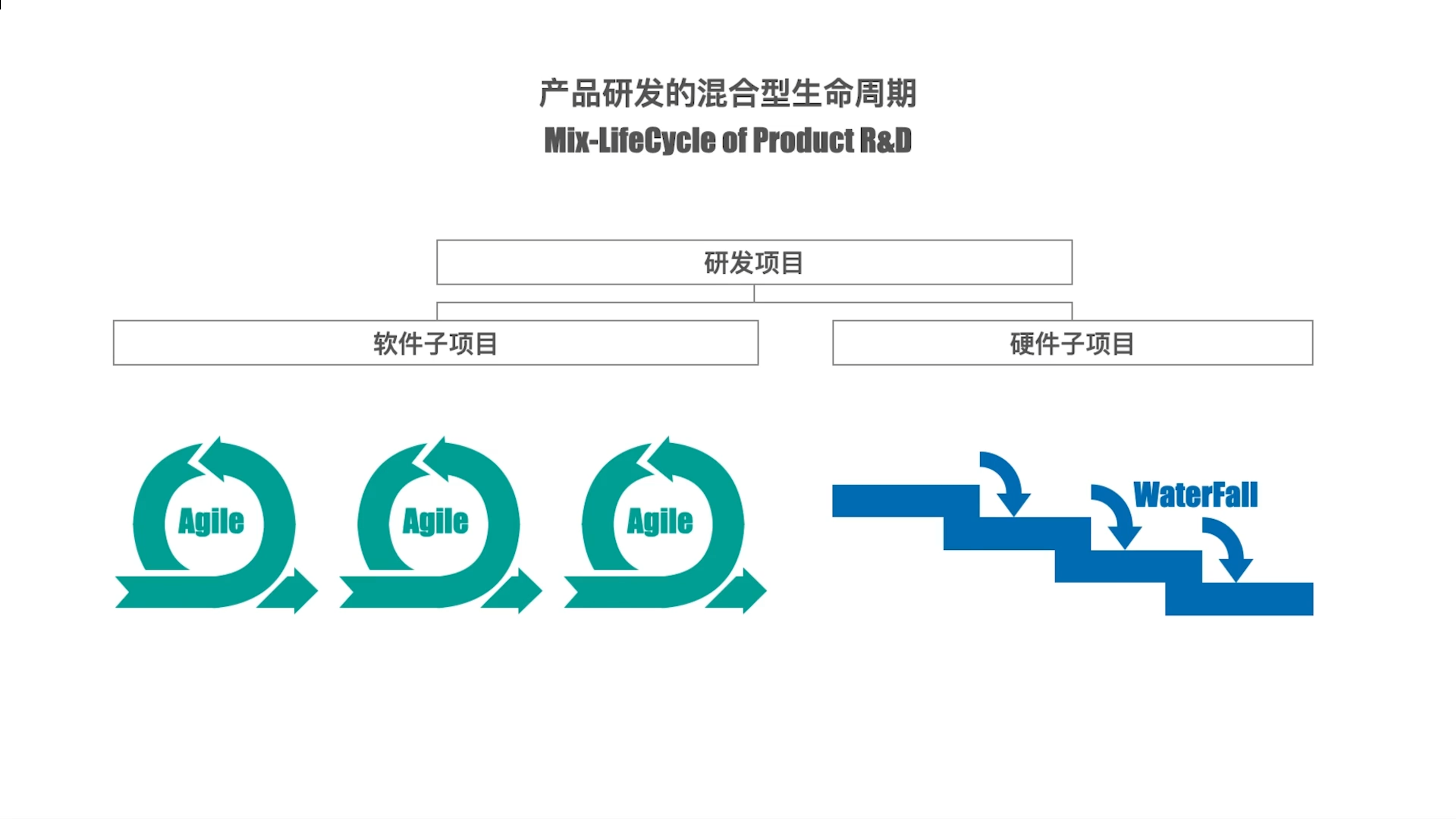

4.7 混合型生命周期
五、让干系人参与进来

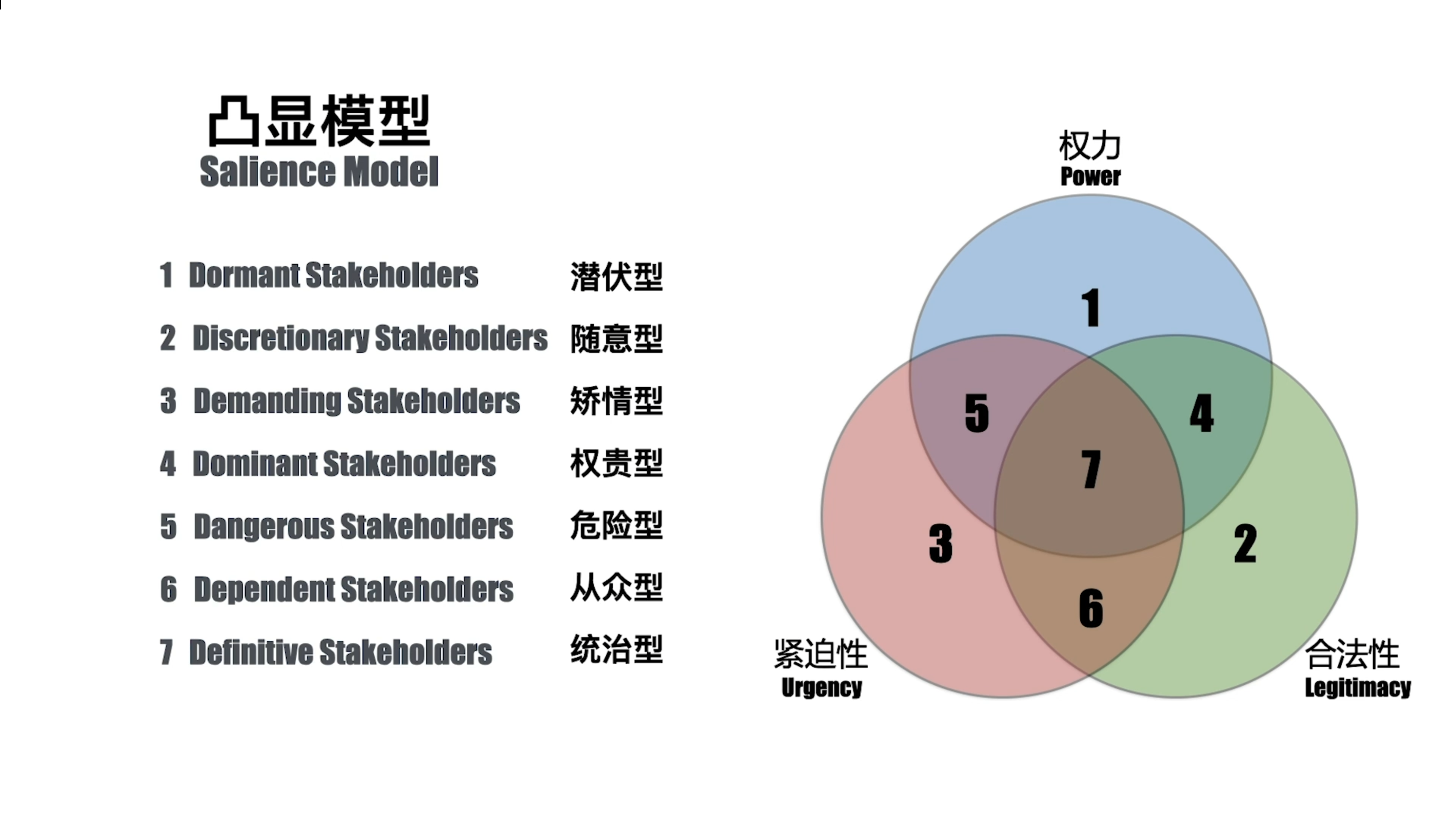

5.1 凸显模型
5.2 凸显模型:三个维度的干系人

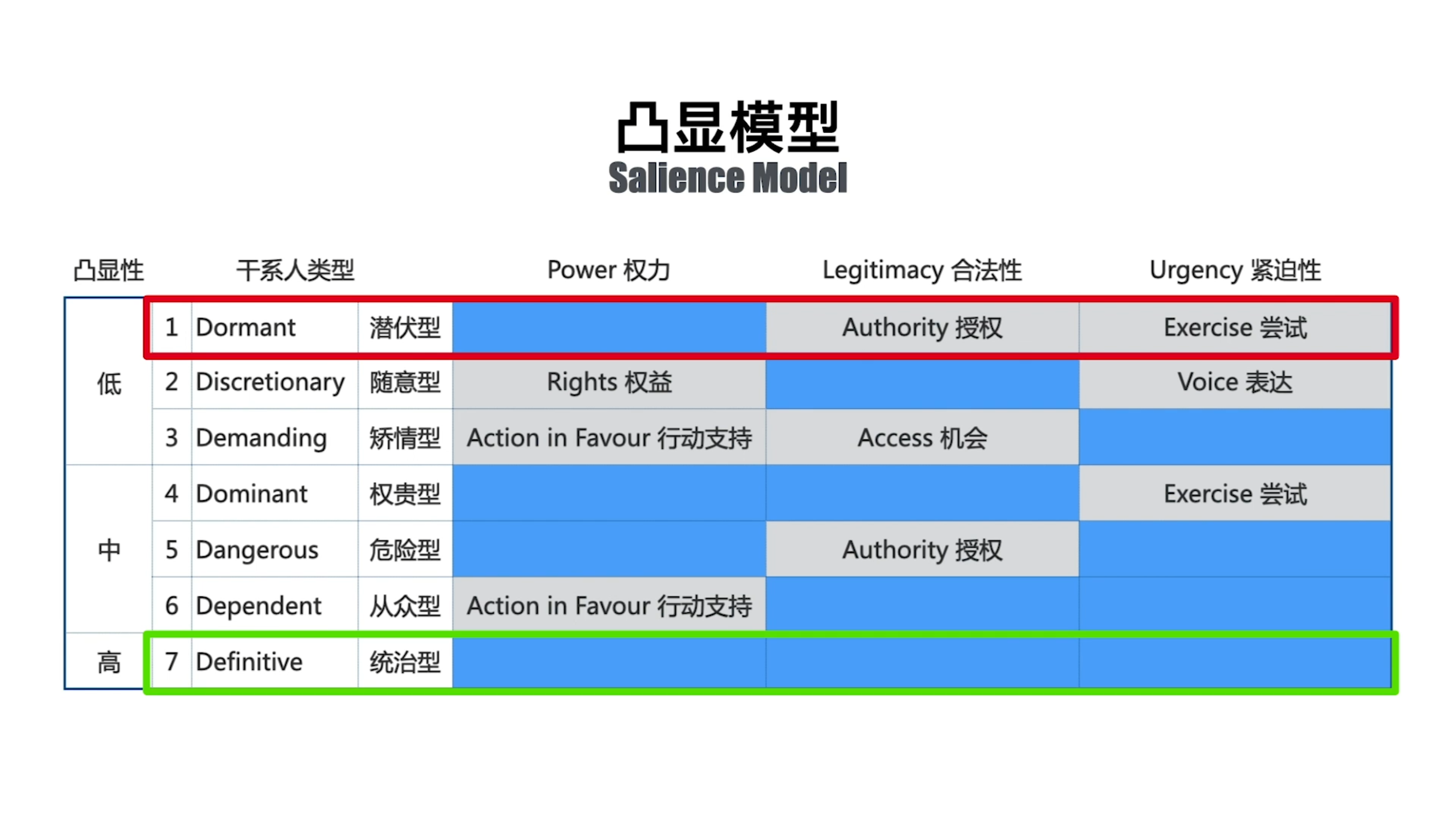

5.3 凸显模型:七种类型的干系人
六、有效的沟通

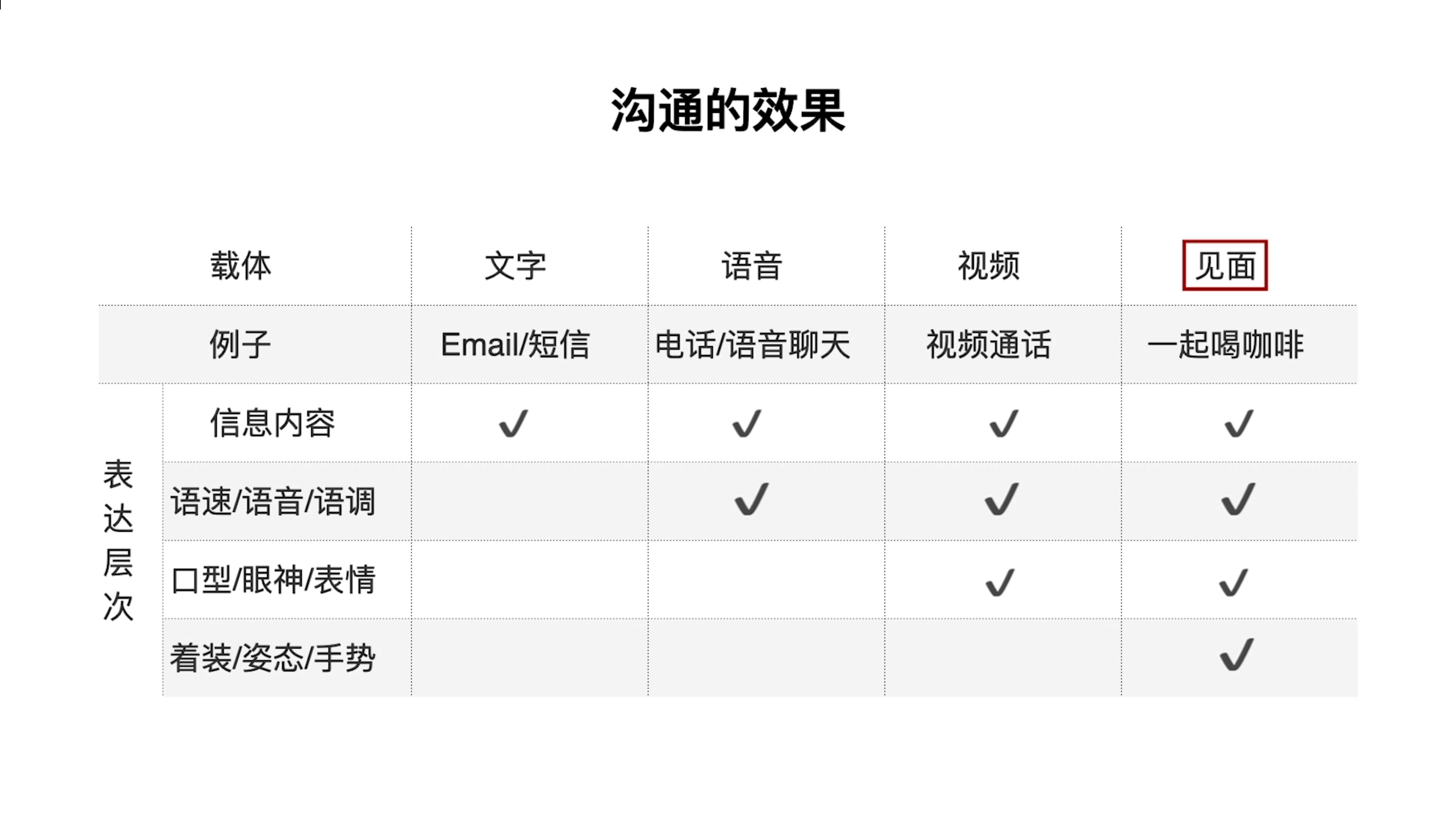

6.1 沟通的效果

6.2 有效的沟通
七、规划沟通管理需要考虑的要素、沟通模型
7.1 规划沟通管理需要考虑的要素

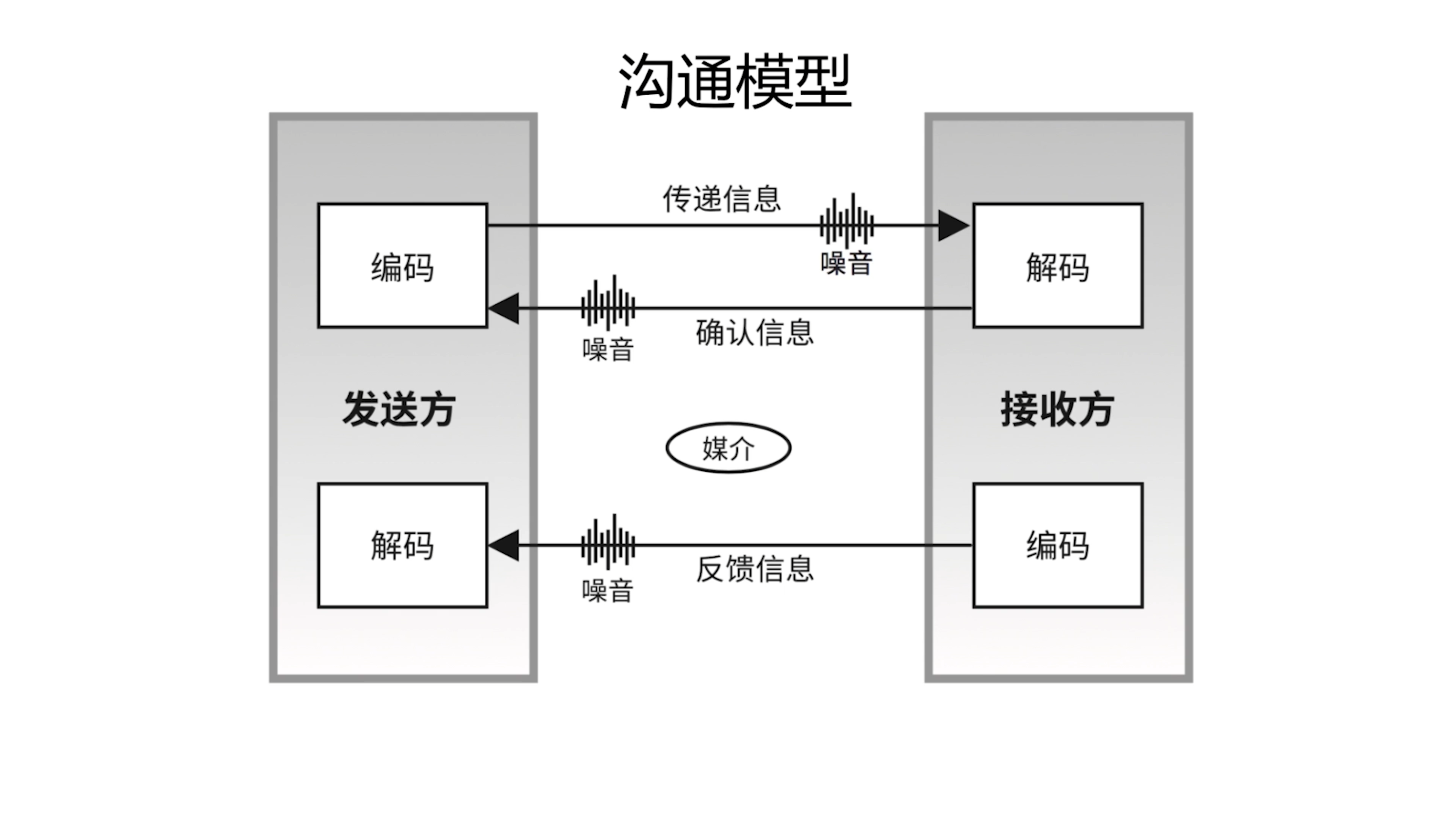

7.2 沟通模型
沟通漏洞必然存在!
八、沟通路径

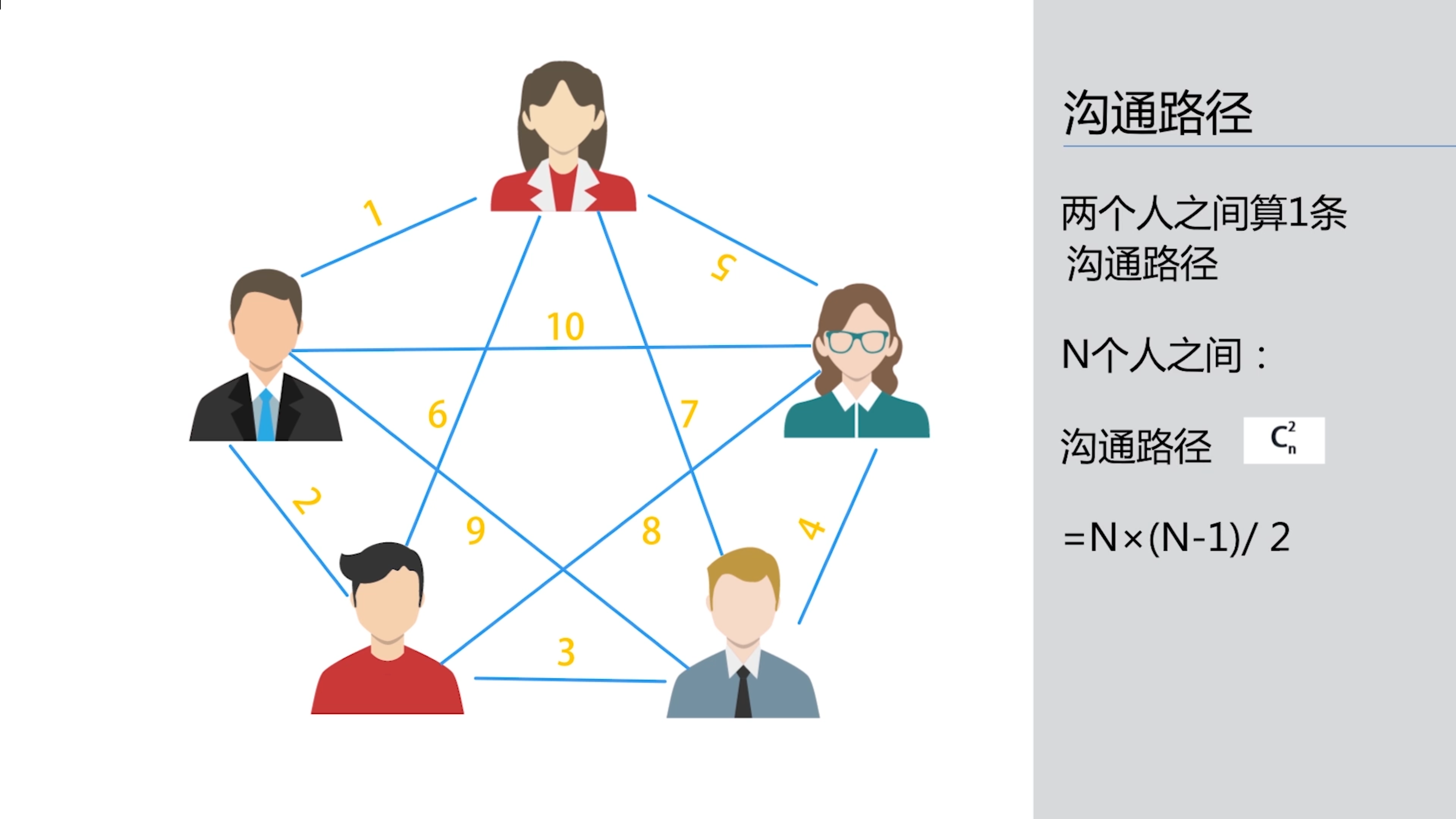

8.1 沟通路径计算方式
8.2 沟通中的过滤现象
九、影响沟通的障碍
9.1 影响沟通的障碍
1.信息过载
2.缺少知识
3.文化差异
4.分散注意力的环境因素
5.有害的态度
6.情绪
7.不懂专业或者技术术语
8.沟通渠道过多
9.选择性认知
9.2 沟通障碍的原因
十、沟通技巧和方式
10.1 改善沟通的技术

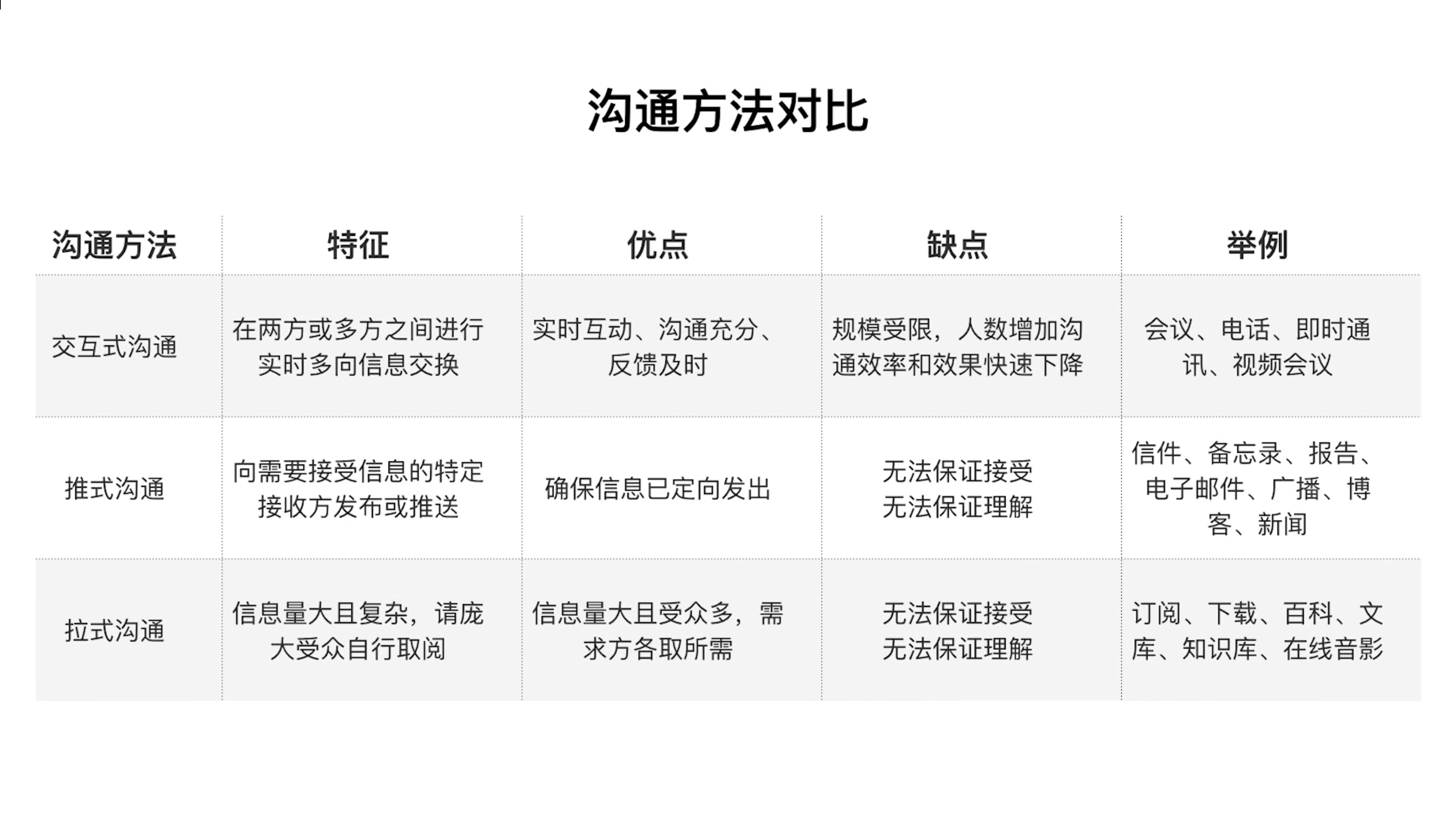

10.2 沟通的三种方式
十一、整合管理的是什么
11.1 整合管理是什么
收集整理筛选,重新搭配很多项目管理的要素,形成一个合理的组合

11.2 整合管理的发展趋势

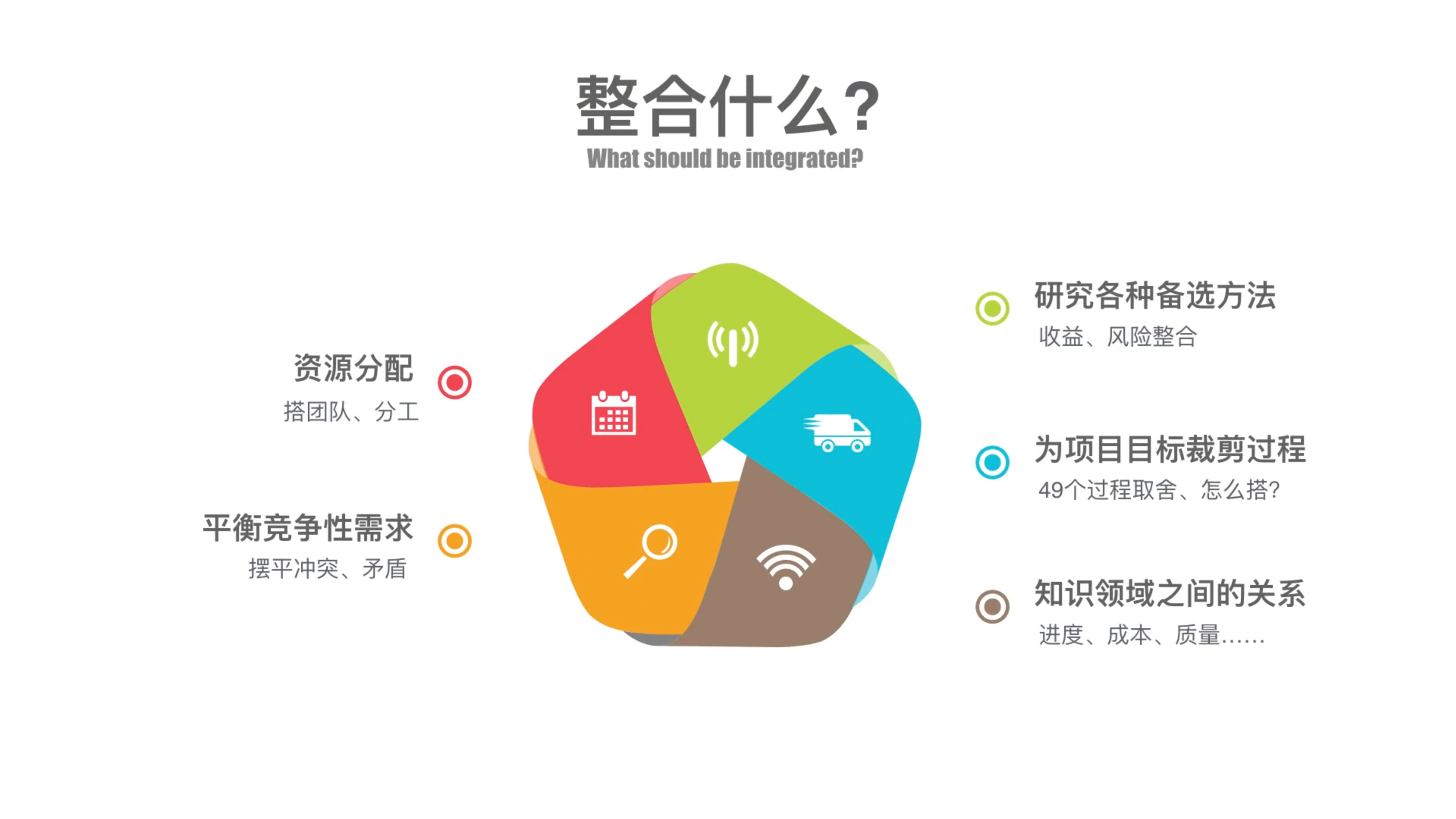

11.3 整合什么

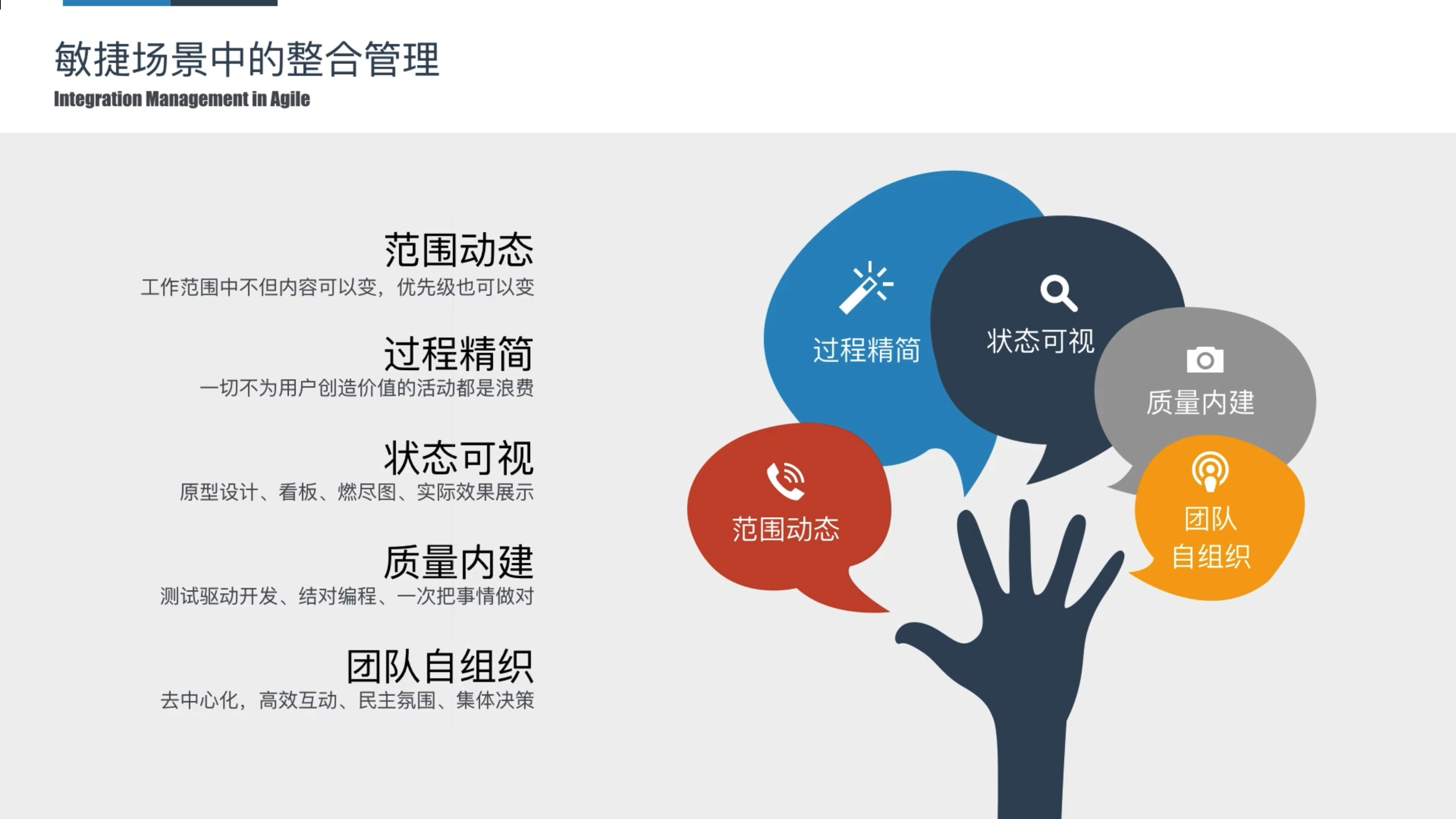

11.4 敏捷场景中的整合管理
十二、项目章程
12.1 项目章程
12.2 项目章程标志
12.3 任命项目经理
十三、整体变更控制

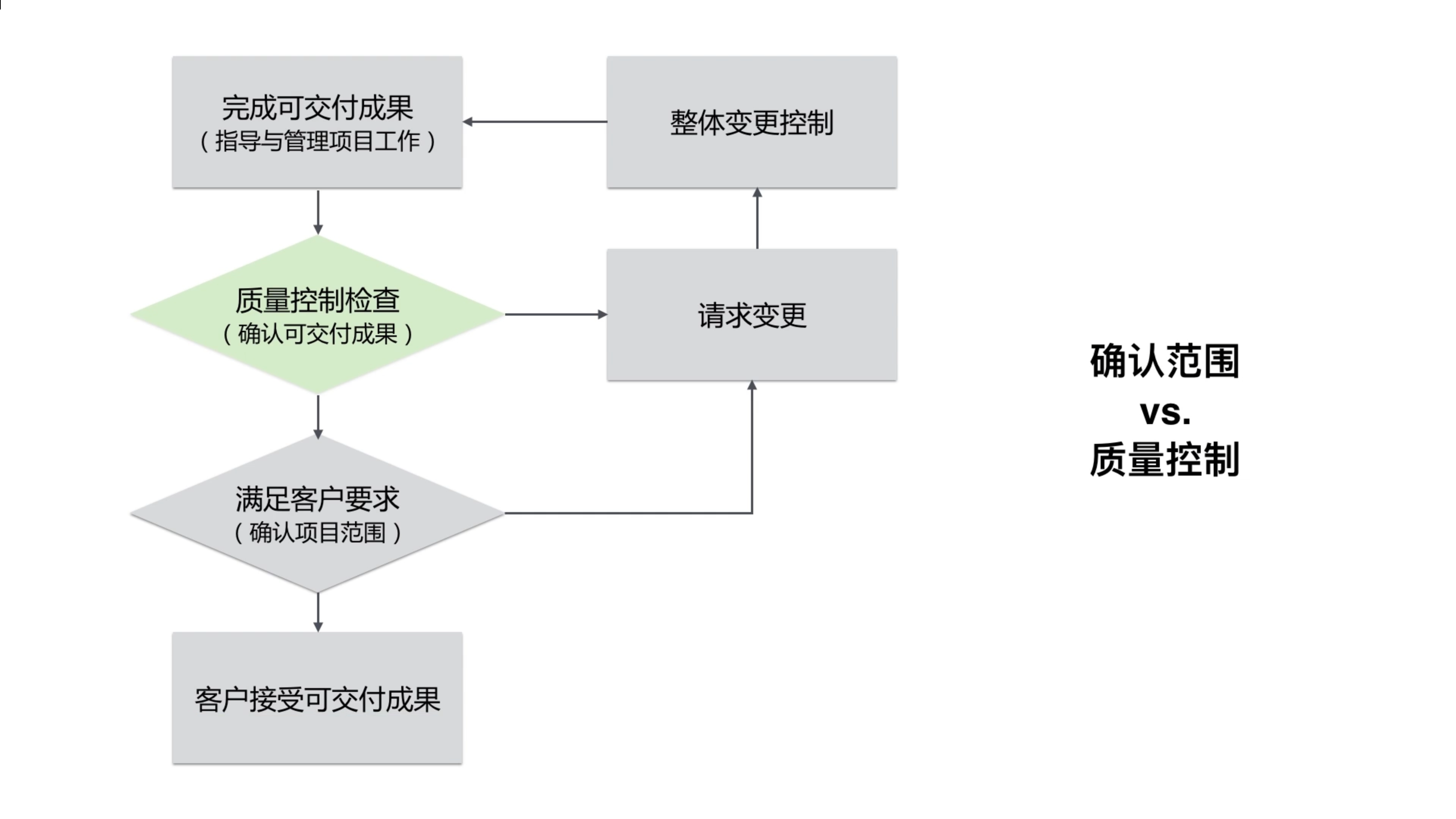

13.1 项目中计划和控制的关系
项目不会完全按照预定的计划执行,其中的过程是计划和控制的交替修正
13.2 变更控制委员会的成员和作用
十四、整体变更流程图和变更控制的32个原因

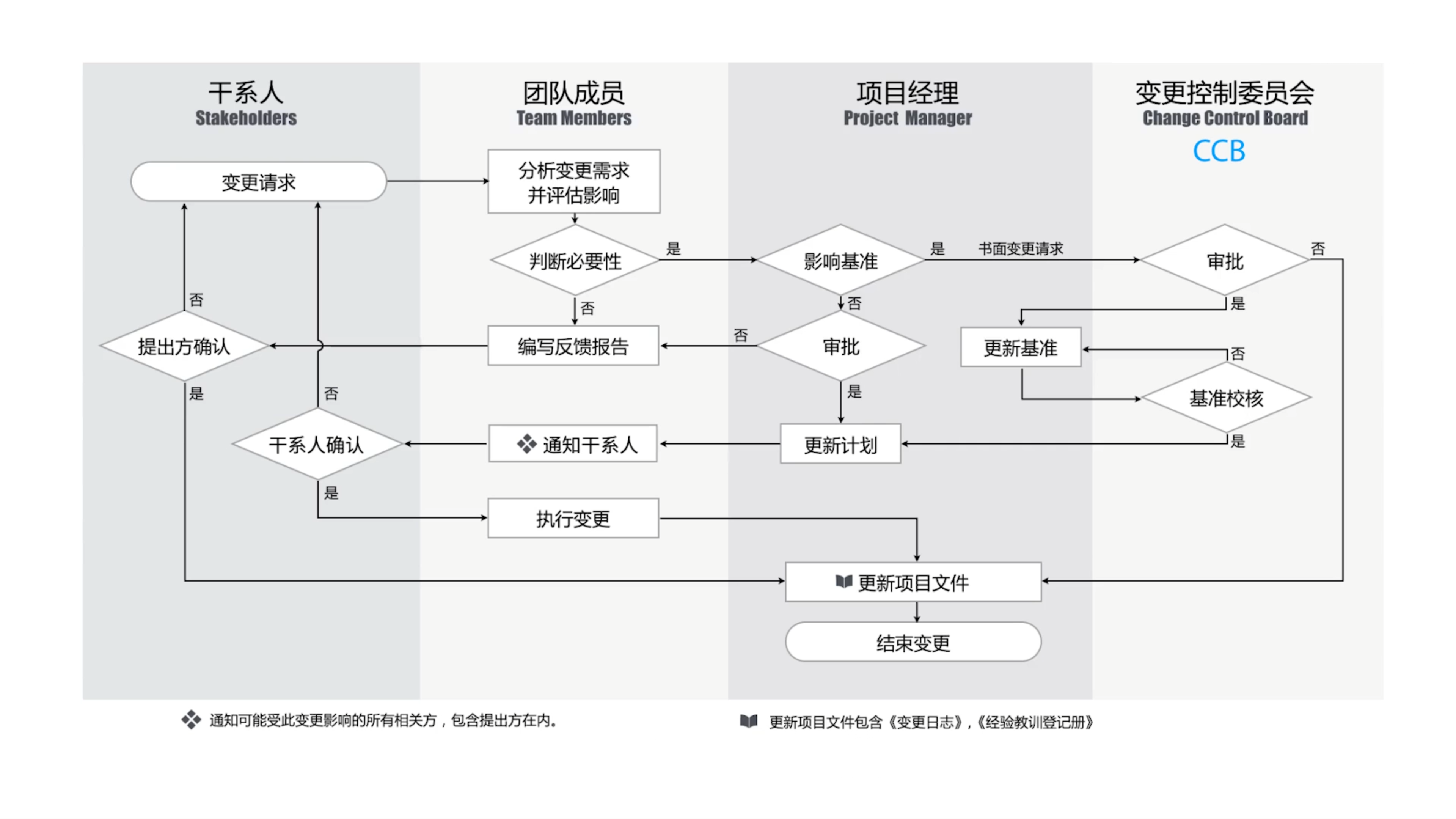

14.1 整体变更流程图

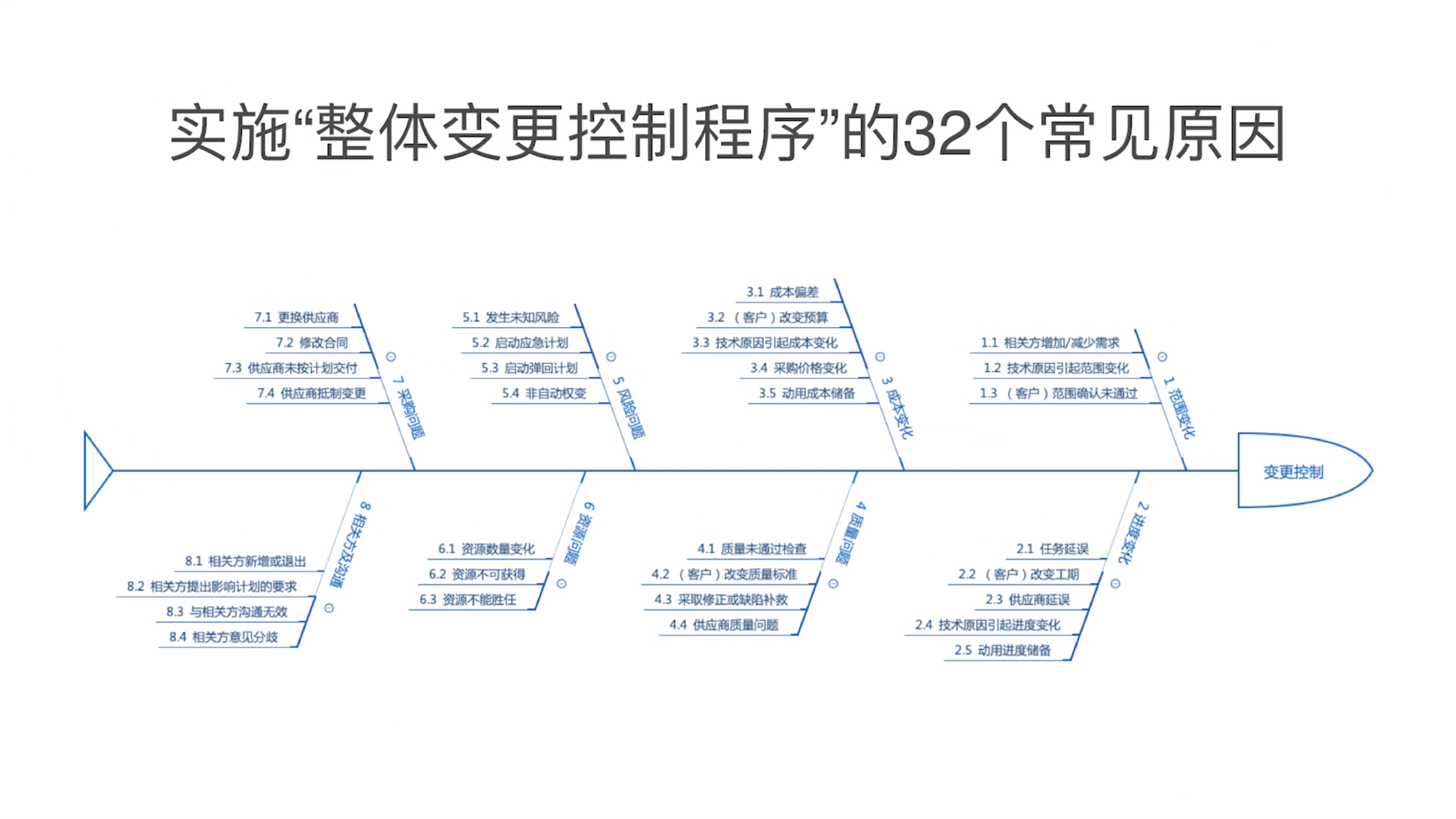

14.2 实施“整体变更控制程序”的32个常见原因
十五、变更应对措施&十个固定搭配

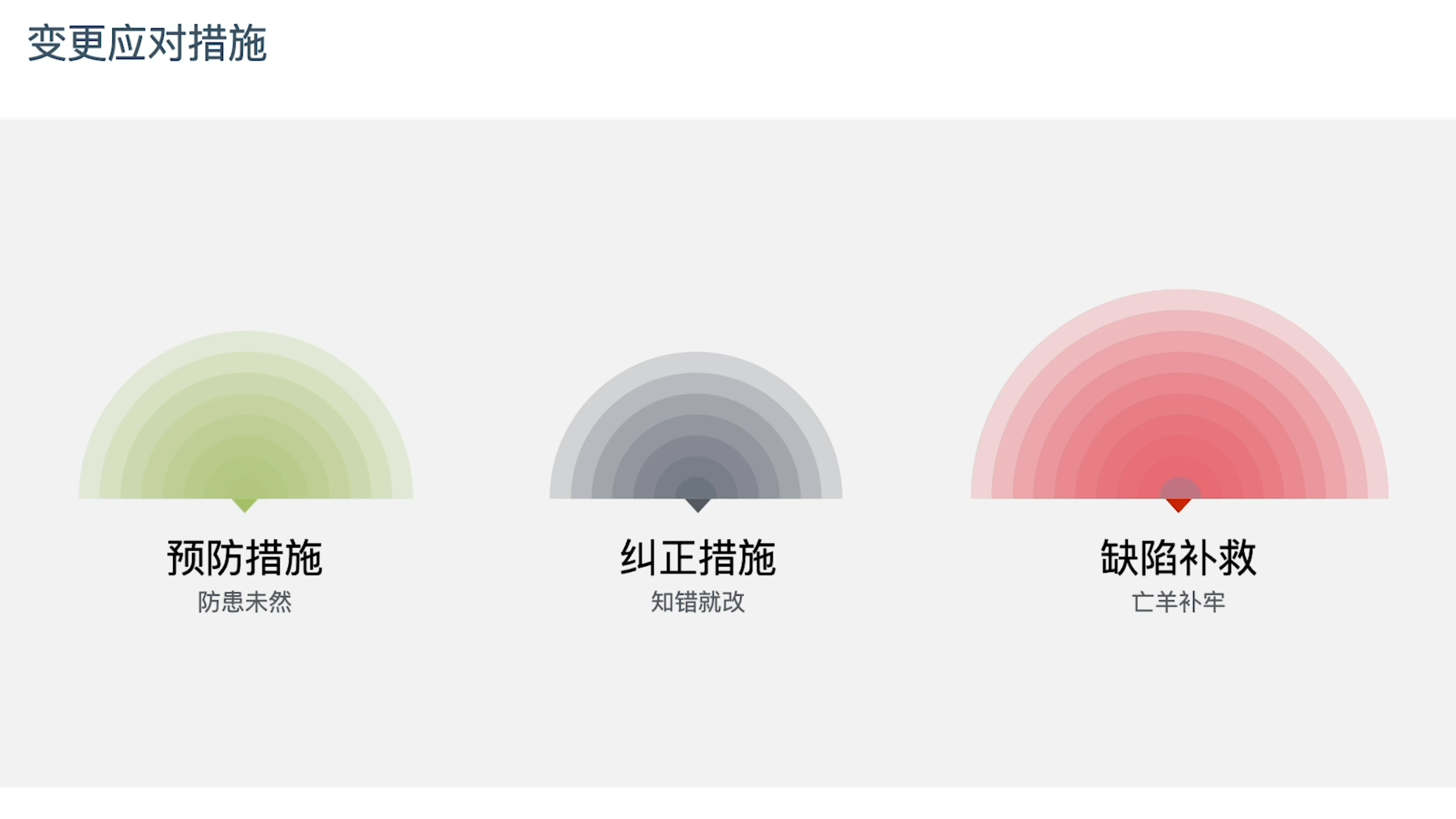

15.1 变更对项目的影响
15.2 变更应对措施

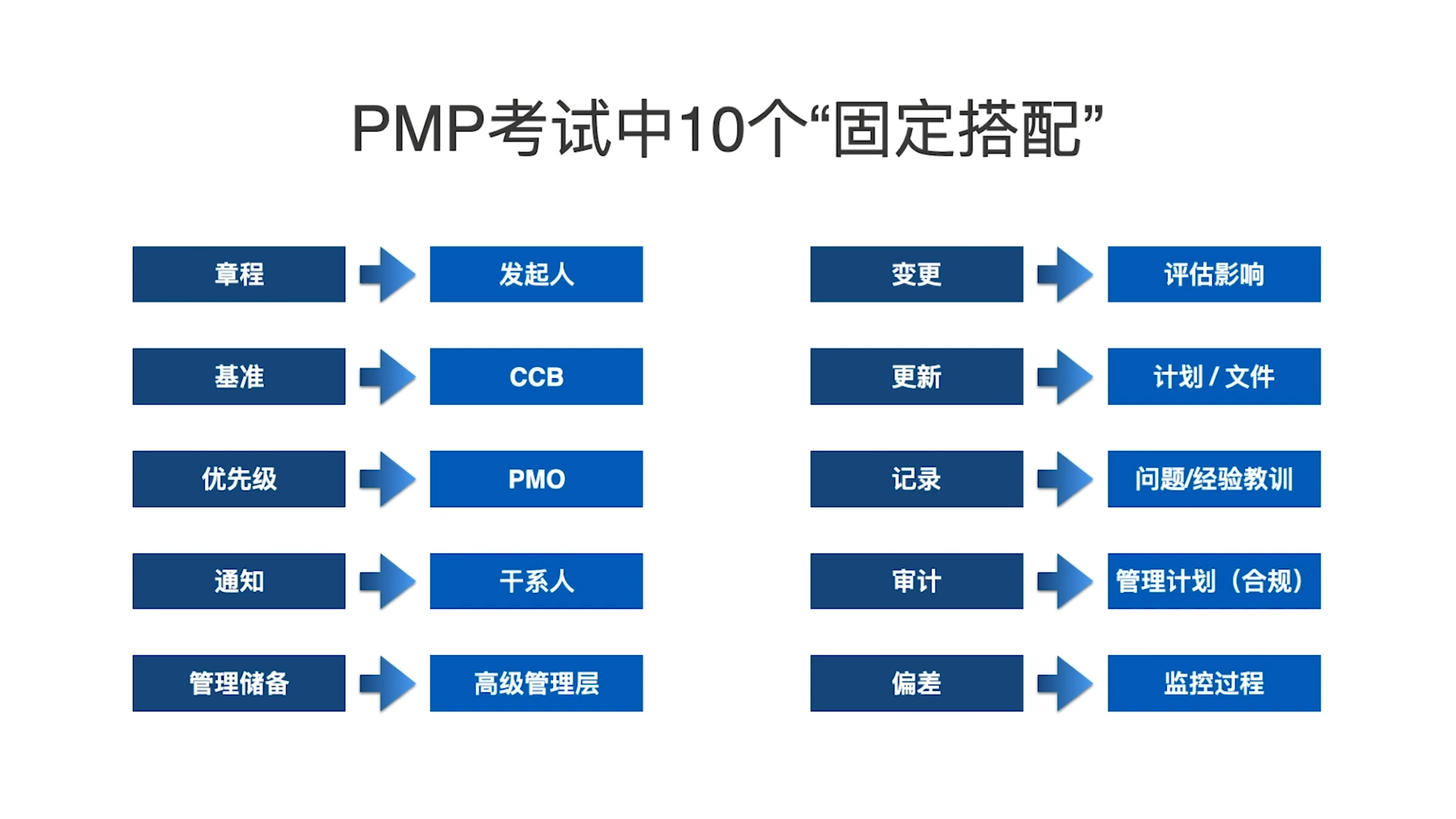

15.3 PMP考试中10个“固定搭配”![在这里插入图片描述](https://img-blog.csdnimg.cn/direct/a007b3310a3541bd99aa1869b3d8faed.png)
十六、敏捷场景下的变更管理

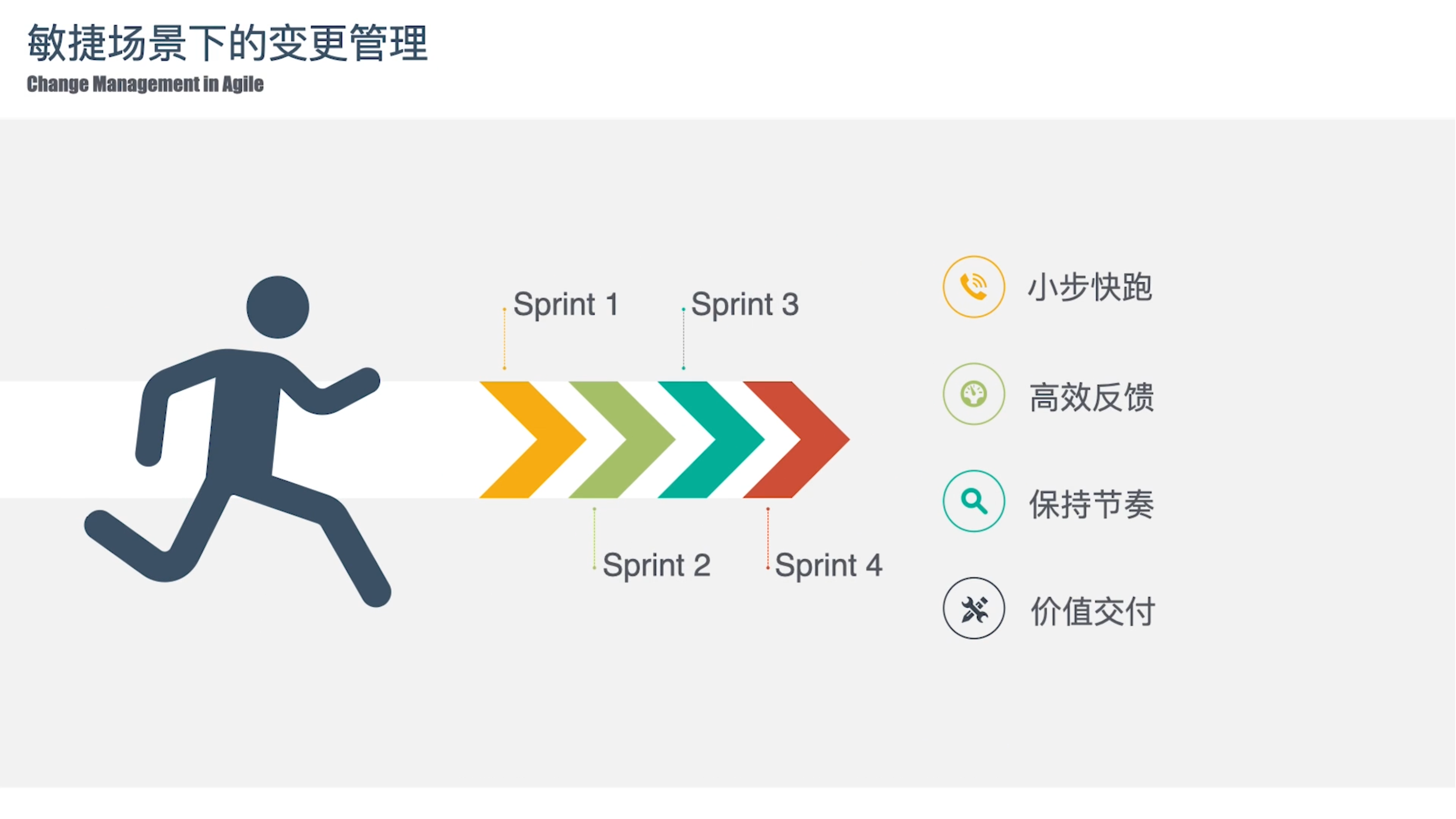

16.1 敏捷场景下的变更管理
十七、项目阶段和阶段关口

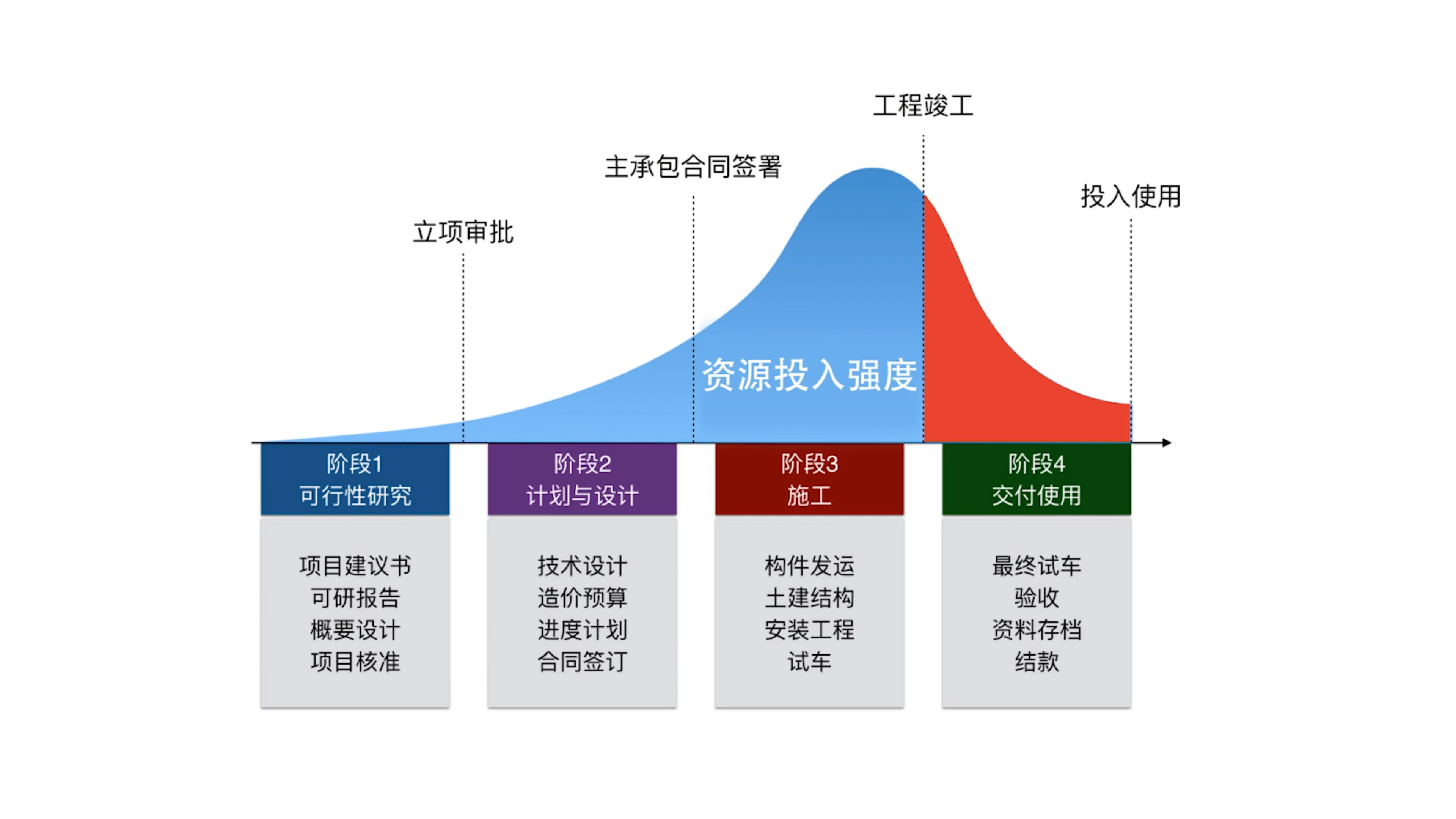

17.1 工程项目的阶段
17.2 装修项目的阶段
17.3 研发项目的阶段
17.4 设定阶段划分和阶段关口的目的和原因
1.资源分配的需要
2.国家政策法规的要求
3.便于投资控制和质量把关
十八、结束项目和阶段
18.1 项目收尾流程

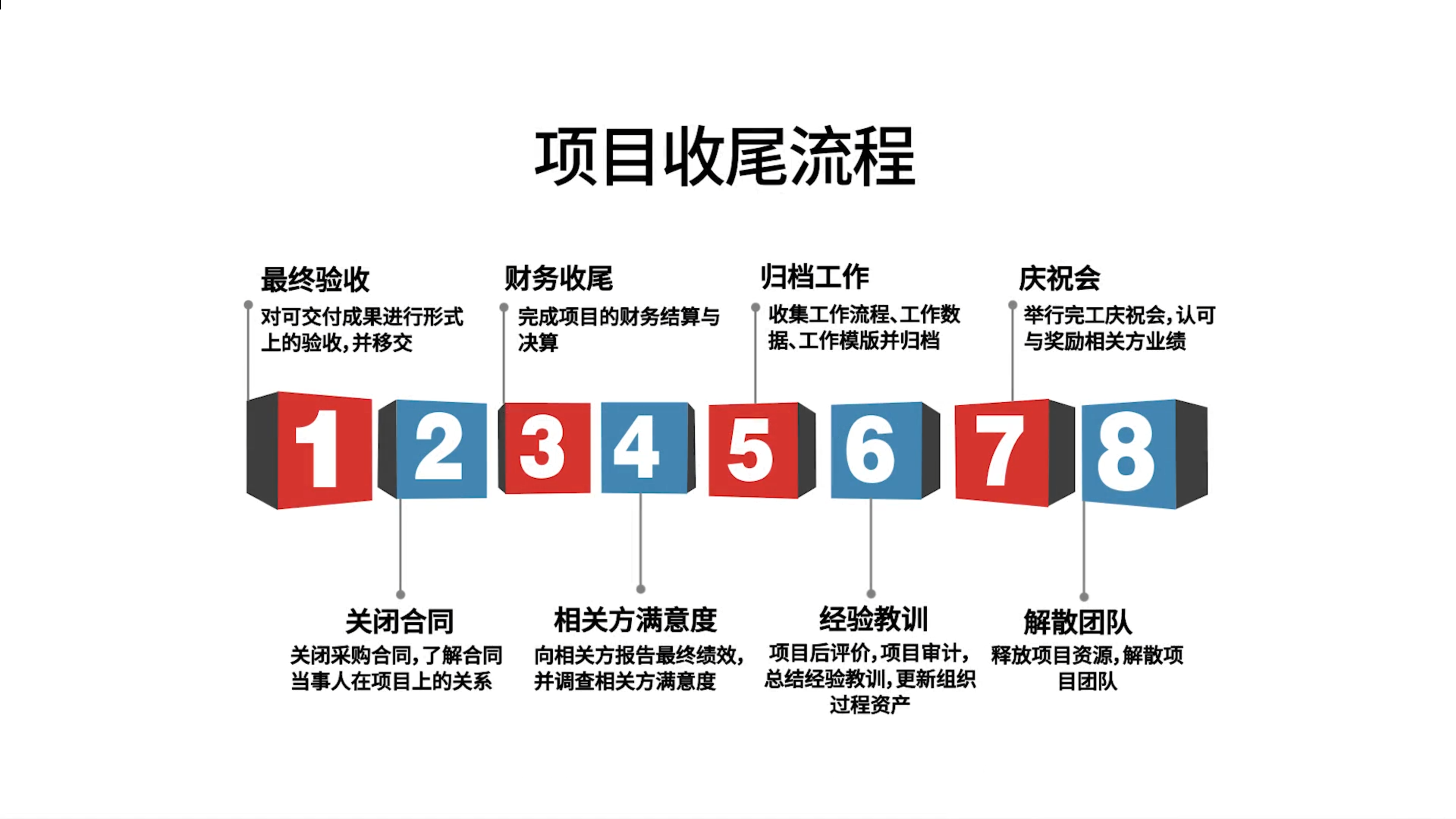

18.2 项目收尾流程![在这里插入图片描述](https://img-blog.csdnimg.cn/direct/90753317f10f4d93b489f27f162bad34.png)
十九、不同生命周期的范围管理对比

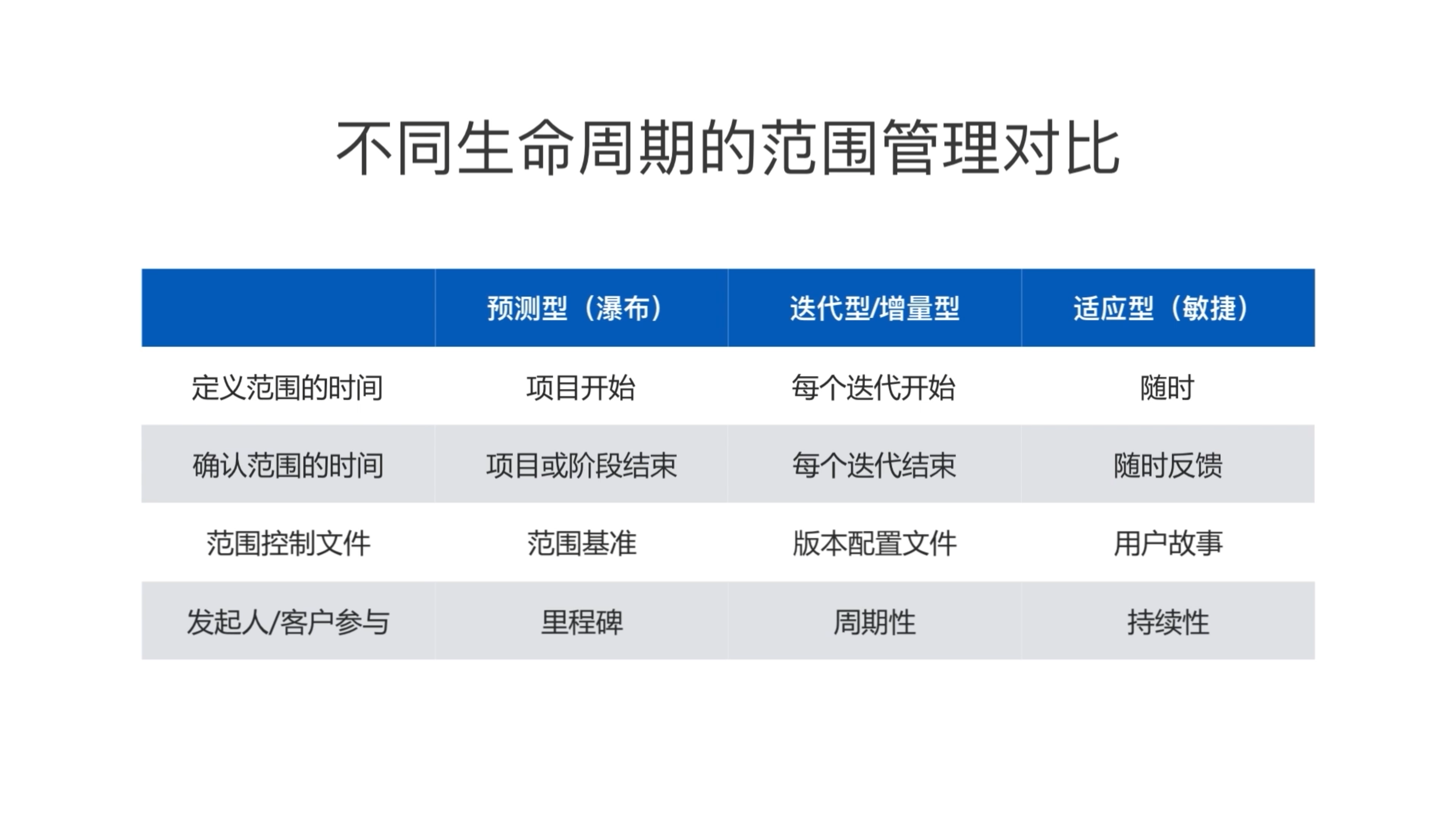

19.1 不同生命周期的范围管理对比
二十、收集需求
20.1 范围管理计划与需求管理计划
20.2 收集需求的六种方法
1.头脑风暴
2.访谈
3.焦点小组
4.问卷调查
5.标杆对照
6.联合应用设计或开发
二十一、收集需求的常用工具
21.1 质量管理的四个工具

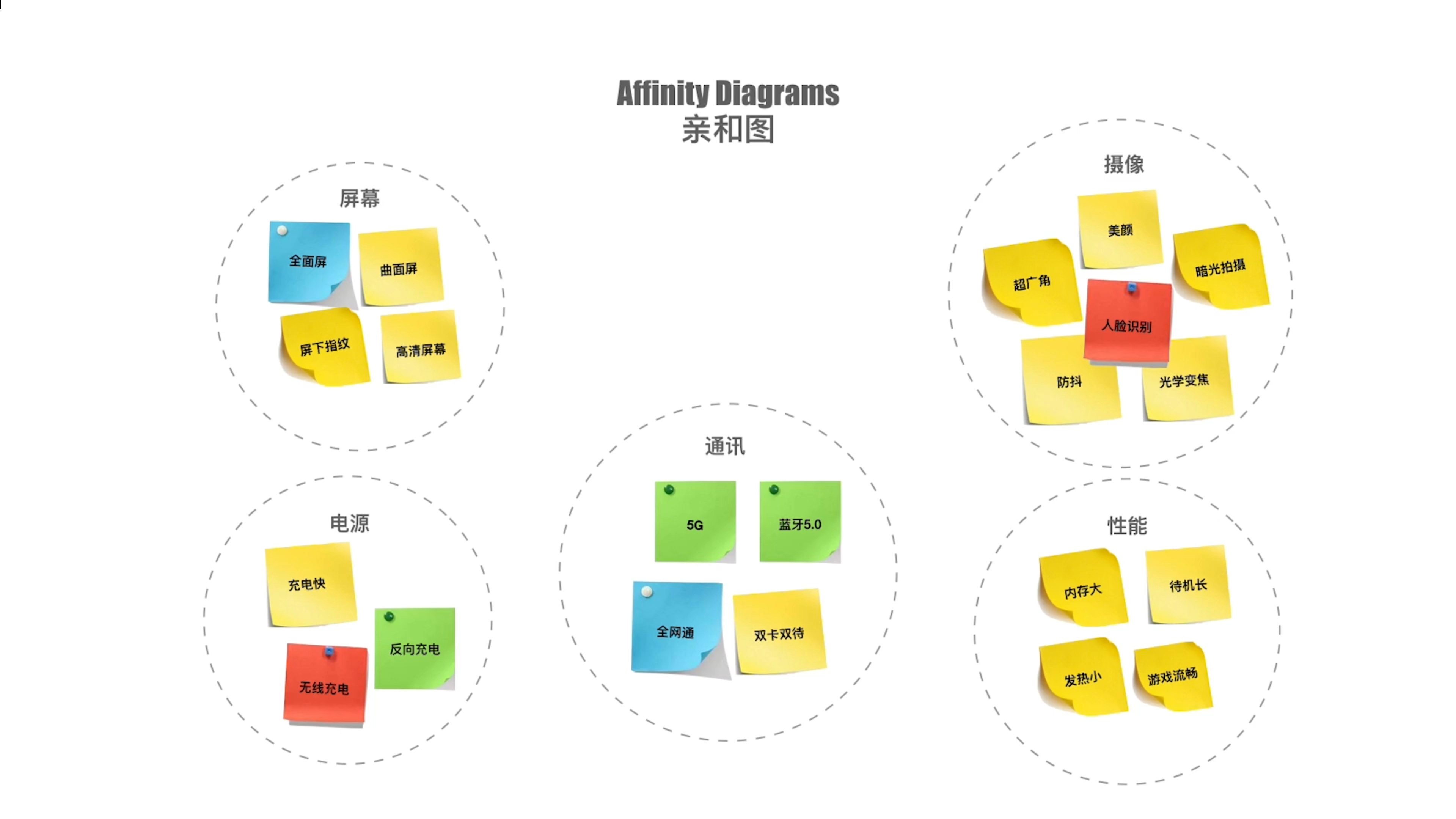

21.2 头脑风暴+亲和图

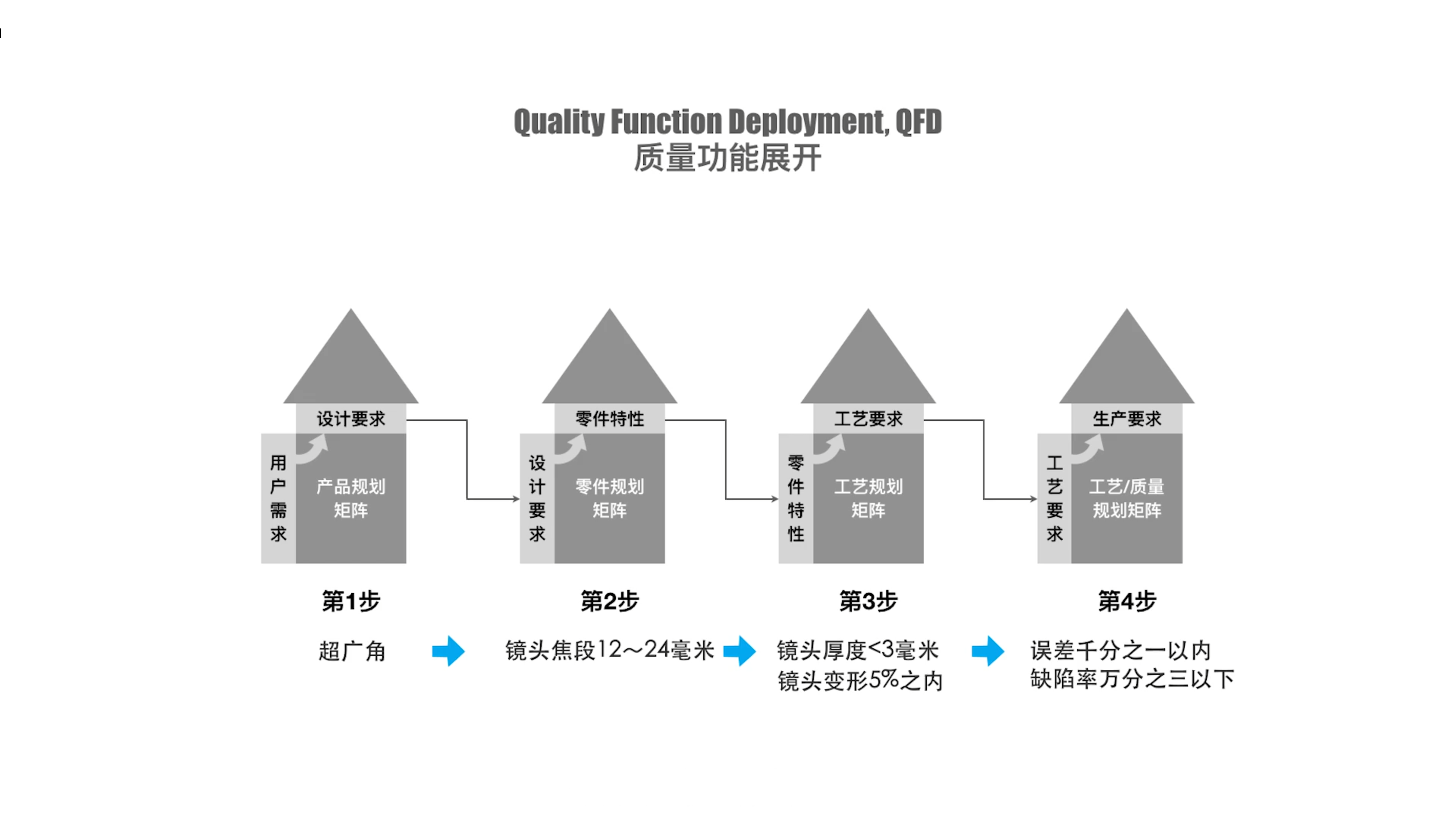

21.3 质量功能展开+思维导图
二十二、需求决策与表现

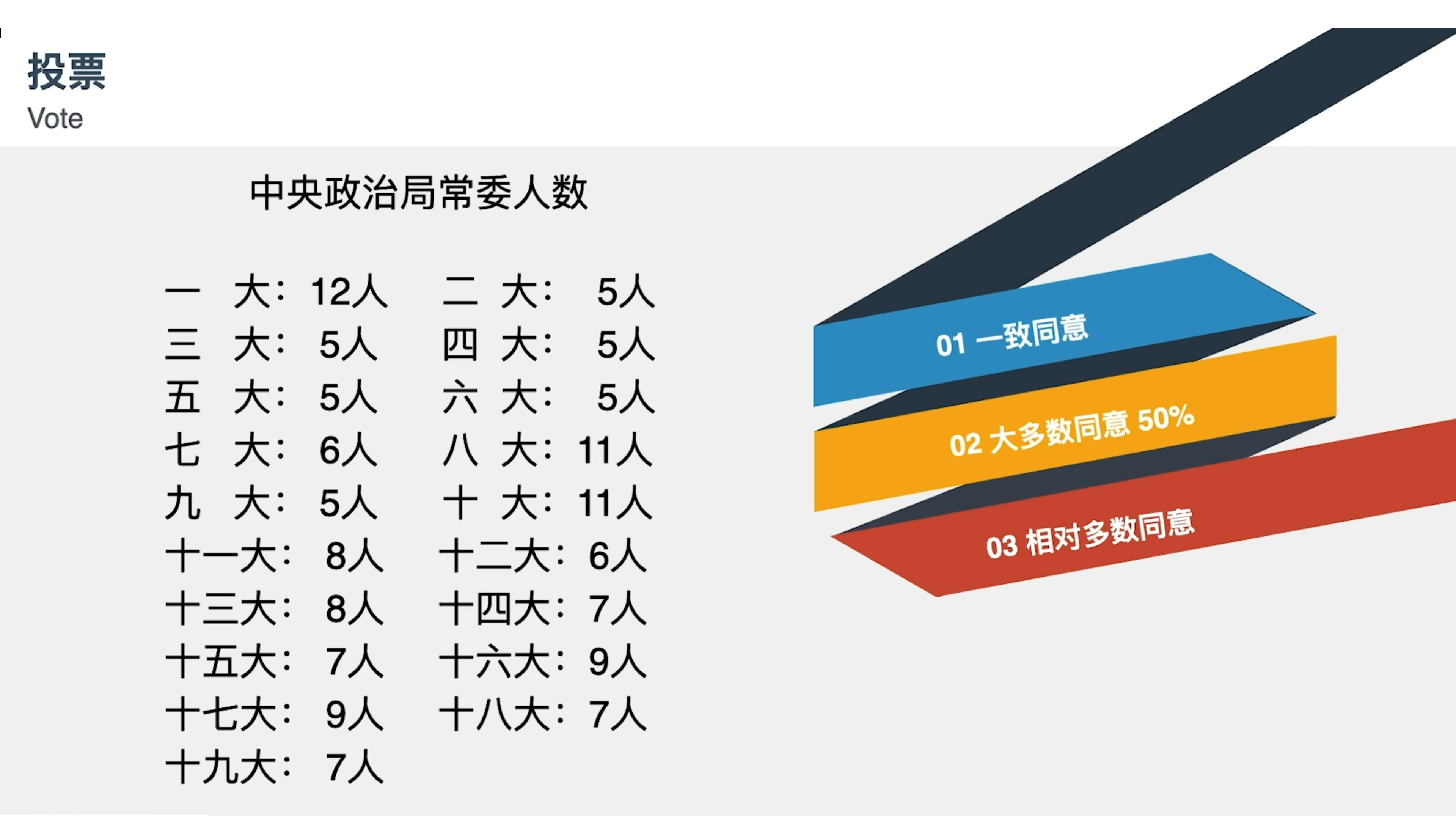

22.1 决策的方法-投票与独裁

22.2 决策的方法-多标准决策

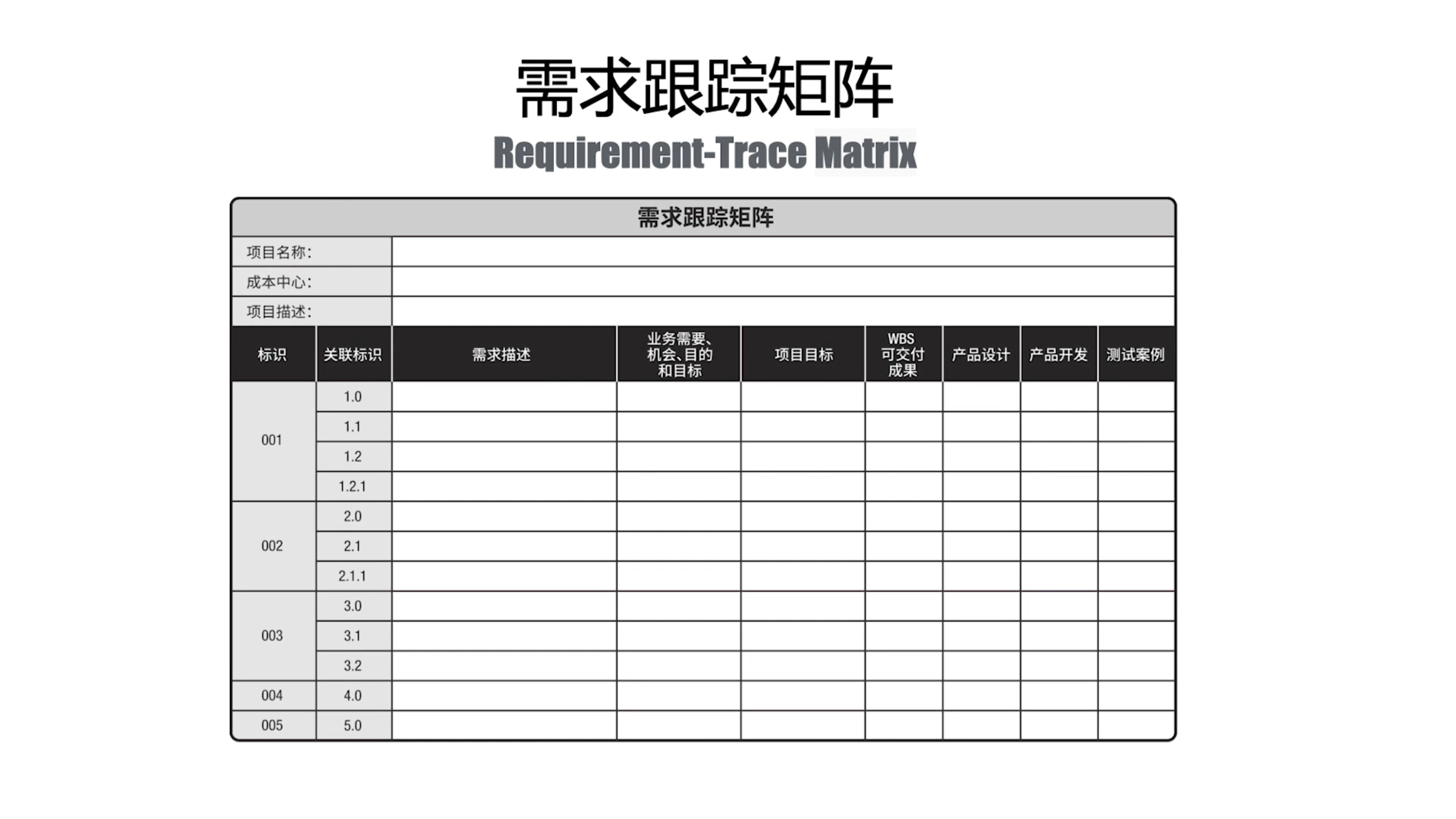

22.3 需求跟踪矩阵
二十三、敏捷场景下的需求管理-卡诺模型

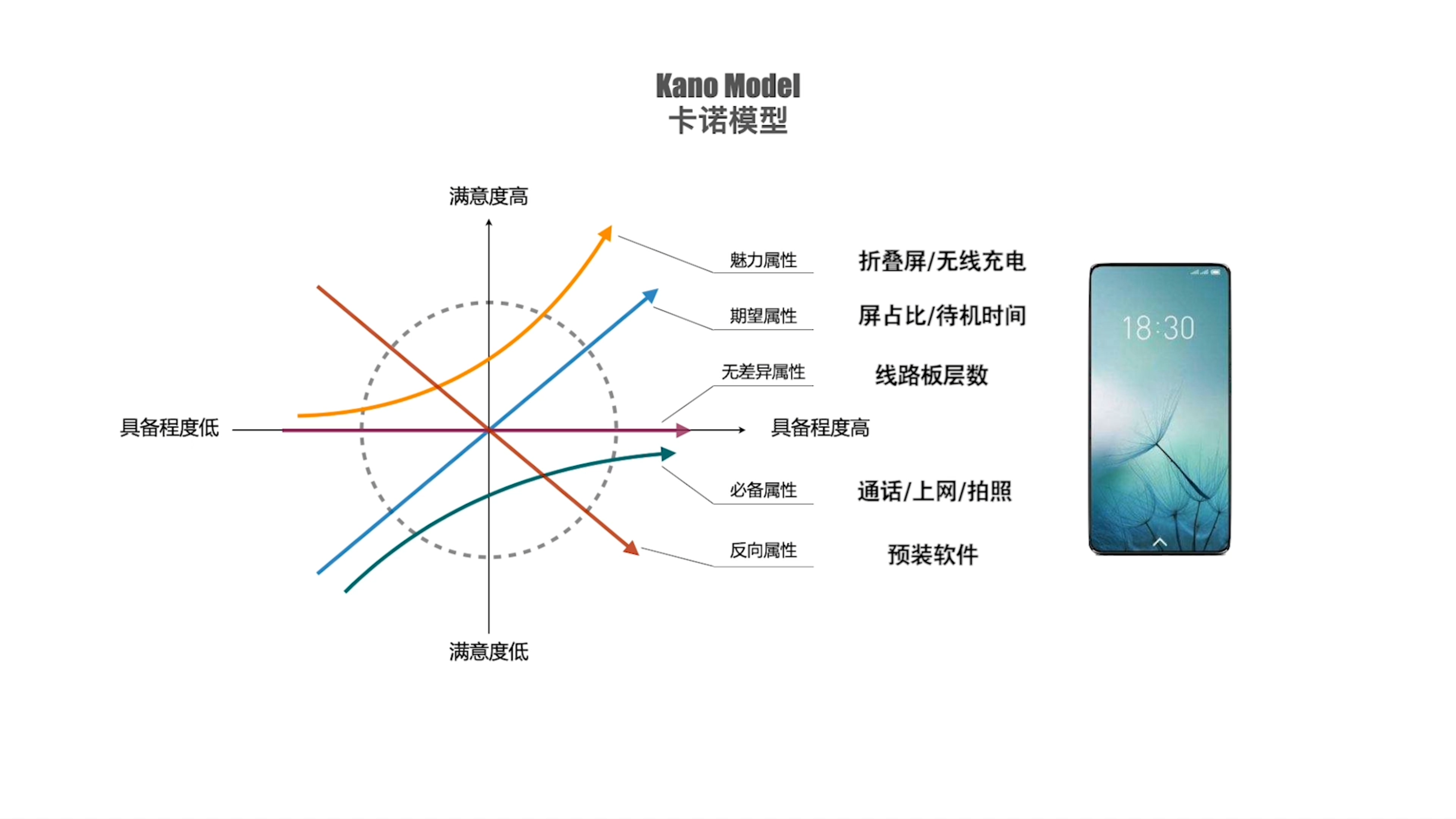

23.1 卡诺模型
二十四、用户故事和用户故事地图
24.1 用户故事
24.2 用户故事卡片

24.3 用户故事地图![在这里插入图片描述](https://img-blog.csdnimg.cn/direct/374fc4a7f96f4110b216e6de0ecbf631.png)
二十五、项目范围说明书

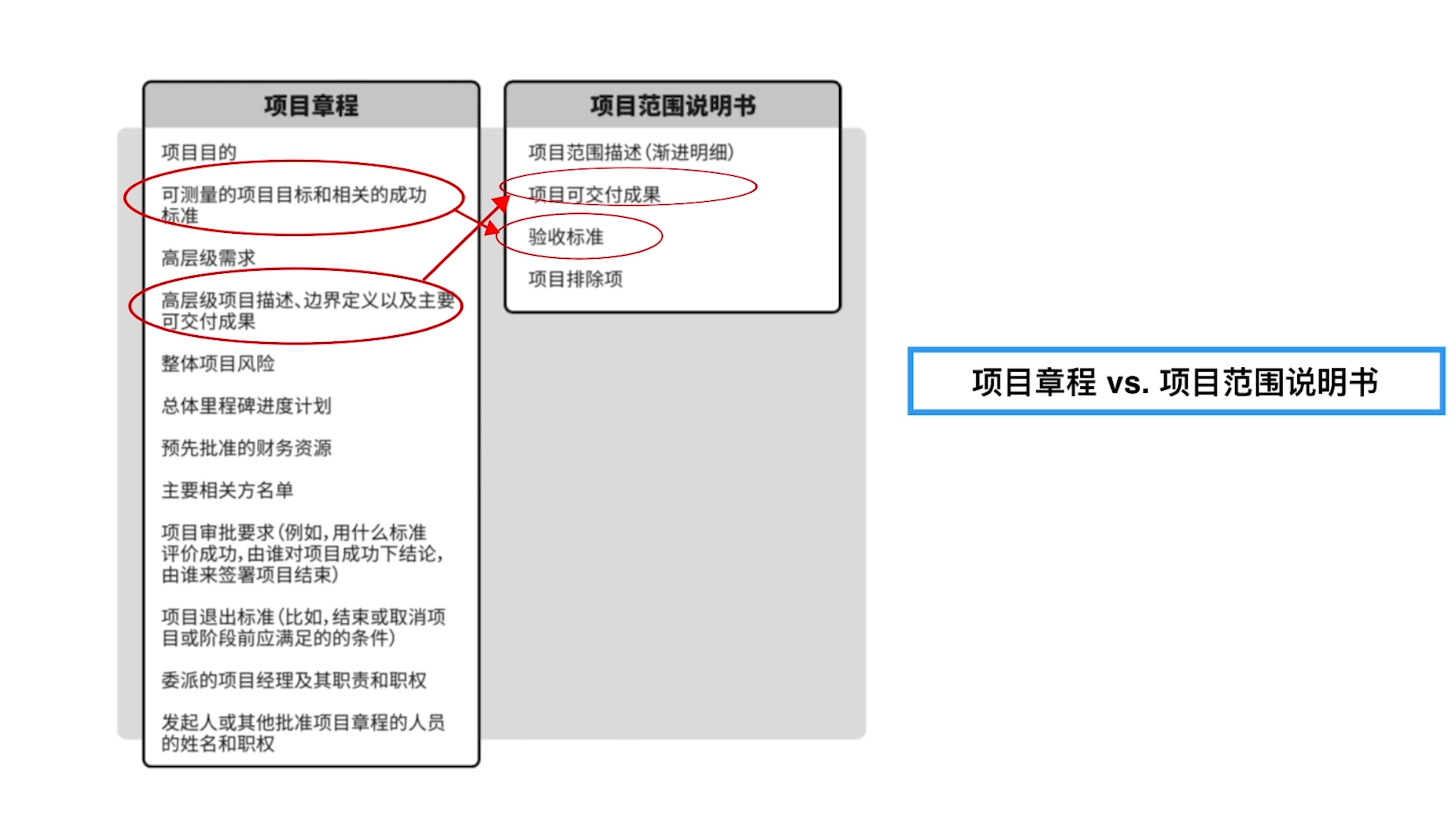

25.1 项目章程与项目范围说明书的关系
二十六、WBS工作分解结构

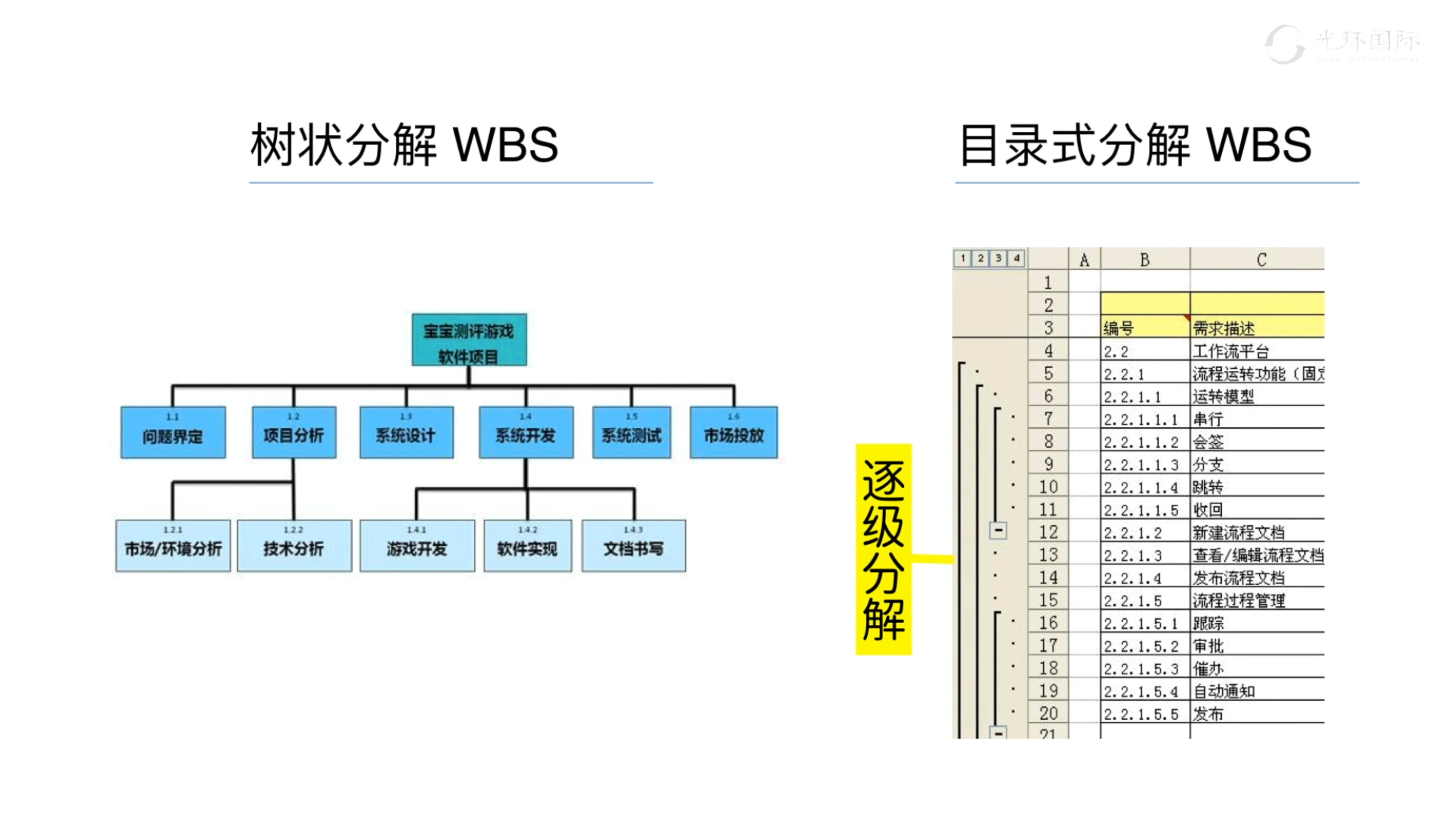

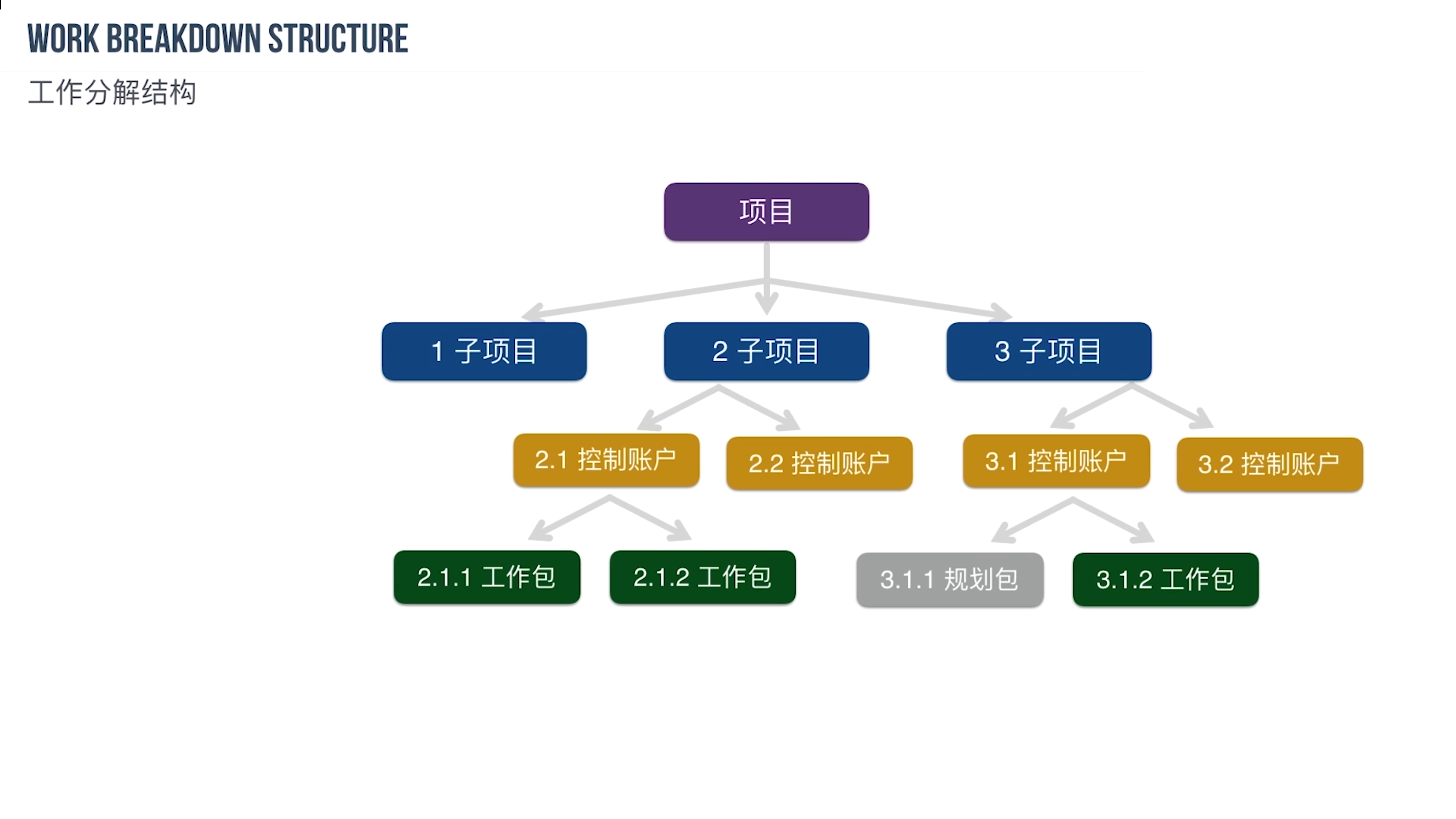

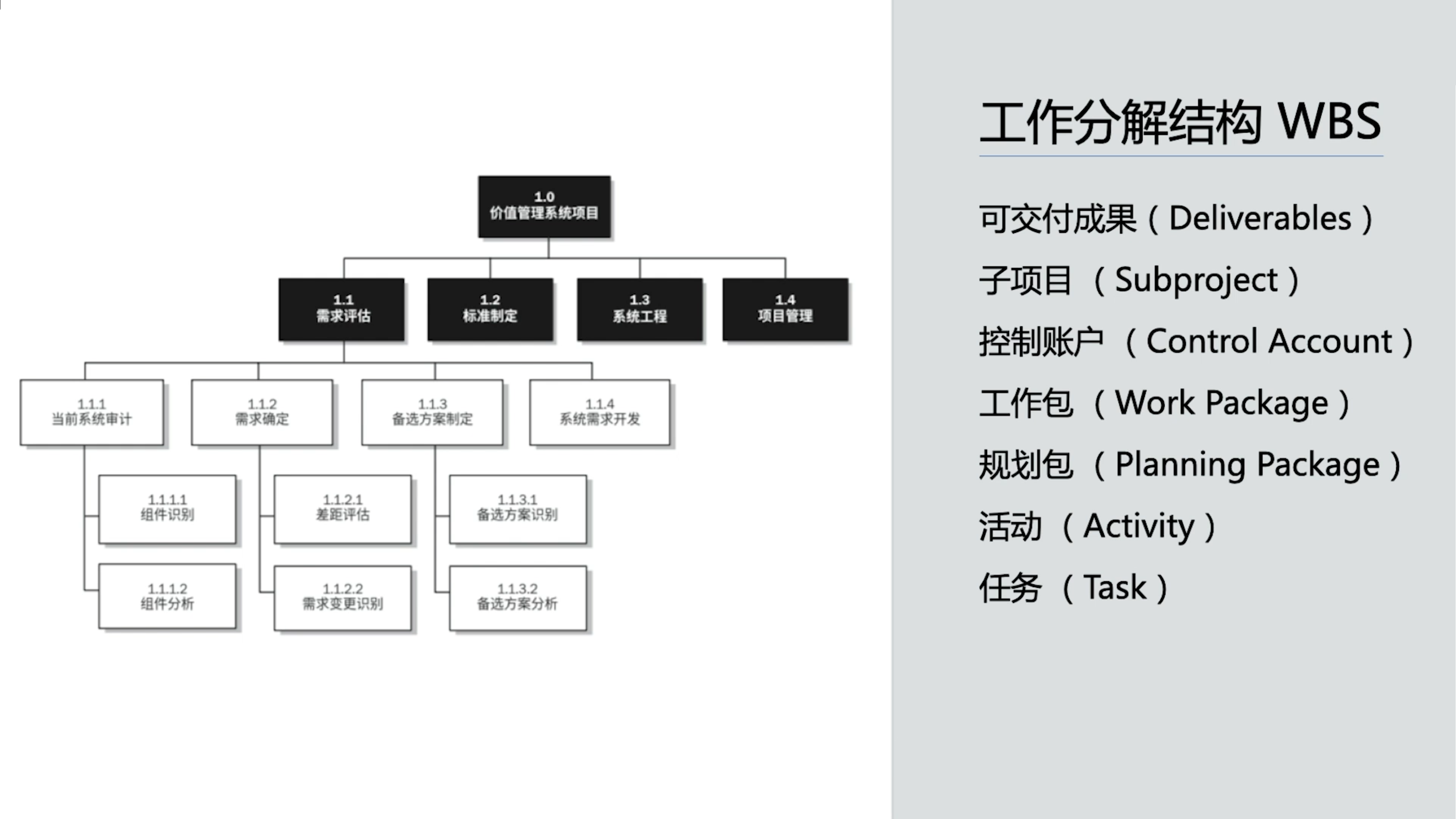

26.1 工作分解结构WBS
二十七、WBS词典&责任分配矩阵
27.1 目录式分解WBS

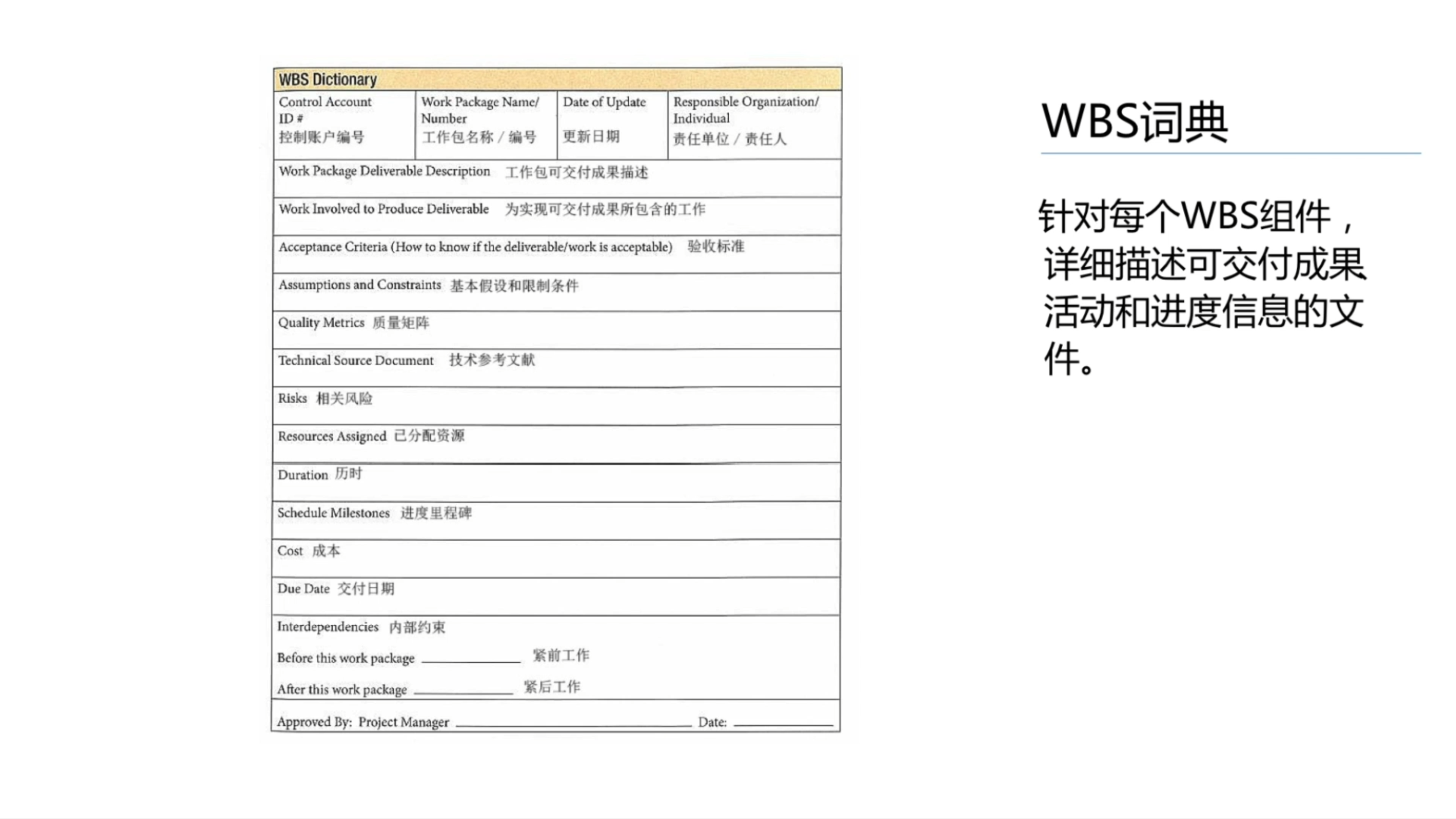

27.2 WBS词典

27.3 责任分配矩阵RAM
二十八、确认范围
28.1 确认范围
二十九、如何防止范围蔓延
29.1 范围蔓延
镀金是主动加功能,自作多情,或是讨好客户,或是配置强迫症,或是秀才艺。
爬行是被动加功能,迫不得已。
三十、范围蔓延怎么办
30.1 镀金和爬行的解决方法
镀金:避免镀金,做任何超出范围的事情,都要付出代价,都要资源和时间。
爬行:谁规范(变更控制流程),谁成熟,谁就有主动权。
三十一、滚动式开发

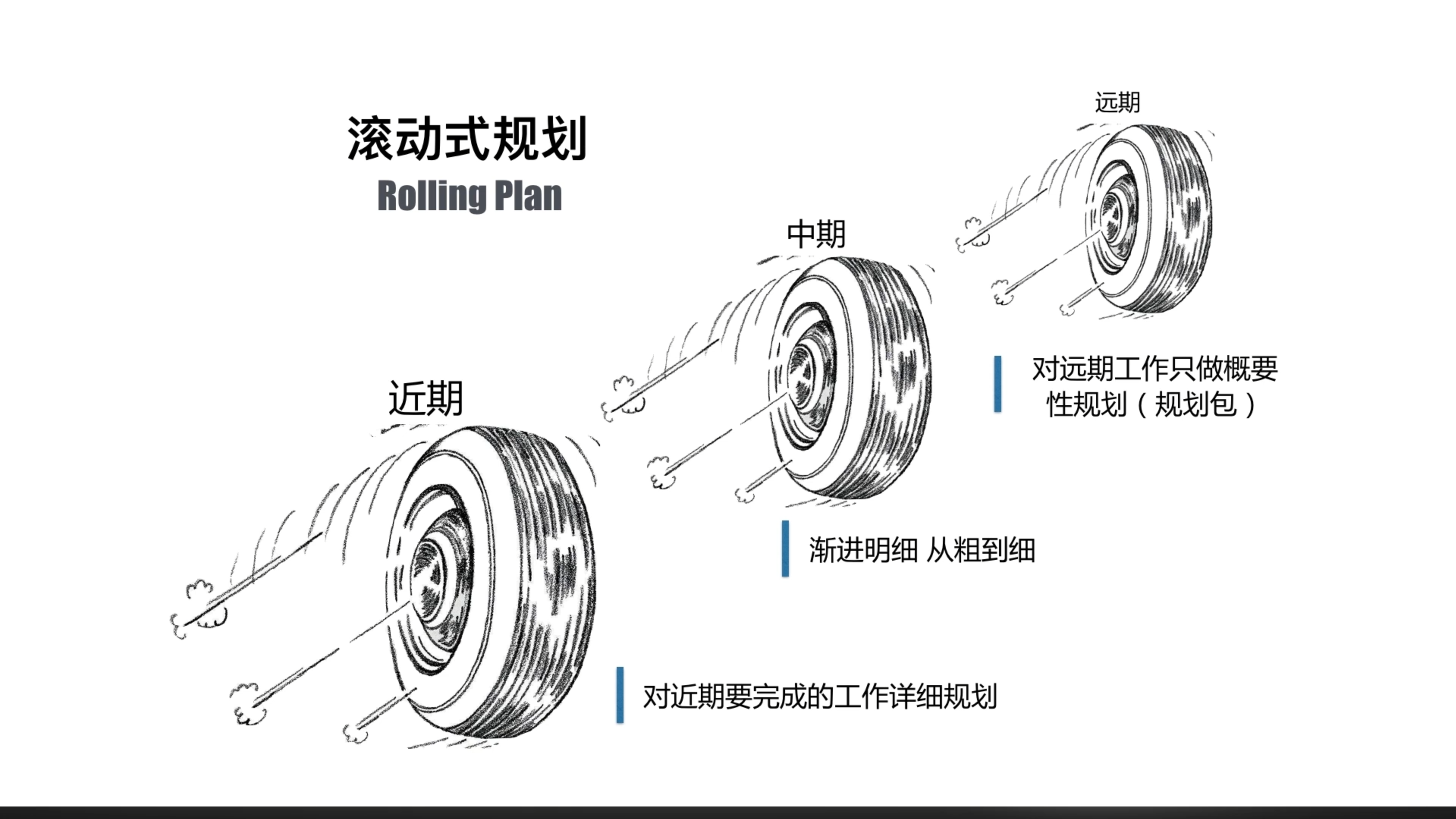

31.1 滚动式规划
三十二、紧前关系绘图法

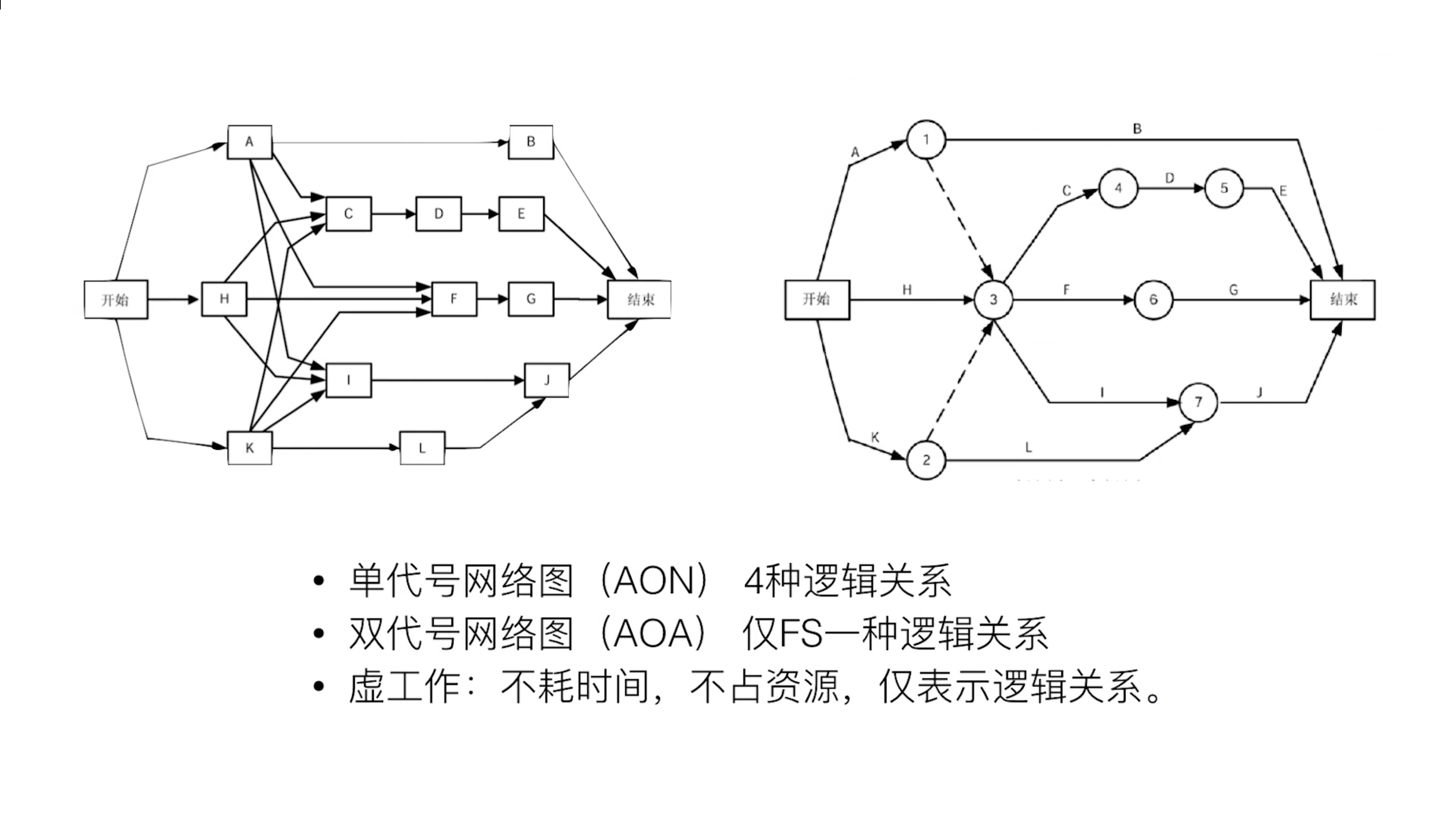

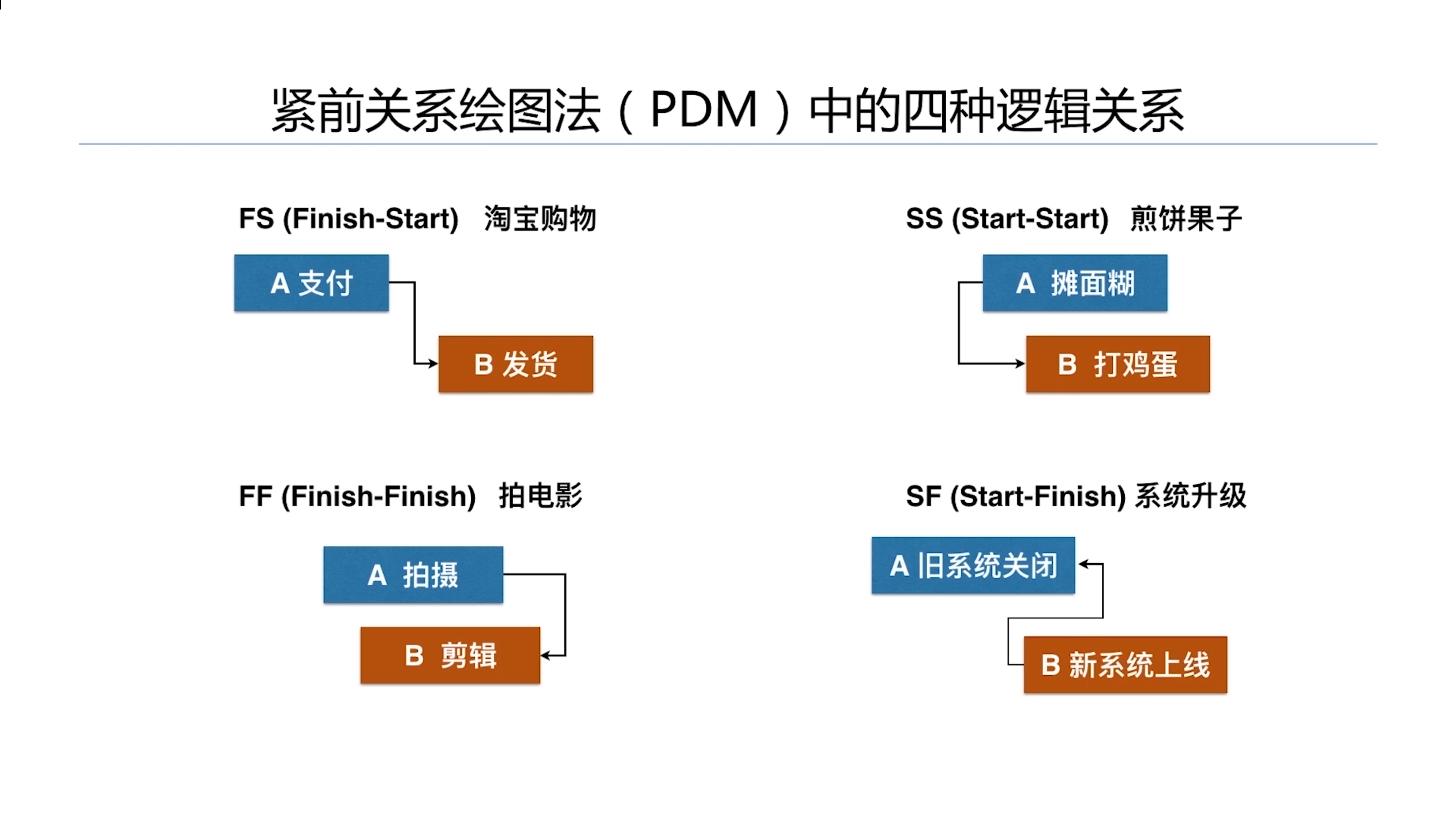

32.1 紧前关系绘图法中的四种逻辑关系
32.2 项目中的两组依赖关系
三十三、滞后量和提前量

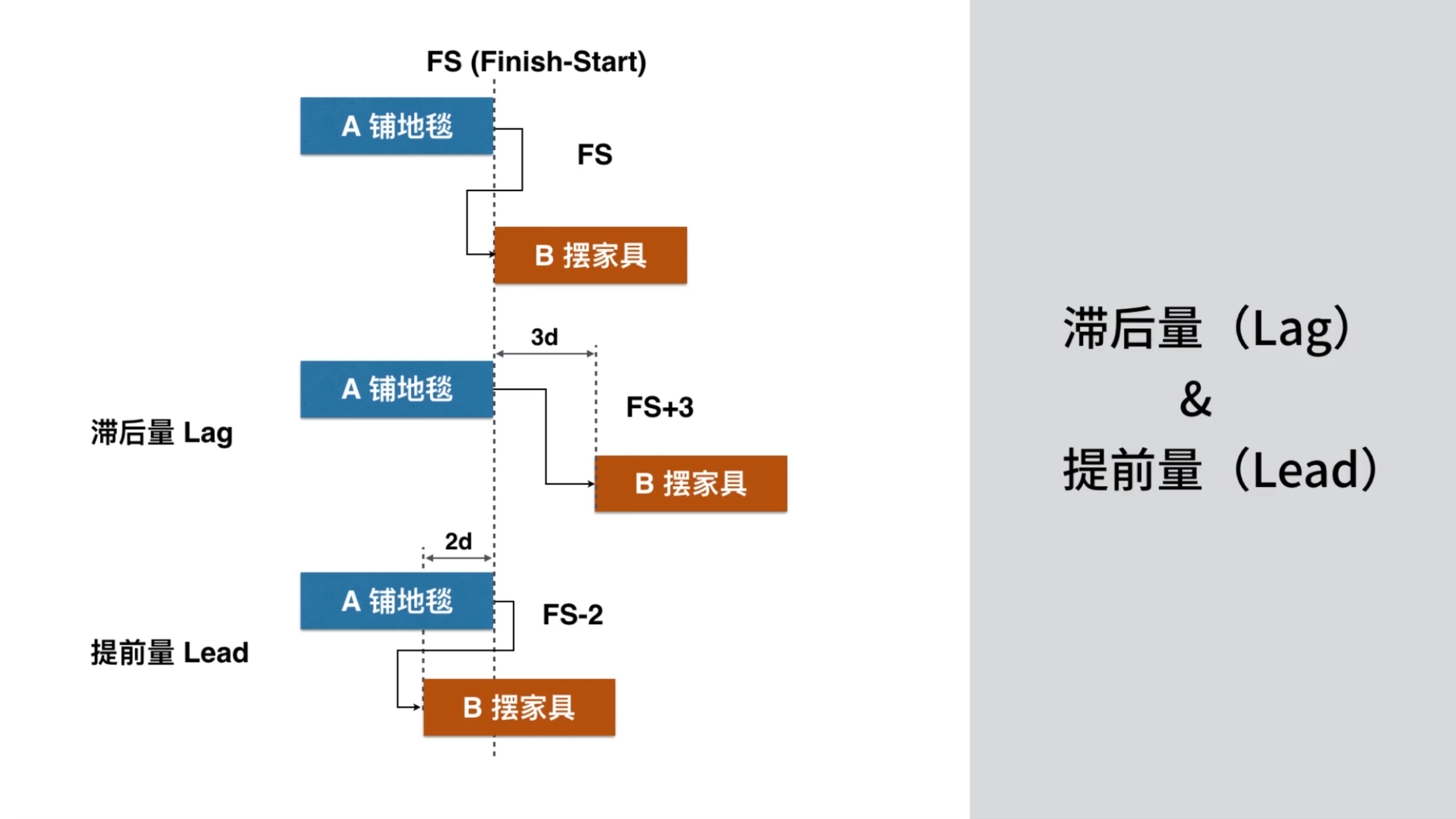

33.1 结合实例认识以及理解滞后量
33.2 结合实例认识以及理解提前量

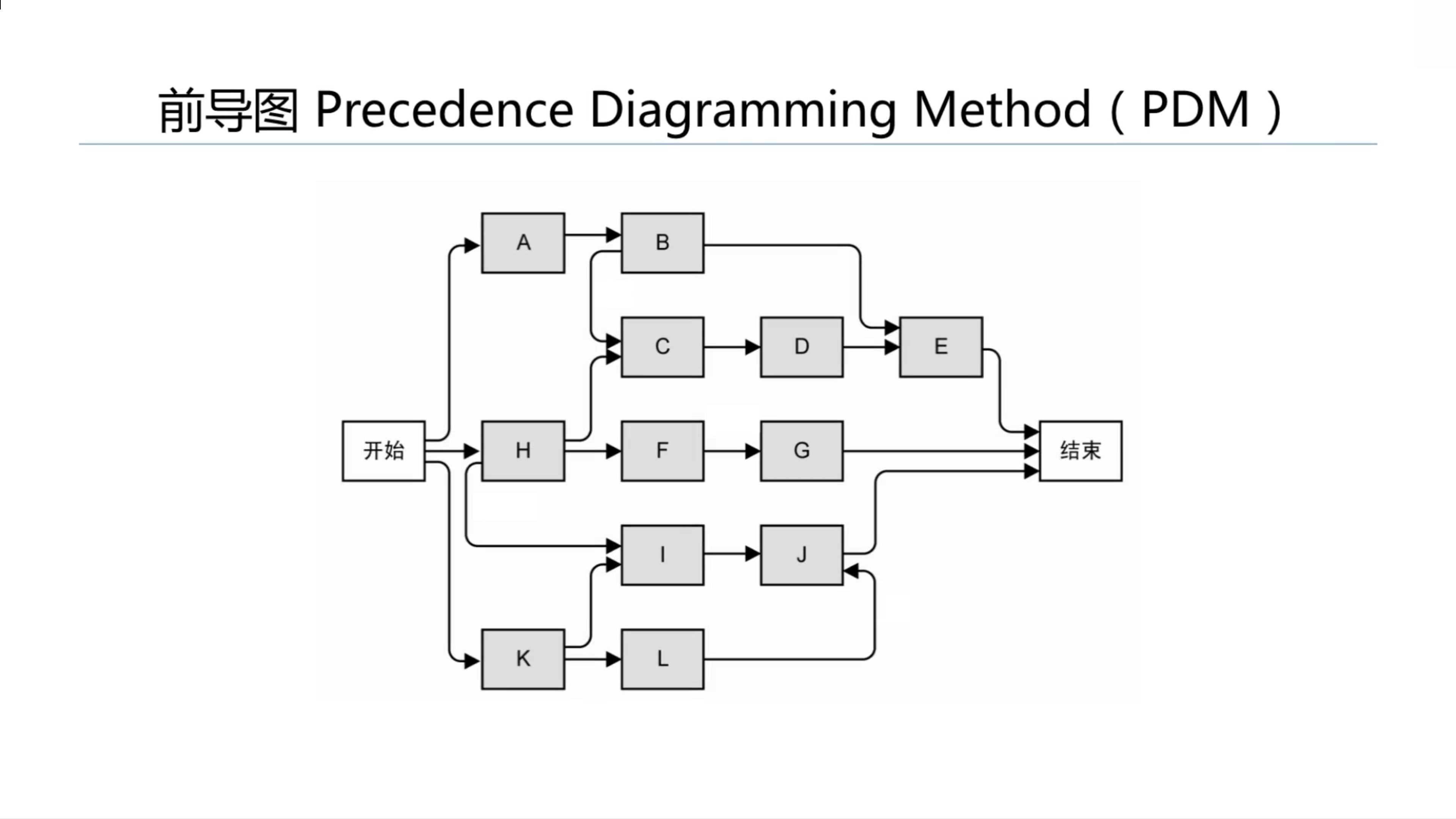

33.3 前导图在项目管理中的应用
三十四、进度计划
34.1 进度计划展现工具之里程碑计划

34.2 进度计划展现工具之横道图
34.3 单代号网络图和双代号网络图

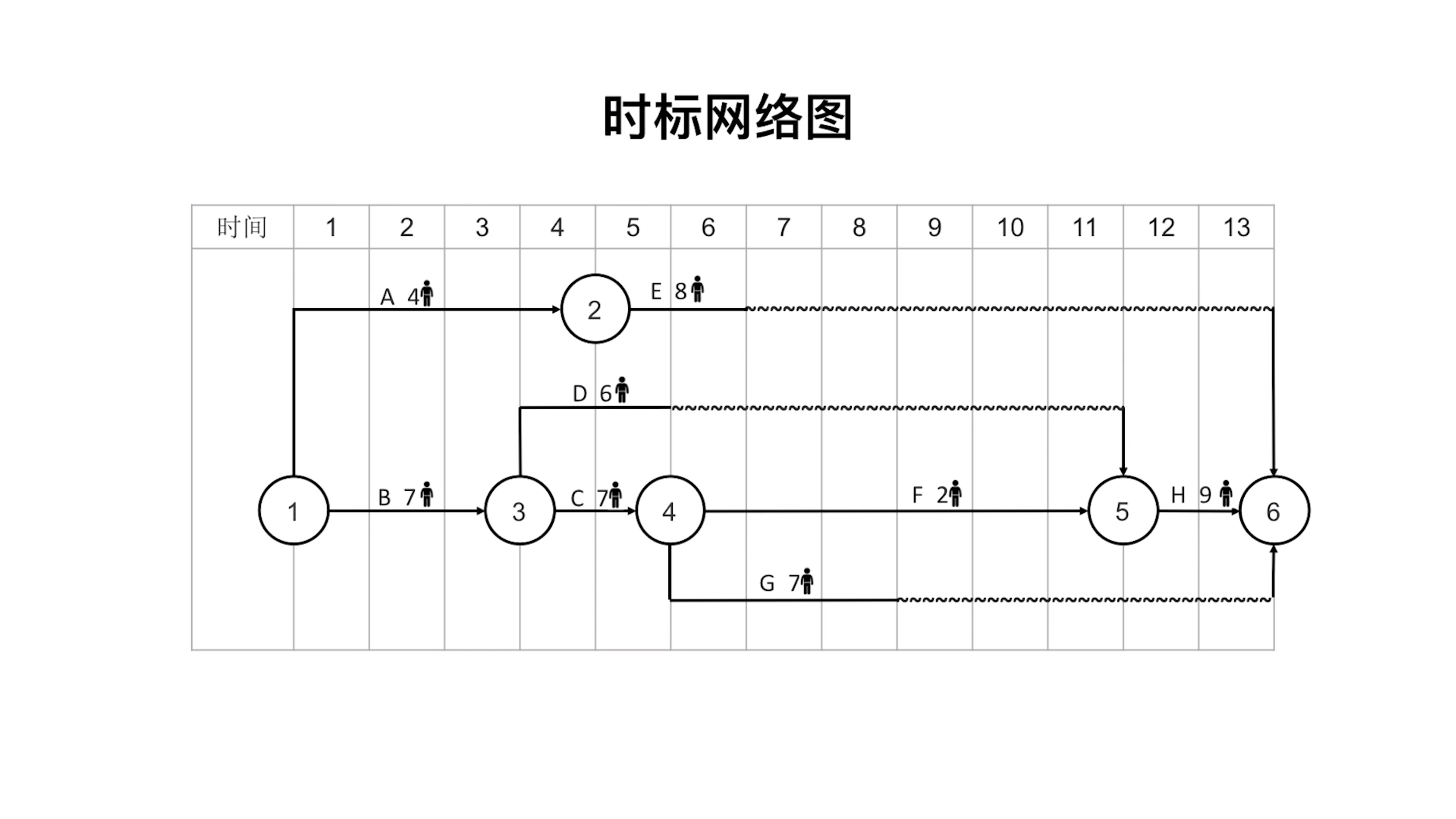

34.3 时标网络图
34.4 进度先锋线图
三十五、进度压缩技术

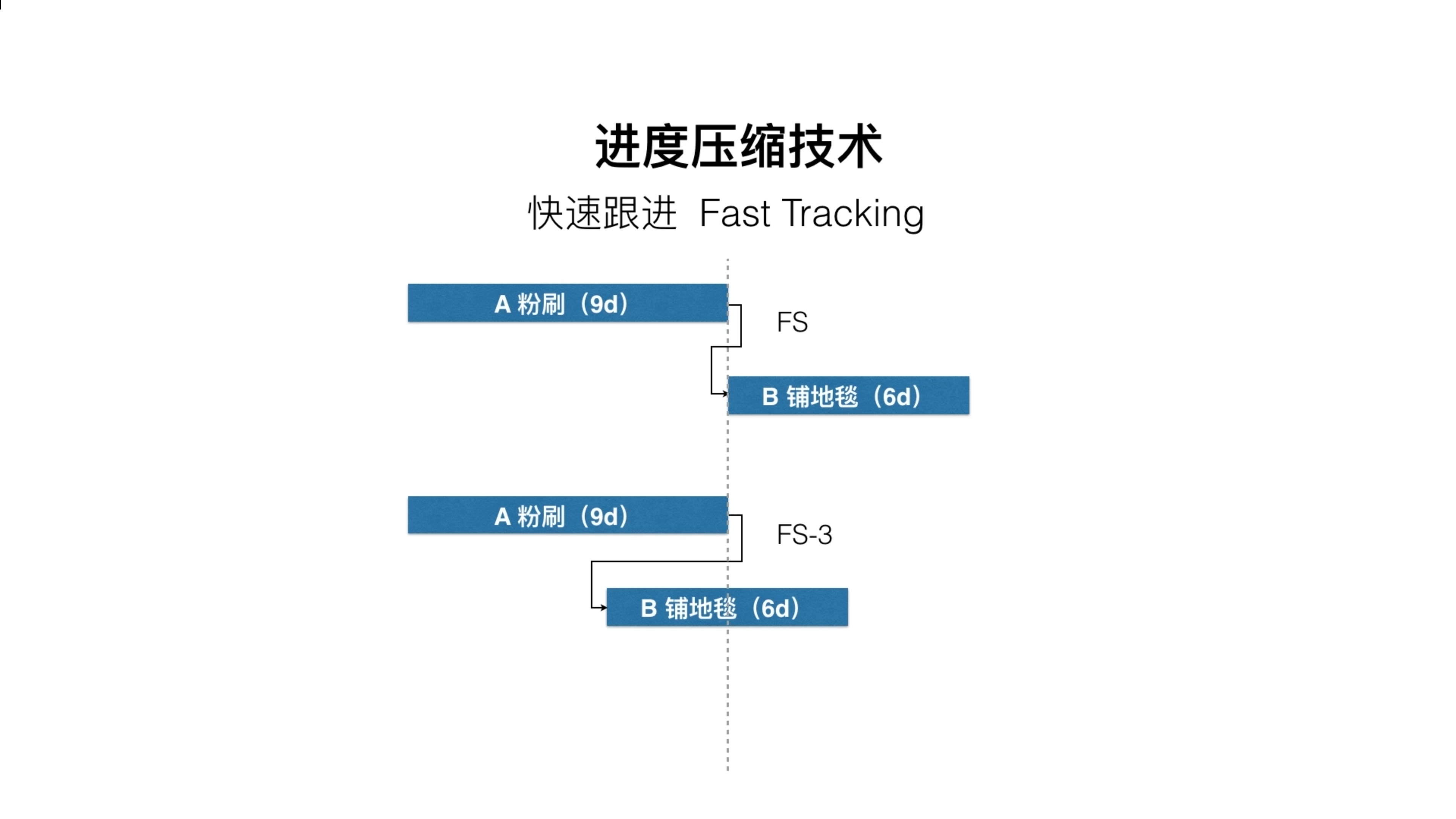

35.1 进度压缩技术:快速跟进

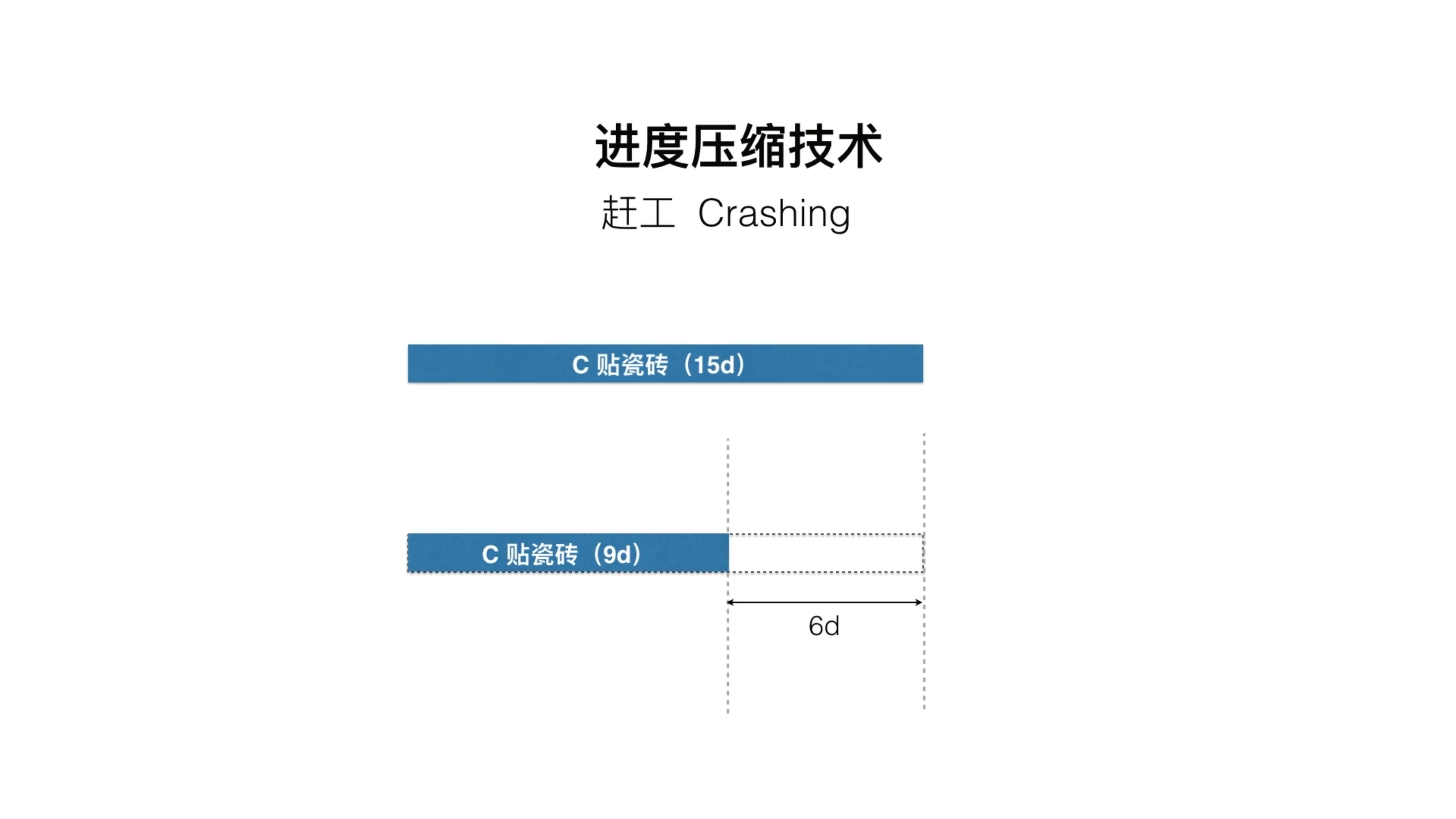

35.2 进度压缩技术:赶工

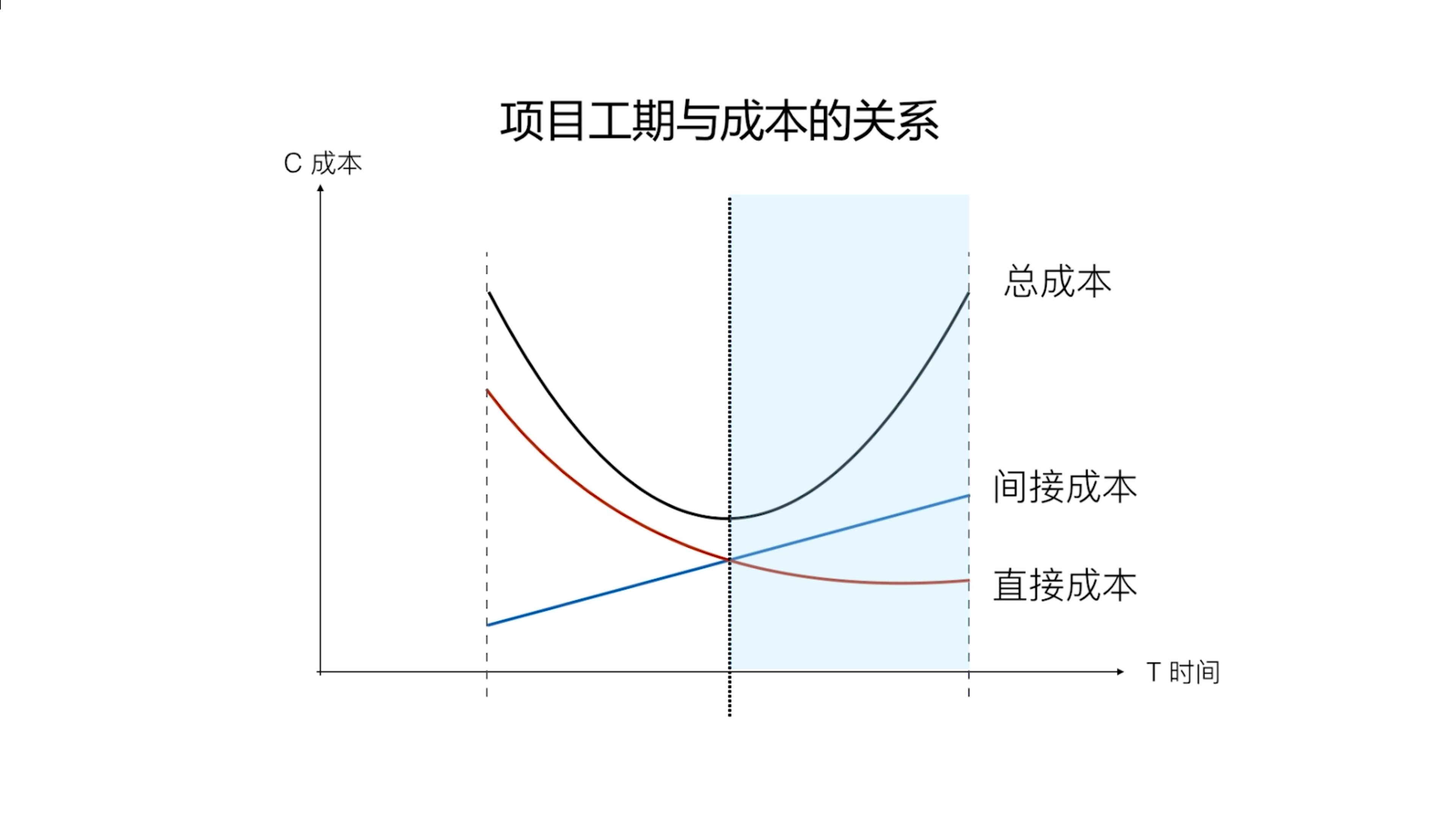

35.3 进度压缩的代价
快速跟进:返工的风险→时间
赶工:钱→时间
三十六、进度管理例题
36.1 进度管理例题
资源平滑:拆东墙补西墙
三十七、敏捷场景下的进度管理
37.1 敏捷开发当中产品需求的来源

37.2 分解和细化产品待办列表中的条目
三十八、看板动画

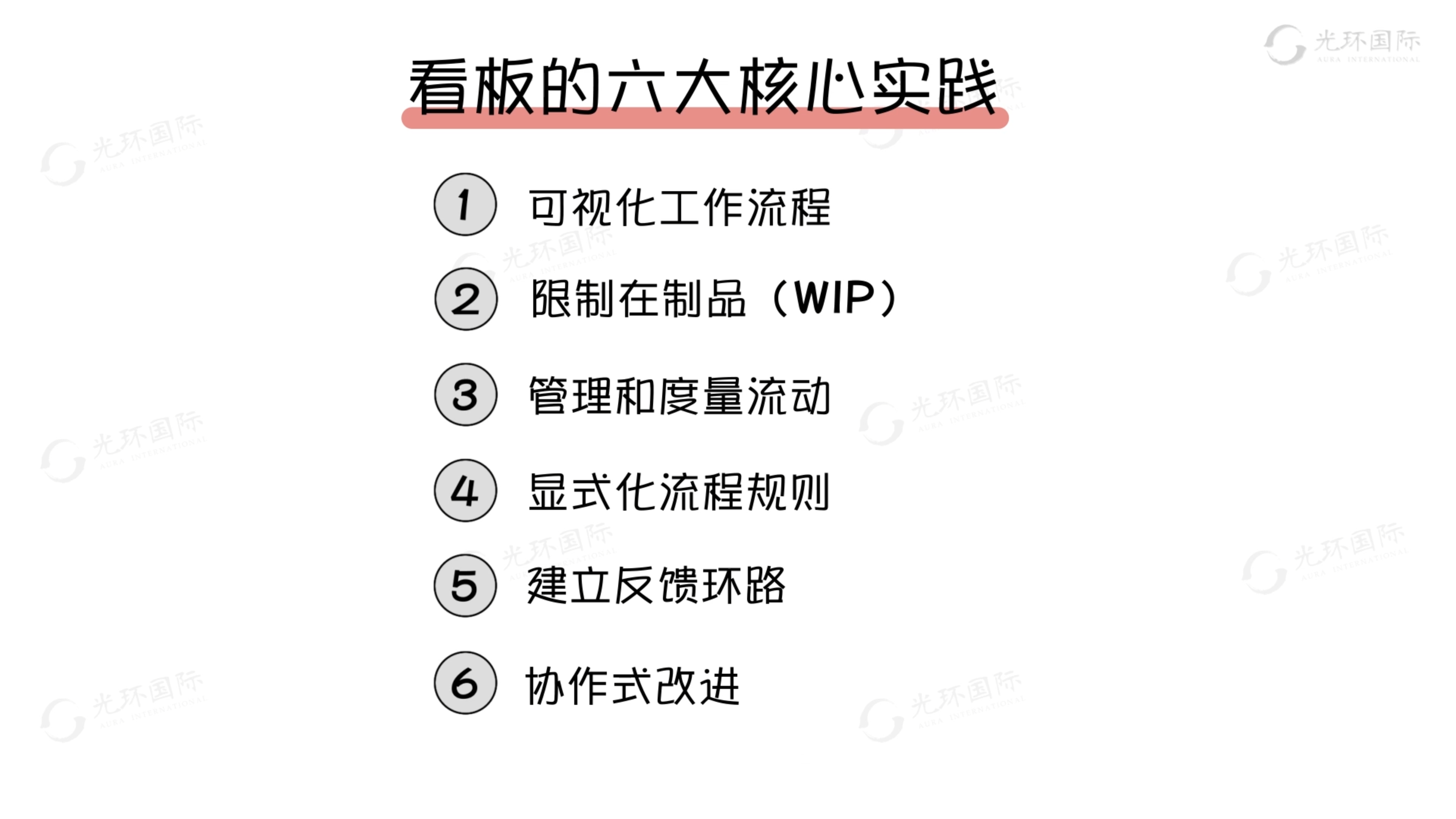

38.1 看板动画
三十九、敏捷发布规划

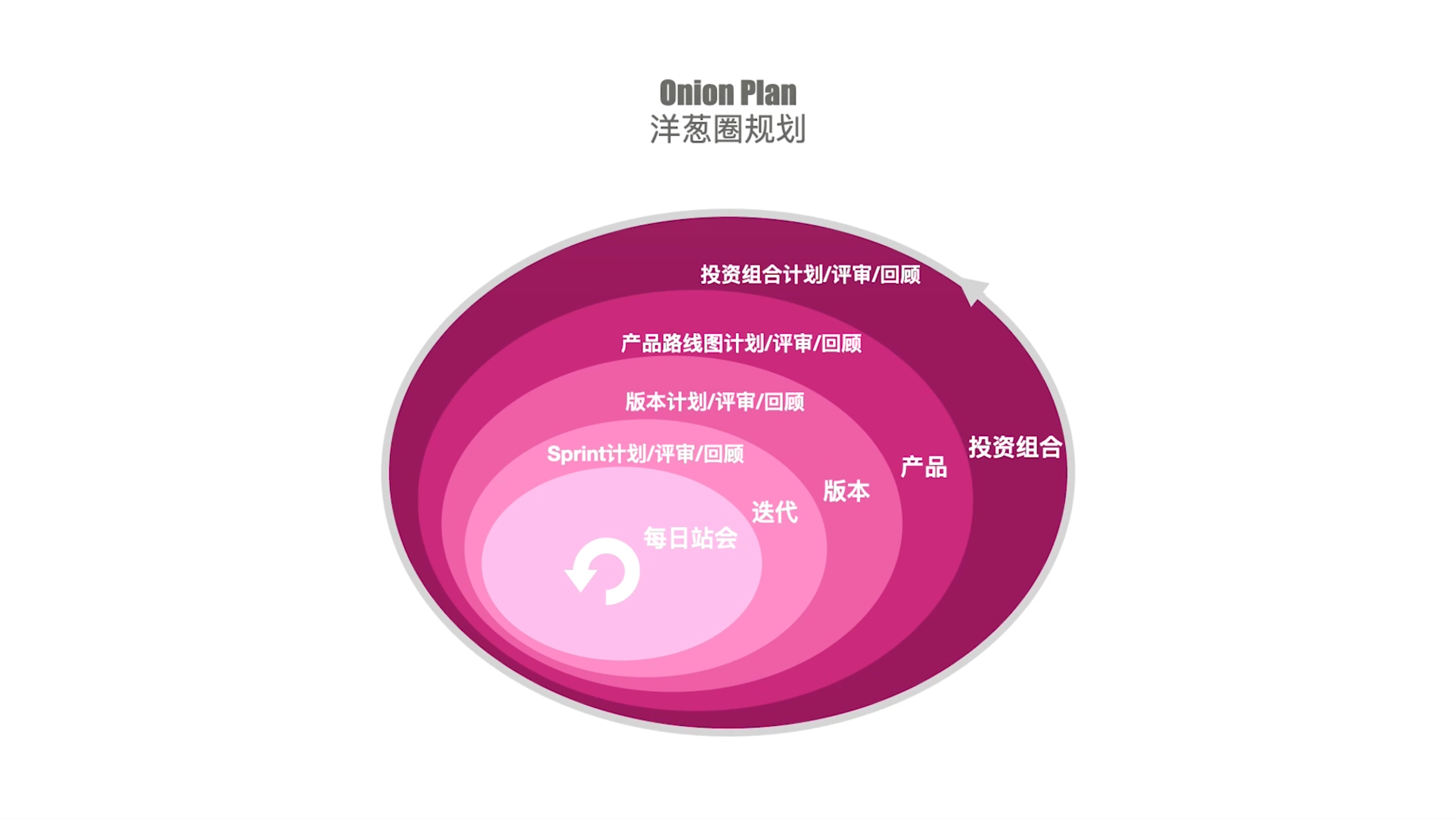

39.1 洋葱圈规划

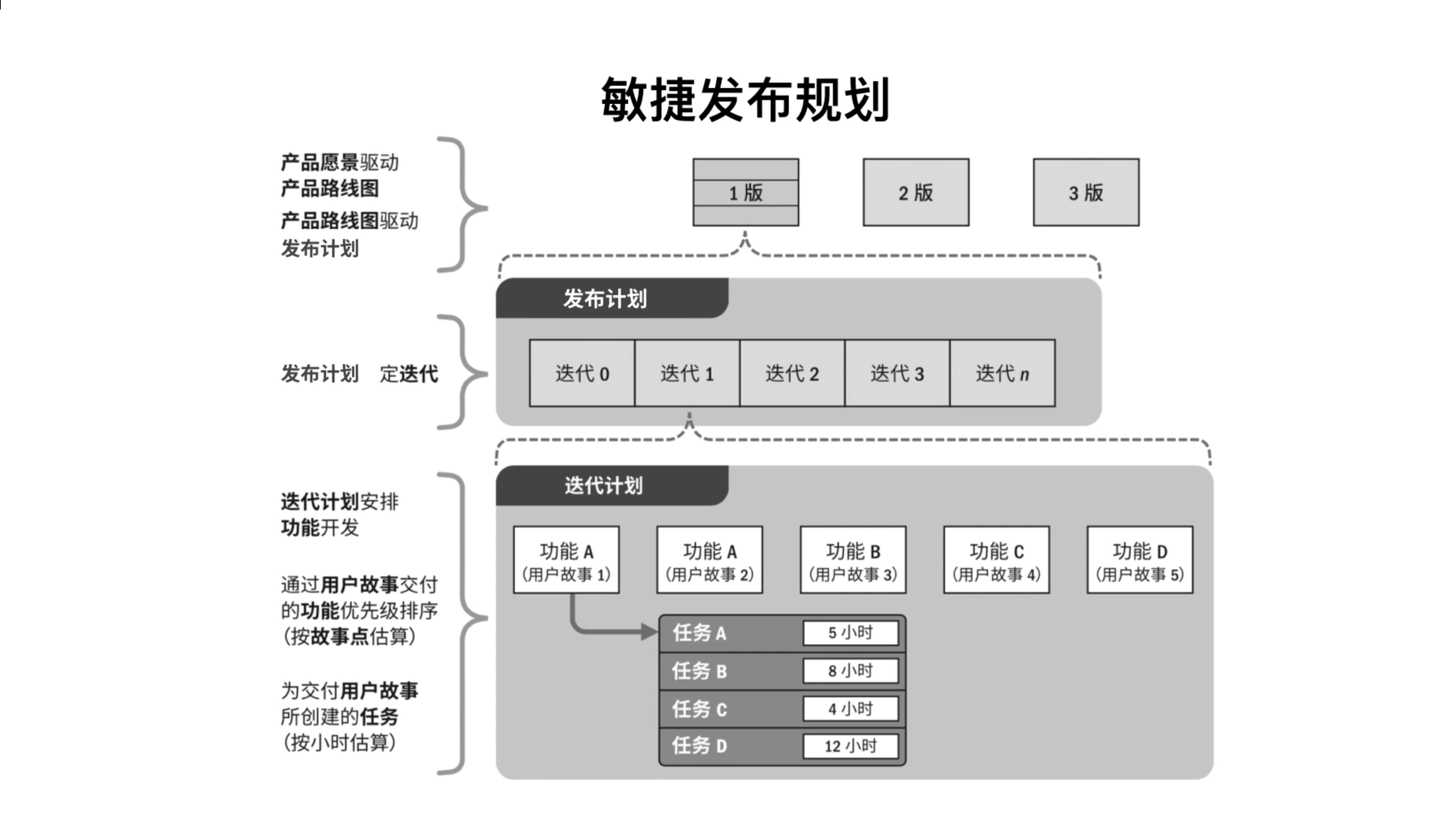

39.2 敏捷发布规划
四十、燃尽图

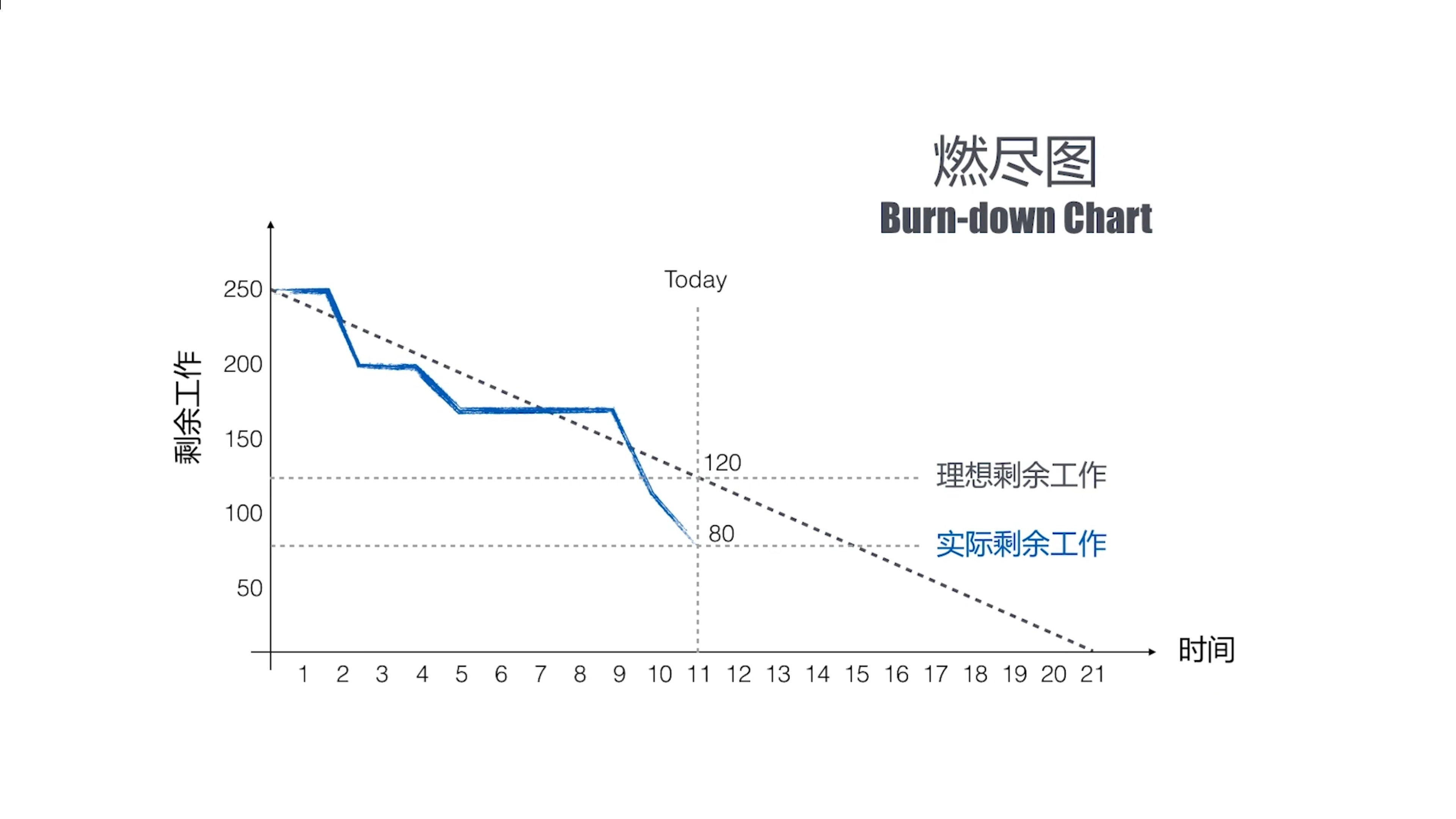

40.1 燃尽图
四十一、成本的分类、盈亏平衡分析
41.1 成本的分类
1.直接成本和间接成本
2.固定成本和可变成本

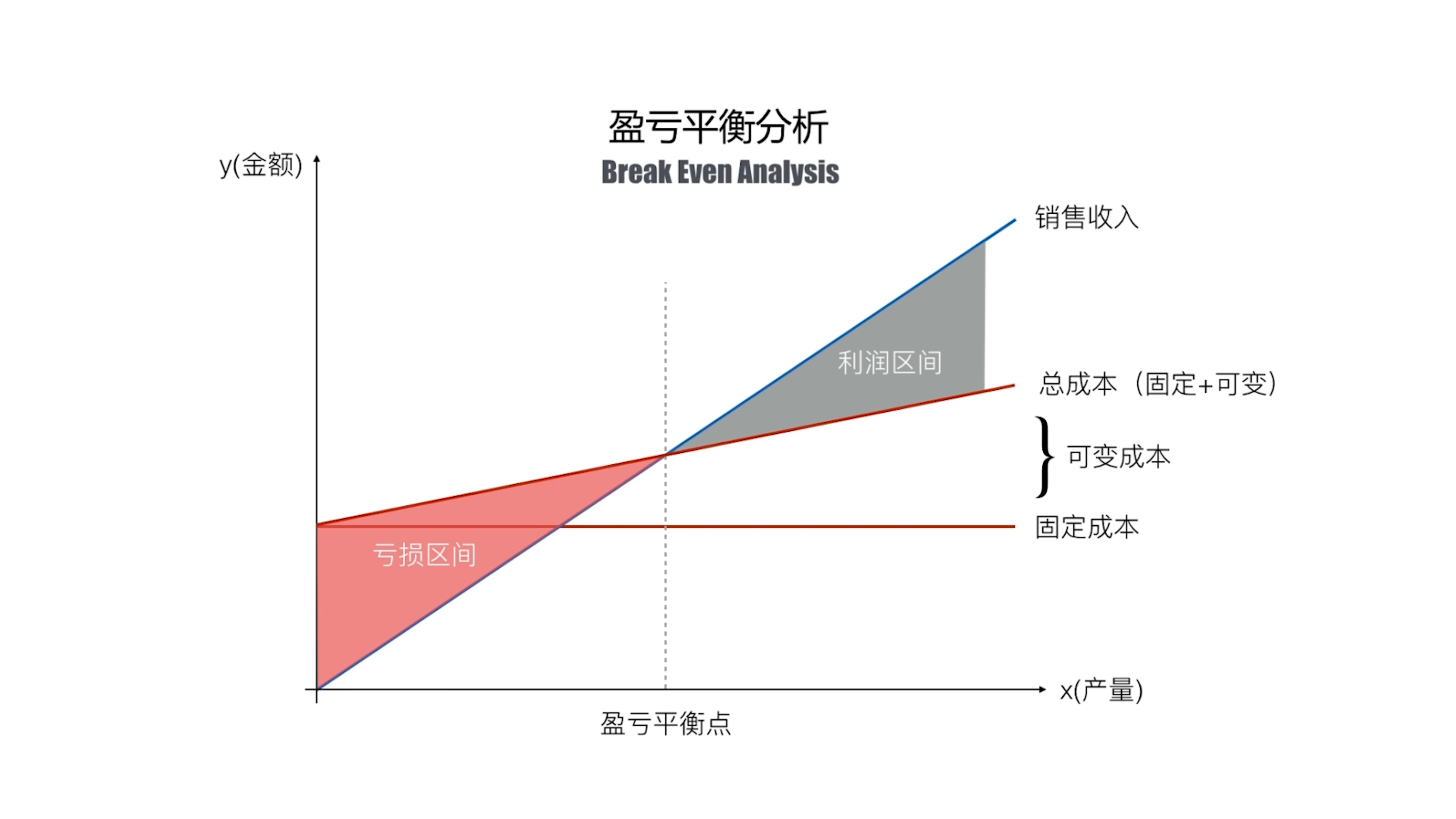

41.2 盈亏平衡分析方法
四十二、机会成本沉没成本
42.1 机会成本
机会成本是放弃的(客观上有机会能够选择的)所有机会中,带来最大的潜在收益。
42.2 沉没成本
沉没成本是已经花费、无法挽回的支出,与现有决策没有关系。
四十三、全生命周期成本
43.1 全生命周期成本
全生命周期成本:在规划设计阶段,要考虑在未来生命周期当中,包括运营维护,甚至最后报废拆除,整个全过程的成本,实现整个项目的成本最优,
四十四、成本估算与预算

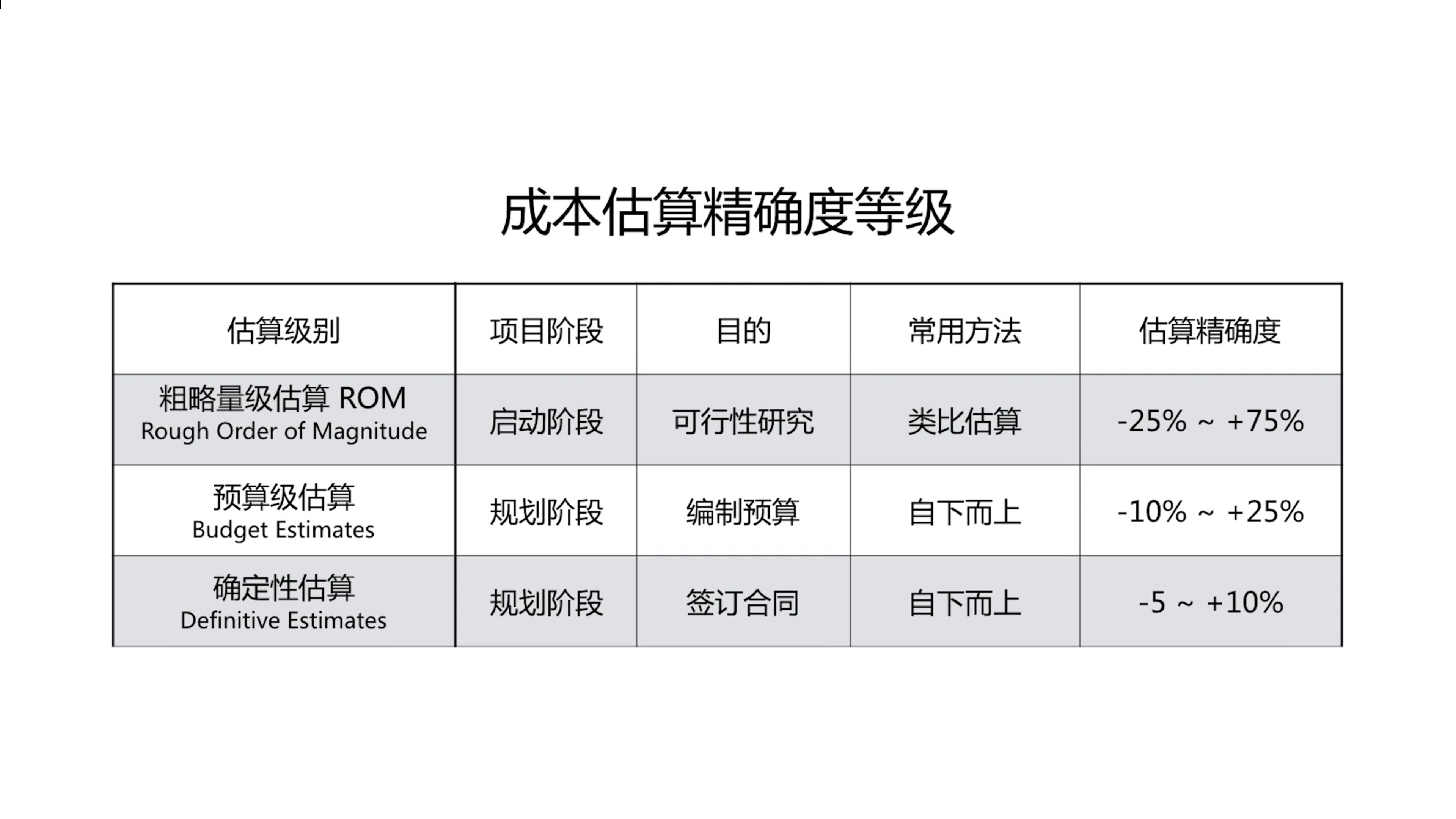

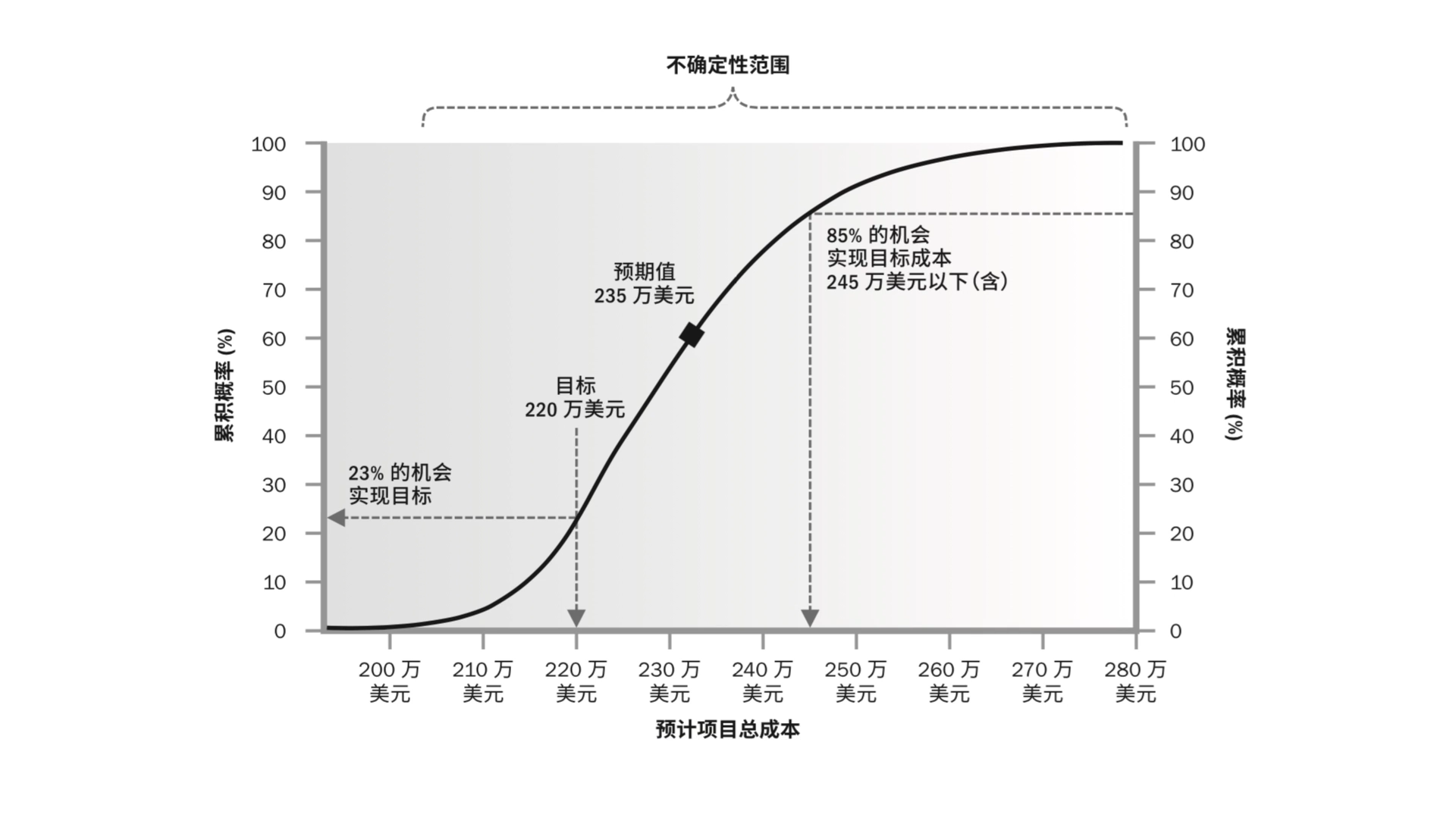

44.1 成本估算精准度等级

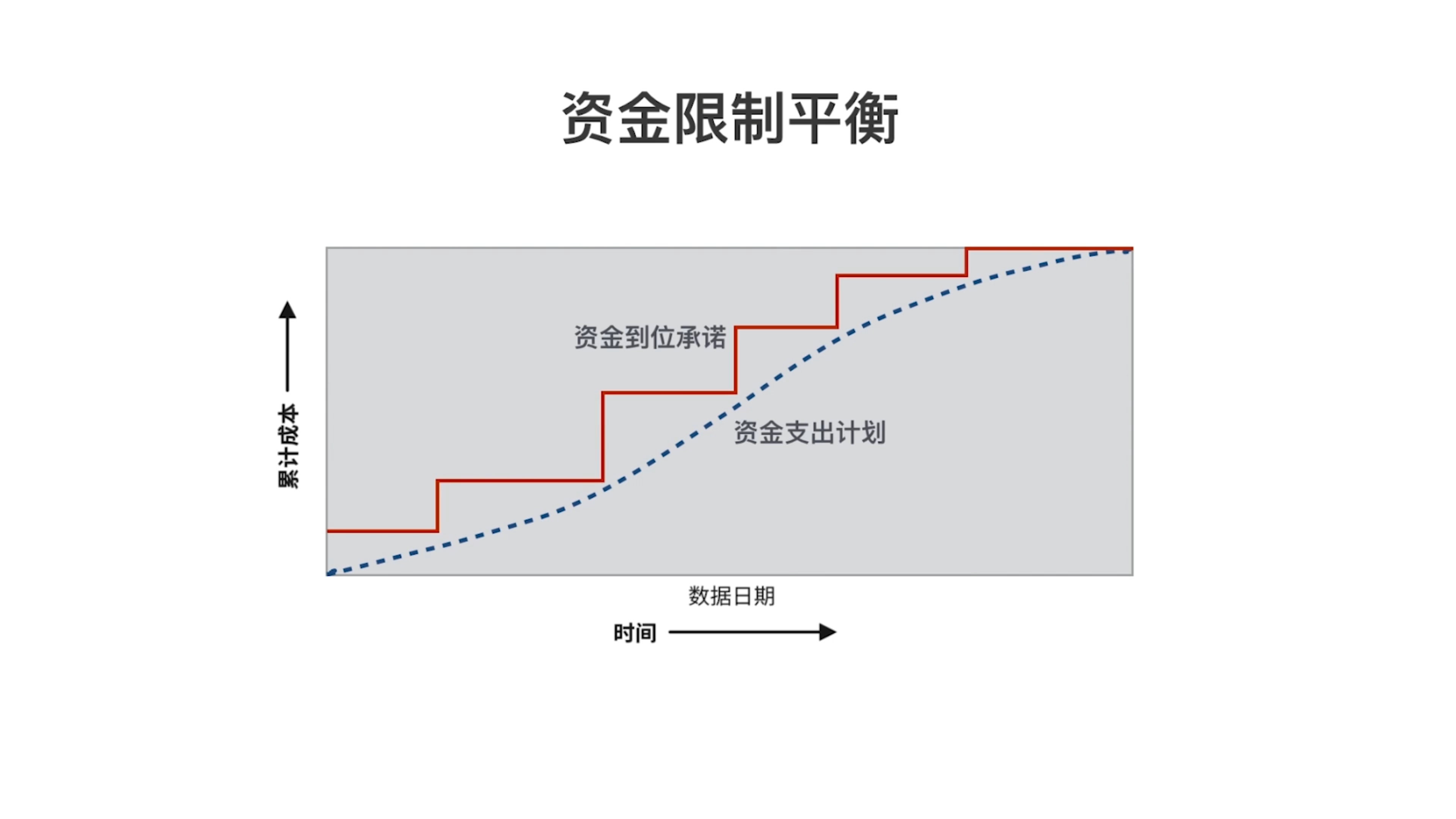

44.2 资金限制平衡

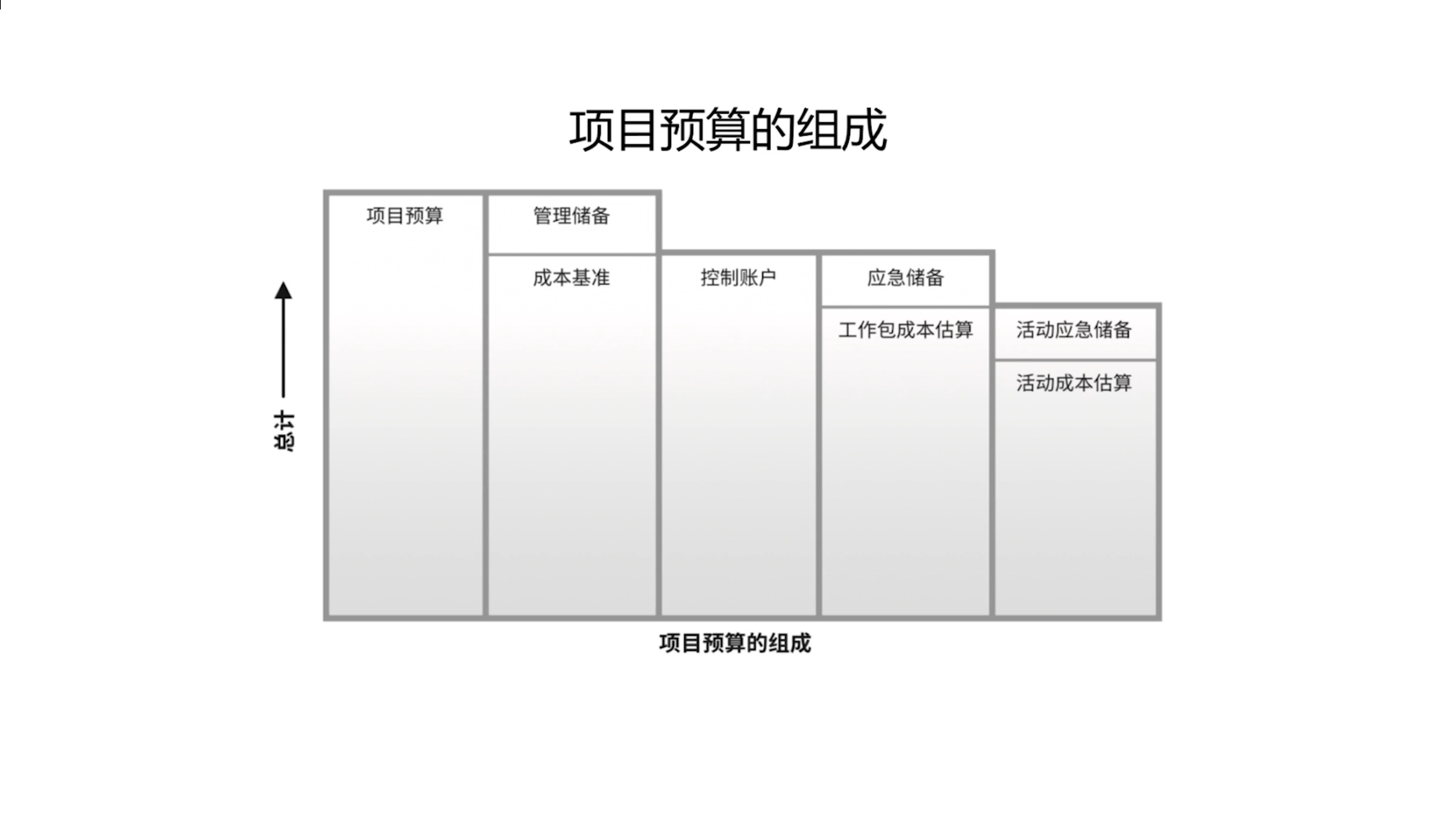

44.3 项目预算的组成

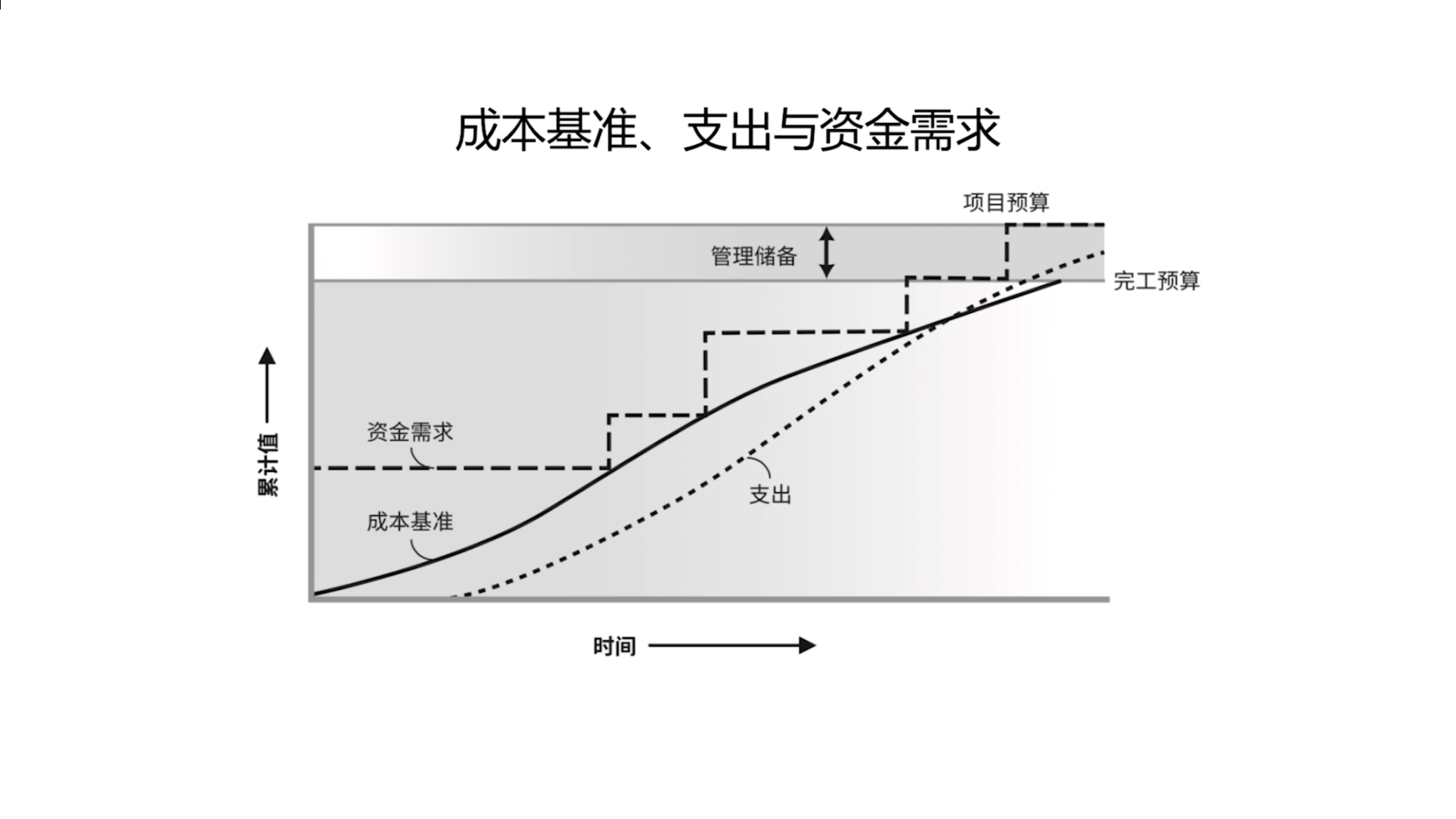

完工预算=应急储备
项目预算=完工预算+管理储备
四十五、资源优化(平衡、平滑)
45.1 资源平衡
资源平衡能解决资源过载的问题,但通常导致工期延长。
45.2 资源平滑
资源平滑解决资源数量的波动问题,尽量让资源的数量保持稳定,减少大起大落,一般不影响工期
四十六、等级与质量&精确度与准确度
46.1 等级与质量
质量:作为实现的性能或成果,是一系列内在特性满足要求的程度。
等级:作为设计意图,是对用途相同但技术特性不同的可交付成果的级别分类。
46.2 精确度与准确度
精确度是样本之间差距小,比较密集。
准确度是样本和目标的距离小。
四十七、质量管理观念改变

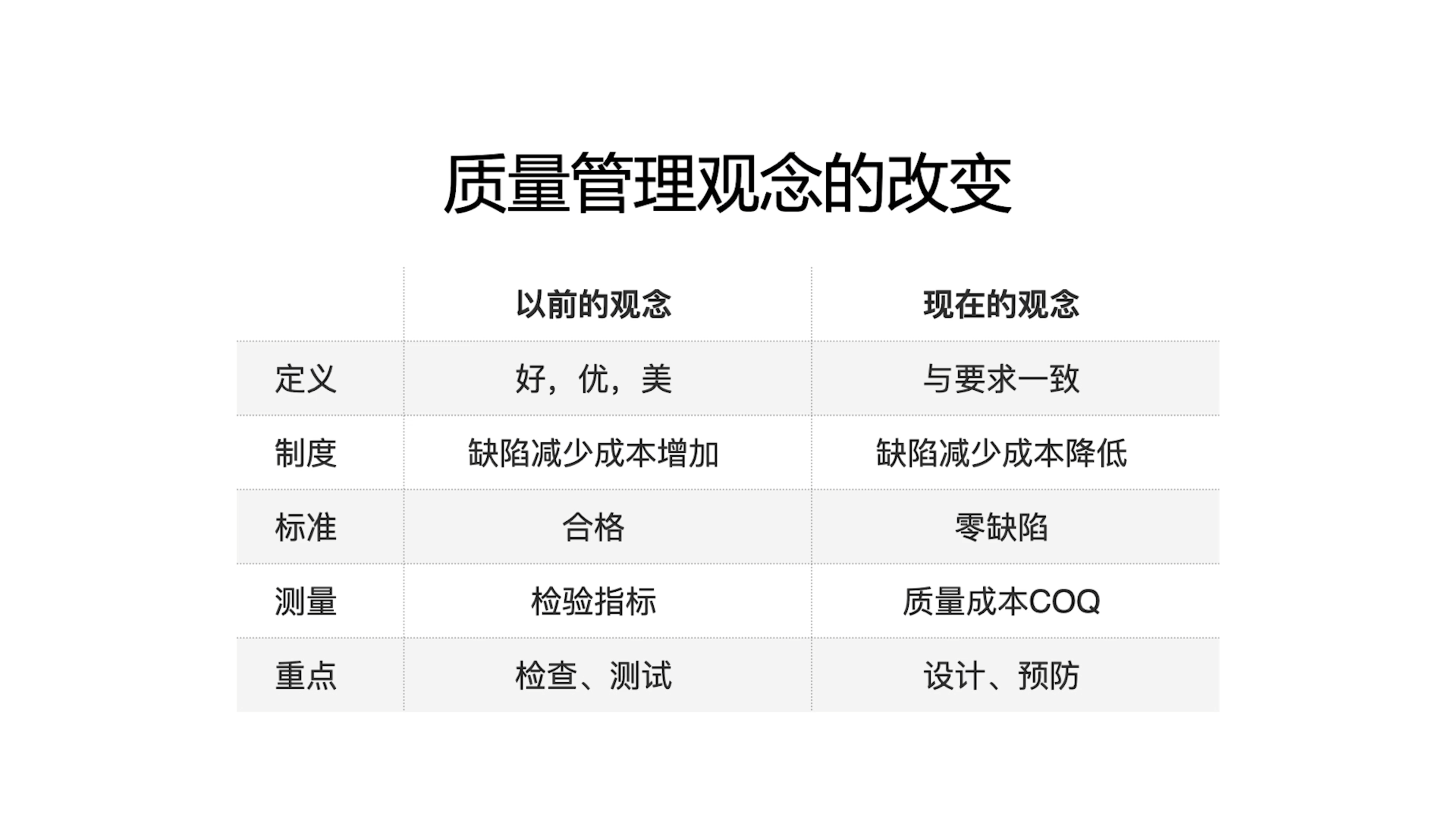

47.1 质量管理观念改变
四十八、质量管理的发展趋势和代表人物

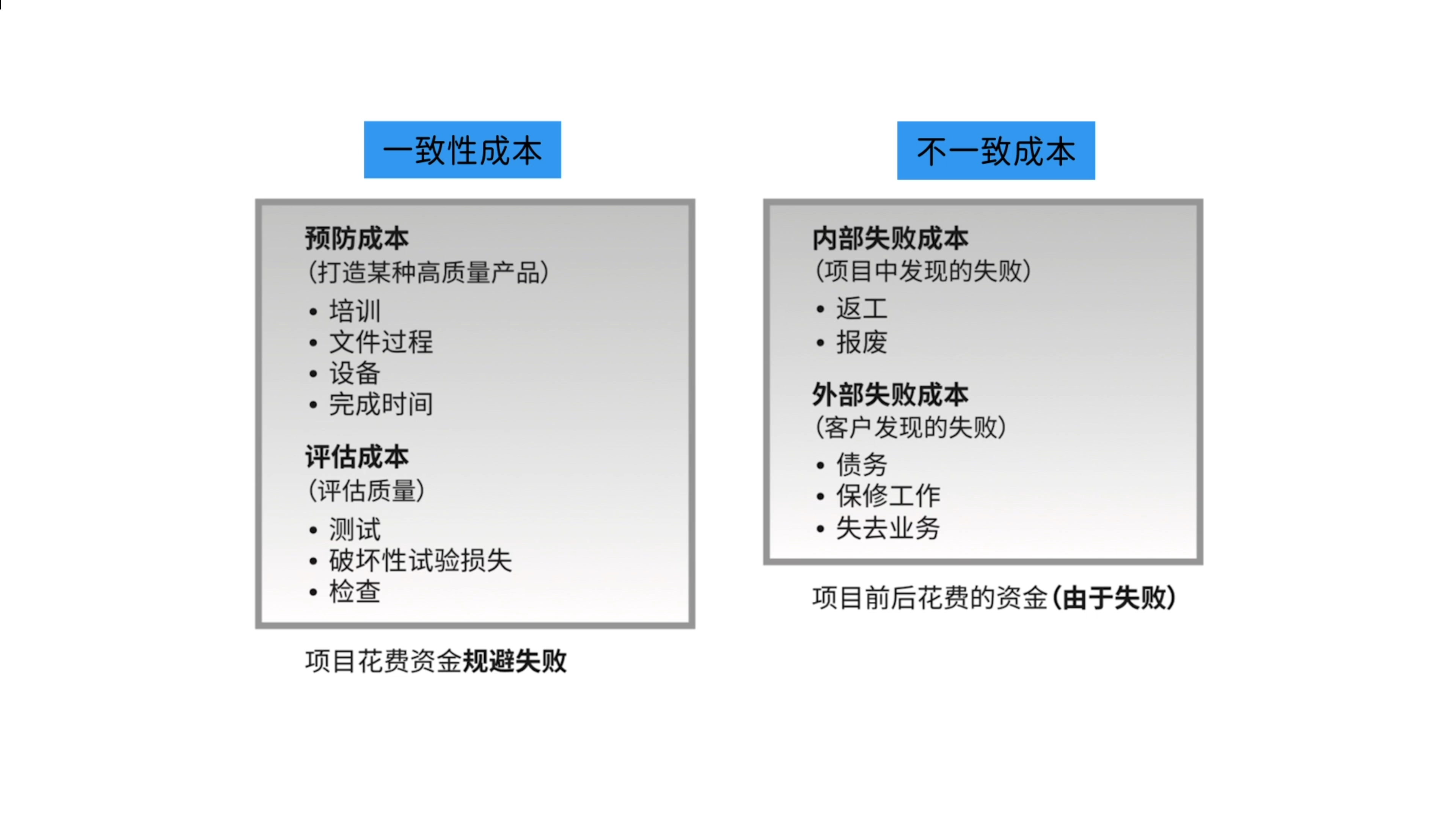

48.1 一致性成本和非一致性成本
预防的是一致性成本,纠正的是非一致性成本。
48.2 零缺陷之父-克劳斯比
48.3 品质工程-田本玄一
48.4 根本原因分析
发生问题时,能逐层追溯原因

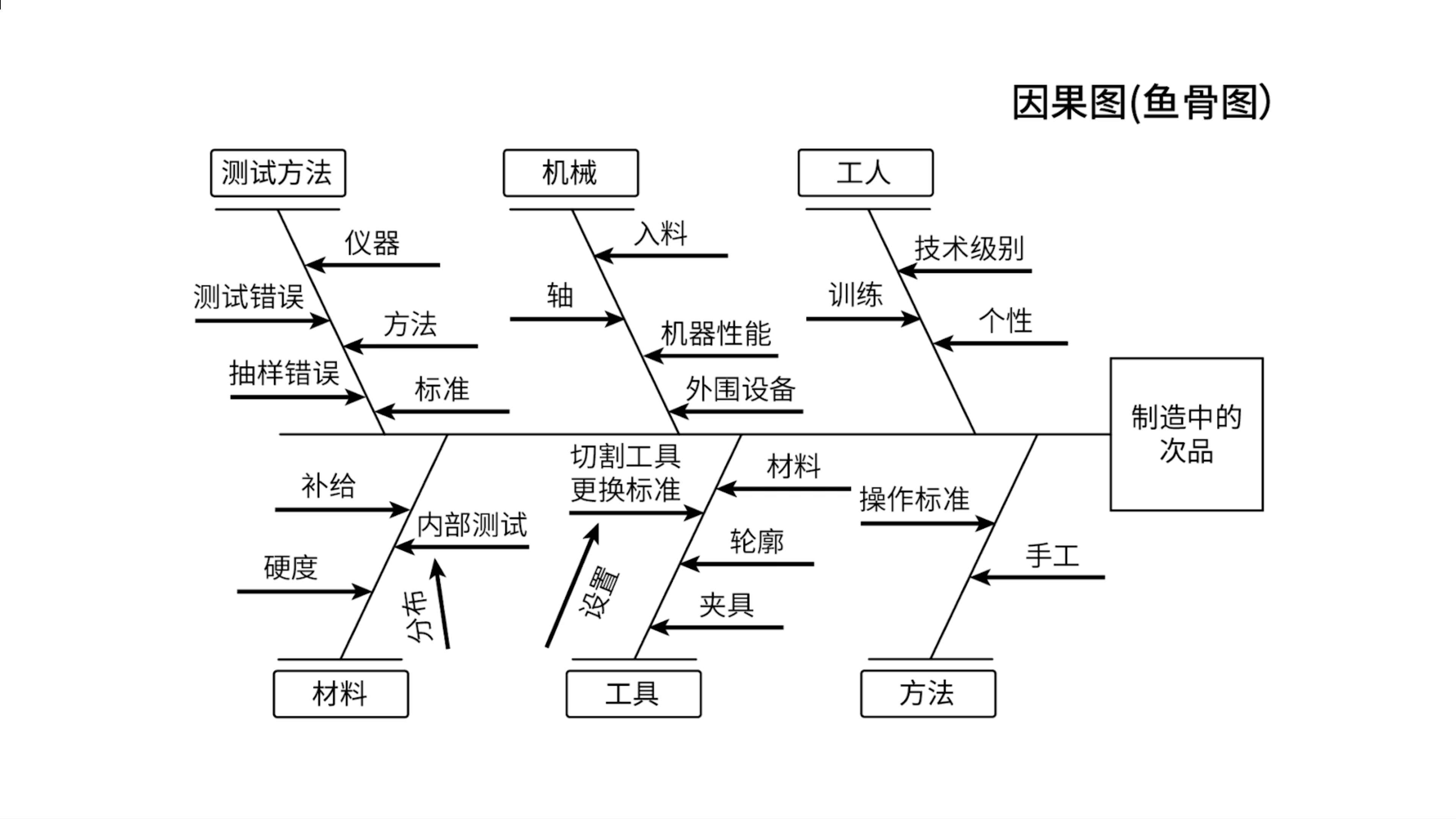

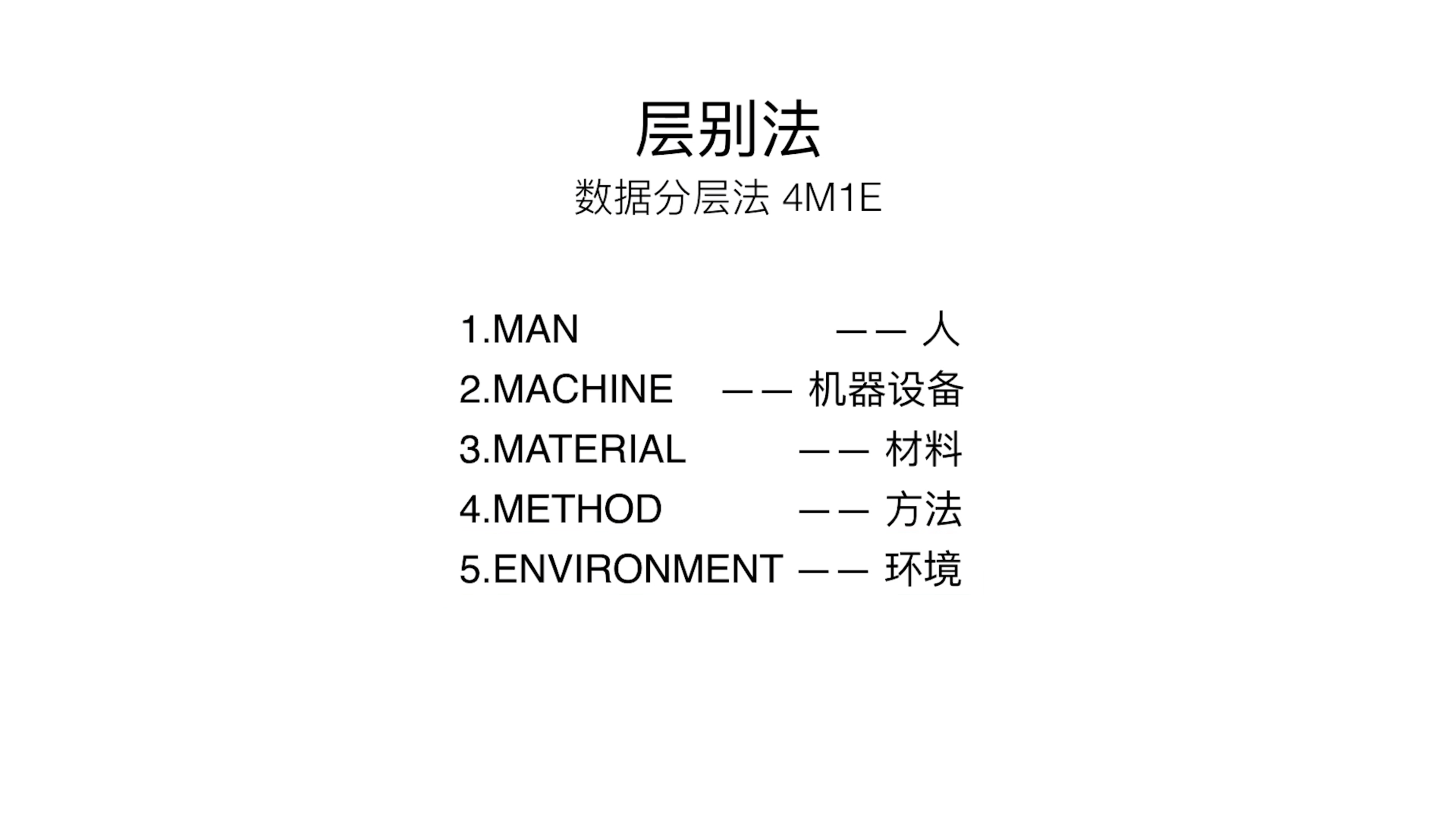

48.5 鱼骨图(石川图-石川磬)

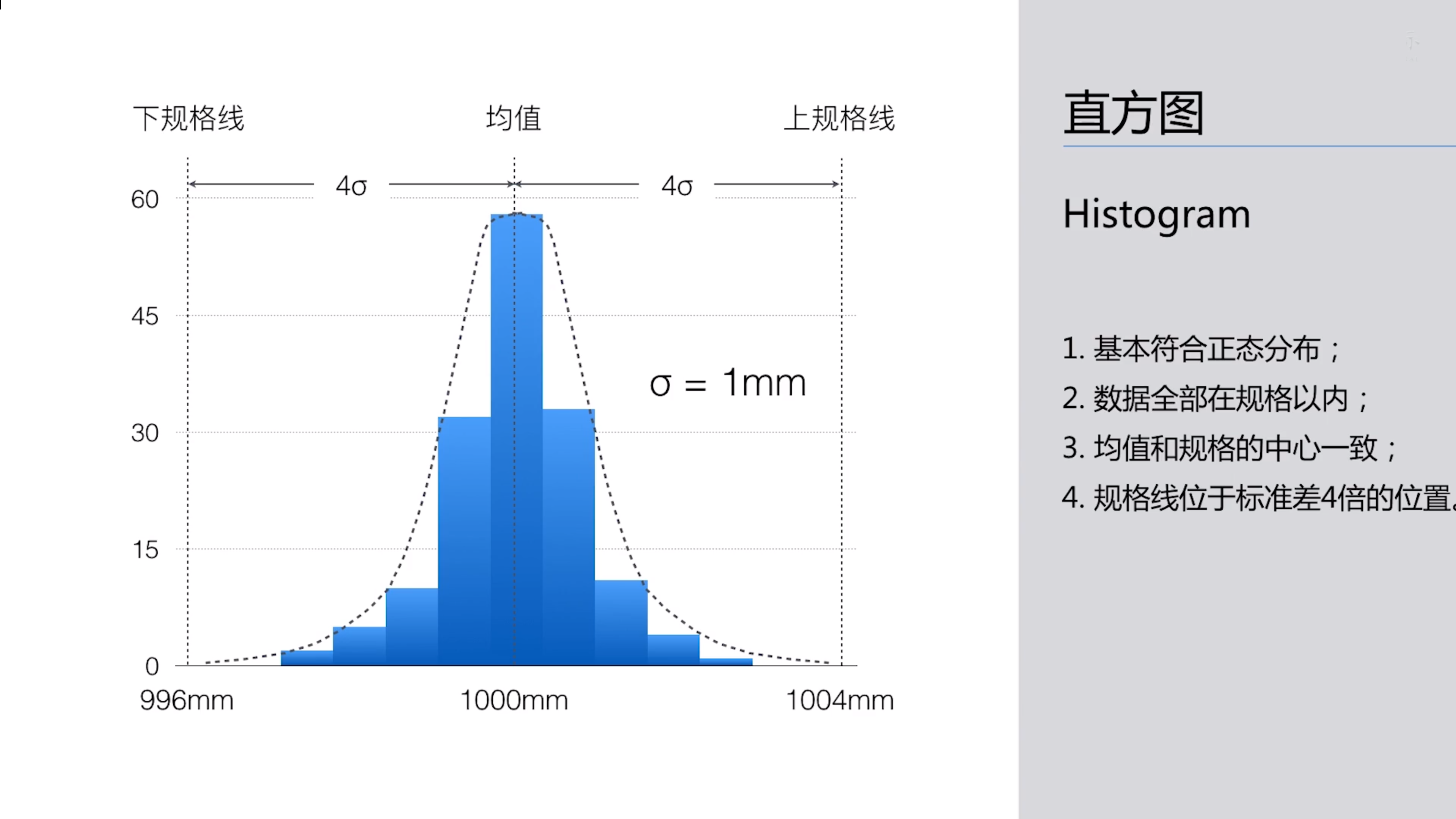

48.6 直方图

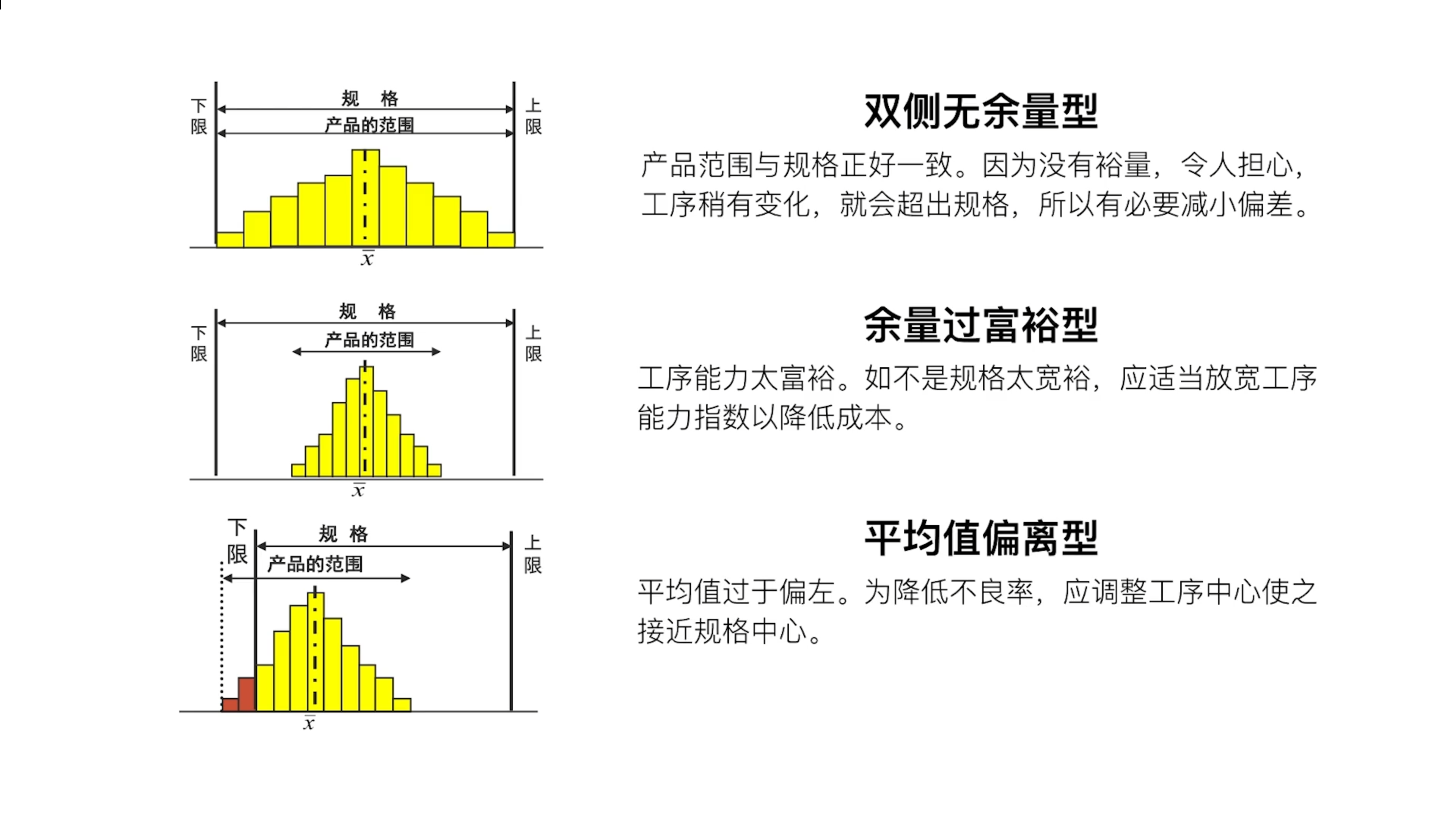

48.7 直方图分析

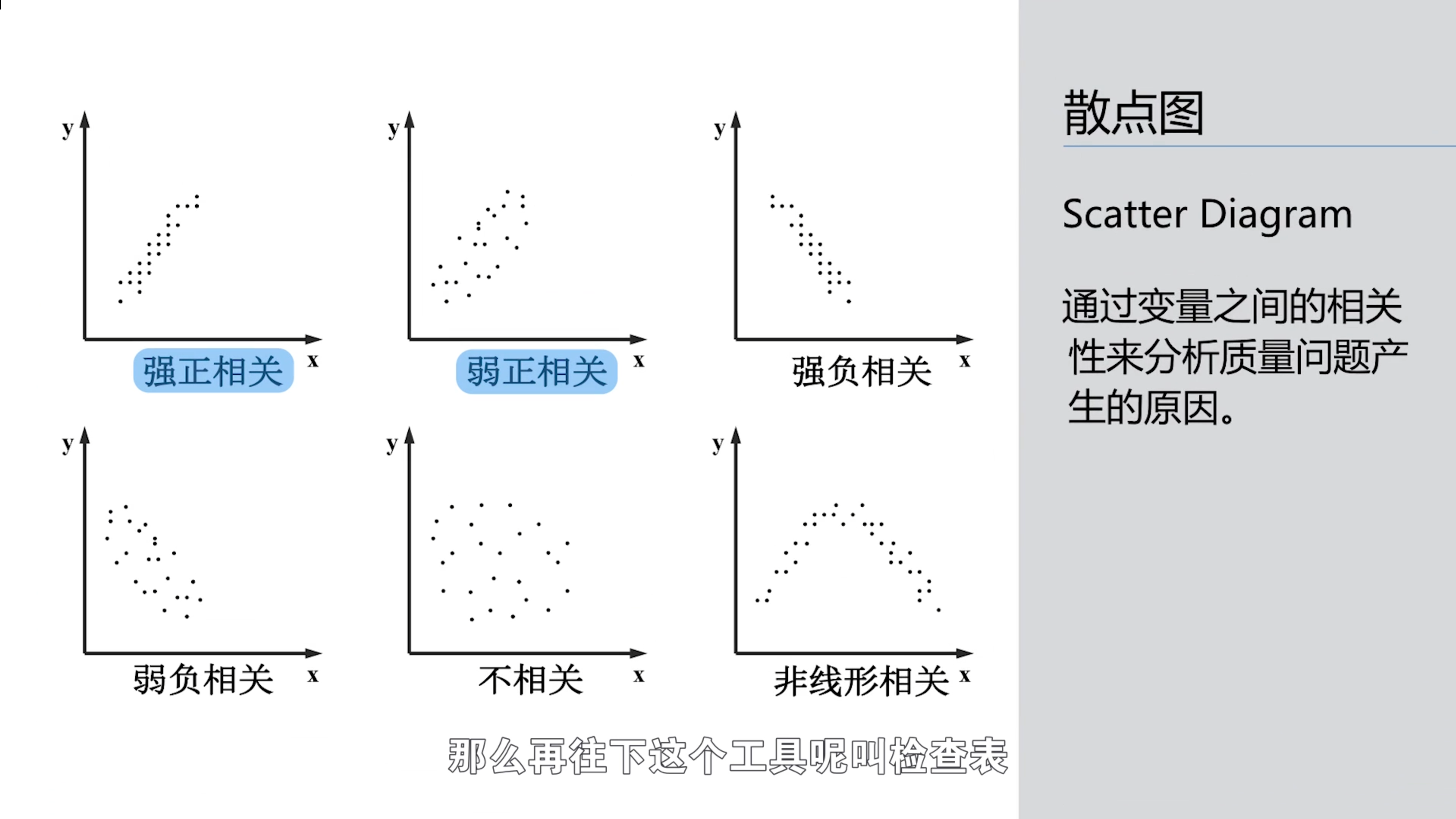

48.8 散点图

48.9 检查表

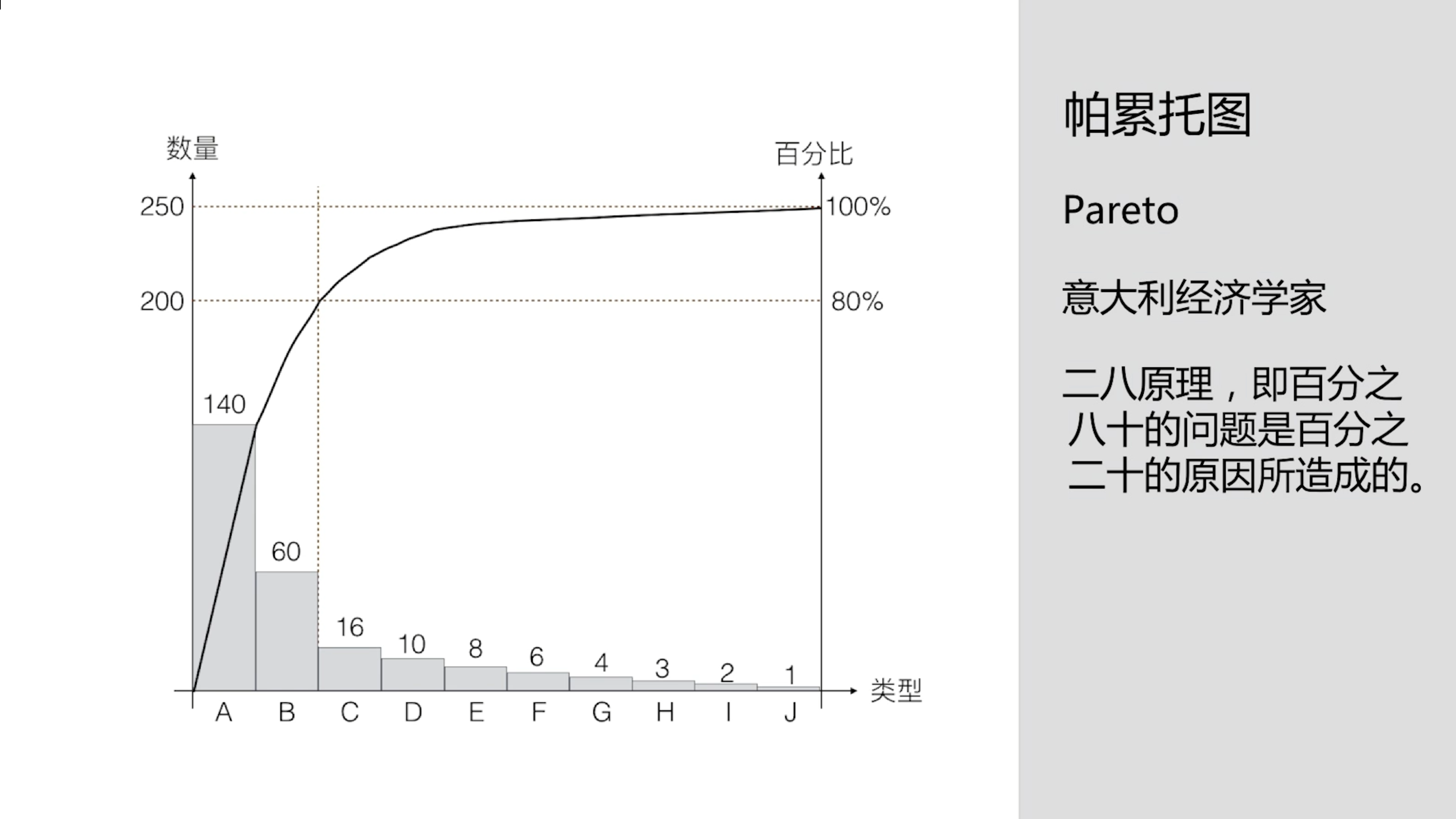

48.10 帕累托图

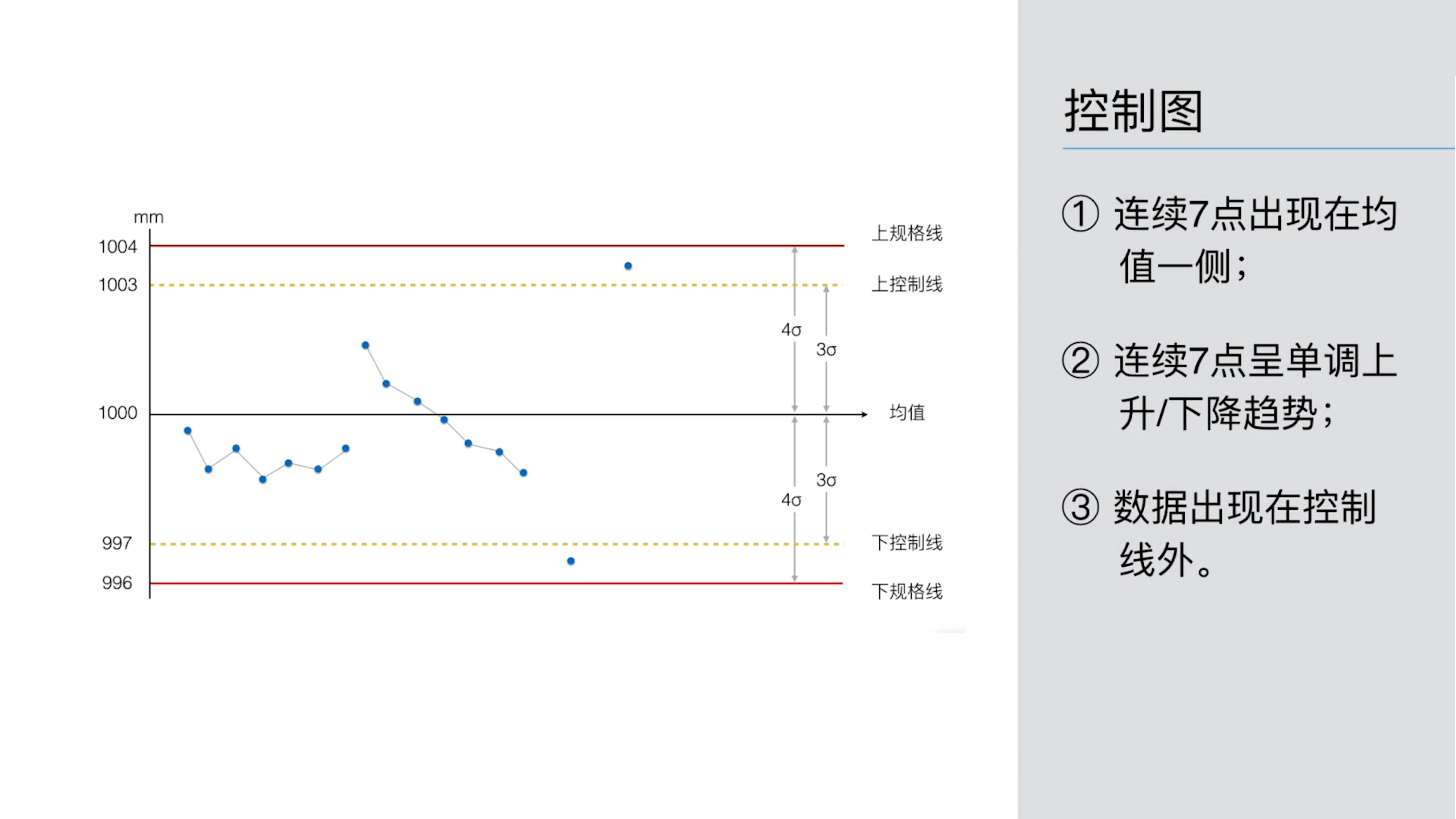

48.11 控制图
48.12 层别法

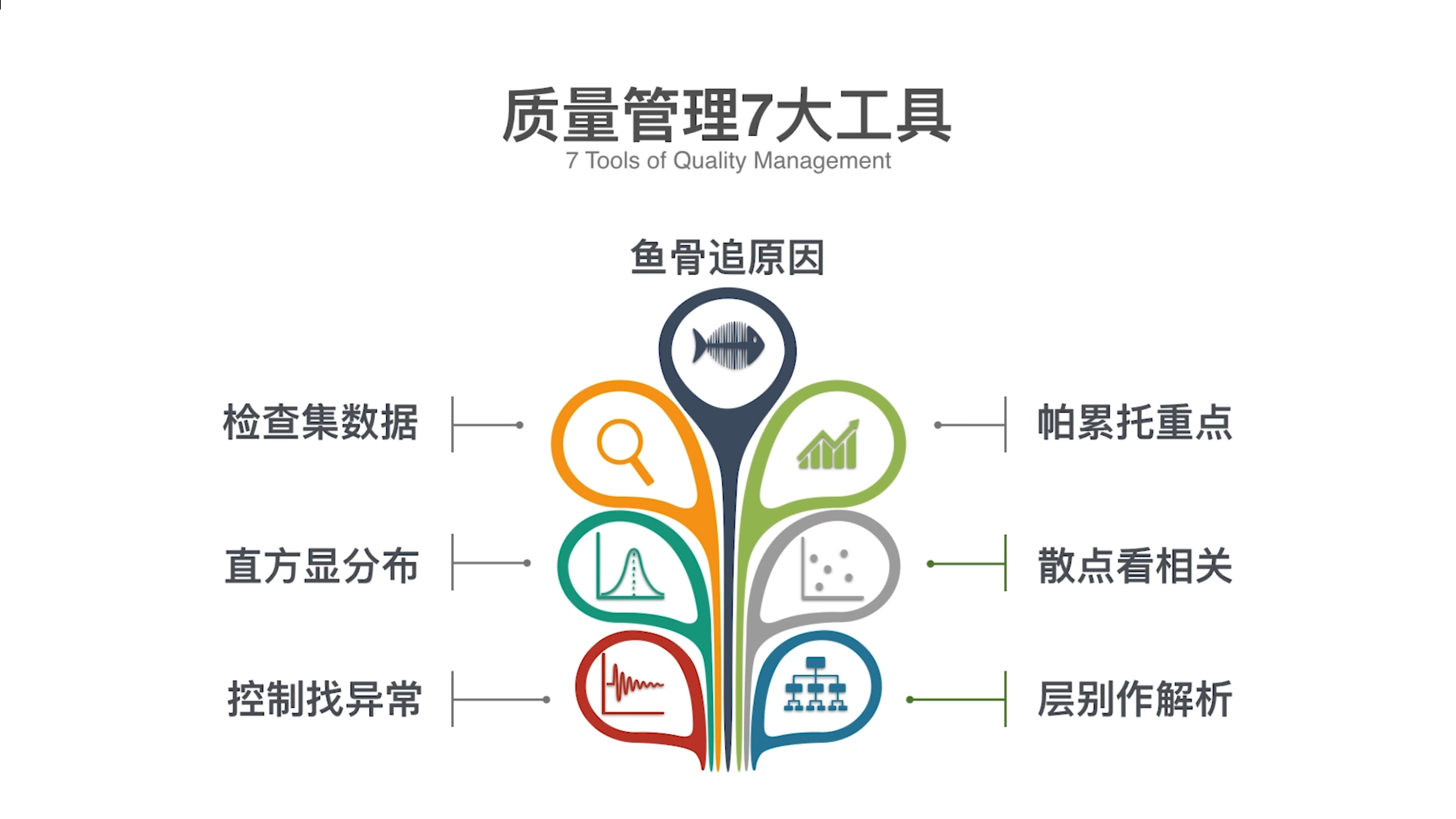

48.13 质量管理7大工具
四十九、质量控制的方法与工具

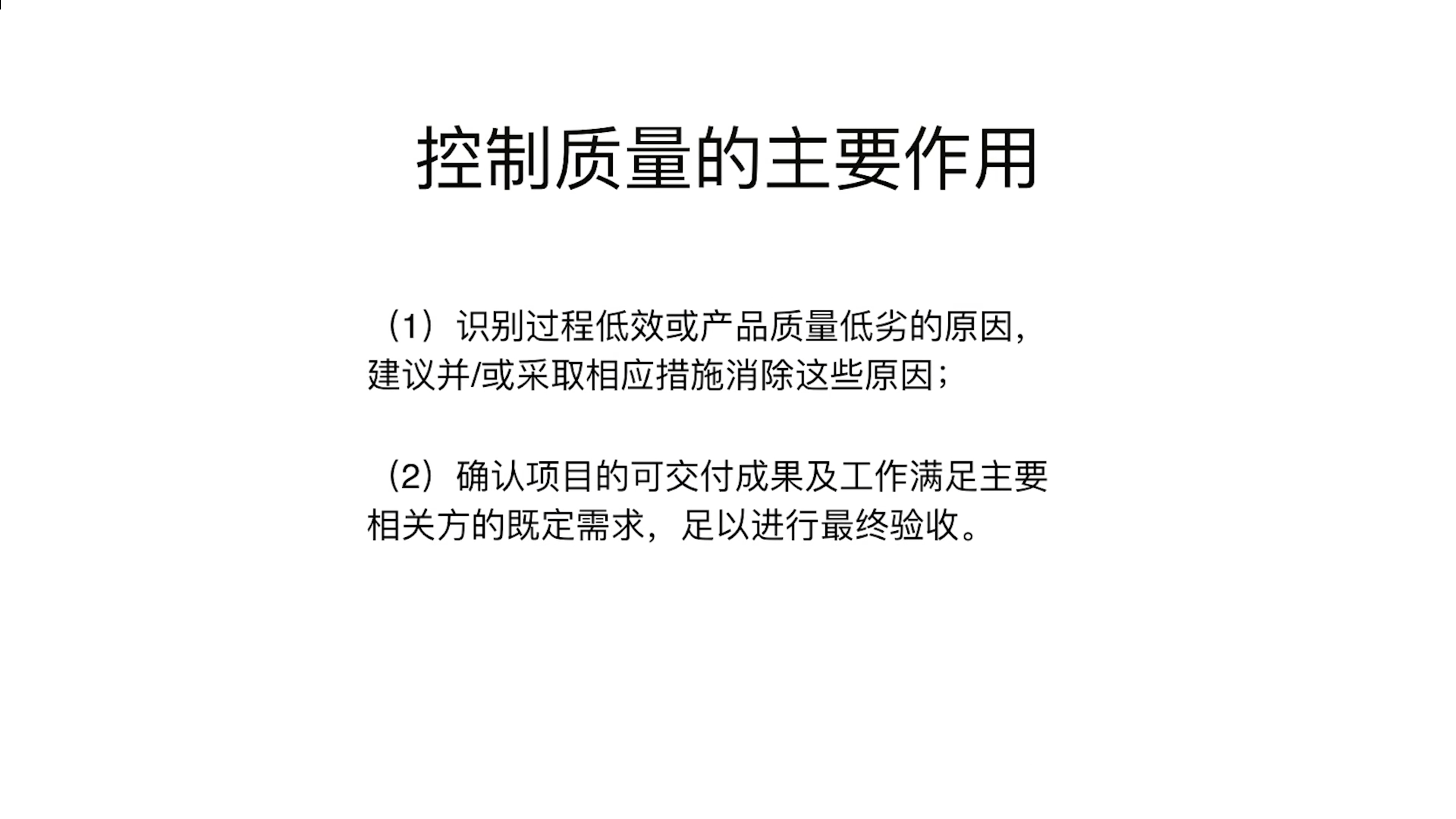

49.1 控制质量的主要作用
49.2 核对单、统计抽样、过程决策程序图(PDPC)

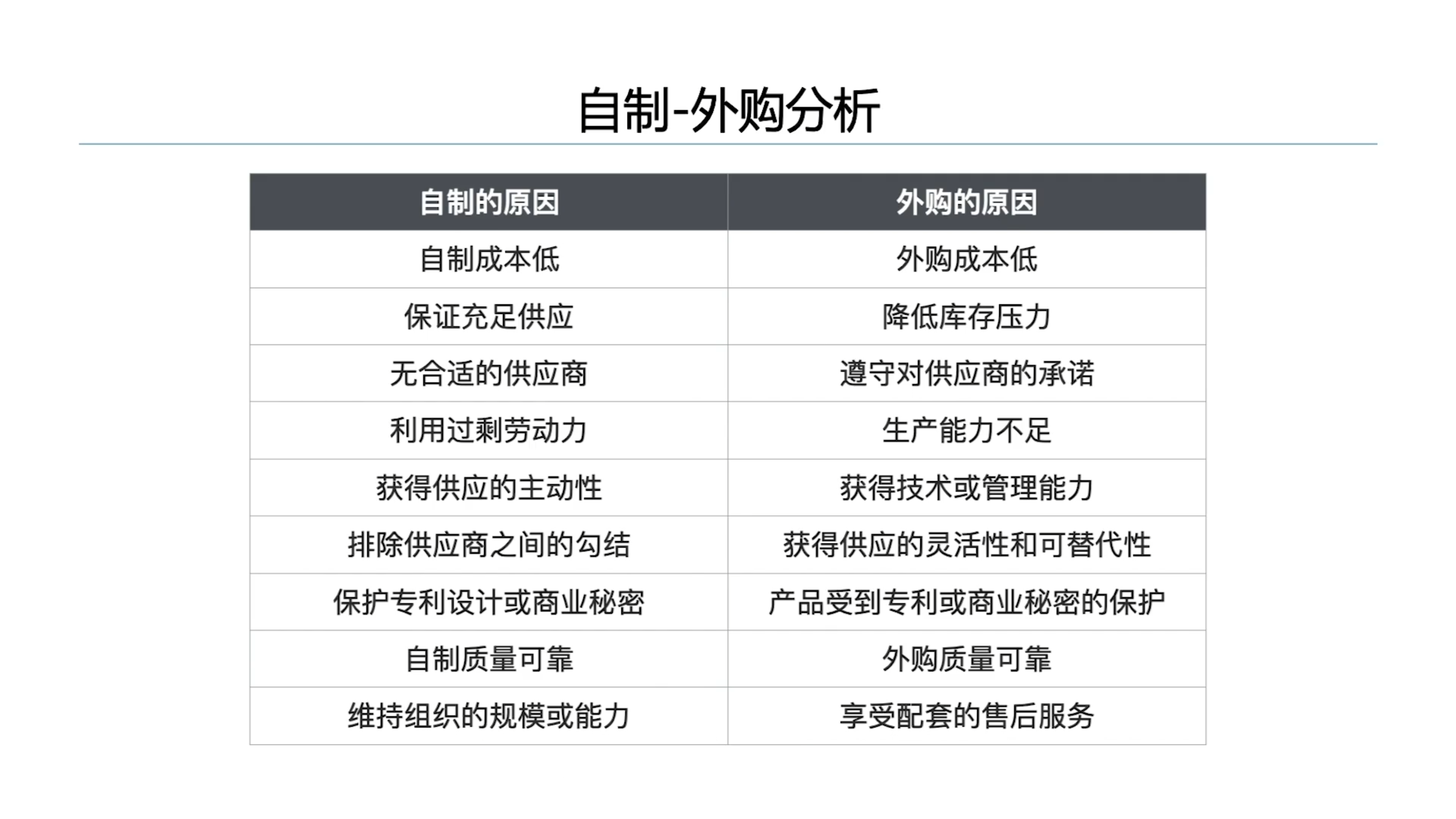

五十、自制外购分析

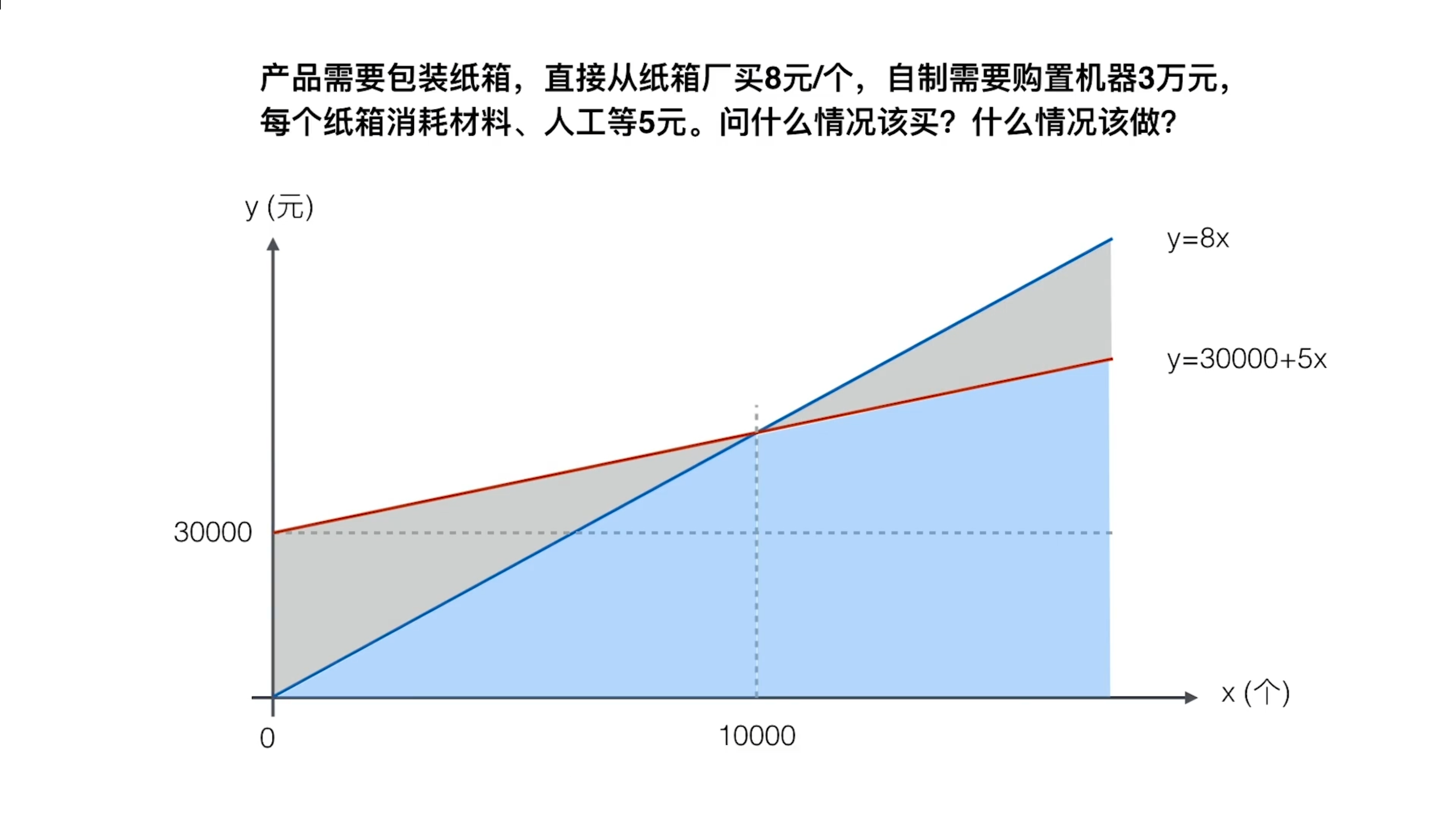

50.1 自制外购分析
五十一、项目交付方式
51.1 设计-招标-建造DBB
51.2 总承包(设计-采购-建造EPC)
能减少很多不必要损耗,仅变更索赔相较DBB就能省70%以上成本。
51.3 特许经营(建设-运营-提交BOT)
51.4 特许经营(建设-提交BT)
51.5 特许经营(政府-企业-合资PPP)
五十二、采购合同类型

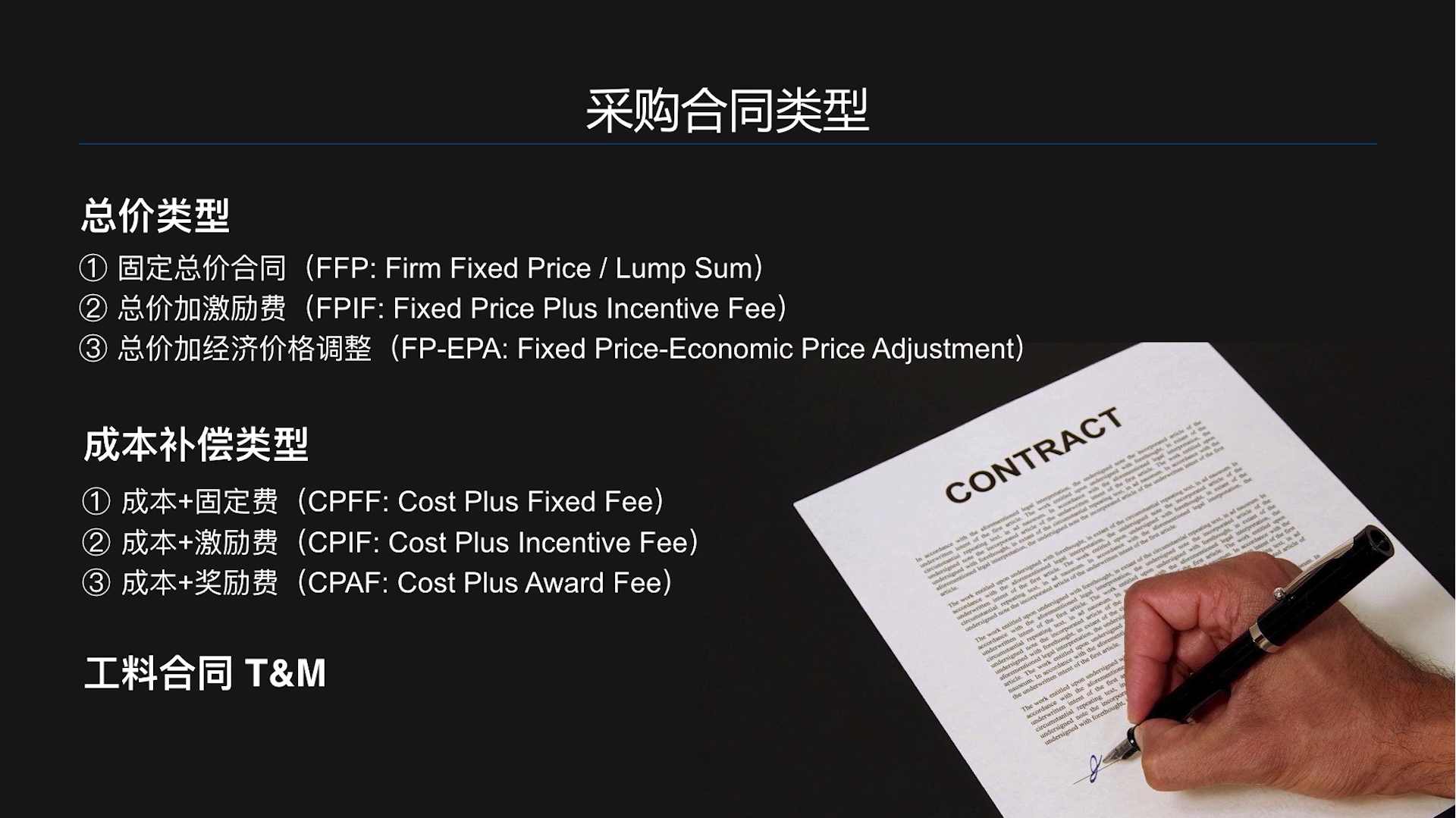

52.1 采购合同类型
52.2 固定总价合同FFP

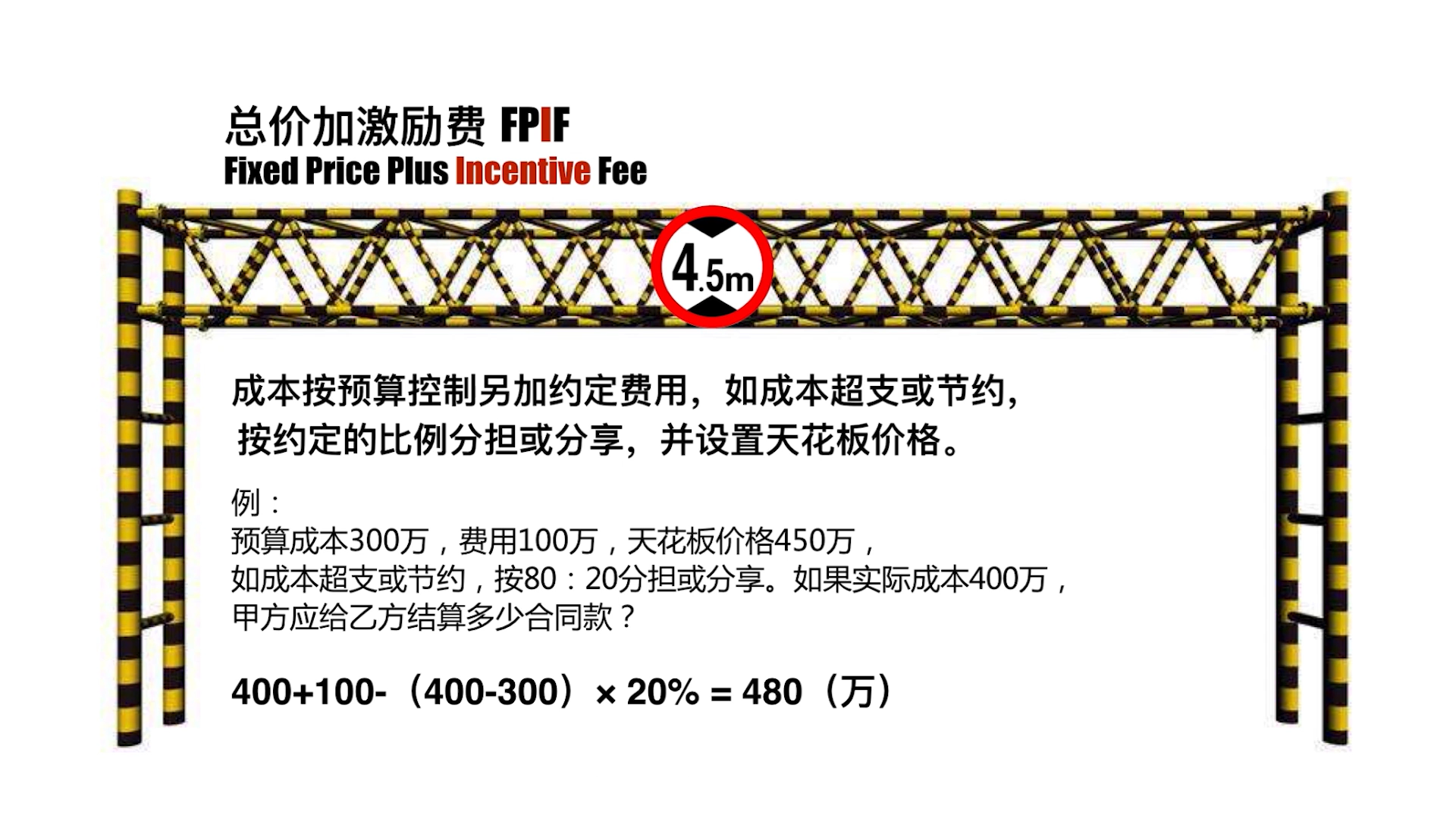

52.3 总价加激励费FPIF
52.3 总价加经济价格调整FP-EPA
合同总价可以根据物价变动等因素调整
52.4 成本+固定费CPFF
相较总价加激励费FPIF,成本+固定费CPFF没有天花板价格
52.5 成本+奖励费CPAF
成本实报实销,甲方根据乙方表现给予奖励。
相较成本+固定费CPFF,成本+奖励费CPAF的奖励是无法通过公式算出来的,取决于甲方的心情。
52.6 工料合同
花费的费用由甲方报销。
五十三、采购文件

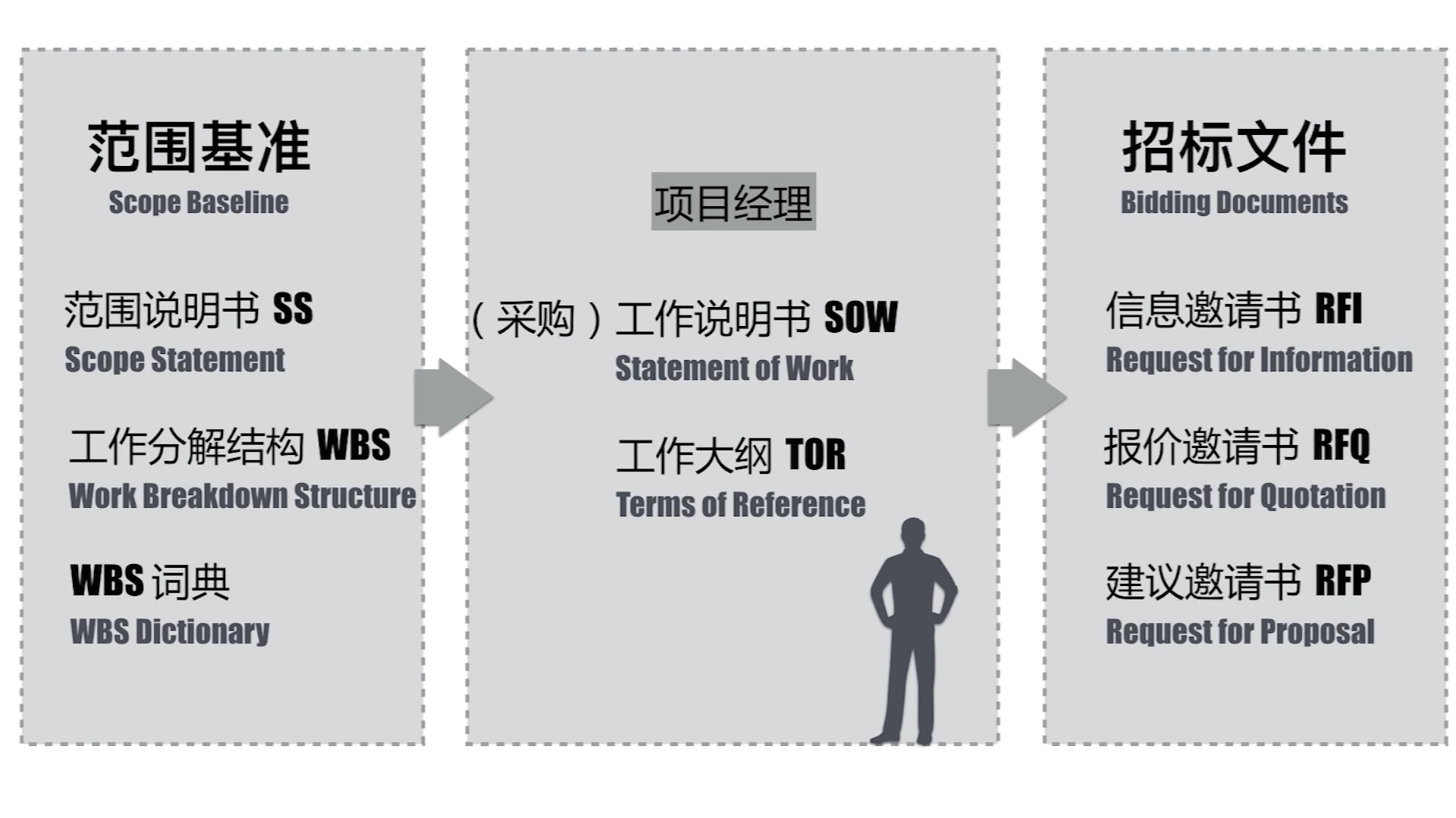

53.1 采购文件&(采购)工作说明书SOW&工作大纲TOR

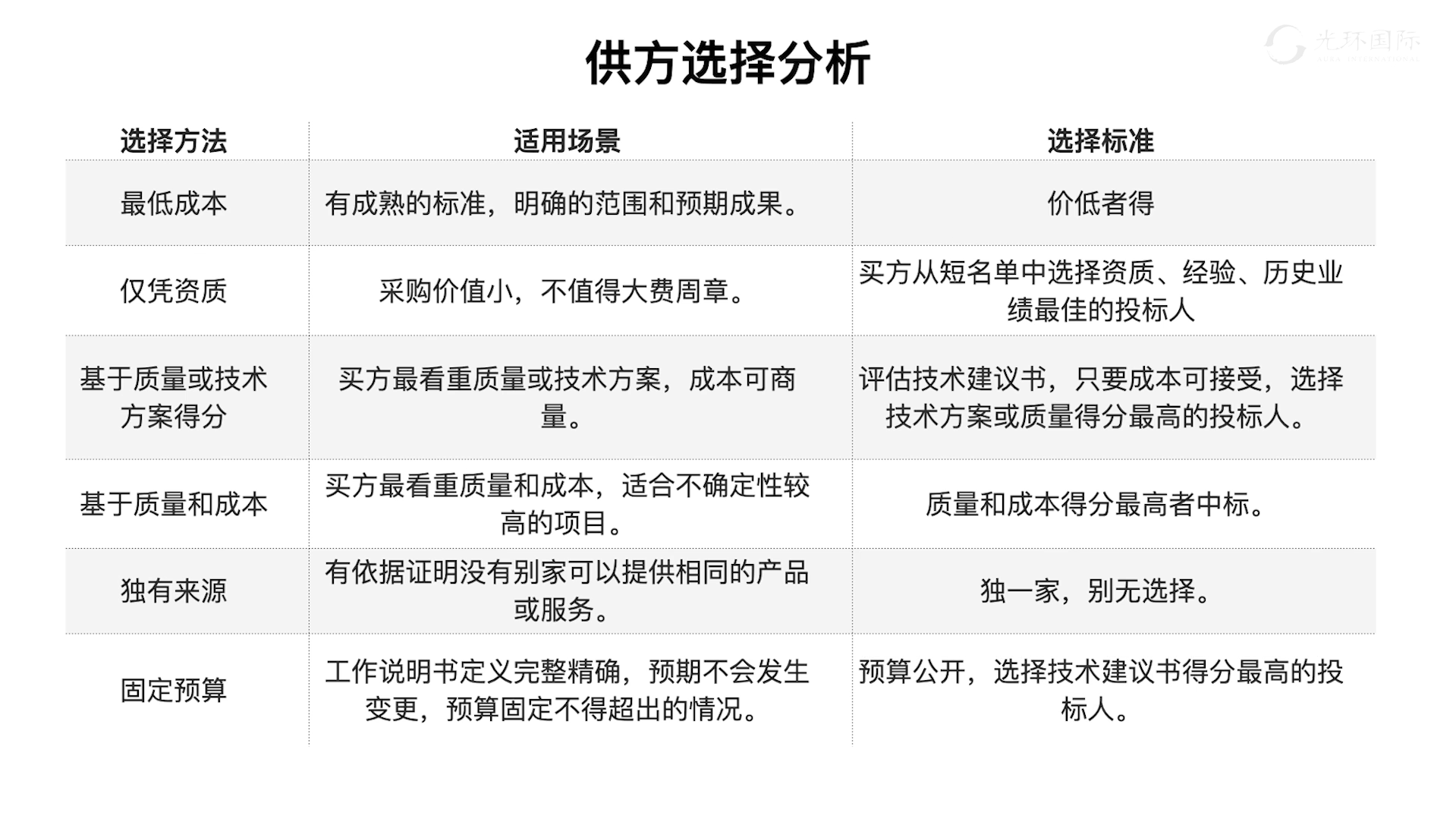

五十四、供方选择分析
54.1 供方选择分析
54.2 供方选择分析&独立估算

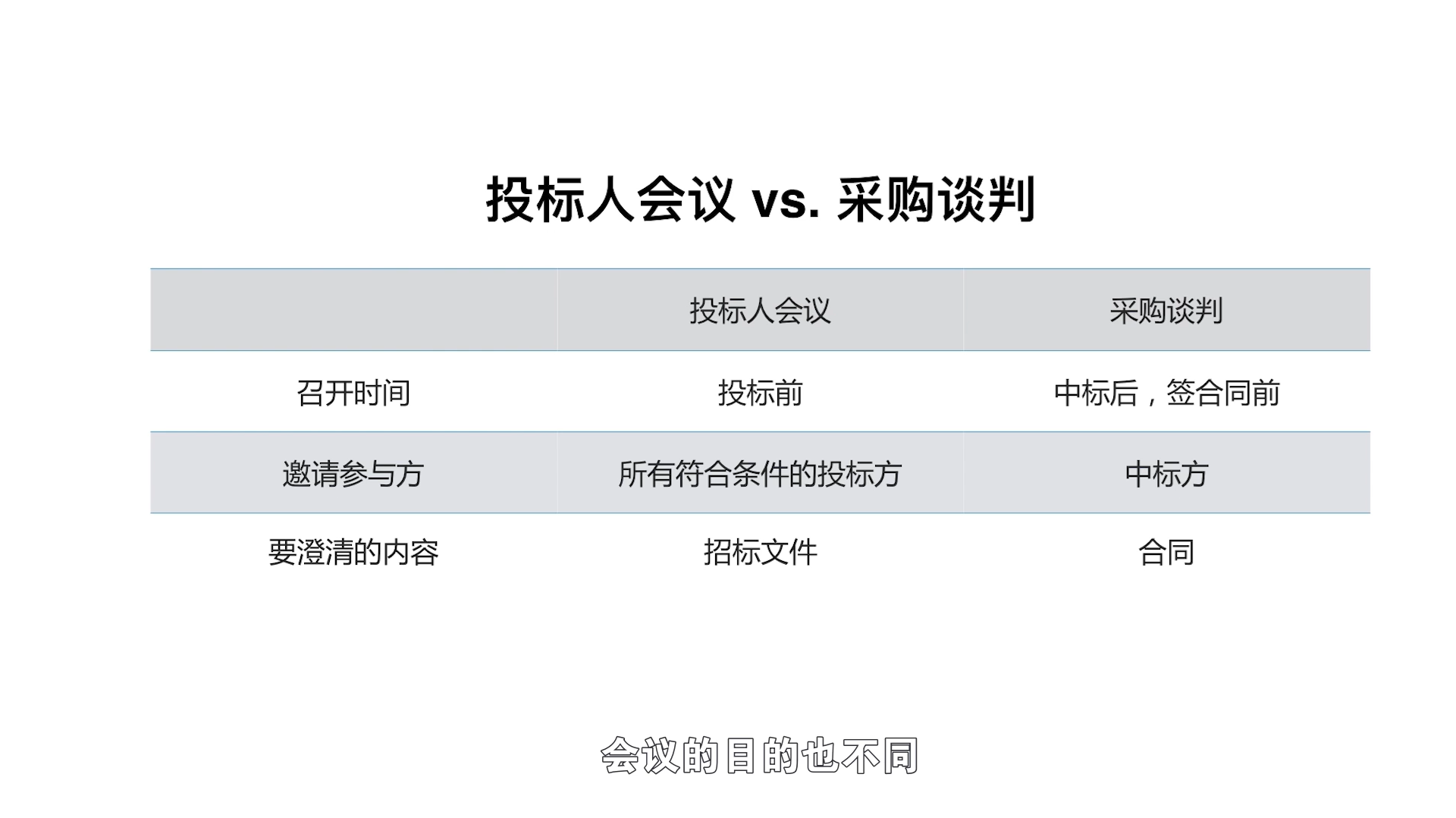

54.4 投标人会议&采购谈判
五十五、索赔管理、替代争议解决方法
55.1 索赔管理
55.2 替代争议解决ADR

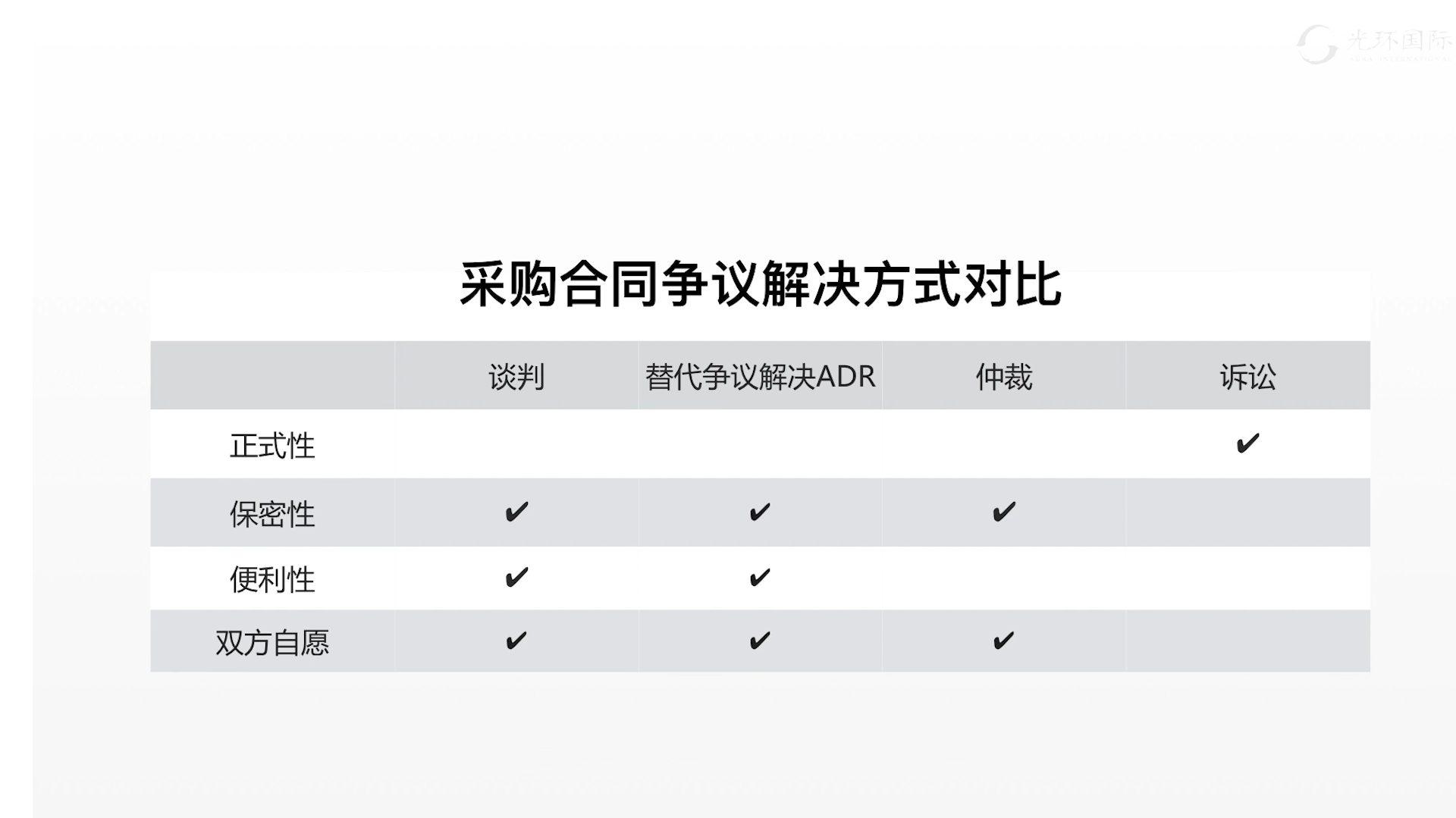

55.3 采购合同争议解决方法对比
55.4 采购审计
五十六、采购的结束方式

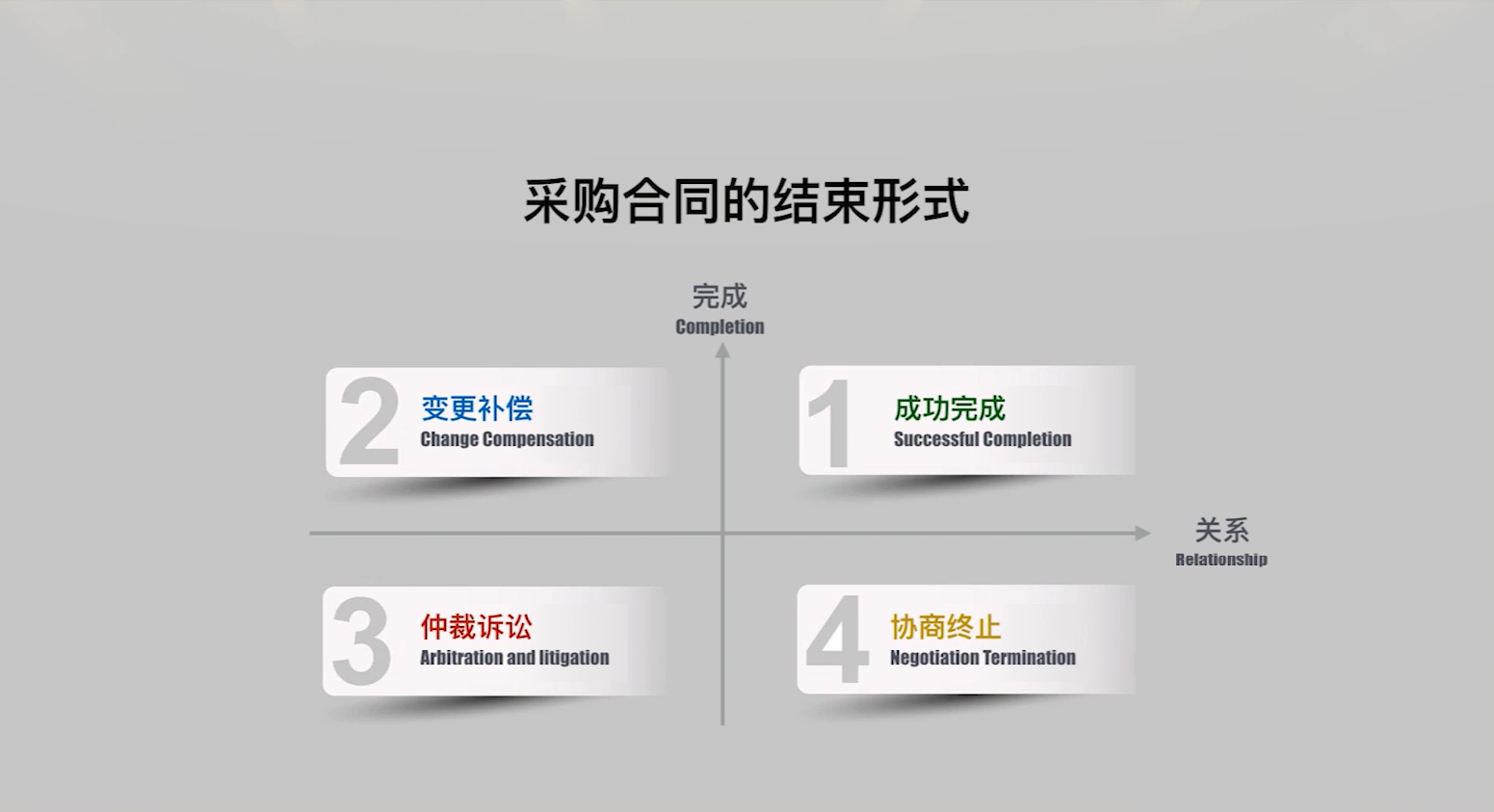

56.1 采购合同的结束方式
56.2 采购管理中的责任
五十七、风险定性分析

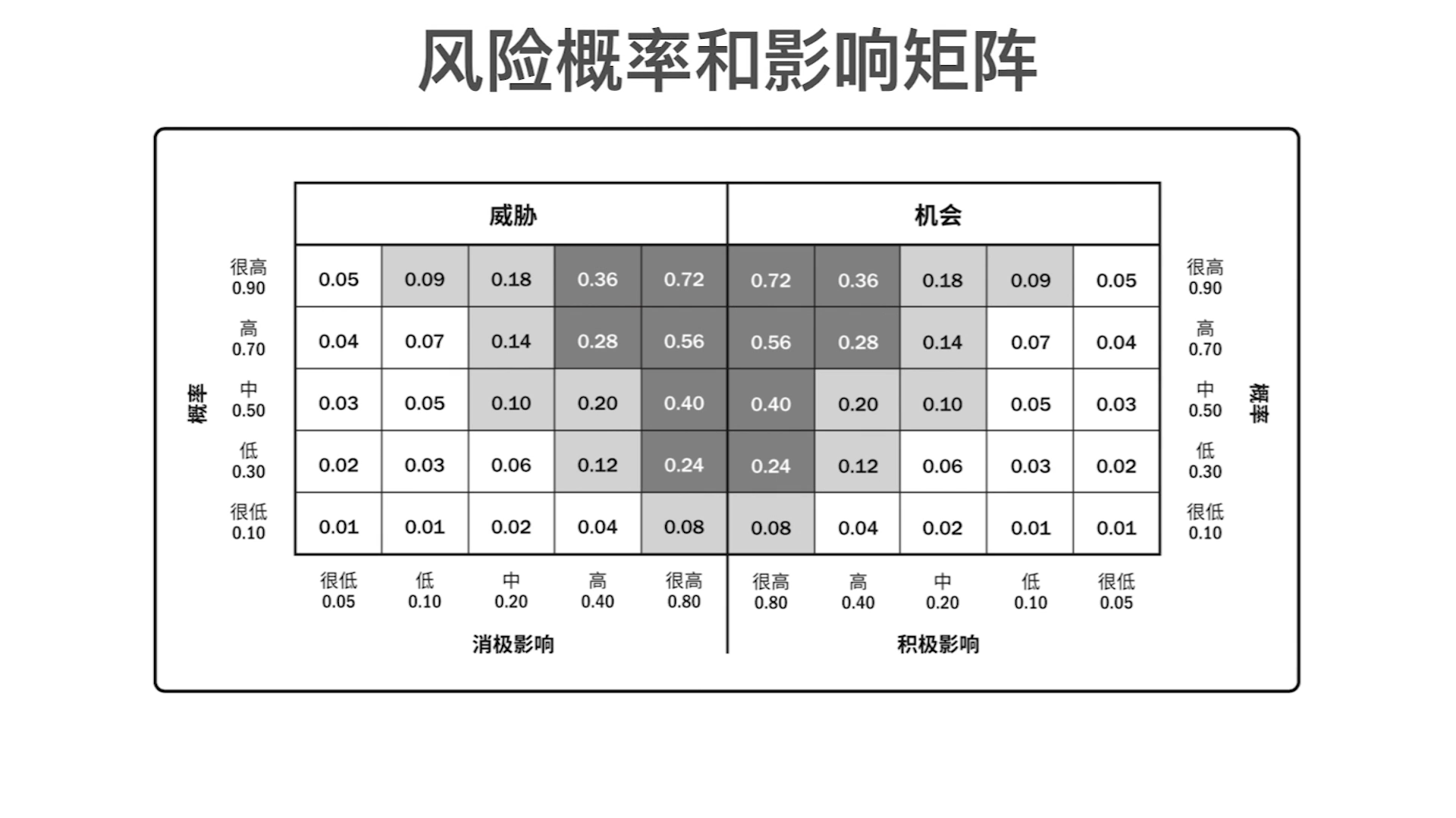

57.1 风险概率和影响定义
57.2 风险概率和影响矩阵
五十八、风险定量分析

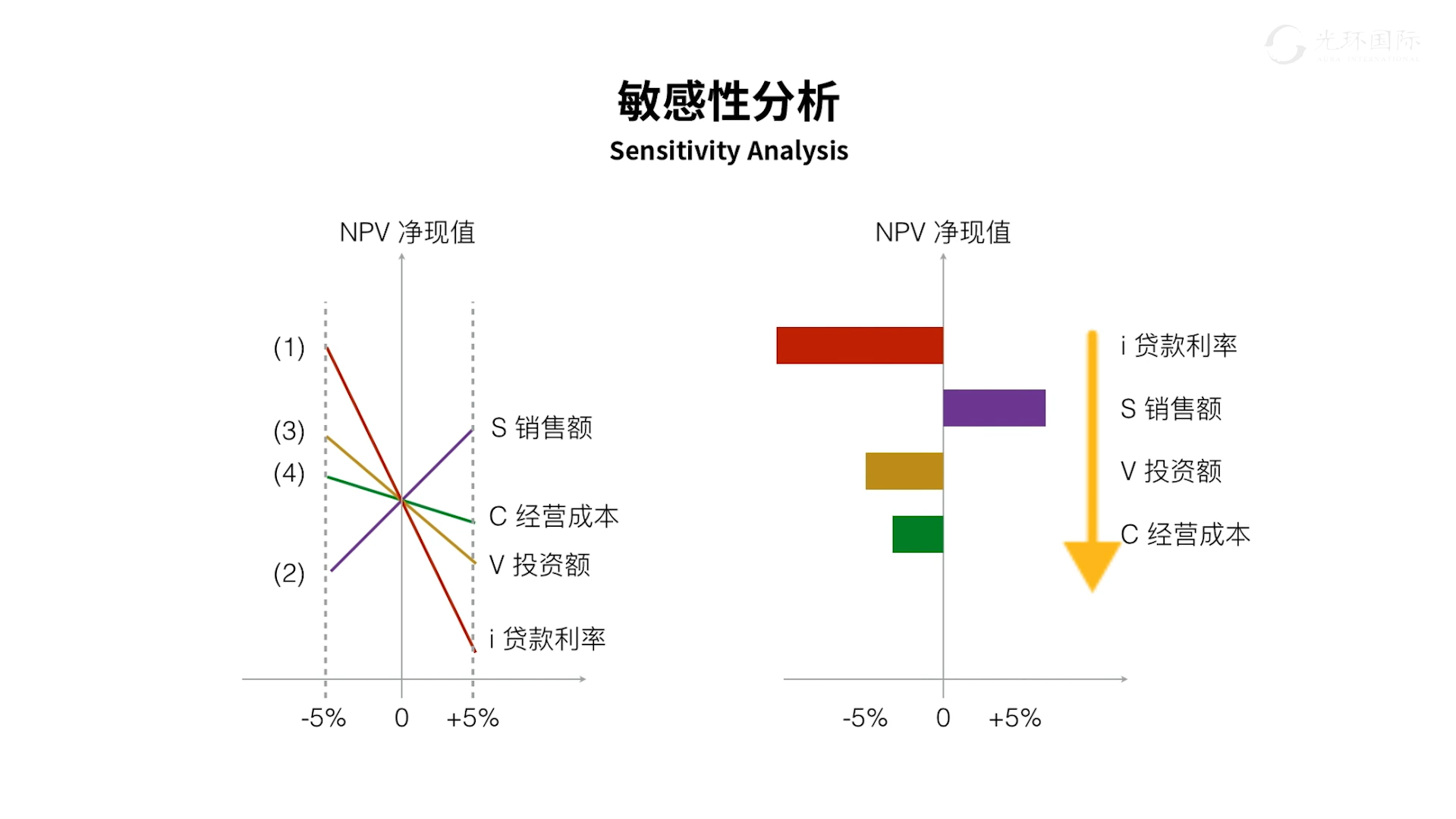

58.1 模拟-蒙特卡洛法

58.2 敏感性分析(龙卷风图)

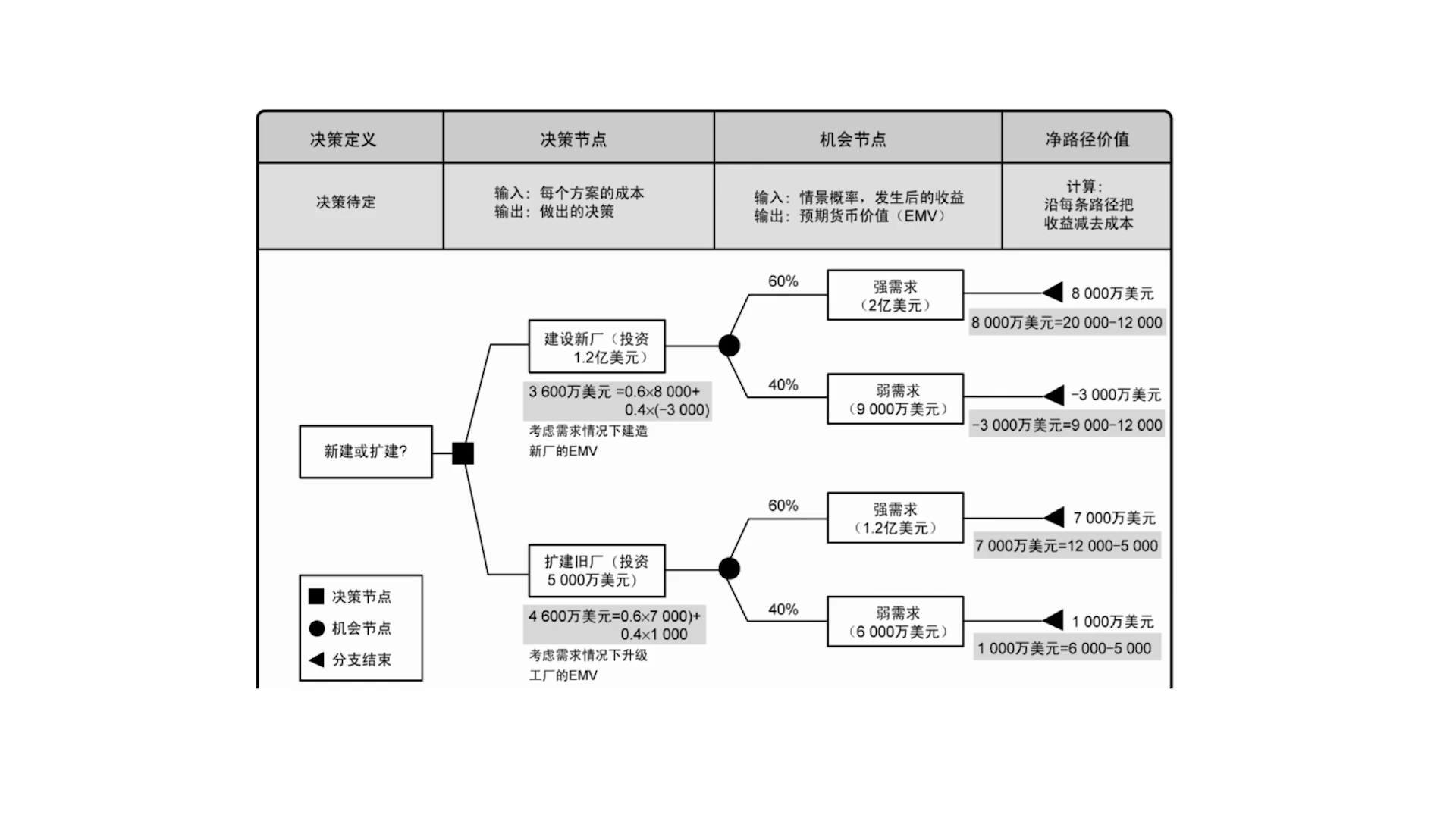

58.3 决策树

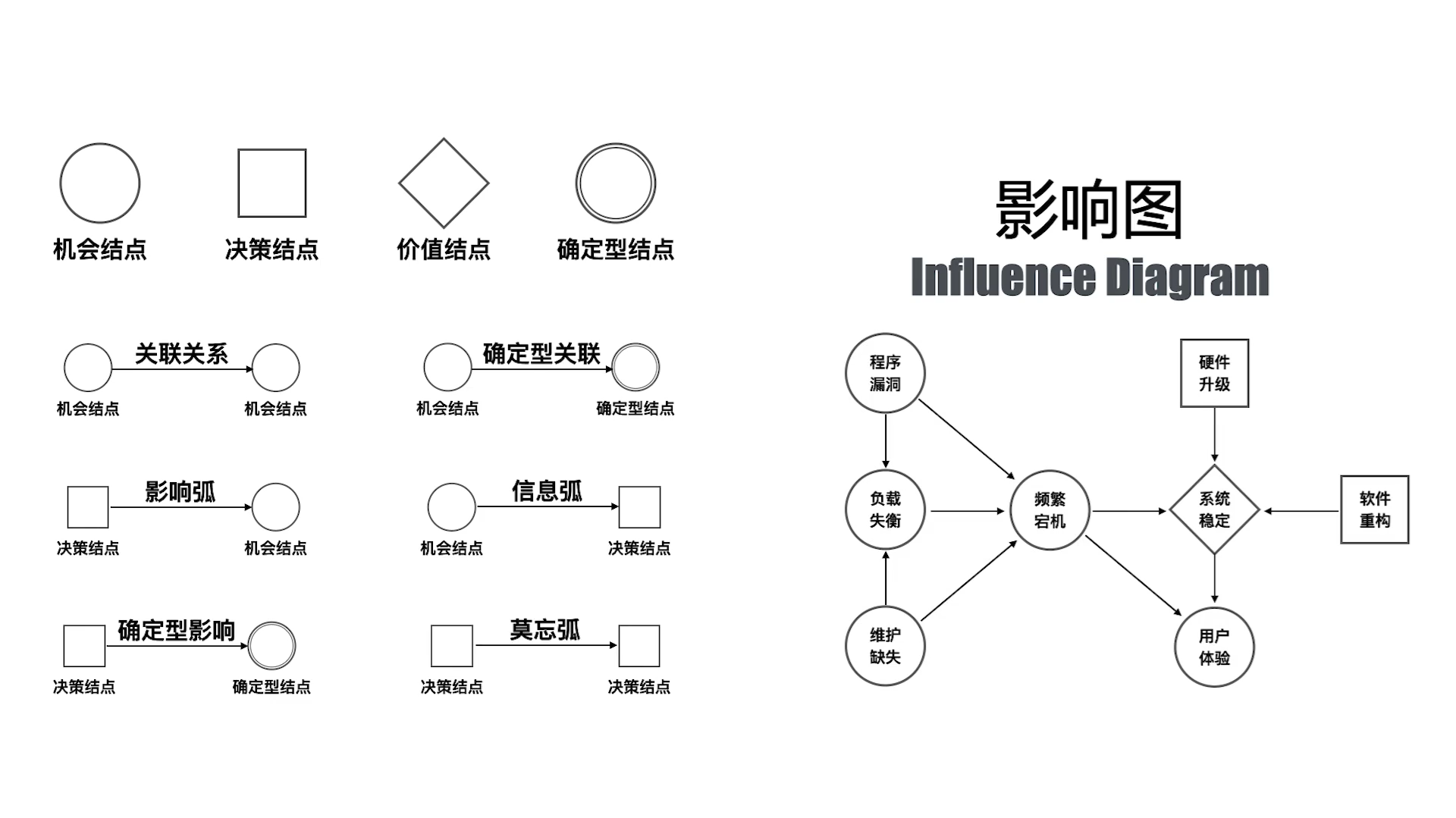

58.4 影响图
五十九、风险应对工具

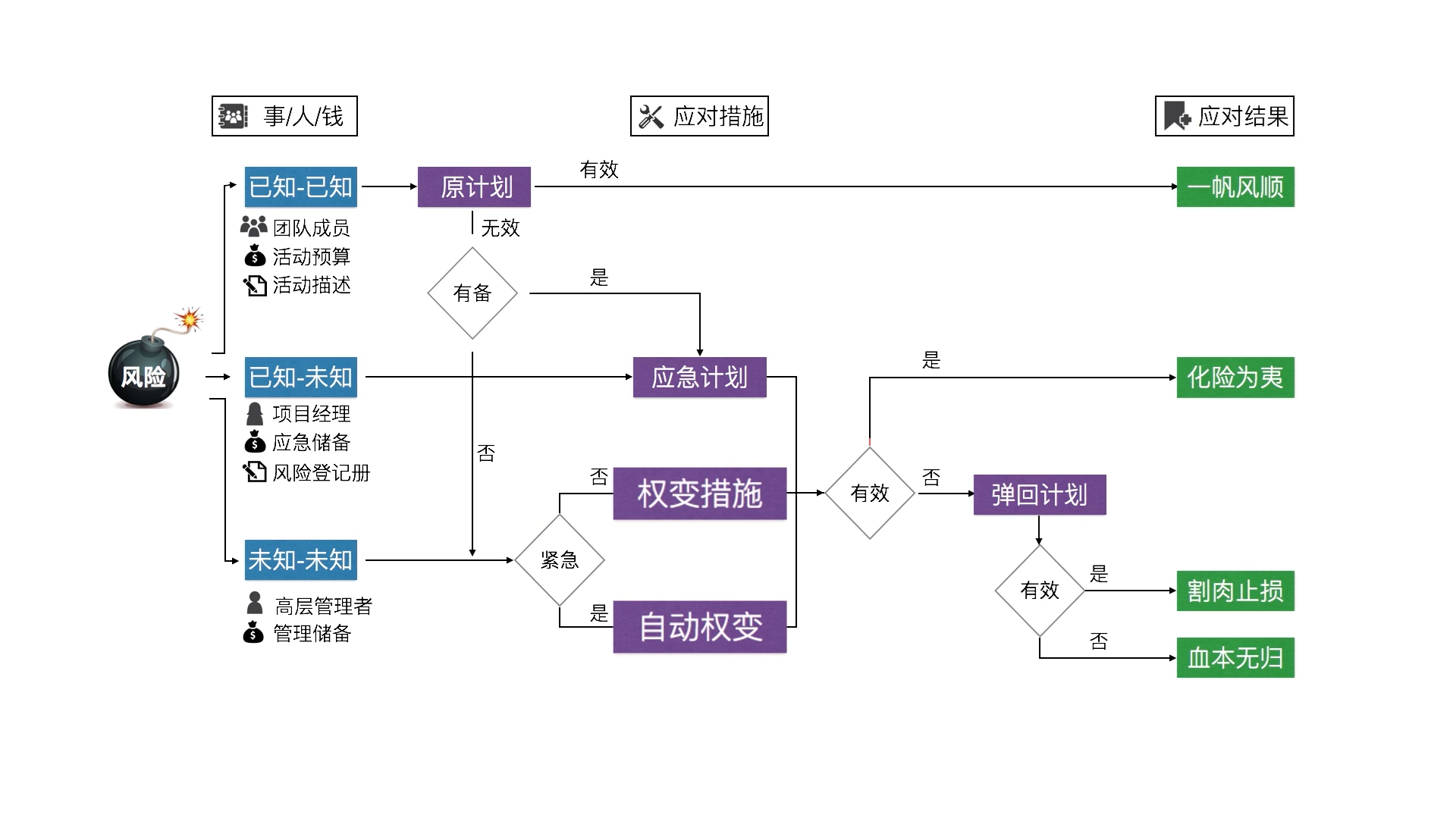

59.1 应急计划(PLANB)
59.2 弹回计划
59.3 权变措施

六十、风险和资源的关系

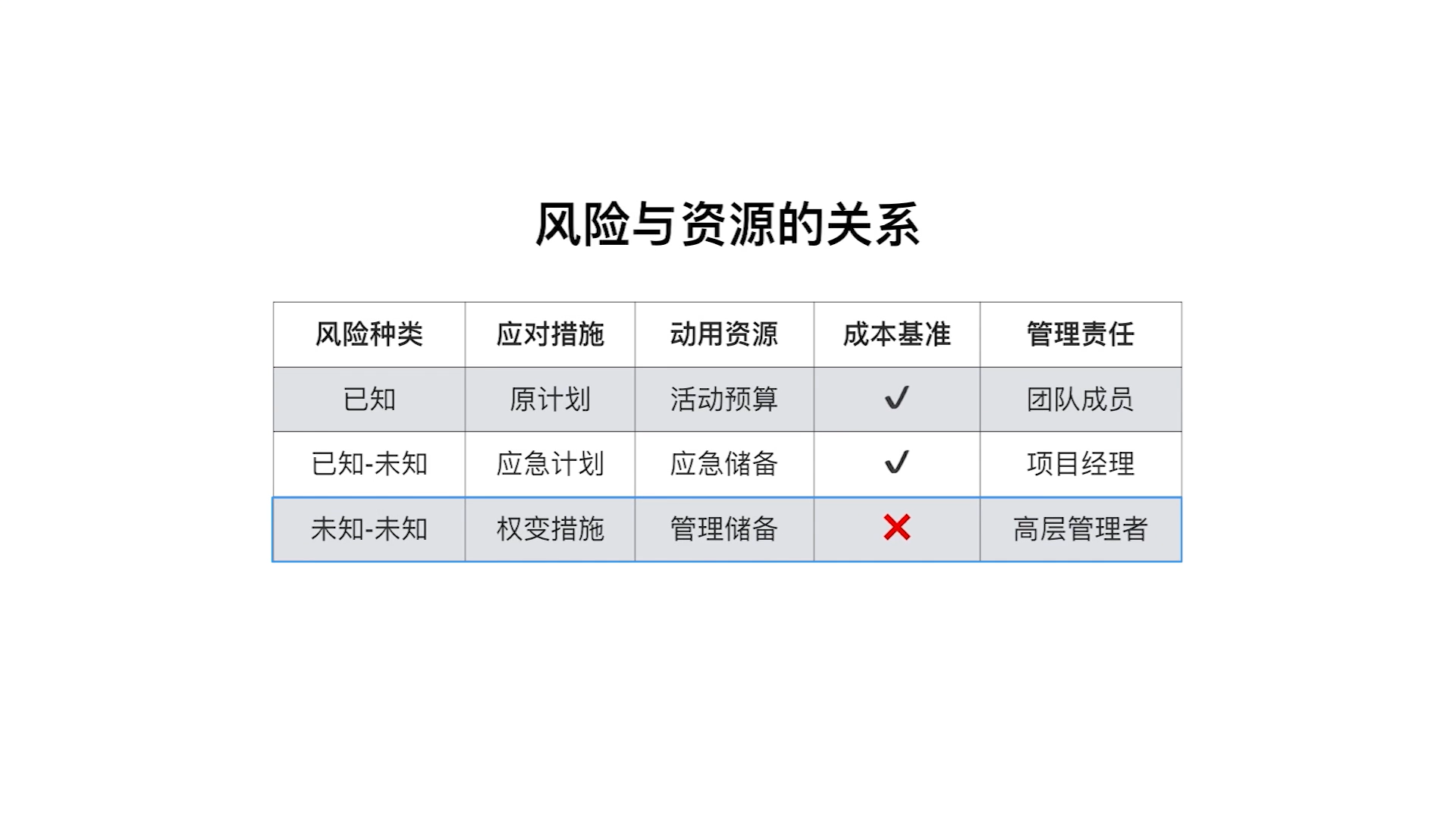

60.1 风险和资源的关系
60.2 风险应对流程

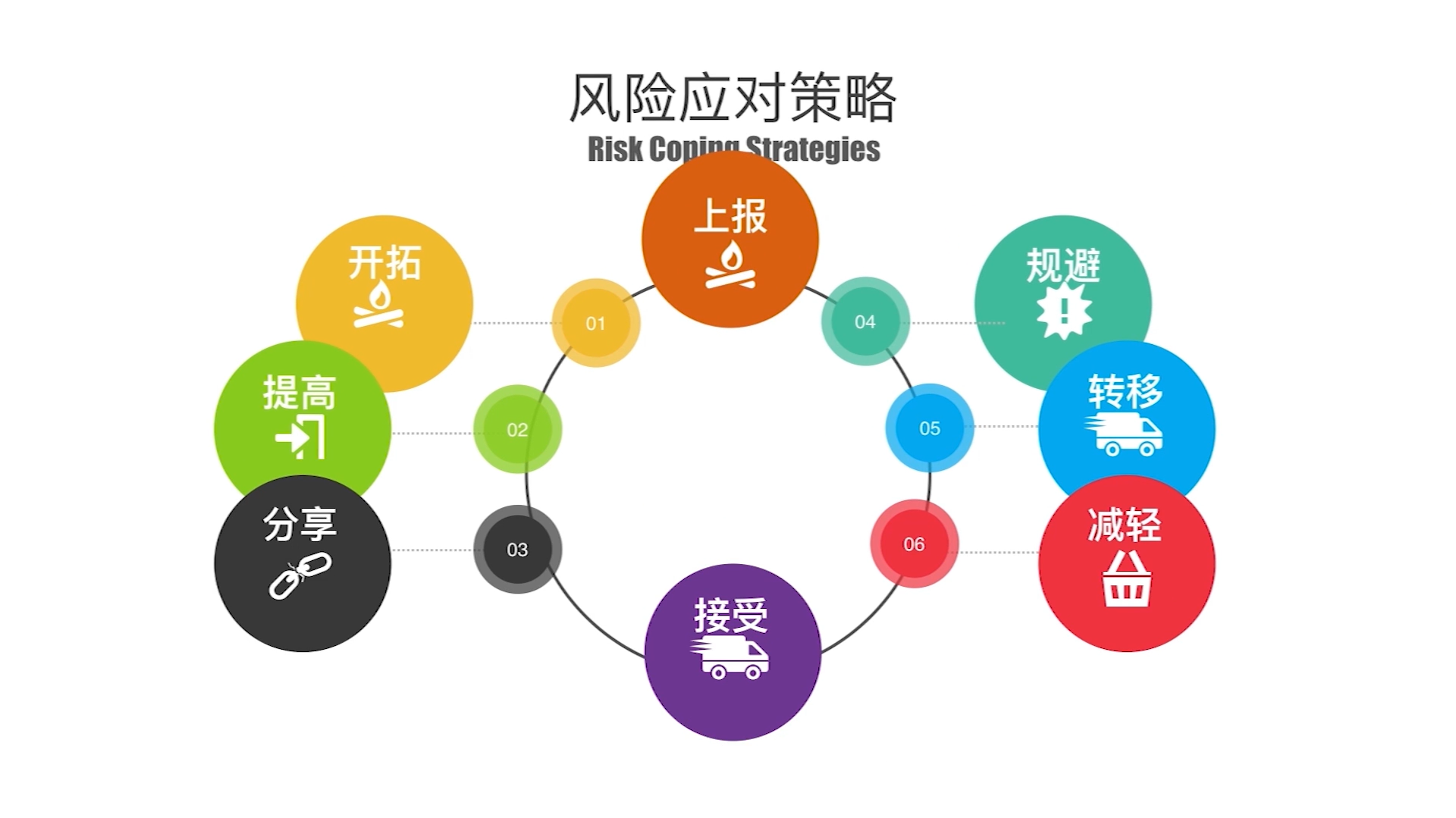

六十一、风险应对策略

61.1 风险应对策略-负面风险
1.规避
2.转移
3.减轻
61.2 风险应对策略-正面风险
1.开拓
2.提高
3.分享
无论正负,都可能用到的策略是接收、上报。
六十二、选择应对策略时的影响因素

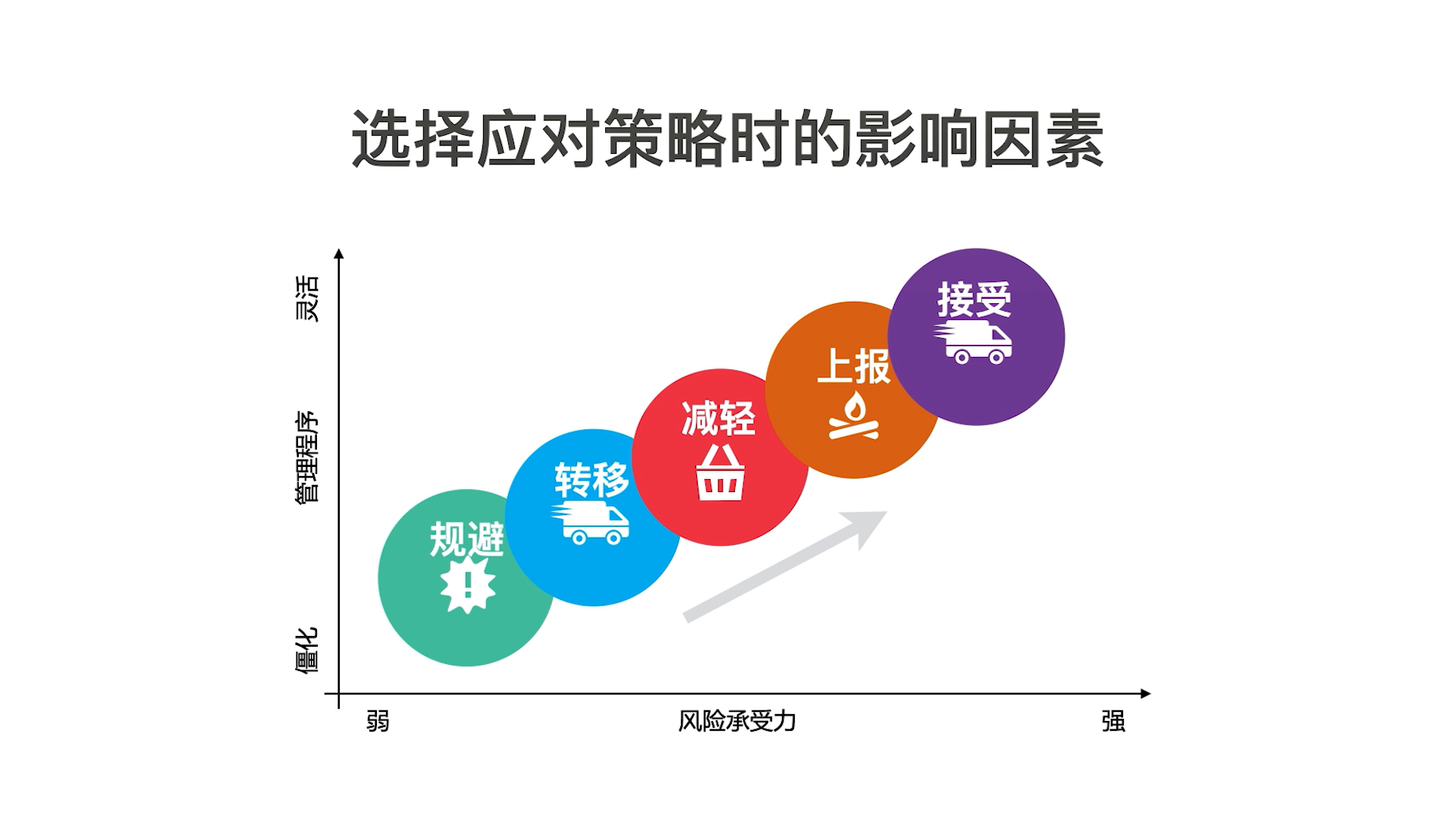

62.1 选择应对策略时的影响因素
公司文化决定决策选择
