通信电杆——水泥杆
1、工程使用环形预应力钢筋混凝土电杆,杆高分别为7、8、9、10、12米,按设计要求选用,梢径15cm,电杆壁厚4cm,锥度1/75;
2、电杆表面应光滑、平直,不应有麻面、裂缝、脱皮、锈斑和露筋等现象;
3、电杆内表面不应有塌落或锈筋现象,电杆根部断面平整,杆顶封闭,不露钢筋;
4、电杆有下列情况之一者,不得用:
[1] 环向裂缝宽度超过0.5mm;
[2] 有可见纵向裂缝;
[3] 混凝土破碎部分总面积超过200平方毫米。
[4] 发现电杆底部有破损,严禁使用到工程中。
人工立杆安全要点:
(1)劳动组织合理,人员配备充足(按人均负重50kg考虑),熟练工应占半数以上;
(2)在挖杆坑洞时,应调查地下原有电力线、光(电)缆、煤气管、输水管、供热管、排污管等设施与开挖地段的间距并注意其安全;

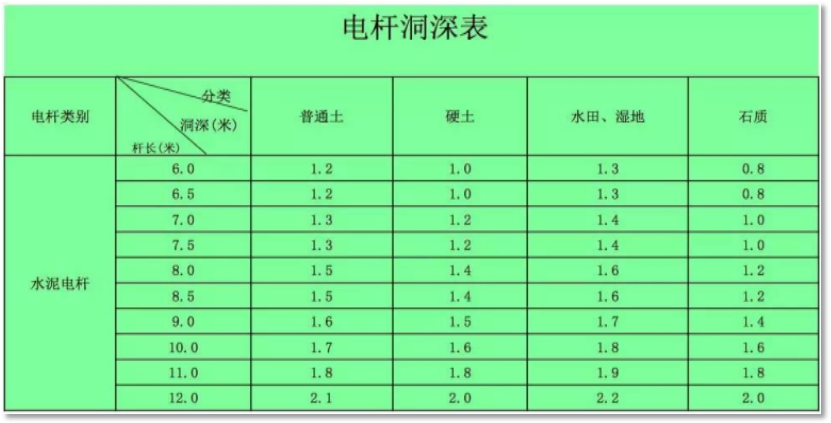

(3)杆洞应开足够深、足够长的马槽(斜槽),特别是地形不利时;
(4)绳索、杆叉等工具配备齐全,牢固安全,不准用铁锹等工具替代;
(5)扛杆人员应用同一肩膀,便于遇险时躲闪;不准用汽车、拖拉机等拉绳立杆。
(6)根据高寒地区气候特点,立杆档距在50米以内, 部分中继段所处高寒地段, 杆距要求每档在40米以下。
(7)、杆立起至30o角时应使用杆叉(夹杠)、牵引绳等助力。拉动牵引绳应用力均匀,面对电杆操作,保持平稳,严禁作业人员背向电杆拉牵引绳。杆叉操作者用力要均衡,配合发挥杆叉支撑、夹拉作用。电杆不得左右摇摆,应保持平稳。
(8)、电杆立起后应按要求校正杆根、杆梢位置,并及时回填土、夯实。夯实后方能撤除杆叉及登杆摘除牵引绳。
(9)、严禁在电力线路正下方(尤其是高压线路下)立杆作业。当架空的通信线路穿过输电线时,经测量、计算吊线与高压输电线达不到安全净距时,则必须修改通信线路设计,必要时可改为由地下通过。

通信杆路工程——地锚
一般情况下,新建杆在杆上线路方向发生改变的情况,需要给杆添加地锚。
(1)地锚出土方位必须经测量确定。出土方向允许偏差:承力拉线±5cm,非承力拉线±10cm。
(2)拉线程式与拉线盘、地锚钢柄及埋深的配套关系:
|
拉线 |
拉线盘 |
地锚钢柄 |
埋深(普通土) |
|
7/2.2 |
500*300*150 |
Φ16*2100 |
1.3 |
|
7/2.6 |
600*400*150 |
Φ16*2100 |
1.4 |
|
7/3.0 |
600*400*150 |
Φ20*2100 |
1.5 |
(3)地锚柄出土长度为30cm,允许偏差5~10cm。
(4)地锚出土应开马槽(斜槽),使地锚柄与拉线成一条直线。
(5)地锚洞回填前应将积水、淤泥掏干,回填干土,每30cm分层夯实。
