风险管理考得特别多
- 风险不可避免
- 正面的风险是机会
- 负面的风险是威胁

- 应对风险后可能出现残余风险,或引发次生风险

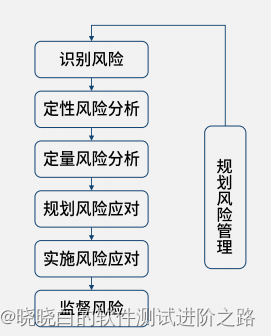

风险的处理流程:
| 序号 | 流程 | 活动 |
|---|---|---|
| 1 | 规划风险管理 | 定义实施风险管理活动 |
| 2 | 识别风险 | 识别风险的来源 |
| 3 | 定性风险分析 | 评估单个风险影响,对风险进行优先排序(事有轻重缓急,因为资源不够,所以要排序) |
| 4 | 定量风险分析 | 对整体目标的影响,进行定量分析 |
| 5 | 规划风险应对 | 应对单个风险,制定应对策略 |
| 6 | 实施风险应对 | 执行商定的风险应对计划 |
| 7 | 监督风险 | 跟踪识别风险,识别新风险 |

1、规划风险管理

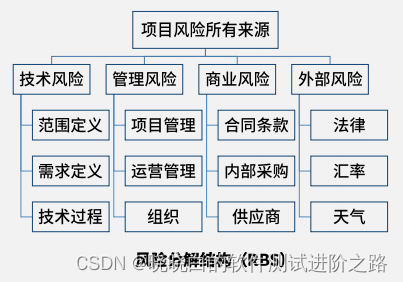

- 通常借助风险分解结构(RBS)来构建风险类别,项目风险的所有来源分4类:
- 技术风险
- 管理风险
- 商业风险
- 外部风险

(1)相关方的风险偏好
| 序号 | 风险偏好 | 特点 | 风险应对策略 |
|---|---|---|---|
| 1 | 风险追逐型 | 偏好冒险,赌,富贵险中求 | 首选接受 |
| 2 | 风险中立型 | 无任何偏好 | |
| 3 | 风险厌恶型 | 保守 | 首选回避 |

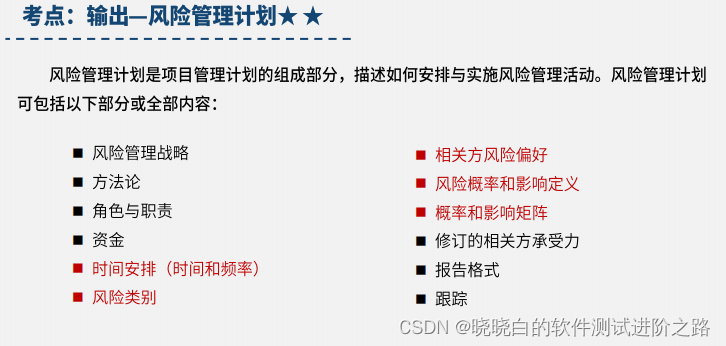

(2)输出-风险管理计划
风险管理计划描述如何安排与实施风险管理活动

2、识别风险

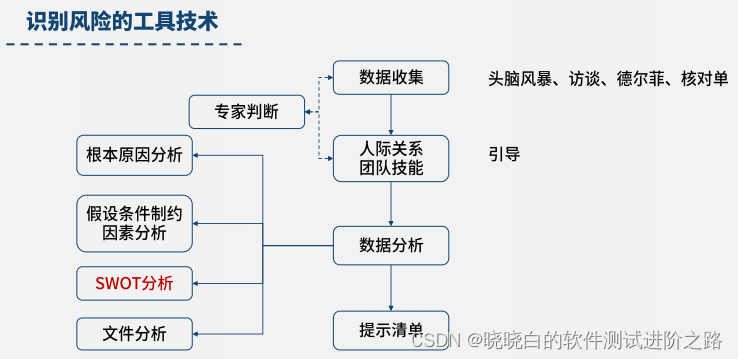

(1)识别风险的工具
| 序号 | 工具 | 说明 |
|---|---|---|
| 1 | 假设条件和制约因素 | |

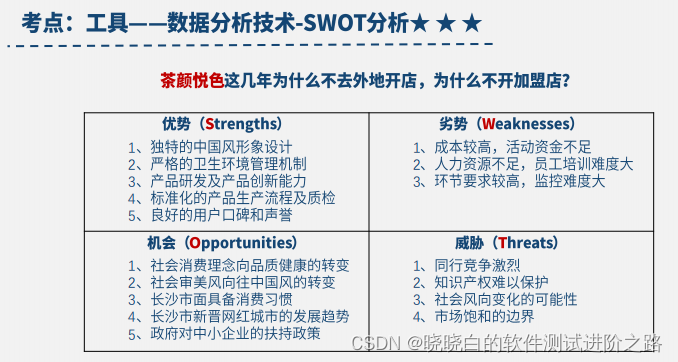

| 2 | SWOT分析 | 对项目的优势(strength)、劣势(weaken)、机会(opportunity)、挑战(challenge)进行逐个排查,扩宽识别风险的范围 |
| 3 | 提示清单 |

(2)输出-风险登记册
风险登记册从头到尾都要持续更新

(3)输出-风险报告
- 对整个项目的风险有一个认知
3、定性风险分析
优先级排序:定性风险分析
(1)风险概率和影响评估:概率和影响矩阵(两维)

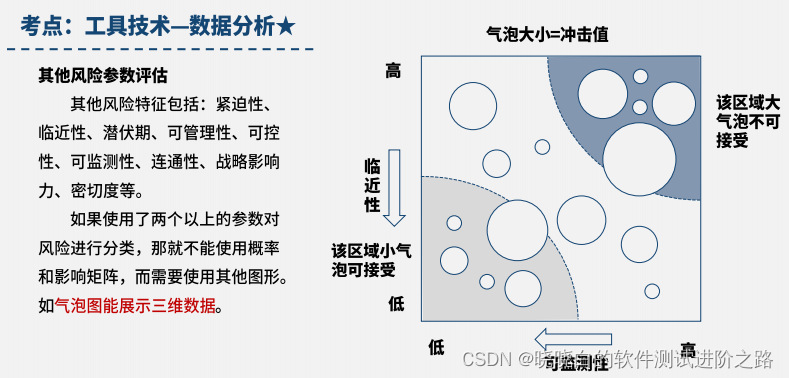

(2)其他风险参数评估:气泡图(三维)
| 序号 | 区域 | 解读 | 说明 |
|---|---|---|---|
| 1 | 风险区 | 临近性高、可监测性低 | 危险区的小气泡可以忽略不计 |
| 2 | 安全区 | 临近性低,可监测性高 | 安全区的大气泡不可忽略 |

4、定量风险分析
- 作用:量化整体项目风险敞口,并提供额外的定量风险信息
- 不是每个项目必需
- 估算应急储备:执行定量分析
(1)定量分析工具
| 序号 | 工具 | 说明 |
|---|---|---|

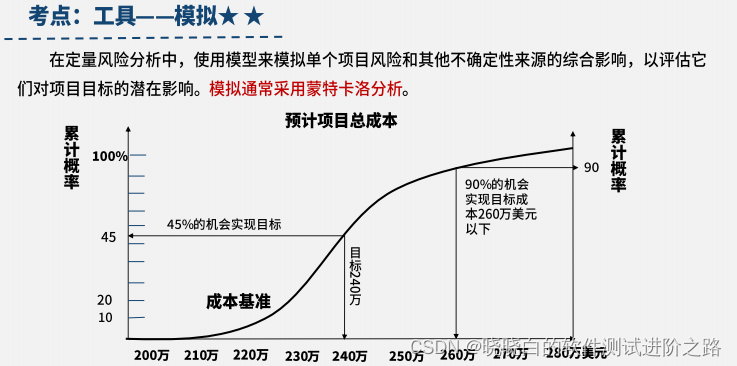

| 1 | 模拟:蒙特卡诺分析 | 模拟单个项目风险和其他不确定性来源的综合影响,评估他们对项目目标的潜在影响 |

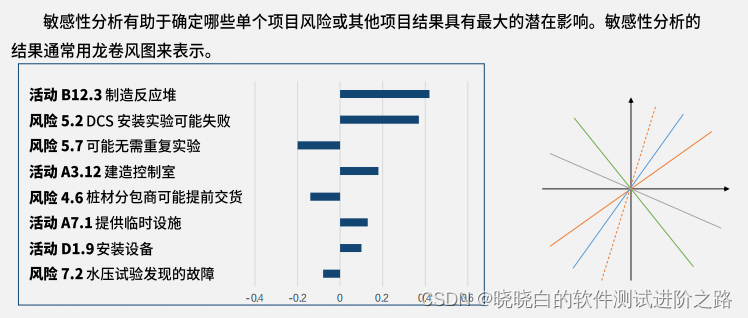

| 2 | 敏感性分析:龙卷风图 | 对风险影响的大小进行从大到小的排序,使用龙卷风图 |

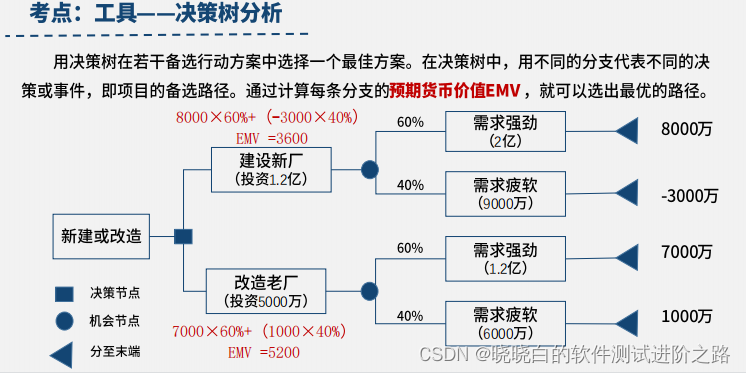

| 3 | 决策树分析 | 计算每条分支的预期货币价值EMV,选出最优路径 |

5、规划风险应对
(1)威胁应对策略
| 序号 | 应对策略 | 说明 |
|---|---|---|
| 1 | 上报 | 不在项目范围内,或超出项目经理权限 |
| 2 | 规避 | 改变项目管理计划,以完全消除威胁 |
| 3 | 转移 | 转移到第三方 |
| 4 | 减轻 | 把不利风险事件的概率或影响降低 |
| 5 | 接受 | 可以是主动接受,也可以被动接受 |
(2)机会应对策略
| 序号 | 应对策略 | 说明 |
|---|---|---|
| 1 | 上报 | 不在项目范围内,或超出项目经理权限 |
| 2 | 开拓 | 确保机会的实现,分配最有能力的资源 |
| 3 | 分享 | 把应对机会分配给第三方 |
| 4 | 提高 | 提高机会的发生概率或积极影响 |
| 5 | 接受 | 当机会发生时乐以利用,但不知道追求 |
(3)应急应对策略和储备分析
| 序号 | 术语 | 说明 | 备注 |
|---|---|---|---|
| 1 | 应急计划 | plan A,事先制定的风险应对计划 | 可针对威胁和机会 |
| 2 | 弹回计划 | plan B,备用应对计划,主应对计划不起作用时启用 | 可针对威胁和机会 |
| 3 | 权变措施 | plan C,兜底计划,急中生智,突然发生的 | 只能针对威胁 |
6、实施风险应对
- 执行商定的风险应对计划的过程
7、监督风险

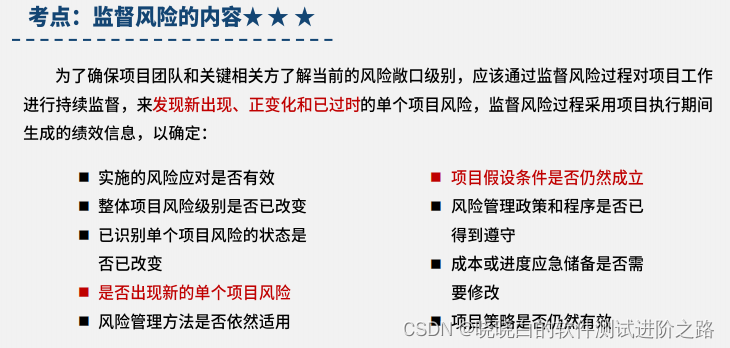

(1)监督风险的内容
发现新出现、正变化和已过时的单个项目风险

(2)审计
- 风险审计由项目经理负责,可评估风险管理的有效性
- 风险审计可以在日常项目审查会上开展,可以在风险审查会上开展,团队也可召开专门的风险审计会
- 质量审计:外面第三方做
