闲人闲谈PS之三十一——新收入准则中的合同损失计提

惯例闲话:新收入准则出来已经3年多,闲人也走访了很多工程企业的应用情况,推广情况不太乐观,多数企业还是沿用以前的方式记账,甚至还有不用工程施工科目,用生产制造科目体系,多见于装备制造行业,实际上如果是大型装备制造行业,项目属性更强,生产制造那套体系和记账,会遇到很多难以解决问题,在审计时候被charge,实属正常。所以还是验证了那个观点,逆水行舟,不进则退。学习是这个时代每个人必须背负的重任。

言归正传,聊聊建造合同损失计提。

一、合同损失计提科目说明
关于合同损失计提,是工程领域较传统制造行业在财务管理上重要差异点。先了解一段关于合同损失的会计准则资料。建造合同准则条文中涉及预计损失的是其第二十七条规定:合同预计总成本超过合同总收入的,应当将预计损失确认为当期费用。而在随后财政部会计准则委员会发布的会计准则附录中,《会计科目和主要账务处理》“1471存货跌价准备”科目第二条描述:企业(建造承包商)建造合同执行中预计总成本超过合同总收入的,应按其差额制证——
Dr:资产减值损失-合同预计损失;
Cr:存货跌价准备-预计损失准备。
这是会计谨慎性原则的体现。但在实践中,很多企业为了避免一些审计的风险,通常会采用一些特殊的手段避免这种情况的出现,即采用平进平出的方式,将预算成本做成一致,从而保证不出现负毛利。

从以上会计准则的内容可以看出,关于合同损失计提,是会计实务中不可或缺的内容。通过合同损失计提,能够提前反应出企业经营的风险。特别是工程领域,发包方采用总价包干的方式,一旦中标就意味着项目的收入固定。国内的情况是,为了中标,多数企业采取低于成本价投标,情愿负利润也要拿到工程,长此以往,那将会对行业的健康发展造成致命的伤害。所以,企业的财务和预算管理部门,不仅仅是企业自身发展的守护者,也是行业发展的守护者。

二、技术实现
第1步: 结果分析相关配置
操作路径 -
事务代码 RA相关配置
配置说明 完工百分比结算的相关配置。请参阅团子的文章《跟着团子学SAP CO:结果分析各评估方法计算逻辑概览 RA Valuation Method Overview KKA1/KKA2/KKA3》

第2步: 创建损失计提相关成本要素
操作路径
事务代码 FS00
配置说明 损失计提相关科目主数据。以企业实际记账科目为准
配置内容:
6001010003 资产减值损失-合同预计损失 损益类科目
1512010333存货跌价准备-预计损失准备 存货类科目

第3步: 结果分析结算的会计分录科目设置

操作路径 项目系统->收入和所得->自动和周期分配->结果分析->编辑结果分析键值和版本->定义账目结算的过账规则
事务代码 OKG8
配置说明 在财务月结时,按照相应的规则,财务凭证中自动生成合同损失计提的会计分录。
配置内容:
前置配置是完工百分比结算配。本部分内容就不在赘述。请各位读者回顾相关章节。
配置路径如下:

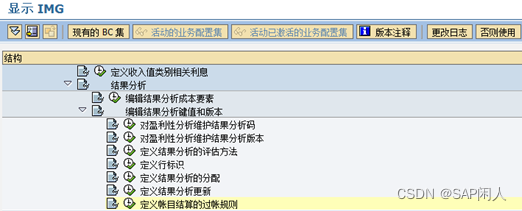

在这里插入图片描述
图 会计分录的配置路径

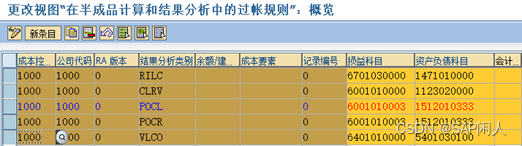

在这里插入图片描述
图 损失计提和科目配置
如上图,结果分析类别 POCL,POCR的损益科目,资产负债科目分别对应配置。
在这里插入图片描述
拓展思考:结果分析类别,最终决定结果分析CJ88过账的会计分录以及科目。以上配置看似简单,但是如果没有会计相关的基础,会难以理解。再次体现了SAP的精髓,业务为导向。

三、前台业务

分别模拟存在损失和盈利两种不同的场景,第一种存在合同损失的。
计划收入 1000,计划成本 2000,预计亏损 -1000。
假设2019年3月份开工,第一个月实际成本 200, 完工百分比 10%
第1步: 成本计划和计划收入
操作路径
事务代码 CJ40/CJ42
业务说明 录入成本计划和计划收入
操作内容:

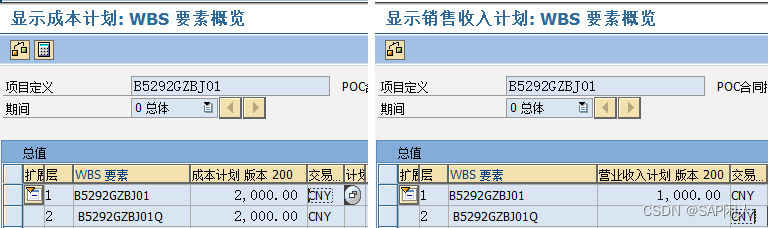

成本计划和计划收入的录入。
在这里插入图片描述图 成本计划和计划收入
第2步: 录入一笔项目成本
操作路径
事务代码 F-02
业务说明 录入成本计划和计划收入

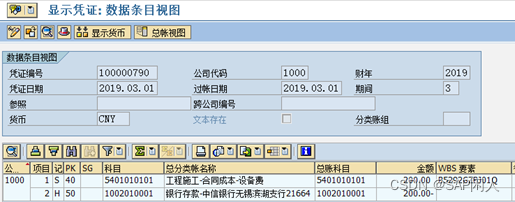

在这里插入图片描述
图 首月计入成本

第3步: 2019年3月份结算
操作路径
事务代码 KKA2/CJ88
业务说明 月结生成会计凭证
操作内容:

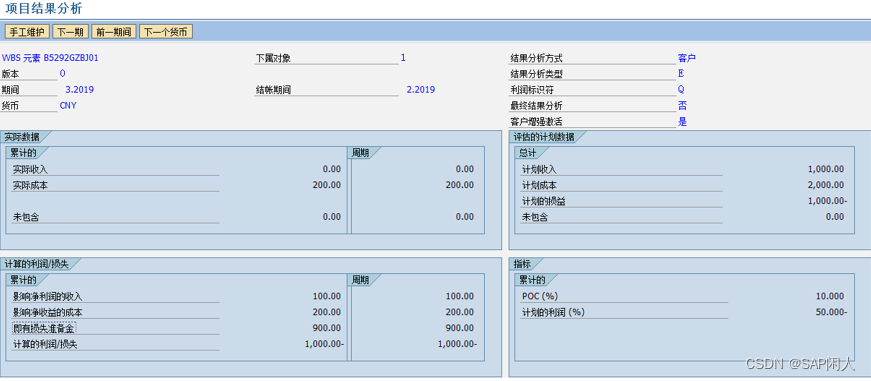

KKA2结果显示如下:
在这里插入图片描述

图 首月结果分析
验证下结果:
计划收入/计划成本:取自对应版本的CJ42和CJ40。结果正确。
POC (%): 完工百分比 = 200 / 2000 = 10%。结果准确。
实际收入:尚未计入工程结算类科目发生额,0,结果正确。
实际成本:实际发生200元工程施工类成本,累计成本200,结果正确。
影响净利润的收入:1000 × POC = 100。累计主营业务收入 = 100,当期主营业务收入 = 100。结果正确。
影响净收益的成本:累计主营业务成本 = 200,当期主营业务成本 = 200。结果正确。
即有损失准备金:预计总亏损-预计总亏损 × POC = 1000–1000×10% = 900。表明实际发生损失10%,剩余预计亏损 -900。
计算的利润/损失:预计总亏损 = 1000 -2000 = -1000.

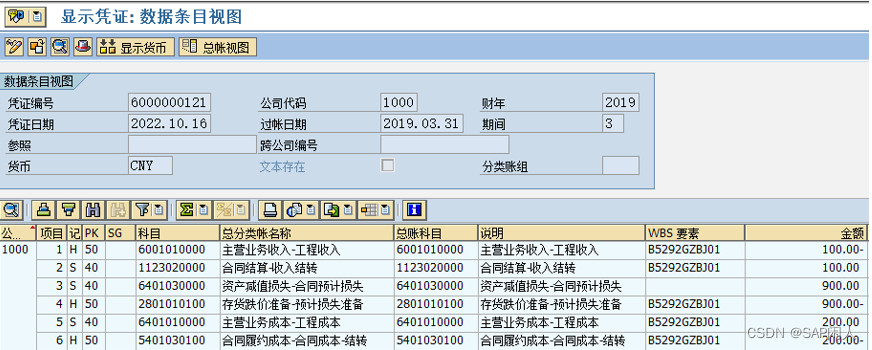

CJ88结算后财务凭证:
在这里插入图片描述

图 CJ88财务凭证

注意此时:资产减值损失-合同预计损失出现在借方,存货跌价准备-预计损失准备科目出现在贷方。后面随着项目进度的推进,后续月份的结算会不断的冲抵余额。

第4步: 2019年4月份结算
操作路径
事务代码 F-02/KKA2/CJ88
业务说明 4月份发生成本300,月结。
操作内容:
4月份发生300元项目成本,计入项目。

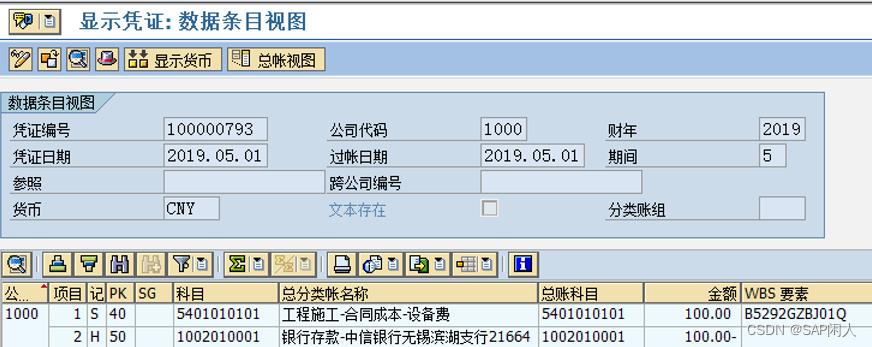

在这里插入图片描述
图 4月份项目发生成本凭证记账

月末结账KKA2。
在这里插入图片描述图 4月份KKA2计算结果
验证下结果:
POC (%): 完工百分比 = 500 / 2000 = 25%。结果准确。
实际收入:尚未计入工程结算类科目发生额,0,结果正确。
实际成本:当期实际发生300元工程施工类成本,累计成本500,结果正确。
影响净利润的收入:1000 × POC = 250。累计主营业务收入 = 250,当期主营业务收入 = 累计 – 上期 = 250 - 100 = 150。结果正确。
影响净收益的成本:累计主营业务成本 =累计实际成本,当期主营业务成本 =当期实际成本。结果正确。
即有损失准备金:预计总亏损-预计总亏损 × POC = 1000–1000×25% = 750。表明累计实际发生损失25%,剩余预计亏损 -750。本期产生实际损失150。
计算的利润/损失:预计总亏损 = 1000 -2000 = -1000.

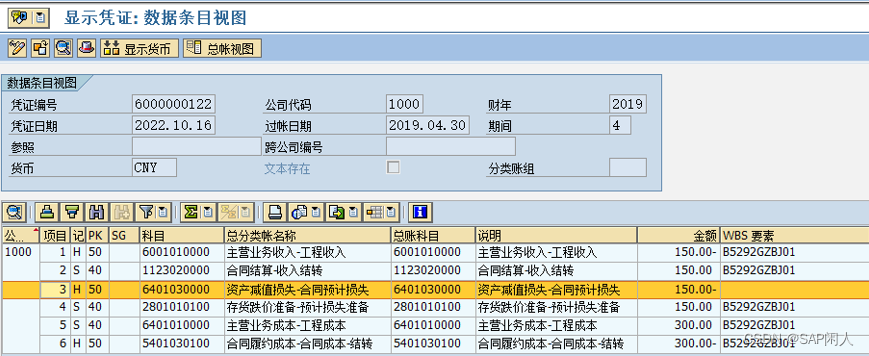

CJ88结算
在这里插入图片描述图 4月份结算凭证
注意此时:资产减值损失-合同预计损失出现在贷方,存货跌价准备-预计损失准备科目出现在借方。

第5步: 2019年5月份结算
操作路径
事务代码 CJ40/CJ42/F-02/KKA2/CJ88
业务说明 5月份,由于成本控制和材料市场波动的因素,成本降低,预算调整为800元。合同出现盈利可能性。同时5月份发生100元材料成本。以上业务发生后,进入财务月结。
操作内容:

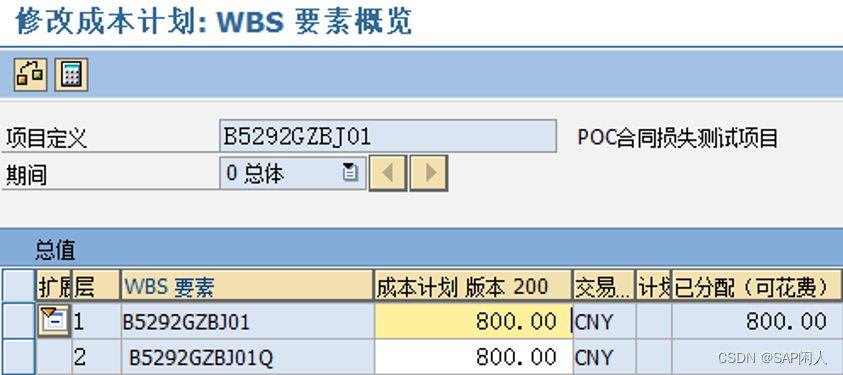

变更项目预算调整为800元。
在这里插入图片描述图 预算调整
记录费用100元

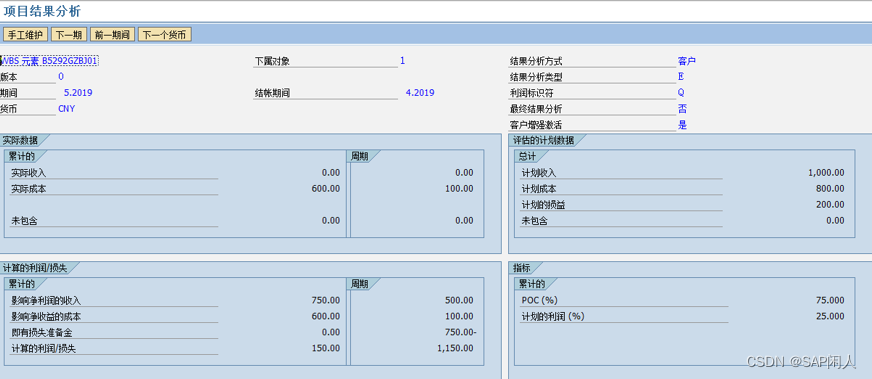

在这里插入图片描述KKA2计算项目月结的结果。
在这里插入图片描述图 5月份月结结果分析
由于预算发生了变化,验证下结果:
POC (%): 完工百分比 = 600 / 800 = 75%。结果准确。
实际收入:尚未计入工程结算类科目发生额,0,结果正确。
实际成本:当期实际发生100元工程施工类成本,累计成本600,结果正确。
影响净利润的收入:1000 × POC = 750。累计主营业务收入 = 750,当期主营业务收入 = 累计–上期累计 = 750 - 250 = 500。结果正确。
影响净收益的成本:累计主营业务成本 =累计实际成本600,当期主营业务成本 =当期实际成本100。结果正确。
即有损失准备金:实现盈利,累计亏损变成0。同时要把上期预计亏损回冲。
计算的利润/损失:1000 × POC – 实际成本 = 150。结果正确。

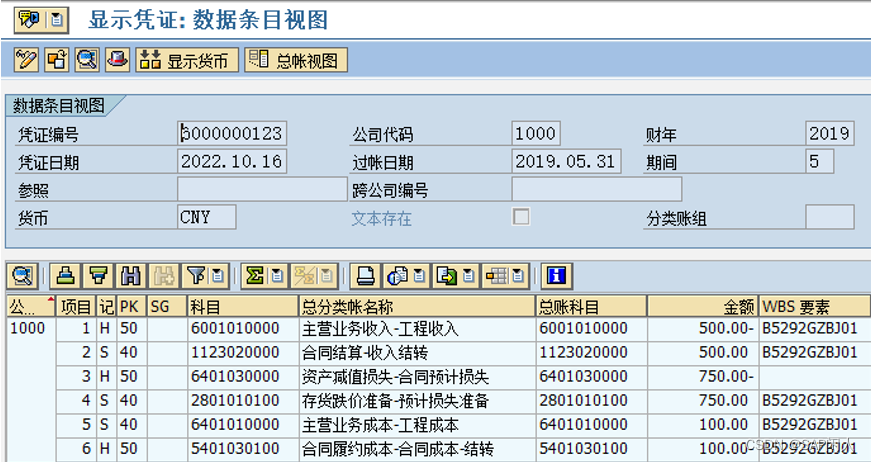

CJ88结算
在这里插入图片描述注意此时:资产减值损失-合同预计损失贷方发生数750,存货跌价准备-预计损失准备科目借方发生数750。正好和剩余预计损失余额对冲,此时这2个科目余额变为0。

**小结:**合同损失计提是在会计实务中,很多会计不愿意面对的情形,原因无外乎2点,账面数据不好看,记账复杂。经常会用平进平出的方式来掩盖过去,项目完工时候来一次结算毛利负数。闲人建议,最好规规矩矩的做账,不然老板会发飙——完工前不亏不赚,完工后亏的底裤都没了

  • 1
    点赞
  • 7
    收藏
    觉得还不错? 一键收藏
  • 0
    评论

“相关推荐”对你有帮助么?

  • 非常没帮助
  • 没帮助
  • 一般
  • 有帮助
  • 非常有帮助
提交
评论
添加红包

请填写红包祝福语或标题

红包个数最小为10个

红包金额最低5元

当前余额3.43前往充值 >
需支付:10.00
成就一亿技术人!
领取后你会自动成为博主和红包主的粉丝 规则
hope_wisdom
发出的红包
实付
使用余额支付
点击重新获取
扫码支付
钱包余额 0

抵扣说明:

1.余额是钱包充值的虚拟货币,按照1:1的比例进行支付金额的抵扣。
2.余额无法直接购买下载,可以购买VIP、付费专栏及课程。

余额充值
