【笔记】溃坝洪水向下游演进的简化计算

 一、溃坝下游流量的计算

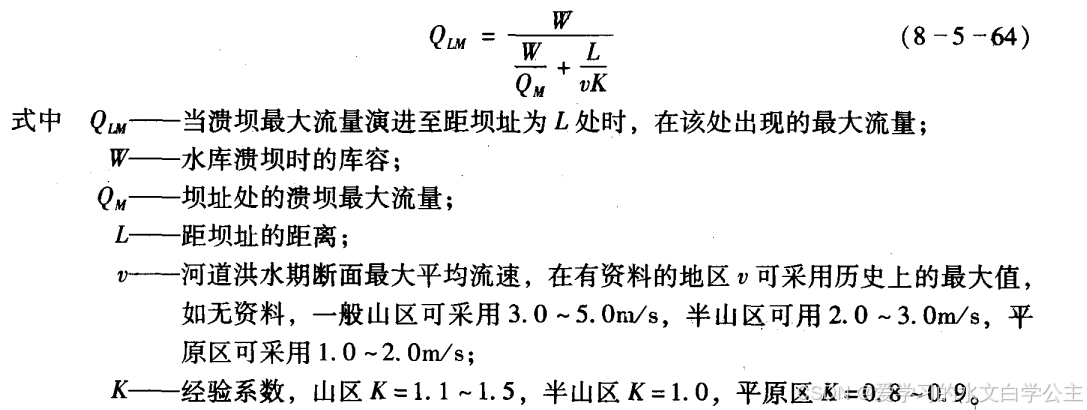

根据谢任之公式计算的坝址流量过程线为第一边界条件,可以用任何非恒定流解法向下游推演,求得任何断面的流量过程线和水位过程线。但因溃坝波为单波,峰型尖瘦,向下游演进时,水流受河槽调蓄作用,流量过程尖峰部位很快坦化,所以有条件的采用洪水演进中的水量平衡法等较简化的方法,不过这些过程仍繁琐。因此,推荐以下经验公式:

黄河水利委员会水利科学研究所根据实测资料分析认为,上式中vK值应取:山区河道7.15;半山区河道4.76;平原河道3.13。

上式中vK近似于洪水波在河道中的传播速度。当L趋近于0,Qlm等于Qm,当L越大时,距离L与波速vK之比也越大,河槽调蓄作用就越显著。

二、溃坝洪水传播时间与流量过程线

溃坝洪水一般比洪水的传播速度要快很多,其波速在坝址附近最大,距坝址愈远,波速消减愈快。黄河水利委员会科学研究院根据实验求得溃坝洪水传播时间及概化流量过程线如下:

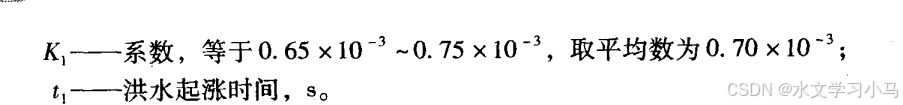

1.洪水起涨时间计算公式

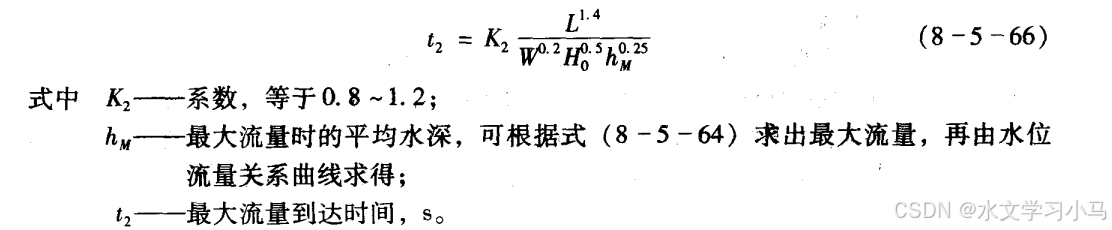

2.最大流量到达时间计算公式

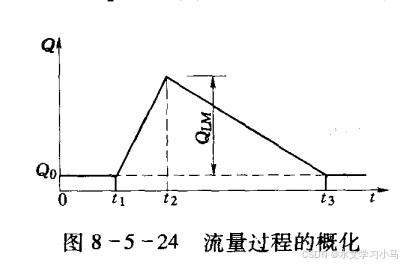

3.溃坝下游流量过程线

一般来说,洪水起涨陡,峰值到达快,峰后流量下降比前锋缓慢。根据上式求得t1、t2后,将流量过程线概化为三角形,由下式计算t3。
