工程经济学 3 项目评价指标和项目比选方法

本节主要涉及如下内容:

1、项目经济性评价的指标    投资回收期(静态、动态),投资收益率    净现值,净现值率,净年值    费用现值,费用年值    内部收益率,外部收益率

2、项目财务评价的基准参数

3、多个投资方案的选择方法    互斥方案的比选方法    独立方案、相关方案的选择方法

项目经济性评价指标及分类

        项目评价的指标包括:投资回收期、投资收益率、净现值、净现值率、净年值、费用现值、费用年值、内部收益率、外部收益率等。

                             按是否考虑资金的时间价值分类
按指标内容的不同分类

静态指标

动态指标

时间型指标

投资回收期,差额(或追加)投资回收期

投资回收期,差额投资回收期

价值型指标

净现值、净年值

费用现值、费用年值

效率型指标

投资收益率

净现值率、内部收益率、外部收益率

         评价时,对某些指标(投资回收期、投资收益率、内部收益率),需要用到该指标的基准参数(国家出台参数,或企业自己制定的参数)。企业自己制定时可取:希望最低值、行业平均值、过去满意值。

项目经济性评价指标

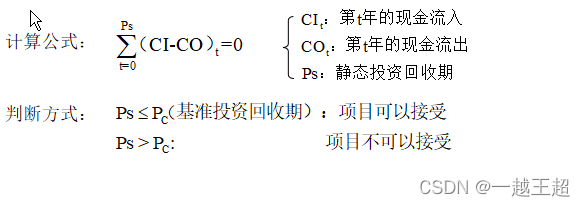

静态投资回收期

        定义:用项目净收益回收项目全部投资需要花费的时间(从建设期算起)。

        净收益:项目正常运营后的净现金流量

净收益 = 销售收入-(销售税金及附加+经营成本+所得税)

            =折旧与摊销+利息支出+税后利润

 计算和判断公式:

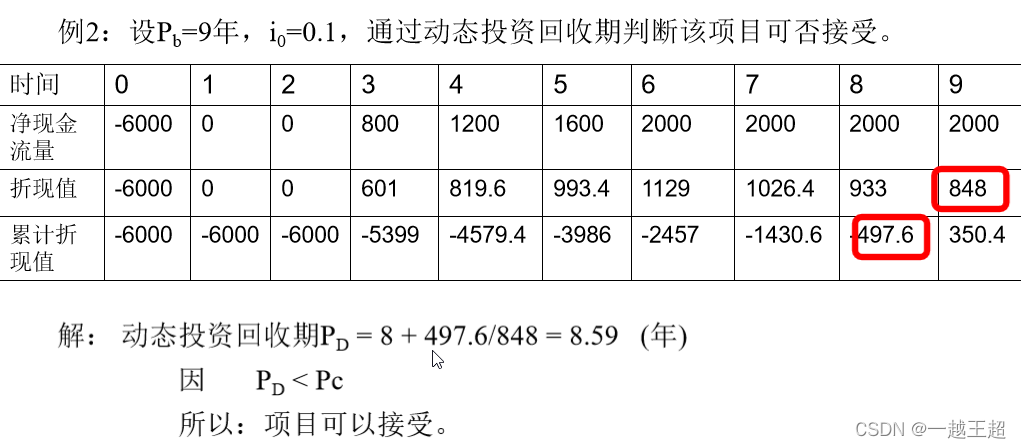

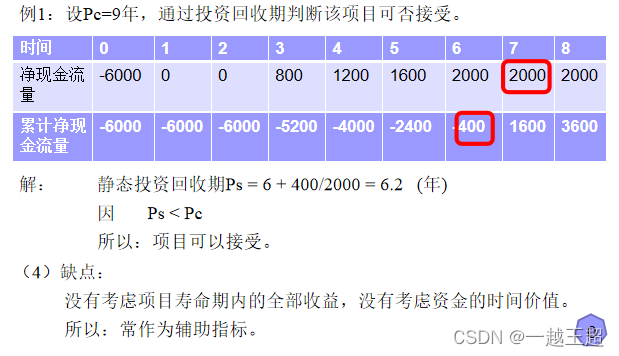

动态投资回收期

        定义:用项目净收益的现值回收项目全部投资的现值需要花费的时间(从建设期算起)。

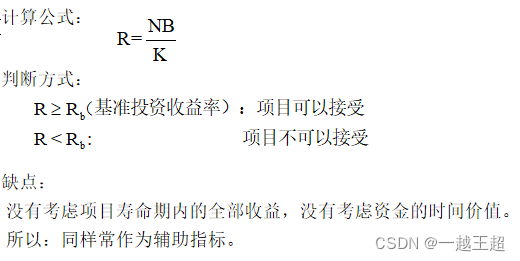

投资收益率

定义:    项目运营后的一个正常年份(如达到设计产能)的:净收益/项目全部投资。

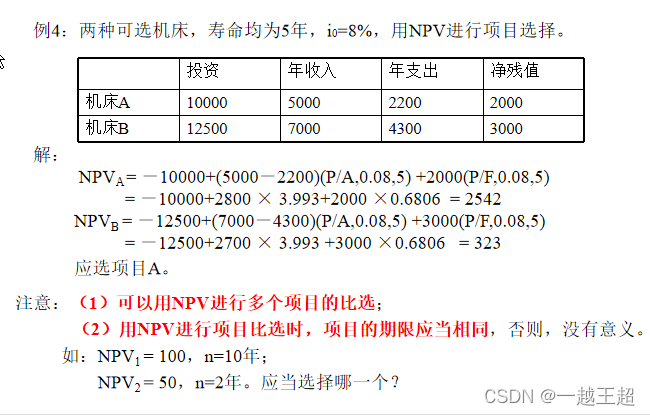

净现值

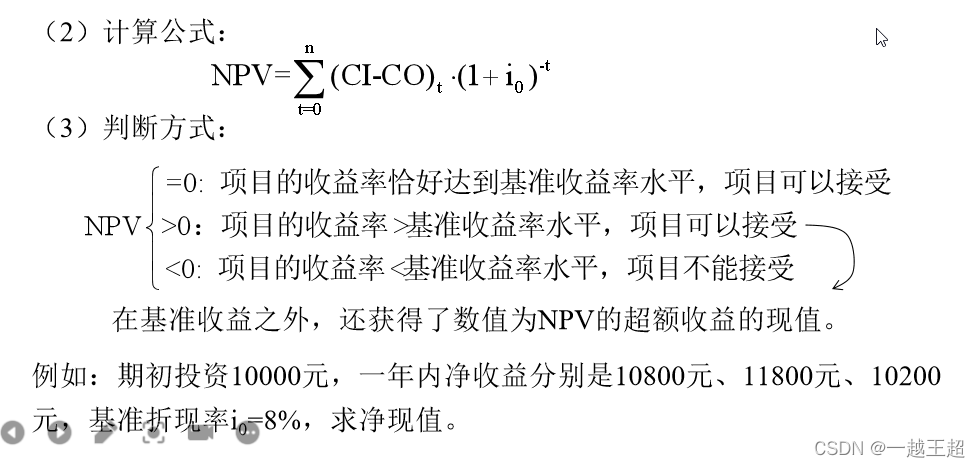

定义

按基准折现率,把项目寿命期内各年的净现金流量折现到基准年得到的累计现值。

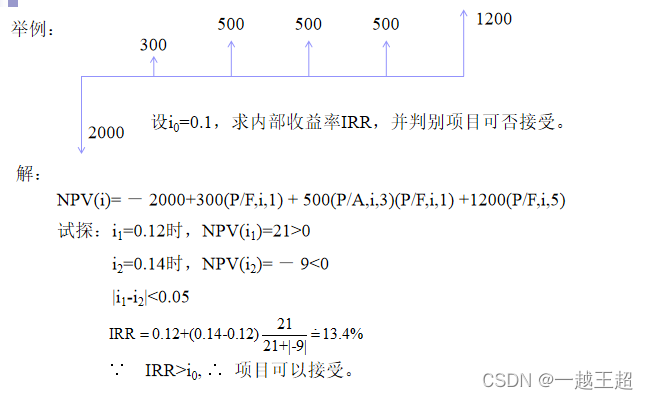

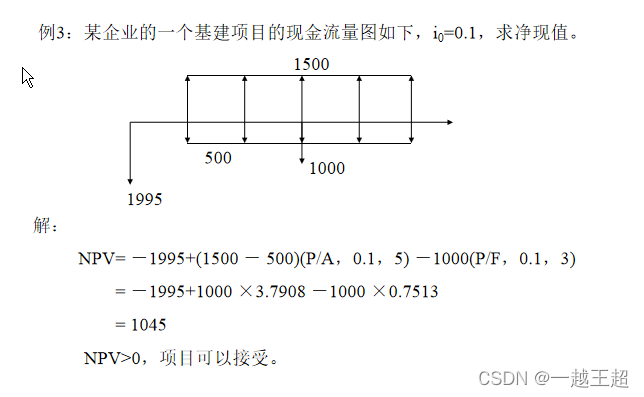

应用例题

净现值率

 净年值

定义:在项目寿命期内,把NPV折合成的等额年金。

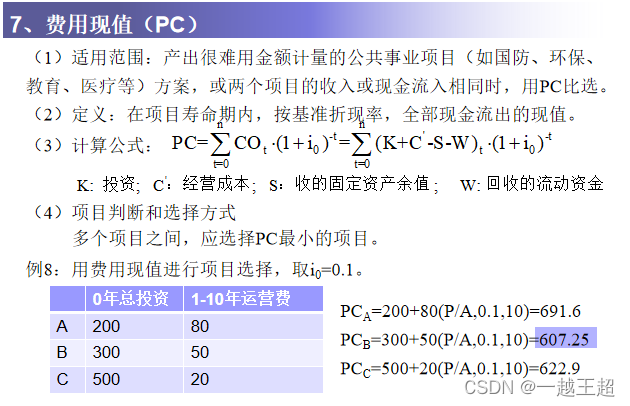

 费用现值

        定义:在项目寿命期内,按基准折现率,全部现金流出的现值。

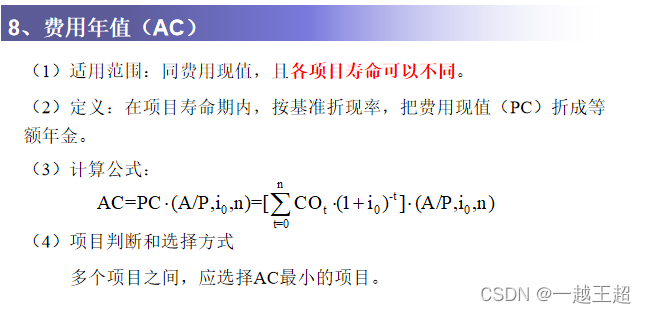

 费用年值

        定义:在项目寿命期内,按基准折现率,把费用现值(PC)折成等额年金。

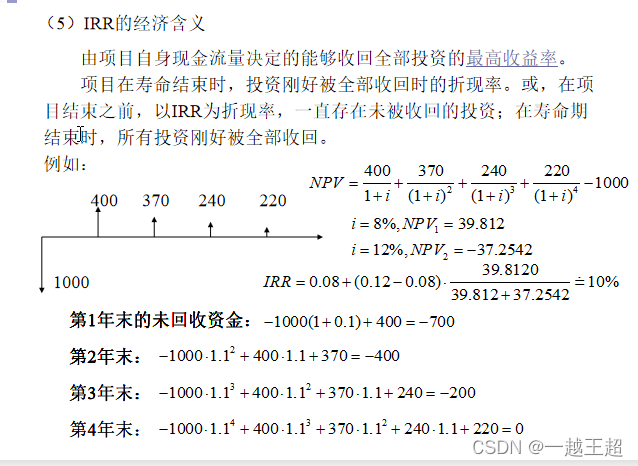

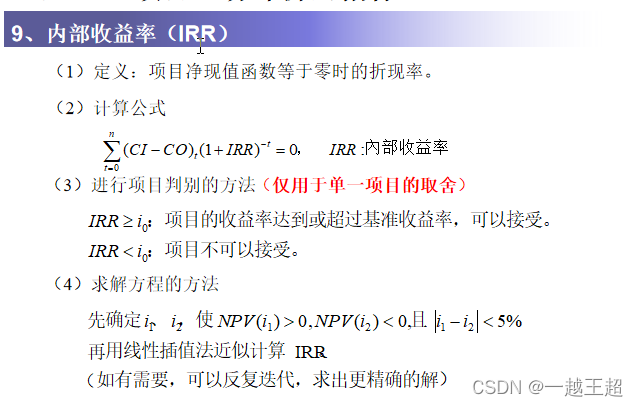

 内部收益率

定义:项目净现值函数等于零时的折现率。

 基本概念

举例

 意义:

        由项目自身现金流量决定的能够收回全部投资的最高收益率。

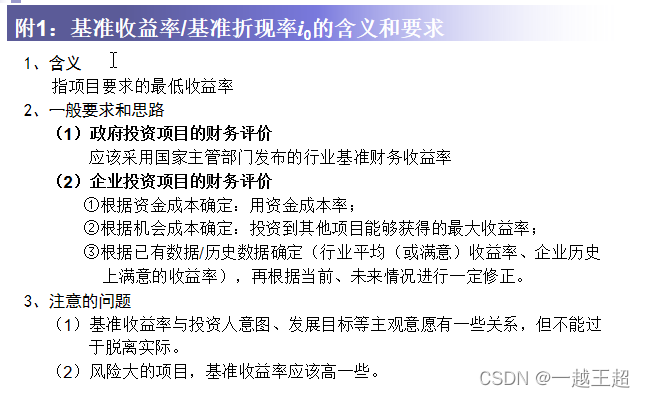

 基准收益率/基准折现率的含义和要求

 多个投资方案的选择方法

方案间的关系

互斥关系:在多个方案中,只能选择一个方案。 如:建工厂时的建设规模选择,单一厂址的选择,等。

独立方案:各方案的现金流量不存在相互影响,一个方案的采纳不影响其它方案的采纳。         如:个人理财方式的选择,多厂址的选择。

相关方案:  一个方案的现金流量影响其它方案的现金流量,一个方案的采纳影响其它方案的采纳。

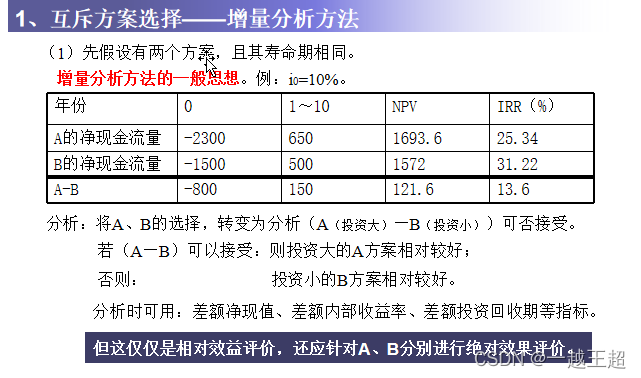

互斥方案的选择

分析时可用:差额净现值、差额内部收益率、差额投资回收期等指标。

 差额净现值

        用差额净现值进行方案选择,同直接用净现值进行方案选择的结果相同,即选择净现值为正且最大的方案。

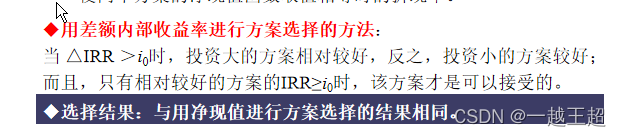

差额内部收益率

        使两个方案的净现值函数取值相等时的折现率。

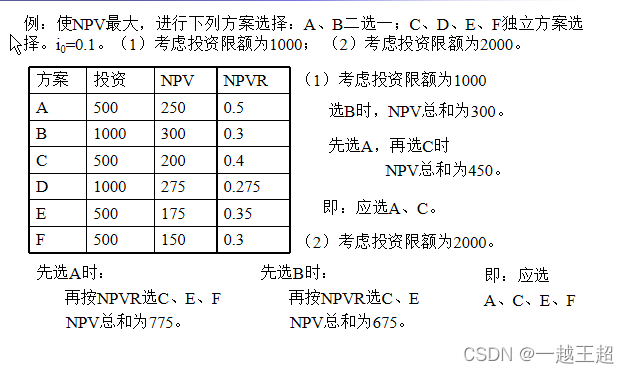

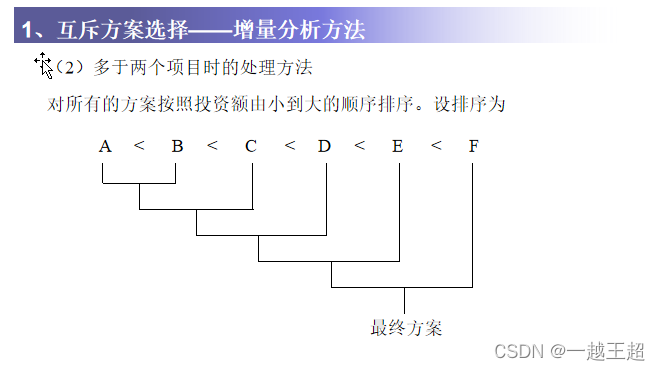

 多个项目时的处理方法

 项目寿命期不同时的处理方法

项目寿命期不同时,NPV不具有可比性。处理方法:

  • 年值法:将各方案的NPV折合成其寿命期内的净年值NAV,根据各项目的NAV进行项目选择。
  • 年值折现法:先求出各方案的净年值, 如果各方案的最短/最长寿命分别为n1、n2,通常取n,使n1<n<n2, 以n为共同的寿命期,将各方案的NAV折合成其寿命期内的净现值NPV, 根据各项目的NPV进行项目选择。(该方法没多大意义,一般不用)
  • 最小公倍数法:以各方案的寿命的最小公倍数,作为各方案的共同寿命期,求各方案的NPV,根据NPV进行方案选择。

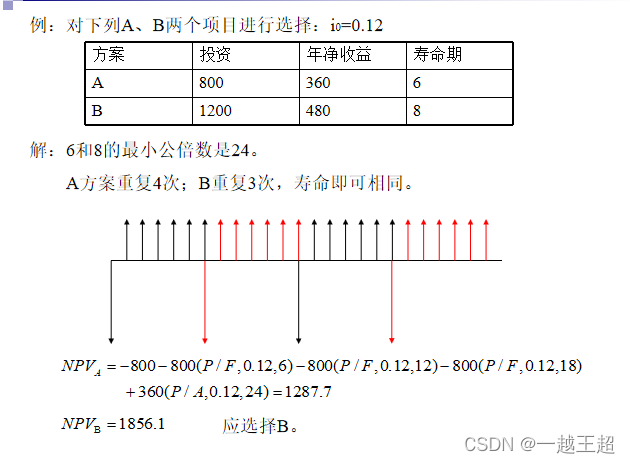

例:最小公倍数法

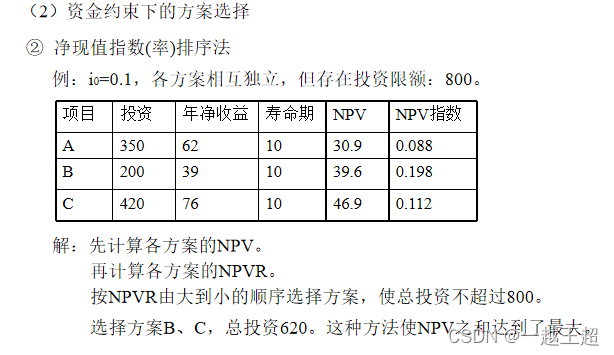

资金约束下的方案选择

评论
添加红包

请填写红包祝福语或标题

红包个数最小为10个

红包金额最低5元

当前余额3.43前往充值 >
需支付:10.00
成就一亿技术人!
领取后你会自动成为博主和红包主的粉丝 规则
hope_wisdom
发出的红包
实付
使用余额支付
点击重新获取
扫码支付
钱包余额 0

抵扣说明:

1.余额是钱包充值的虚拟货币,按照1:1的比例进行支付金额的抵扣。
2.余额无法直接购买下载,可以购买VIP、付费专栏及课程。

余额充值
