amixer 如何切通道_海康威视人员通道产品施工规范

         海康威视人员 通道,可搭配明眸人脸组件、测温组件等,支持读卡器、 身份证阅读器等外设扩展, 支持对进出人员的权限管理及体温监测。可广泛应用于医院、 车站、园区、场馆、工厂等场景,有效实现对通行人员的多维度管控。        今天主要给大家讲解的是人员通道的标准施工规范,指导项目现场人员通道设备工程施工的流程和规范,确保设备安装正常,避免安装导致的设备故障急工程施工返工等情况。

一、系统施工流程

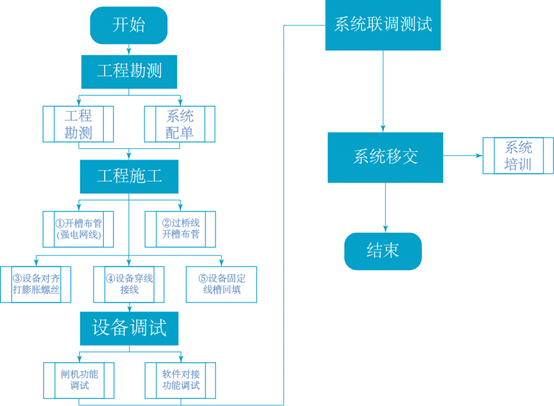

       人员通道系统基本施工流程如下:


二、施工规范及工艺

线管的分类

    线管有PVC材料的和镀锌钢管两种。线管的大小可根据穿线的多少来选择各种型号。如Φ25/Φ32/Φ40等。一般情况下我们建议采用Φ32 PVC管。

布管(布槽)的技术要求

    1、线管(线槽)布线有明线和暗线两种,明线管要求横平竖直、整齐美观。暗线管要求管路短、畅通、弯头少;

    2、遵循路线最短、不破坏原有强电、不破坏防水原则;

    3、所有线管必须布设成直线;

    4、线管定位间距:使用管夹定位,钢管必须小于1.5米,PVC管小于1.2米;

    5、线管需埋在泥沙路里时,需要使用镀锌钢管;

    6、管的弯管半径应大于100MM;

    7、为保障穿线方便,在拐弯处最好不要用弯头,而采用弯管器来弯管;

    8、封槽后的地面不得高于所在平面,应与原平面相平。

布线的技术规范

   1、所有的线都必须穿线管,切记不可布设裸线;

    2、通讯线、网线等中间不能有接头;

    3、所有线必须布到位,并预留有足够的长度(1.5m-2.0m);

    4、所有走线必须明确标识,用中文标记,并保证导通;

    5、当线路附近有强电磁场干扰时,线管必须使用金属管并埋入地下。

    6、当必须架空敷设时,应采取防干扰措施。

    7、网线要求超五类非屏蔽网线,电源线要求RVV3*1.5的线缆,且接地线必须要接。

    8、强电电源线和弱电信号线必须分管穿线,严禁走同一根管子。

    9、人员通道设备供电,要求有单独的电源配电箱,确保电源独立、安全,方便后续的维护使用。

开槽布管规范

    1、开槽路线原则

        ①路线最短原则;②不破坏原有强电原则;③不破坏防水原则

    2、确定开槽宽度

    根据信号线的多少确定PVC管的多少,进而确定槽的宽度,一般推荐使用Φ32或Φ40的管子,其中Φ32的管子可以穿3-4根线,Φ40的管子可以穿4-5根线(需要注意线头不能太粗,线头较粗的情况下需根据现场的情况选用管径较大的线管)。

    3、确定开槽深度

    开槽深度,根据现场选取的穿线管直径来确定,建议穿线管直径+30mm,用于回填。

    4、线槽外观要求

    横平竖直,大小均匀。

    5、封槽要求

        ①封槽后的墙面、地面不得高于所在平面

        ②对于水泥地面,要求使用水泥回填的方式进行封槽

        ③对于大理石地面,要求使用大理石回填或者铝合金装饰条回填的方式进行封槽,如客户允许,建议使用铝合金装饰条回填方式进行封槽,便于后续的维护。

三、工程施工实施

开槽与布线

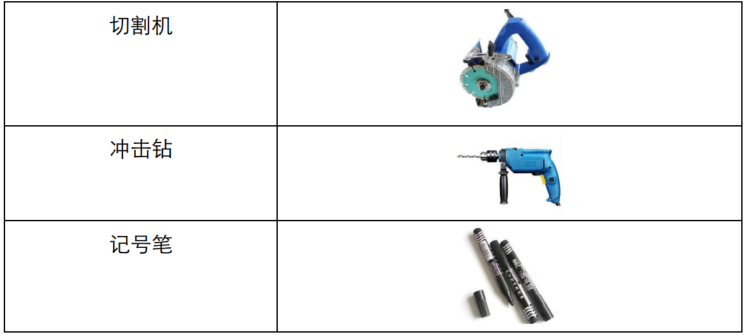

    开槽常用工具:


    开槽布线步骤:

        1、首先根据线管多少和过线孔的大小,决定好的开槽尺寸。

        2、画好线槽位置。

        3、用切割机沿着线槽切,保证槽不能斜。

        4、沿线槽进行布管穿线,具体要求参考“2.2 布管(布槽)的技术要求”

    回填步骤:

    关于回填槽,需要根据客户需求决定。室内场景一般两种方案:①客户需要恢复开槽前模样,这种情况需要采用同样的材质进行回填。②客户可以接受不锈钢盖板的方式,则在线槽表面采用铺不锈钢盖板的方式进行回填。

通道排布


    确定通道排布:

    首先确定该项目实际应用场景的进出方向。

    打开包装箱,一定要按照出厂闸机上的标识进行摆放。

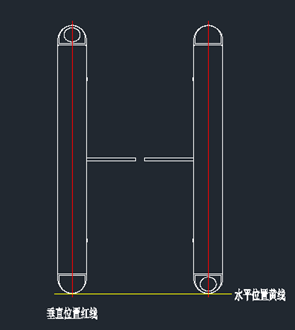

    通道对齐方法:要保证所有闸机前端在同一条直线,所有闸机的机体垂直于水平位置。如下图黄线与红线示例:


通道安装固定

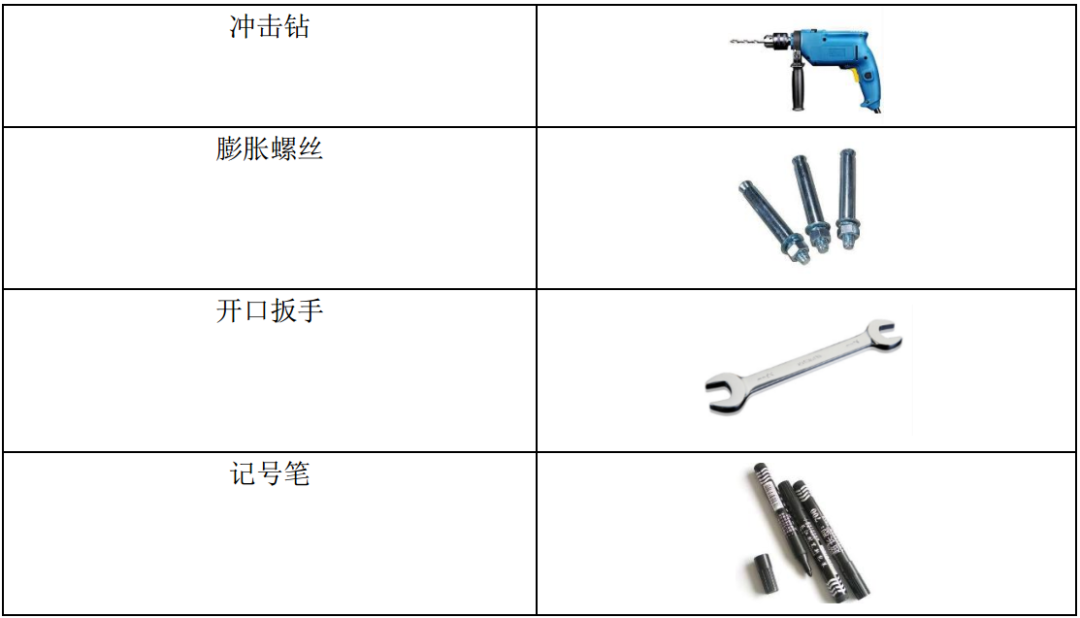

    可能需要的工具:


    通道安装固定步骤

    1、确定机箱安装位置,将机箱摆放对齐,用记号笔标记膨胀螺丝孔位,然后挪开闸机。

    2、确定对应规格的膨胀螺丝,使用冲击钻开孔,开孔后使用开口扳手将膨胀螺丝固定牢靠,取下螺母与垫片。

    3、将闸机恢复到标记孔位前的位置,并用螺栓固定。

注:

    (1)机箱需要固定牢靠,不得出现松动或摇摆现象。闸机的机身应垂直于水平面,最大倾斜角度不大于1°,闸机前端应在同一条直线,其最大前误差不大于5mm。

    (2)安装固定过程中,打膨胀螺丝,使用打磨机、切割机等工具,机器必须在断电的状态操作这些行为,防止这些工具的使用带来的静电对控制板造成损坏。

通道接线调试

通道出厂时,大部分线路在出厂时都已经接好,现场需要接的线主要是以下三种情况:

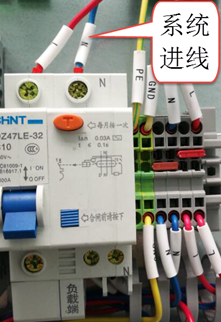

①外部的强电线和网线:强电线一般直接接入空开,接地线接入空开旁边的端子或者螺柱上。网线直接接到交换机(如果配有交换机)或者对应门禁控制器上。


     ②两台设备之间的过桥线(包括设备同步线、外设到控制器之间的连接线等):

    由于型号较多,不一一列举,详细参考对应型号的产品说明书

     ③门禁控制器外置的情况下,从门禁控制器接入的线:

    由于型号较多,不一一列举,详细参考对应型号的产品说明书

结语

今天的内容就到这啦,后续还会继续介绍人员通道调试等案例!

最近弱电社群资料更新情况:

1、弱电学习圈VIP技术交流1群成立,欢迎您加入!

2、智慧校园整体解决方案!

3、智能化弱电项目管理表单大全-弱电项目经理必备!

4、弱电项目经理必备施工组织设计方案—可作为技术标实施方案使用!

5、不会设计医院智能化系统?可以看看这篇医院智能化设计方案!

6、如何成为一名智能化弱电设计师!

7弱电设计师如何深化设计图纸?你可能需要这套弱电设计图标

8、一套幼儿园智能化弱电CAD设计图,可以作为投标技术文件模板

9、一套智慧校园CAD设计方案,可以作为投标技术文件使用

10、智慧酒店整体解决方案!

11、智慧小区整体解决方案!

12、智慧酒店配置清单(五星级,千万级)

13、弱电系统常用visio图标,可帮助快速设计系统拓扑图!

14、弱电项目经理常用表格!

15、弱电新人培训计划(之前专栏售价59!)

16、PON技术交流!

17、弱电系统维保方案以及维保合同范本,可作为工程商使用模板!

18、智慧园区、产业园区主打方案!

19、大型综合医院智能化系统初步设计汇报!

20、智能化弱电工程设计图集(上下册)!

21、无线wlan设计方案!

22、云数据中心、小区高空抛物等解决方案!

23、数据中心机房线缆敷设与理线!

24、公安视频专网IPC准入控制解决方案!

25、智慧校园可视化解决方案!

26、智慧校园CAD设计图!

未完待续,弱电学习圈VIP交流群1群更精彩……

评论
添加红包

请填写红包祝福语或标题

红包个数最小为10个

红包金额最低5元

当前余额3.43前往充值 >
需支付:10.00
成就一亿技术人!
领取后你会自动成为博主和红包主的粉丝 规则
hope_wisdom
发出的红包
实付
使用余额支付
点击重新获取
扫码支付
钱包余额 0

抵扣说明:

1.余额是钱包充值的虚拟货币,按照1:1的比例进行支付金额的抵扣。
2.余额无法直接购买下载,可以购买VIP、付费专栏及课程。

余额充值
