编号:______
________同志:
您在我项目部即将从事 承插型盘扣式钢管脚手架作业或负责技术、施工、安全、设备、机具、材料管理 工作,为了使您更好的了解该项工作中所存在的安全风险及正确的防范措施、应急处置措施等,特编写本安全风险告知书,请您认真阅知,如您有困难和疑惑,请及时向我们专职安全员和工程技术人员提出,他们将会向您耐心讲解。如您确定已清楚了解所从事工作的安全风险后,请在下方签上您的姓名并盖上手印。

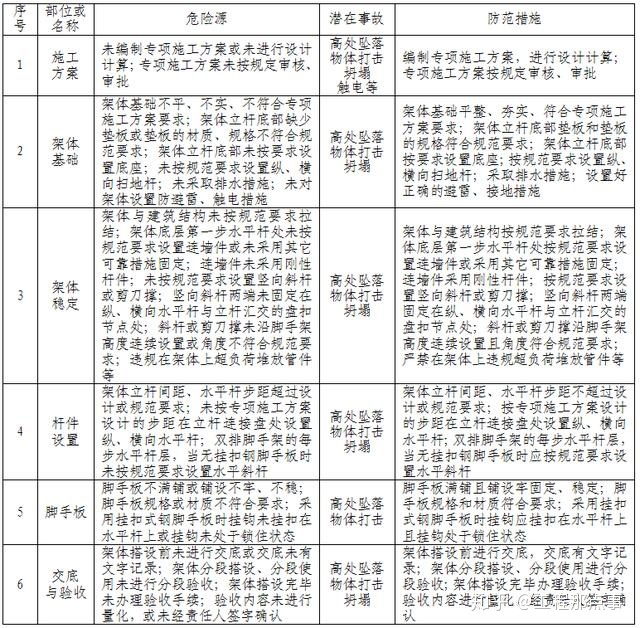

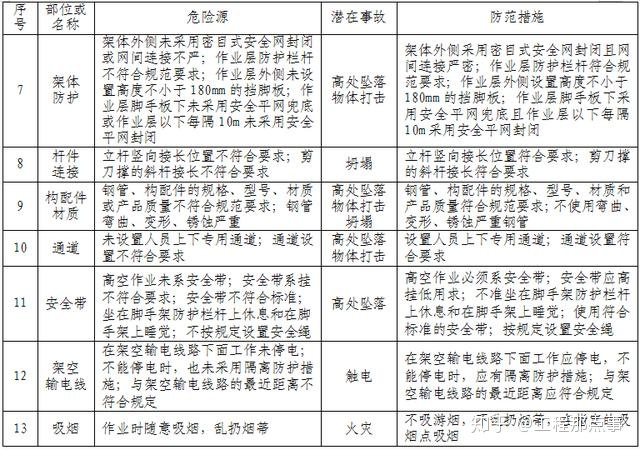

一、存在的危险源及防范措施

二、承插型盘扣式钢管脚手架工程安全措施
1、盘扣脚手架严禁钢木、钢竹混搭,严禁不同受力性质的架体连接在一起。
2、脚手架搭设(拆除)前对搭设(拆除)人员进行安全技术交底,交底内容应有针对性,交底双方履行签字手续。
3、六级及以上大风和雾、雨、雪等恶劣天气时应暂停室外脚手架搭设和拆除。遇有雷雨时,脚手架上的操作人员应立即撤离到安全地方。
4、脚手架搭设后应组织验收,办理验收手续。验收表中应写明验收的部位,内容量化,验收结论,验收人员履行验收签字手续。验收不合格的,应在整改完毕后重新组织验收。验收合格并挂合格牌后方可使用。
5、应对脚手架进行定期和不定期检查,并按要求填写检查表,检查内容量化,履行检查签字手续。对检查出的问题应及时整改。
6、应在脚手架施工前编制脚手架施工专项方案,专项方案应有针对性,能有效地指导施工,明确安全技术措施。其主要内容应包括:⑴工程概况:工程项目的规模、相关单位的名称情况、计划开竣工日期等。⑵编制依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。⑶计算书及相关图纸:应有设计计算书及卸荷方法详图,绘制架体与建筑物拉结详图、现场杆件立面、平面布置图,及剖面图、节点详图,并说明脚手架基础做法。⑷施工计划:包括施工进度计划、材料与设备计划。⑸施工工艺技术:技术参数、工艺流程、施工方法、检查验收等。⑹施工安全保证措施:组织保障、技术措施、应急预案、监测监控等。⑺劳动力计划:专职安全生产管理人员、特种作业人员等。
7、专项方案由公司组织本单位施工技术、安全、质量等部门的专业技术人员进行审核。经审核合格的,由施工单位技术负责人审批签字。
8、严格按照专项方案组织施工,不得擅自修改、调整专项方案。如因设计、结构、外部环境等因素发生变化确需要调整的,修改后的专项方案应重新审核审批。需要专家论证的,应当重新组织专家进行论证。
9、脚手架钢管应采用现行国家标准《直缝电焊钢管》(GB/T13793)或《低压流体输送用焊接钢管》(GB/T3092)中规定的3号普通钢管,其质量应符合现行国家标准《碳素结构钢》(GB/T 700)中Q235-A级钢的规定。
10、盘扣脚手架搭设使用的扣件应符合《钢管脚手扣件标准》(GB15831)的规定。扣件应有生产许可证,规格与钢管匹配,采用可锻铸铁,不得有裂纹、气孔、缩松、砂眼等锻造缺陷,贴和面应平整,活动部位灵活,夹紧钢管时开口处最小距离不小于5mm。
11、扣件式钢管脚手架扣件,在螺栓拧紧扭力矩达65Nm时,不得发生破坏。
12、施工荷载均匀分布,施工总荷载应满足施工方案要求,不得超载使用。一般结构脚手架不得超过3.0KN/m2,装饰脚手架不超过2.0 KN/m2。建筑垃圾或废弃的物料必须及时清除。
13、在脚手架上张挂广告布或其他宣传条幅应考虑风荷载作用效应,应采取架体稳定的加强措施。
14、作业层上的施工荷载应符合设计要求,不得超载。不得将模板支架、缆风绳、泵送混凝土和砂浆的输送管固定在脚手架上,严禁悬挂起重设备。
15、应考虑台风时的风荷载,并应在台风时期有架体稳定临时加强措施。
16、立杆基础设置应符合下列规定:⑴基础应平整夯实,表面应进行混凝土硬化。落地立杆应垂直稳放在金属底座或坚固底板上。⑵立杆下部应设置纵横扫地杆。纵向扫地杆应采用直角扣件固定在距底座上面不大于200mm处的立杆上,横向扫地杆应采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m。靠边坡上方的立杆轴线到边坡的距离不应小于500mm。⑶立杆基础外侧应设置截面不小于200×200mm的排水沟,保持立杆基础不积水,并在外侧800mm宽范围内采用混凝土硬化。⑷外脚手架不宜支设在屋面、雨棚、阳台等处。确因需要,因分别对屋面、雨棚、阳台等部位的结构安全性进行验算,并在专项施工方案中明确。⑸当脚手架基础下有设备基础、管沟时,在脚手架使用过程中不应开挖。当必须开挖时,应采取加固措施。
17、立杆搭设应符合下列规定:⑴钢管脚手架底步步距高度不大于2m,其余不大于1.8m,立杆纵距不大于1.8m,横距不大于1.5m。横距宜为0.85m或1.05m。⑵搭设高度超过25m须采用双立杆或缩小间距的方法搭设,双立杆中的副立杆的高度不应低于3步,且不少于6m。⑶底步立杆必须设置纵横向扫地杆,纵向扫地杆宜采用直角扣件固定在距底座上皮不大于200mm的立杆上,横向扫地杆也应用直角扣件固定在纵向扫地杆下方的立杆上。⑷底排立杆、扫地杆、剪刀撑均漆黄黑或红白相间色。
18、杆件设置应符合以下规定:⑴脚手架立杆与纵向水平杆交点处应设置横向水平杆,两端固定在立杆上,确保安全受力。⑵立杆接长除在顶层顶步可采用搭接外,其余各层各步必须采用对接。搭接时搭接长度不小于1m,且不少于三只旋转扣件紧固。⑶在脚手架使用期间,严禁拆除主节点处的纵、横向水平杆。⑷纵向水平杆宜设置在立杆内侧,其长度不宜小于3跨。⑸纵向水平杆接长宜采用对接扣件连接,也可采用搭接。当采用对接扣件连接时,纵向水平杆的对接扣件应交错布置。当采用搭接时,纵向水平杆搭接长度不应小于1m,应等间距设置3个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不应小于100mm。⑹横向水平杆两端各伸出扣件盖板边缘长度不应少于100mm,并应尽量保持一致。⑺相邻杆件搭接、对接必须错开一个档距,同一平面上的接头不得超过50%。
19、剪刀撑与横向斜撑设置应符合下列规定:⑴剪刀撑应从底部边角沿长度和高度方向连续设置至顶部;⑵剪刀撑斜杆应与立杆或横向水平杆的伸出端进行连接。斜杆的接长应采用搭接,倾角为45º~60º(优先采用45º),每道剪刀撑跨越立杆根数为5~7根,宽度不应小于4跨,且不应小于6m。⑶一字型、开口型双排脚手架的两端均应设置横向斜撑;中间宜每隔6跨设置一道横向斜撑。⑷剪刀撑、横向斜撑搭设应随立杆、纵向和横向水平杆等同步搭设。⑸剪刀撑应采用搭接,搭接长度不小于1m,且不少于三只旋转扣件紧固。
20、脚手片与防护栏杆应符合下列规定:⑴外脚手架脚手片应每步满铺。⑵脚手片应垂直墙面横向铺设。脚手片应满铺到位,不留空位。⑶脚手片应采用18#铅丝双股并联4角绑扎牢固,交接处平整,无探头板。脚手片破损时应及时更换。⑷脚手架外侧应采用合格的密目式安全网封闭。安全网应采用18#铅丝固定在脚手架外立杆内侧。⑸脚手架外侧每步设180mm挡脚板(杆),在高0.6m与1.2m处各设一道同材质的防护栏杆。脚手架内侧形成临边的,应按脚手架外侧防护做法。⑹平屋面脚手架外立杆应高于檐口上皮1.2m。坡屋面脚手架外立杆应高于檐口上皮1.5m。
21、架体与建筑物拉结应符合下列规定:⑴连墙件宜靠近主节点设置,偏离主节点的距离不应大于300mm,当大于300mm时,应有加强措施。当连墙件位于立杆步距的1/2附近时,须予以调整。⑵连墙件应从底层第一步纵向水平杆处开始设置,当该处设置有困难时,应采用其他可靠固定措施。连墙件宜菱形布置,也可采用方形、矩形布置。⑶连墙件应采用刚性连墙件与建筑物连接。⑷连墙杆宜水平设置,当不能水平设置时,与脚手架连接的一端应向下斜连接,不应采用向上斜连接。⑸连墙件间距应符合专项施工方案的要求,水平方向不应大于3跨,垂直方向不应大于3步,也不应大于4米(架体高度在50m以上时不应大于2步)。连墙件在建筑物转角1m以内和顶部800mm以内应加密。⑹一字型、开口型脚手架的两端必须设置连墙件,连墙件的垂直间距不应大于建筑物的层高,并不应大于4m或2步;⑺脚手架应配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上两步。⑻在脚手架使用期间,严禁拆除连墙件。连墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架;分段拆除高差不应大于两步,如高差大于两步,应增设连墙件加固。⑼因施工需要需拆除原连墙件时,应采取可靠、有效的临时拉结措施,以确保外架安全可靠。⑽架体高度超过40m且有风涡流作用时,应采取抗上升翻流作用的连墙措施。
22、架体内封闭应符合下列规定:⑴脚手架内立杆距墙体净距一般不应大于200mm。当不能满足要求时,应铺设站人片。站人片设置平整牢固。
⑵ 脚手架在施工层及以下每隔3步与建筑物之间应进行水平封闭隔离,首层及顶层应设置水平封闭隔离。
23、外脚手架宜设置上下走人斜道。斜道应符合下列规定:⑴斜道附着搭设在脚手架的外侧,不得悬挑。斜道的设置应为来回上折形,坡度不应大于1∶3,宽度不应小于1m,转角处平台面积不宜小于3m2。斜道立杆应单独设置,不得借用脚手架立杆,并应在垂直方向和水平方向每隔一步或一个纵距设一连接。⑵斜道两侧及转角平台外围均应设180mm挡脚板(杆),在高0.6m与1.2m处各设一道同材质的防护栏杆,并用合格的密目式安全网封闭。⑶斜道侧面及平台外侧应设置剪刀撑。⑷斜道脚手片应采用横铺,每隔300mm设一防滑条。防滑条宜采用20×40mm方木,并多道铅丝绑扎牢固。
24、门洞(八字撑)的搭设应符合下列规定:⑴脚手架门洞口宜采用上升斜杆、平行弦桁架结构形式,斜杆与地面倾角应在45º~60º之间;
⑵ 八字撑杆宜采用通长杆;⑶八字撑杆应采用旋转扣件规定在与之相交的小横杆伸出端或跨间小横杆上;⑷门洞桁架下的两侧立杆应为双立杆,副立杆高度应高于门洞1~2步;⑸门洞桁架中伸出上下弦杆的杆件端头,均应设一个防滑扣件。防滑扣件宜紧靠主节点处的扣件。
三、项目部重点控制内容
1、盘扣架的水平杆与立杆的扣接容易滑脱,必须牢靠。
2、立杆上的上、下层水平杆间距(立杆步距)过大;按照规范不应大于1.8m。

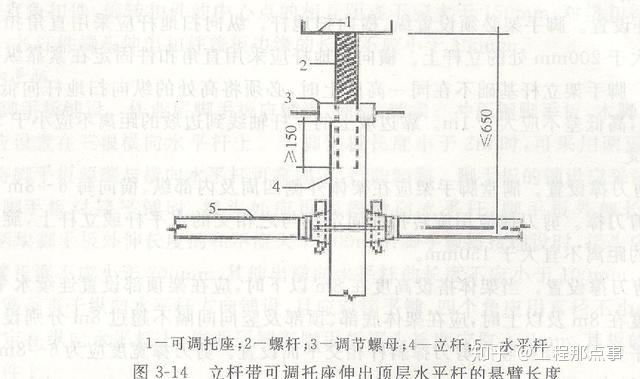

3、模板支架应立杆上可调托座伸出顶层水平杆的悬臂长度(图3-14),悬臂长度超过650mm;按照规范不得超过650mm,架体最顶层的水平杆步距应比标准步距缩小一个定尺的盘扣间距。

4、立杆间未设置专用斜杆或扣件钢管斜杆,未在垂直向和水平向将模板支架加强几何稳定的具有一定抗扭能力的受力结构。
说明:基于用承插型盘扣式搭设高大模板支架的整体坍塌事故分析和经验教训,对采用盘扣钢管搭设高大支模架时,限定立杆顶部插入可调托座伸出顶层水平杆的长度以及将顶部两层水平杆间的距离比标准步距缩小一个定尺的碗扣或盘扣间距,更有利于立杆的稳定性。

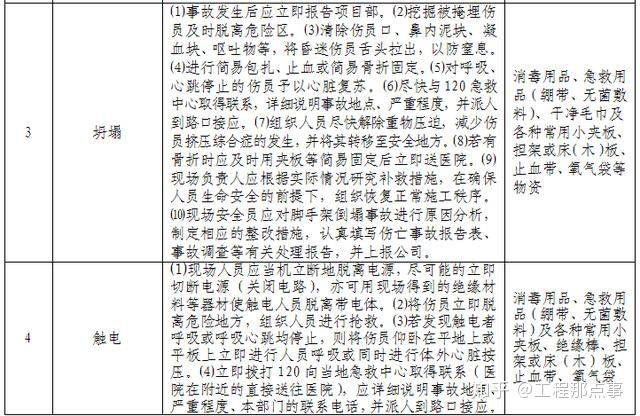

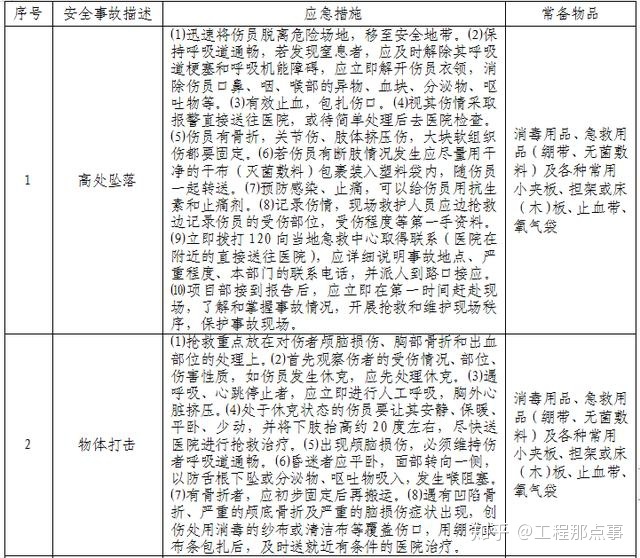

四、潜在突发安全事故及应急措施

五、从业人员的权利和义务
1、享有的权利
⑴ 享有人身伤害索赔权;
⑵ 危害因素和应急措施的知情权;
⑶ 安全管理的批评、检举、控告权;
⑷ 拒绝违章指挥和强令冒险权;
⑸ 危险情况下的停止作业和紧急撤离权;
⑹ 获得符合国家标准和行业标准的劳动防护用品权;
⑺ 获得安全生产教育和培训的权利;
⑻ 对本单位安全生产工作的建议权。
2、应遵守的义务
⑴ 自律遵规的义务,即从业人员在作业过程中,应当遵守本单位的安全生产规章制度和操作规则,服从管理,正确佩戴和使用劳动防护用品;
⑵ 自觉学习安全生产知识的义务,要求掌握本职工作所需要的安全生产知识,提高安全生产技能,增强事故预防和应急处理能力;
⑶ 危害义务报告,即发生事故隐患或者其它不安全因素时,应当立即向现场安全生产管理人员或者本单位负责人报告。
承认
本人已清楚了解所从事工作的安全风险,愿意承担此风险,在工作中严格遵守及落实相关措施,关注自身及施工安全。
告 知 人(签名):
被告知人(签名):
日期:201 年 月 日
