地面控制点的定义与作用_二造基础知识:认识楼地面装饰工程及其计算规则

hello  大家好,我是你们的小南君!

接下来,我们带大家一起学习关于“楼地面装饰工程”的基础知识的介绍,看完本期知识点,相信你一定可以对楼地面的定义、分类、计算等有一定的了解。

特别说明:对于这些二造基础知识点,我们都配套了相应的视频课程,大家感兴趣的话可以咨询我们的助教小姐姐哦(偷偷告诉你:咨询有惊喜539375a5ecd0d5babc7867ee0dcd2c4b.png)

9dd65eb5f7f89f88d8c2417b2f707b9e.png bc026a11bc64e7f33a72657605764c4c.png f8012a0dff626424e78a8a7d36c297dd.png 5b86783963d1d034d493d808fcc50bc3.png

楼地面装饰工程

楼地面工程

定义:

“楼地面”指建筑物底层地面和楼层地面以及室外散水、明沟、踏步和坡道等附属工程。

楼地面的组成:

1、基层:承受全部荷载。即建筑物的结构层或经过处理、坚实的土(岩)层。泛指时还包括:填充层、隔离层、找平层、垫层等。

2、垫层:起隔声、找平(找坡)、过渡(传递、分散荷载)的作用。分为刚性垫层和非刚性垫层。

3、面层:直接承受外界各种因素的作用。名称通常以所用材料的名称命名。根据房屋的使用要求不同,对面层的要求也不同。

楼地面的分类:

1、按建筑部位分:

室外地面;室内底层地面;楼层地面;上人屋顶地面

2、按面层材料分:

水泥砂浆;现浇水磨石;砼;砖;木质;涂料;塑料板;地毯

适用范围:适用于楼地面、楼梯、台阶等装饰工程。

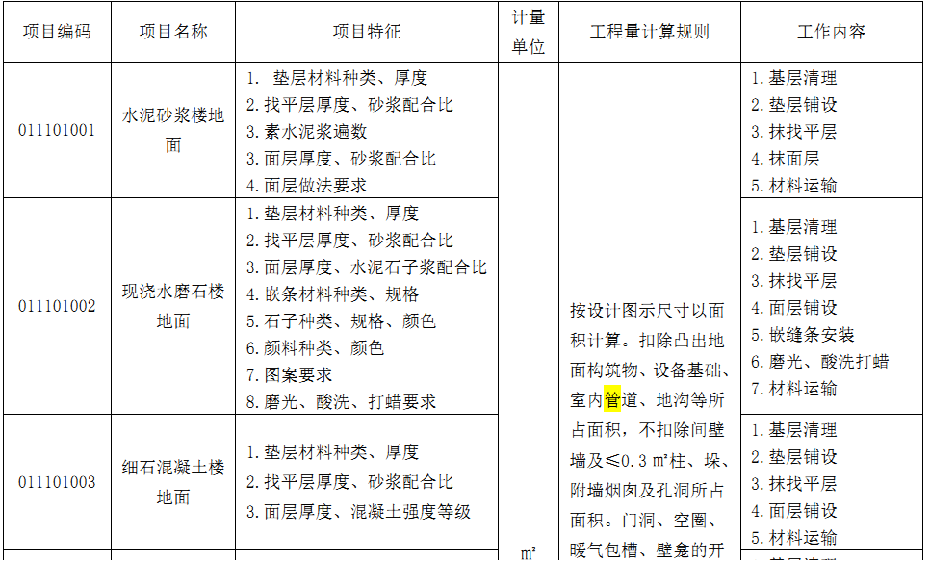

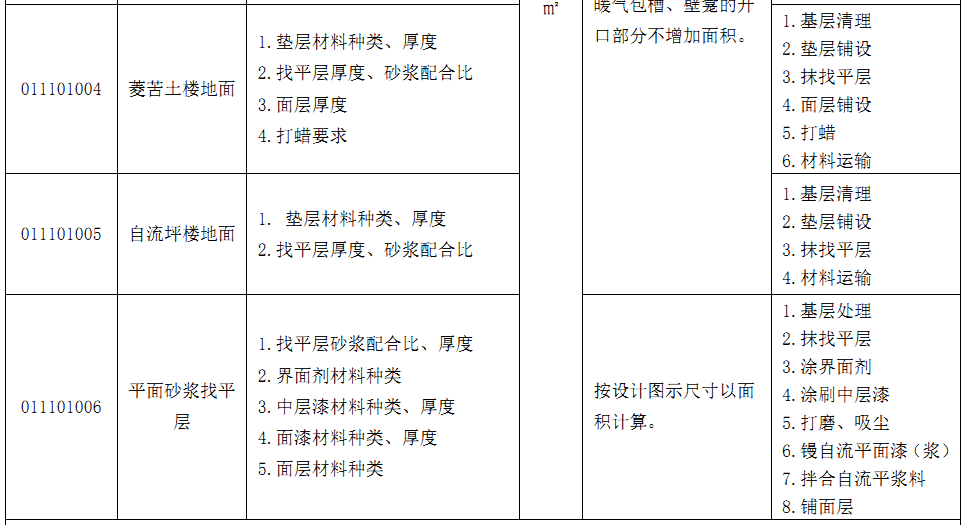

清单工程量计算规则: 1.楼地面整体面层、找平层均按设计图示尺寸以面积计算。扣除凸出地面构筑物、设备基础、室内管道,地沟等所占面积,不扣除间壁墙和0.3m²以内的柱、垛、附墙烟囱及孔洞所占面积。 门洞、空圈、壁龛的开口部分不增加面积。注:①水泥砂浆面层处理是拉毛还是提浆压光应在面层做法要求中描述。②平面砂浆找平层只适用于仅做找平层的平面抹灰。 ③间壁墙指墙厚≤120mm的墙。④从工作内容中可以看出, 整体面层项目中包含面层、找平层,但未包含垫层、防水层。计价时,垫层应按砌筑工程或混凝土及钢筋混凝土中相关项目编码列项,防水层应按屋面及防水工程中相关项目编码列项 块料面层同。

例1:如下图所示的某建筑平面图,地面构造做法为:20厚1 : 2水泥砂浆抹面压实抹光刷素水泥浆结合层一道60厚,C20细石混凝土找坡层最薄处30厚;聚氨酯涂膜防水层1.5- 1.8防水层周边卷起150,40厚C20细石混凝土随打随抹平;150厚3:7灰土垫层;素土夯实。试计算水泥砂浆地面的工程量。S=(3×3-0.12×2)×(3×2-0.12×2)-1.2×0.6=49.74 m²

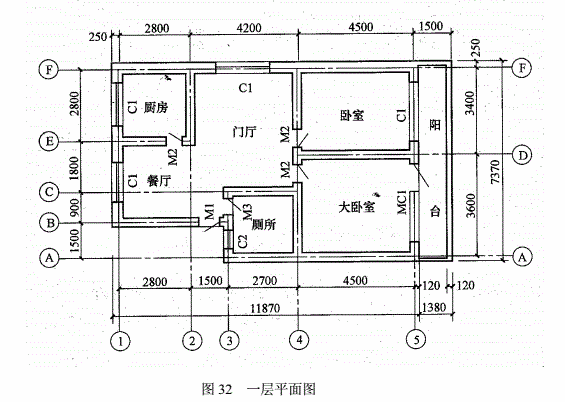

例2:住宅楼一层住户平面如图示,地面做法如下: 3:7 灰土垫层300mm厚,60mm厚C15细石混凝土找平层,细石混凝土现场搅拌,20mm厚1:3 水泥砂浆面层,计算整体面层工程量。

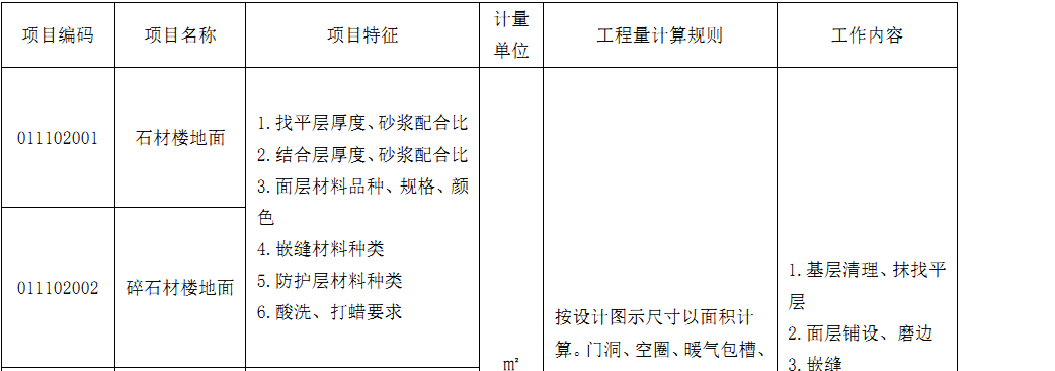

解:整体面层工程量= (厨房)(2.80 -0.24) *(2. 80 -0.24)m² +(餐厅)(2.80+1.50-0.24) x(0.90+1. 80-0.24)m²+(门厅)(4.20-0.24) x(1. 80 +2.80 -0.24)m² - (1.50-0.24) x(1.80-0.24) m² + (厕所)(2.70-0.24) x(1.50 +0.90 -0.24)m² + (卧室)(4.50-0.24)x(3.40 -0.24)m² + (大卧室)(4.50-0.24) *(3.60 -0.24)m² + (阳台)(1.38-0.12) x(3.60 +3.40 +0.25 -0.12)m²= 56.63m²2. 楼地面块料面层按设计图示尺寸以面积计算。扣除凸出地面构筑物、设备基础、室内管道,地沟等所占面积,不扣除间壁墙和0.3m²以内的柱、垛、附墙烟囟及孔洞所占面积。门洞、空圈、壁龛的开口部分并入相应的工程量内。

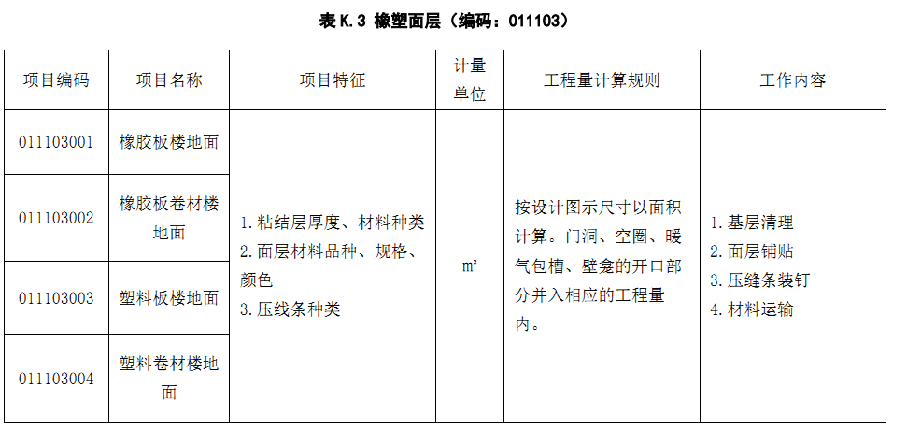

防护材料:是耐酸、耐碱、耐臭氧、耐老化、防火、防油渗等材料。 酸洗、打腊磨光:水磨石、菱苦土、陶瓷块料等,均可用酸洗(草酸)清洗油渍污渍,然后打腊(蜡脂、松香水、鱼油、煤油等按设计要求配合)和磨光。3、 橡塑面层按设计图示尺寸以面积计算。扣除凸出地面构筑物、设备基础、室内管道,地沟等所占面积,不扣除间壁墙和0.3m²以内的柱、垛、附墙烟囟及孔洞所占面积。门洞、空圈、壁龛的开口部分并入相应的工程量内。适用于用粘结剂(如CX401胶等)粘贴橡塑楼面、地面面层工程。

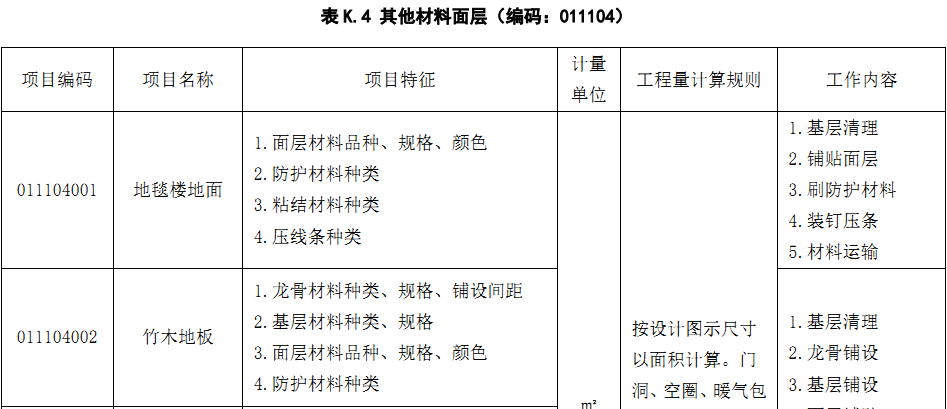

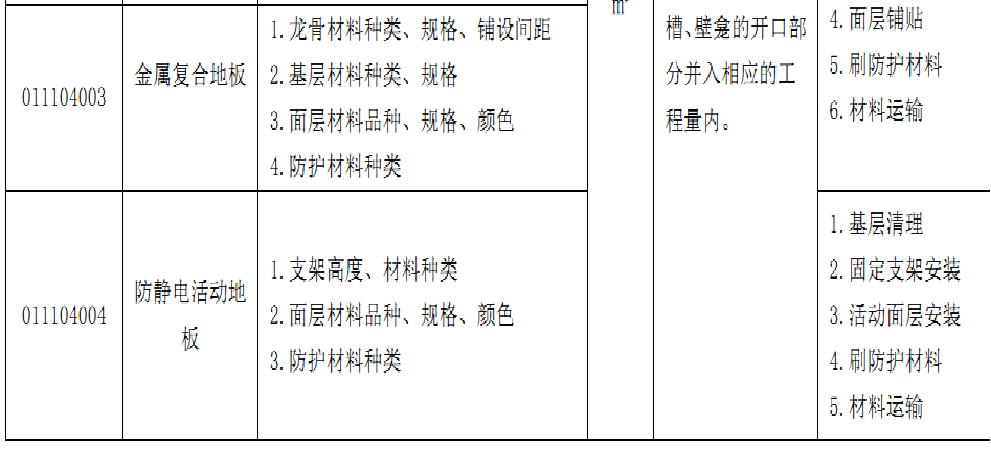

压线条,是指地毯、橡胶板、橡胶卷材铺设的压线条,如:铝合金、不锈钢、铜压线条等。从工作内容中可以看出,橡塑面层项目中 未包含找平层。计价时,找平层应按楼地面装饰工程中相关项目编码列项。4、 其他材料面层均按设计图示尺寸以面积计算。门洞、空圈、壁龛的开口部分并入相应的工程量内。 包括地毯楼地面、竹木(复合)地板、防静电活动地板、金属复合地板4个清单项目。

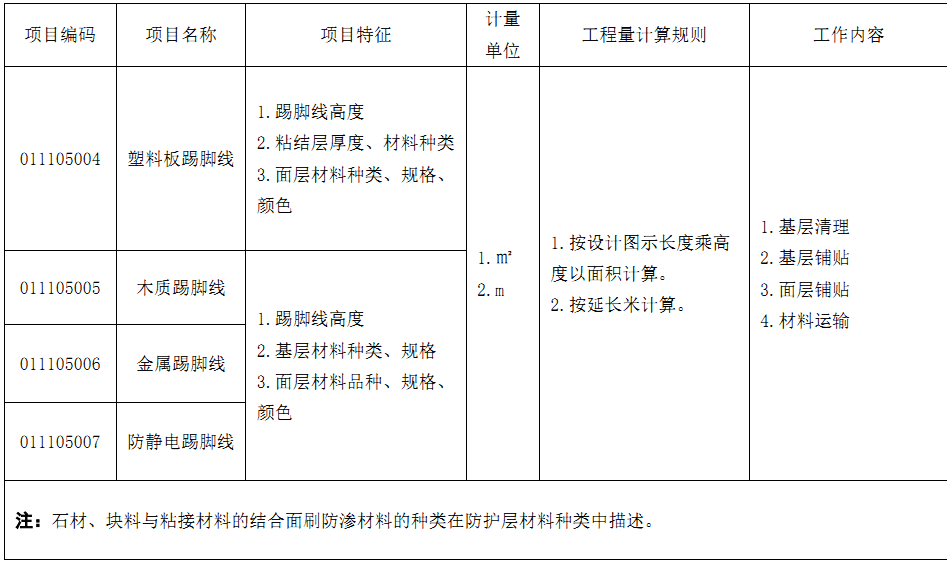

5、"踢脚线”以 平方米计量,按设计图示长度乘以高度以面积计算; 以米计量,按延长米计算。 踢脚线包括水泥砂浆踢脚线、石材踢脚线、块料踢脚线、塑料板踢脚线、木质踢脚线、金属踢脚线、防静电踢脚线7个清单项目。

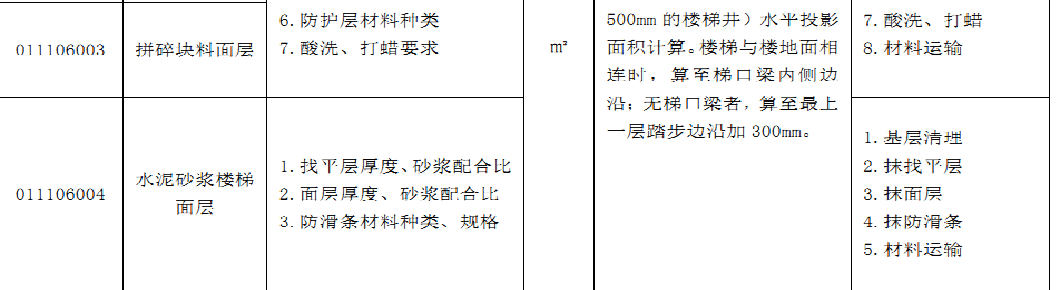

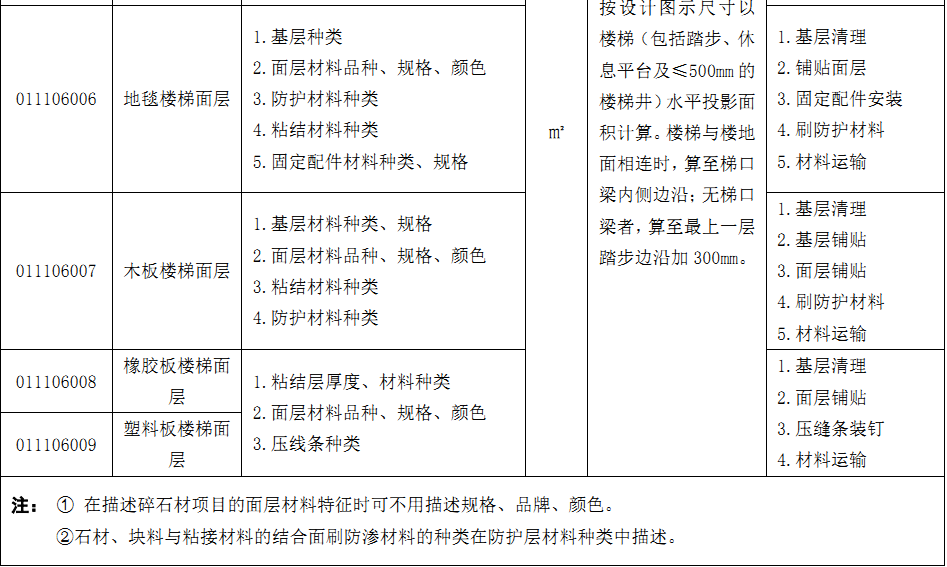

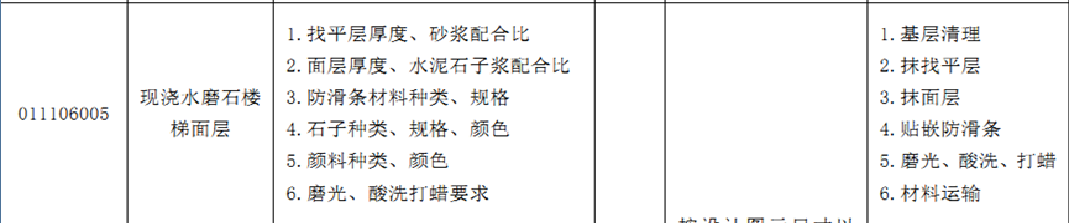

6、楼梯 装饰面层按设计图示尺寸以楼梯(包括踏步、休息平台及500mm以内的楼梯井)水平投影面积计算。楼梯与楼地面相连时,算至梯口梁内侧边沿;无梯口梁者, 算至最上一层踏步边沿加300mm。楼梯面层包括 石材楼梯面层、块料楼梯面层、拼碎块料面层、水泥砂浆楼梯面层、现浇水磨石楼梯面层、地毯楼梯面层、木板楼梯面层等。

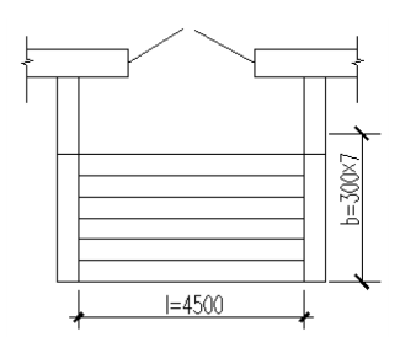

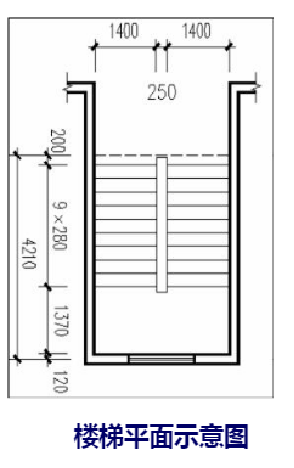

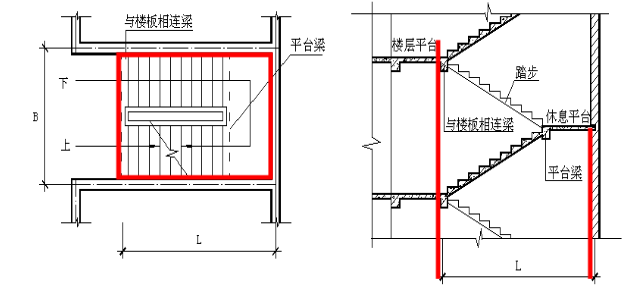

[例2 ]试计算如下图所示楼梯贴花岗岩面层,工程做法为:  20厚芝麻白磨光花岗岩( 600x600 )铺面;撒素水泥面(洒适量水) ;30厚1 : 4干硬性水泥砂浆结合层;刷素水泥浆一道。试求该项目工程量。解:楼梯井宽度为250mm ,小于500mm,所以楼梯贴花岗岩面层的工程量为:S= ( 1.4x2+0.25 ) x ( 0.2+9x0.28+1.37 )= 12.47m²

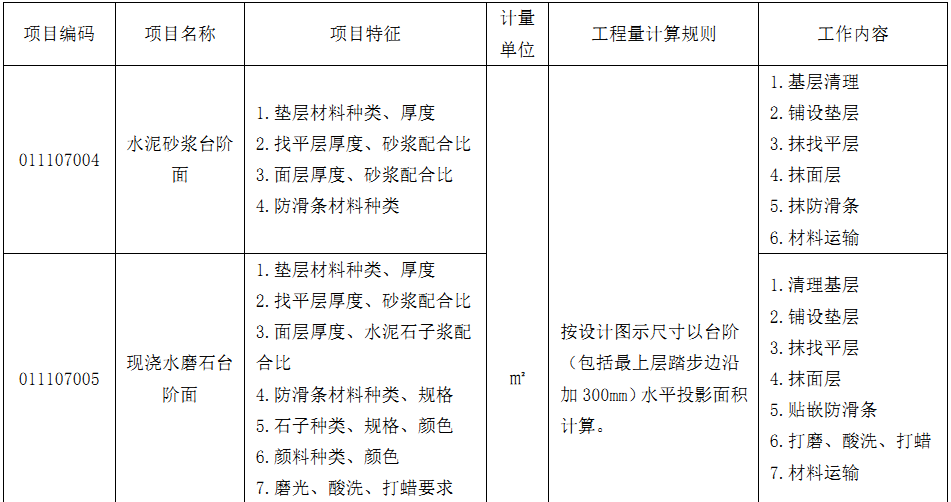

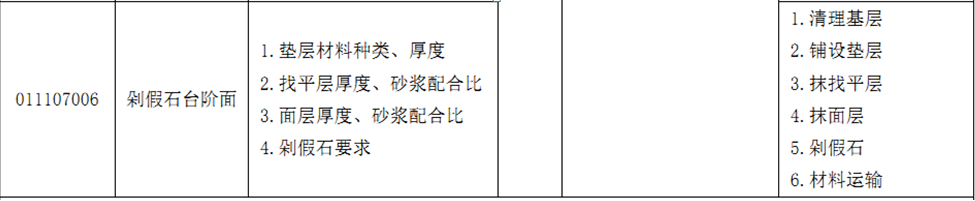

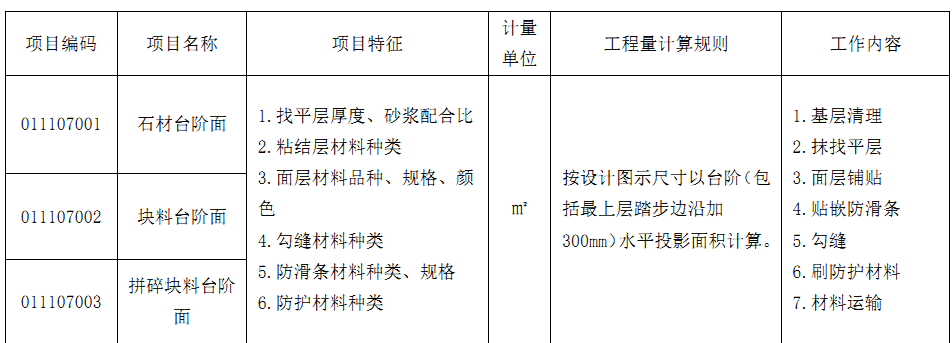

7、 台阶装饰按设计图示尺寸以台阶(包括最上层踏步边沿加300mm)水平投影面积计算。台阶装饰项目包括石材、块料、拼碎块料、水泥砂浆、现浇水磨石、剁假石台阶面6个清单项目。

注意:台阶侧面镶贴块料面层, 不大于0.5 m²的少量分散的楼地面块料面层应按楼地面装饰工程中“零星装饰项目”编码列项。 台阶面层与平台面层是同一种材料时,平台面层与台阶面层不可重复计算。当台阶计算最上一层踏步加300mm时,则平台面层中必须扣除该面积。如果平台与台阶以平台外沿为分界线,在台阶报价时,最上一步台阶的踢面应考虑在台阶的报价内。 [例3 ]试计算下图所示台阶贴花岗岩面层。工程做法为:30厚芝麻白机刨花岗岩( 600x600 )铺面,稀水泥擦缝;撒素水泥面(洒适量水) ; 30厚1 : 4干硬性水泥砂浆结合层,向外坡1% ;刷素水泥浆结合层一道;60厚C15混凝土;150厚3:7灰土垫层;素土夯实。

解:计算台阶工程量

S=4.5× ( 0.3×6+0.3 ) = 9.45 m²

8.楼地面零星项目装饰面层按设计图示尺寸以面积计算。零星装饰项目包括石材零星项目、碎拼石材零星项目、块料零星项目、水泥砂浆零星项目。零星装饰项目适用于小面积( 0.5m²以内)少量分散的楼地面装饰项目。 楼地面装饰的一般要求:(1)施工单位应有 质量管理体系和相应的施工工艺标准。(2)楼地面各层所用的材料和制品,其质量合格文件、种类、规格、型号、配合比、强度等级、性能检测报告、各层厚度、连接方式等,应根据设计要求选用,并应符合国家和行业的有关现行标准及施工验收规范的规定。 对重要的材料应有复检报告。(3)所采用的大理石、花岗石等天然石材必须符合《民用建筑工程室内环境污染控制规范》和《天然石材产品放射防护分类控制标准》中有关材料有害物质的限量规定。 进场材料应具有近期检测报告 。 (4)胶粘剂、沥青胶结料和涂料等材料应按设计要求选用,并符合《民用建筑工程室内环境污染控制规范》的规定。 (5)厕浴间和有防滑要求的地面的材料应符合设计要求。(6)位于沟槽、暗管上面的楼地面装饰工程,必须在其 完工并经验收合格、做好隐蔽工程记录后,方可进行地面工程的施工。(7) 铺设有坡度的地面可采用基土高差达到设计要求的坡度;在钢筋混凝土板.上铺设有坡度的楼地面时,应用垫层或找平层”(或填充层)找坡;或采用结构找坡。(8) 铺设各层地面或楼面工程时,应在其 下面一层完成并检查合格以后方可进行施工,同时做好隐蔽工程验收记录。(9)厕浴间、厨房和有排水(或其他液体)要求的地面面层与相连接各类 面层的标高差应符合设计要求。(10)铺设楼地面的各类面层,一般宜在其它室内装饰工程基本完成以后进行。铺设竹木地板、地毯、活动地板、塑料板、涂料类面层时, 必须待抹灰工程、管道试压完成及基层干燥以后进行,尽量避免在潮湿气候的情况下施工。(11)采用水泥砂浆作为结合层铺砌的地面, 应在常温下养护,一般不少于10d。(12) 采用胶粘剂粘贴各种地板时,室内的施工温度不得低于10°C。(13)采用混凝土、水泥砂浆和水磨石面层时, 同一房间要均匀分格或按设计要求进行分缝。(14)铺设沥青混凝土面层及用沥青玛蹄脂作结合层铺设块料面层时, 应将下一层表面清理干净,并涂刷同类冷底子油。结合层、块料面层填缝和防水层,应采用同类沥青、纤维和填充材料配制。填充料可采用锯末。(15)室外散水、明沟、踏步和坡道等附属工程, 其面层和基层(含各构造层)应符合设计要求,并符合相关施工规范的要求。(16)混凝土(水泥砂浆)散水、明沟应设置伸缩缝, 其间距不大于10m;转角处的缝宜做成450。 散水、明沟和台阶等与建筑物连接处应设缝处理, 缝宽15 - 20mm,缝内填嵌柔性密封材料。(17)  地面的变形设置按设计要求,缝的宽度、位置应符合设计要求,并 贯通楼地面的基层和面层。缝内应清洁干净,缝的表面可用板覆盖,其完成面与楼地面完成面平。(18) 地面镶边:当设计无要求时,水泥整体面层与其他类型面层衔接处,宜 设置金属镶边构件;水磨石整体面层可用与 分格条相同的材料做镶边;条石面层和砖面层与其他面层衔接处, 宜用同类材料顶铺镶边;木、竹面层和塑料面层, 宜用同类材料或金属条镶边;地面面层与管沟、孔洞、检查井顶衔接处,均应设置镶边,且其 镶边构件应在面层铺设之前完成。(19)踢脚板宜在 楼地面的面层基本完工、墙面最后一遍抹灰前完成。木质踢脚板,应在木地面或楼面刨(磨)光后进行安装。

由于视频太大,小编截取了一个片段:

好啦,以上就是本次给大家分享的知识点,有不懂的地方可以在下方留言哦!

最后,给小编点个“在看”吧,祝大噶都能通过二造考试~

往期推荐:
  • 砌筑工程计算

  • 二造桩基工程深度解析

  • 二造桩基工程清单计算规则

  • 土石方分类及其计算规则

  • 梁的基础知识

  • 板的基础知识

  • 钢筋工程及其计算规则1

  • 钢筋工程及其计算规则2

  • 钢筋工程及其计算规则3

  • 钢筋工程及其计算4

  • “梁的钢筋”及其计算规则总结

  • 认识梁的钢筋及其计算规则

  • 认识建筑核心之“板的钢筋”及其计算规则

评论
添加红包

请填写红包祝福语或标题

红包个数最小为10个

红包金额最低5元

当前余额3.43前往充值 >
需支付:10.00
成就一亿技术人!
领取后你会自动成为博主和红包主的粉丝 规则
hope_wisdom
发出的红包
实付
使用余额支付
点击重新获取
扫码支付
钱包余额 0

抵扣说明:

1.余额是钱包充值的虚拟货币,按照1:1的比例进行支付金额的抵扣。
2.余额无法直接购买下载,可以购买VIP、付费专栏及课程。

余额充值
