第 1 题:单选题(本题1分)

一般情况下,横道图能反映出工作的( )。 (2015)

A.总时差

B.最迟开始时间

C.持续时间

D.自由时差


第 2 题:单选题(本题1分)

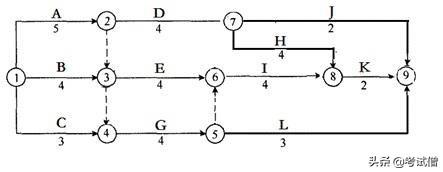

某工作间逻辑关系如下图,则正确的是( )。2017


A、A、B均完成后同时进行C、D

B、A、B均完成后进行D

C、A、B、C均完成后同时进行D、E

D、B、C完成后进行E


第 3 题:单选题(本题1分)

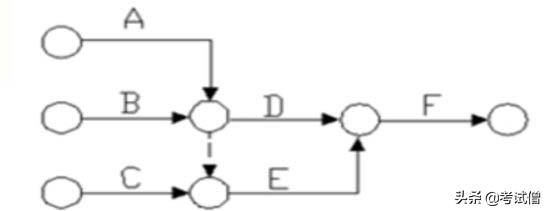

关于虚工作的说法,正确的说法是( )。 (2015)

A.虚工作只在双代号网络计划中存在

B.虚工作一般不消耗资源单占用时间

C.虚工作可以正确表达工作间逻辑关系

D.双代号时标网络计划中虚工作用波形表示


第 4 题:单选题(本题1分)

双代号时标网络计划中,当某工作之后有虚工作时,则该工作的自由时差为( )。(2013)

A.该工作的波形线的水平长度

B.本工作与紧后工作间波形线水平长度和的最大值

C.本工作与紧后工作间波形线水平长度和的最小值

D.后续所有线路段中波形线中水平长度和的最小值


第 5 题:单选题(本题1分)

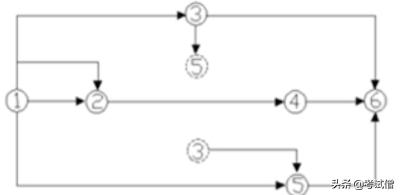

根据下列逻辑关系表绘制的双代号网络图如下图所示,其存在的错误是( )。(2012)


A.节点编号不对

B.有多个终点节点

C.逻辑关系不对

D.有多个起点节点


第 6 题:单选题(本题1分)

某双代号网络计划中,工作M的自由时差3天,总时差5天。在进度计划实施检查中发现工作M实际进度落 后,且影响总工期2天。在其他工作均正常的前提下,工作M的实际进度落后( )天。(2016)

A.7

B.5

C.6

D.8


第 7 题:单选题(本题1分)

某工作有三项紧后工作,持续时间分为4天、5天、6天,对应的最迟完成时间分别为第18天、第16天、第14天,则该工作的最迟完成时间是第( )天。2018真题

A、14

B、12

C、8

D、6


第 8 题:单选题(本题1分)

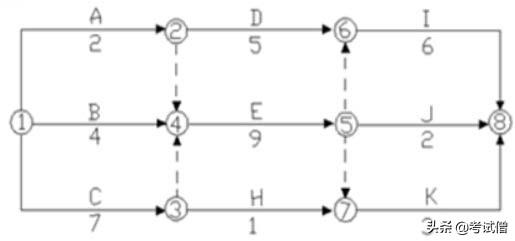

双代号网络计划如下图,其关键线路有( )条。2018真题


A、4

B、3

C、2

D、1


第 9 题:单选题(本题1分)

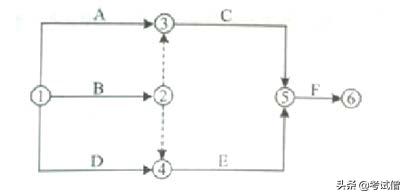

某双代号网络图如下图所示,存在的错误是( )。(2014)


A.工作代号相同

B.出现无箭头连线

C.出现无箭头节点箭头

D.出现多个起点节点


第 10 题:单选题(本题1分)

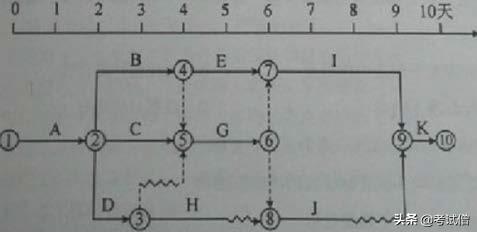

某工程双代号网络计划如下图,其计算工期是( )天。


A、11

B、13

C、15

D、22


第 11 题:单选题(本题1分)

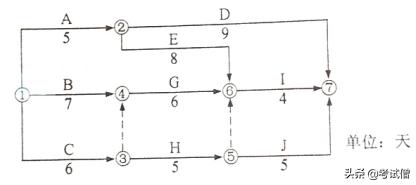

某双代号网络图如下图所示,正确的是()。 (2014)

A.工作C、D应同时完成

B.工作B的紧后工作只有工作C、D

C.工作C、D完成后即可进行工作G

D.工作D、完成后即可进行工作F


第 12 题:单选题(本题1分)

某网络计划如下图,逻辑关系正确的是( )。(2015)


A.E的紧前工作是BD

B.A完成后同时进行CF

C.AB均完成后进行E

D.F的紧前工作是DE


第 13 题:单选题(本题1分)

根据《工程网络计划技术规程》JQJ/T121-2015,网络图存在的绘图错误是( )。2017


A、编号相同的工作

B、多个起点节点

C、相同的节点编号

D、无箭尾节点的箭线


第 14 题:单选题(本题1分)

某双代号时标网络计划如下图,如B、D、I工作共用同一台施工机械且按B-D-I顺序施工,则对网络计划可 能造成的影响是( )。(2016)


A.总工期不会延长,但施工机械会在现场闲置1周

B.总工期会延长1周,但施工机械在现场不会闲置

C.总工期不会延长,且施工机械在现场不会闲置

D.总工期会延长1周,且施工机械会在现场闲置1周


第 15 题:单选题(本题1分)

某工作有且仅有两个紧后工作C、D其中C工作最早开始时间为10(计算机坐标系,下同)最迟完成时间18,持续时间为5天;D工作最早开始时间为10,最迟完成时间20,持续时间为6天;该工作与C工作时间 的时间间隔为2天,与D工作的时间间隔为4天。则该工作时间的总时差为()天。(2014)

A.3

B.4

C.5

D.6


第 16 题:单选题(本题1分)

关于单代号搭接网络计划时距的说法,正确的是( )。(2014)

A.时距是某工作具有的特殊时间参数

B.相邻工作间只能有一种时距的限制

C.时距一般标注在箭头的上方

D.时距是时间间隔的特殊形式


第 17 题:单选题(本题1分)

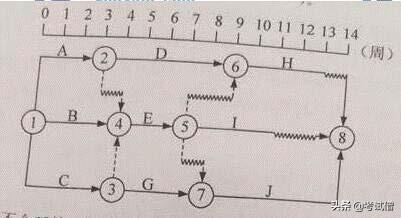

下列双代号时标网络计划中,关键线路有( )条。 (2015)


A.5

B.4

C.3

D.2


第 18 题:单选题(本题1分)

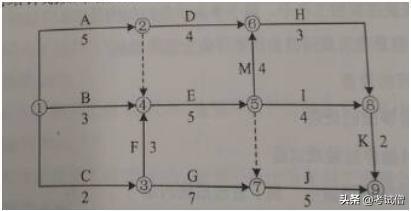

某双代号网络计划如下图所示(时间单位:天),其关键线路有( )条。(2016)


A.2

B.3

C.5

D.4


第 19 题:单选题(本题1分)

由分部工程双代号网络计划如下图所示,则工作C的自由时差为( )天。(2013)


A.1

B.2

C.3

D.0


第 20 题:单选题(本题1分)

某双代号网络计划中,工作A有两项紧后工作B和C,工作B和工作C的最早开始时间分别为第13天和第15 天,最迟开始时间分别为第19天和第21天;工作A与工作B和工作C的间隔时间分别为0天和2天。如果工作 A实际进度拖延7天,则( )。(2016)

A.对工期没有影响

B.总工期延长2天

C.总工期延长3天

D.总工期延长1天



大家有提前做完的也可以#关注我,私信“一建资料”领取答案#。

本头条号致力于跟大家分享国内各种资格考试、技能培训等相关的内容。希望大家多多关注。也欢迎大家多多提出宝贵的建议和需求。

关注直播内容、直播时间等信息,参与历年真题复习活动。

评论
添加红包

请填写红包祝福语或标题

红包个数最小为10个

红包金额最低5元

当前余额3.43前往充值 >
需支付:10.00
成就一亿技术人!
领取后你会自动成为博主和红包主的粉丝 规则
hope_wisdom
发出的红包
实付
使用余额支付
点击重新获取
扫码支付
钱包余额 0

抵扣说明:

1.余额是钱包充值的虚拟货币,按照1:1的比例进行支付金额的抵扣。
2.余额无法直接购买下载,可以购买VIP、付费专栏及课程。

余额充值
