Excel-甘特图制作

制作甘特图-条形图进阶

甘特图,通过条状图来显示项目随着时间进展的情况。
步骤一:
整理数据源
数据源须包含任务名称、开始时间以及持续时间(时间段,因为最后呈现的结果是一段时间)。如果是结束时间,需要做个辅助列(结束时间-开始时间)。
注意:开始时间和工期这两列的数据,须先设置成常规格式。
在这里插入图片描述

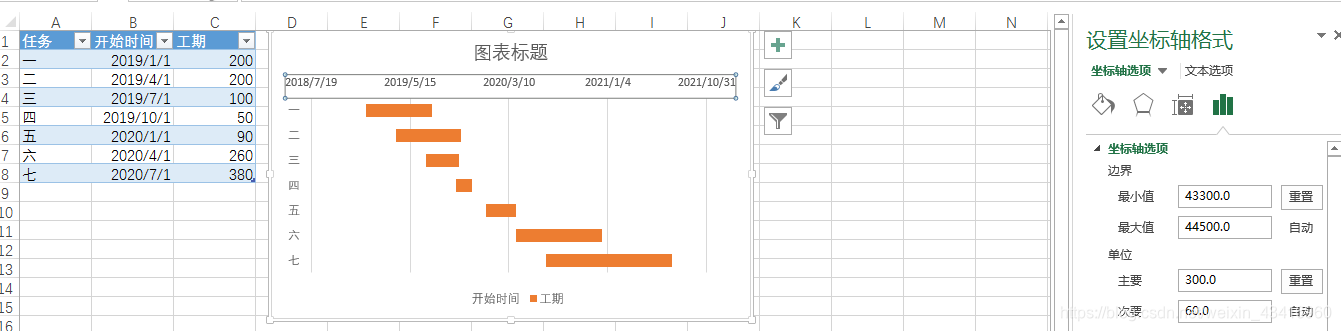

步骤二:
制作堆积条形图
在这里插入图片描述

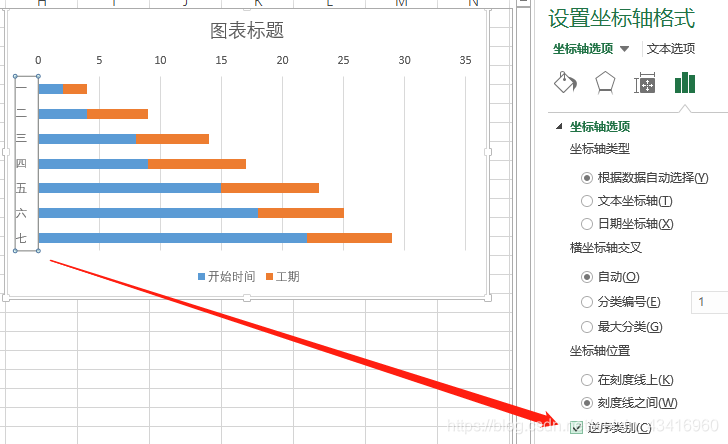

纵轴的顺序与源数据表不一致,我们选中纵轴数据以后,在【设置坐标轴格式】-【坐标轴选项】下,勾选【逆序类别】,这时排序就与源数据表保持一致了。
在这里插入图片描述
步骤三:

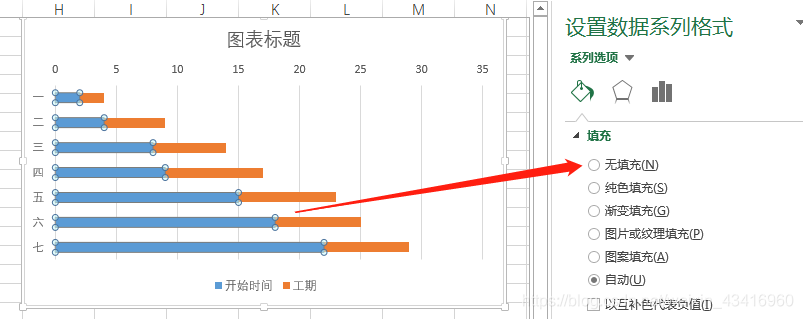

选中源数据表中【开始时间】字段对应的柱形图系列值,在【设置数据系列格式】-【填充】项下选择【无填充】,
在这里插入图片描述

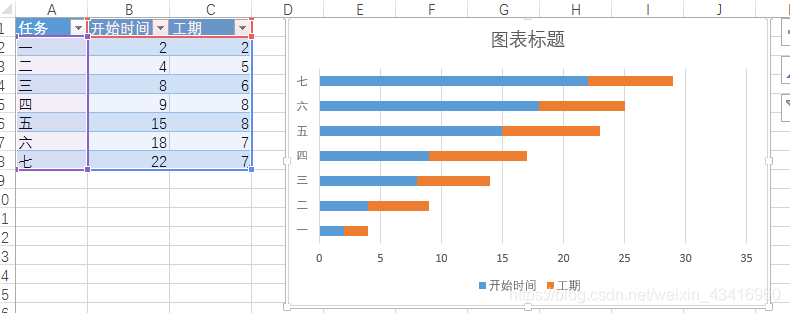

工期图就出现了。
在这里插入图片描述
后期的美化等步骤略。

补充:
也可把开始日期改为日期类型,工期的市场对应相应的天数等,根据时间和实际需要,调整横坐标的最大最小值,得到想要的甘特图。
在这里插入图片描述
