隧道联系测量高程传递水准数据处理流程及说明

本文详细介绍了地铁修建中隧道联系测量的高程传递水准数据处理流程,包括钢尺高程传递计算、水准测量数据导入与处理,以及如何通过假定测站解决地上地下数据联系问题,实现整体平差计算,确保测量精度。

摘要生成于 C知道 ,由 DeepSeek-R1 满血版支持, 前往体验 >

**

隧道联系测量高程传递水准数据处理流程及说明

**

对于地铁修建过程中,需进行地下水准测量,但是需要地上的固定点位作为水准基点,这时我们需要通过竖井借助钢尺实现高程传递。这也是与普通水准测量数据处理的不同之处。
一、钢尺高程传递计算
在钢尺高程传递测量时,需井上井下同事对钢尺进行读数,并通过改变水准仪的高度方法,实现六次读数,最后取平均值。

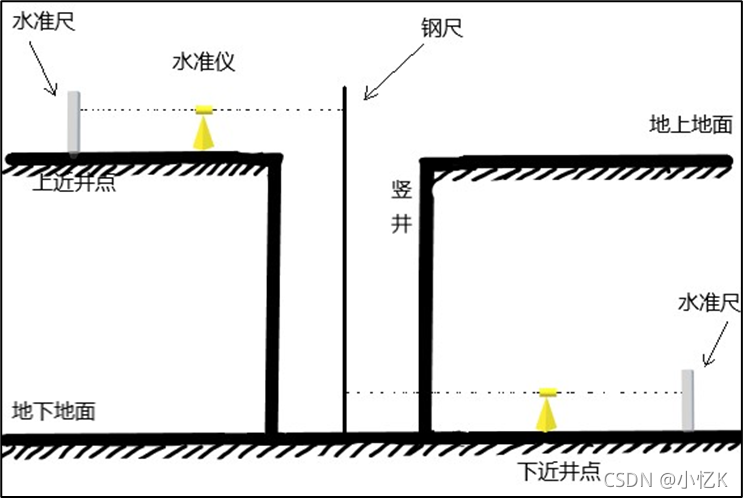

在这里插入图片描述

钢尺传递高程测量

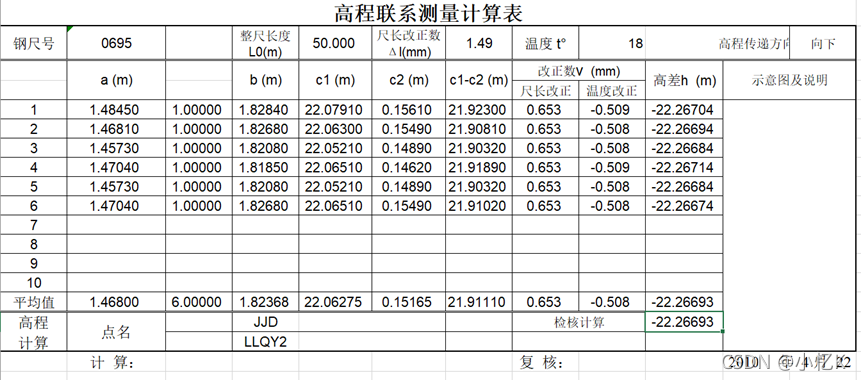

通过高程传递公式加上尺长改正即可计算出上下近井点之间的高程关系,下表为制作好的高程联系测量计算表。在这里插入图片描述
二、水准计算

  1. 将外业采集的水准测量数据从仪器中导出至电脑。 在这里插入图片描述

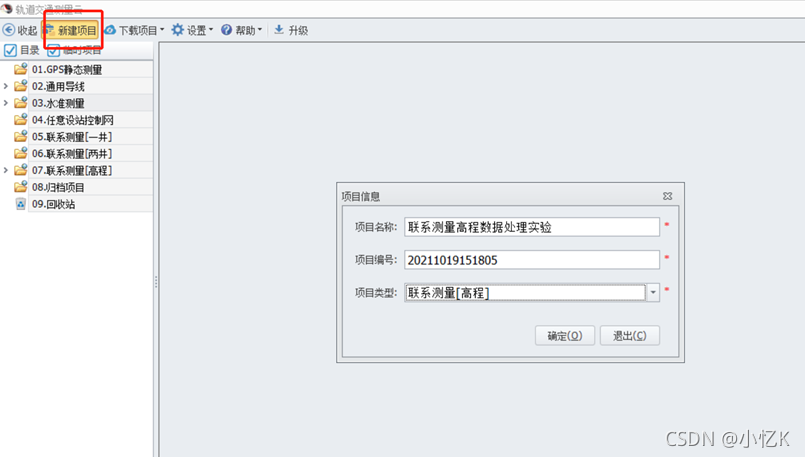

2.打开轨道交通测量云软件,点击新建项目,填写项目名称、项目编号以及修改项目类型,之后点击“确定”。在这里插入图片描述
这里在选择项目类型时需要注意,选项里面有水准测量和联系测量不同
