【XJTUSE项目管理复习笔记】第五章 软件项目成本管理

项目成本管理涉及计划成本、成本估算、成本预算和成本控制。成本类型包括直接成本、间接成本、固定成本、可变成本、可控成本和不可控成本。成本估算有粗数量级估算、预算估算和确定性估算三种类型,每种都有其适用阶段和精度。成本预算将成本分配到各个任务,并设立绩效基线。成本控制通过挣值分析监控项目绩效,其中挣值、计划值和实际成本是关键指标。成本偏差(CV)和进度偏差(SV)以及成本和进度完成指数(CPI和SPI)用于评估项目状态。

摘要生成于 C知道 ,由 DeepSeek-R1 满血版支持, 前往体验 >

仅供学习参考,禁止商用与转载

项目管理复习笔记

第五章 软件项目成本管理

项目成本管理的主要过程

项目成本管理:包括用来确保在批准的预算范围内完成项目的必要过程

项目成本管理的主要过程:计划成本管理➡️成本估算➡️成本预算➡️成本控制

成本类型

名称含义举例
直接成本可以从项目上找到直接出处技术人员工资
间接成本多个项目分摊水费、房租、管理费用
固定成本不会随着产品生产数量而增加计算机
可变成本随着生产产品的数量增加而增加原材料
可控成本项目经理可以控制的直接、可变
不可控成本项目经理不能直接控制间接、固定、其他
沉没成本已经付出且不可收回的成本时间、金钱、精力
生命周期成本考虑整个产品生命周期成本设计、生产、运维、处置

团队培训属于间接成本、固定成本、不可控成本

计划成本管理

确定用于计划、执行、控制项目成本的政策、程序和文档

成本估算

成本估算是一个为完成项目各项活动所需要的资源的成本的近似估算,主要是针对资源需求进行的。

成本估算的类型
估算类型何时做为什么做精确度如何
粗数量级估算
(大致估算)
(猜测估算)
在项目生命周期中非常早,通常是在项目的概念或启动阶段进行为项目选择决策提供成本估算-50%~+100%
预算估算
(类比估算)
(自上而下估算)
早,项目计划阶段**(WBS制定前)** 进行将资金拨入组织的预算-10%~+25%
确定性估算
(详细估算)
(自下而上估算)
项目计划阶段**(WBS制定后)**进行为采购提供详情,估算实际-5%~+10%
成本估算工具和技术

软件项目规模:也称为工作量,可以代码行、功能点、人天、人月等为度量单位

项目规模是成本的主要因素

技术名称手段特点
类比估算法使用以前的相似项目的实际成本作为目前项目成本估算的依据较其他方法更节省但不是很精确。
自下而上估算法估算单个工作项,然后汇总成整体能够提高估算的精确度但花费时间长,应用代价高。
参数模型估算法使用项目特性参数建立数据模型来估算参数易于定量时,参数模型是最可靠的
计算机化工具电子数据表和项目管理软件等计算机化工具使用恰当的话能够改善的工具估算的精确性。

成本预算

成本预算是将项目成本估算配置给单个工作任务,以建立一个衡量绩效的基线

成本控制

项目成本控制包括监控成本执行绩效,确保一个修改的成本基准计划中仅包括适当的项目变更,以及通知项目干系人那些经核准的,影响成本的项目变更。

挣值分析(重点)

挣值分析是一种项目绩效衡量技术,它综合了范围,时间和成本数据。它对计划完成的工作,实际挣得的收益,实际花费的成本进行比较,
以确定成本与进度是否按计划进行。

三个关键中间变量

计划值(PV,PlanValue)计划在一定时期内用于某项活动的已经批准的整个成本估算的一部分。也称“计划工作预算成本(BCWS)或叫“预算

实际成本(AC,ActualCost)在给定时间内完成一项活动所发生的直接成本和间接成本的总和。也称“已完成工作实际成本”(ACWP)

挣值(EV,EarnedValue):一项活动的已经完成工作的预算成本。它是实际完成工作的百分比乘以计划成本。也称“已完成工作预算成本”
( BCWP)

偏差计算和执行指数计算

成本偏差(CV,CostVariance)已完成工作的预算成本减去已完成工作的实际成本,即挣值与实际成本的差异。

进度偏差(SV,ScheduleVariance)已完成工作的预算成本减去计划工作的预算成本,即挣值与预算成本的差异。

成本完成指数(CPI,Cost Performance Index):已完成工作的预算成本与已完成工作实际成本的比值,即挣值与实际成本的比值,用于衡量项目的成本效率。

进度完成指数(SPI,Schedule Performance Index):已完成工作的预算成本与计划工作预算成本的比值,即挣值与计划值的比值,用于衡量项目的完成情况

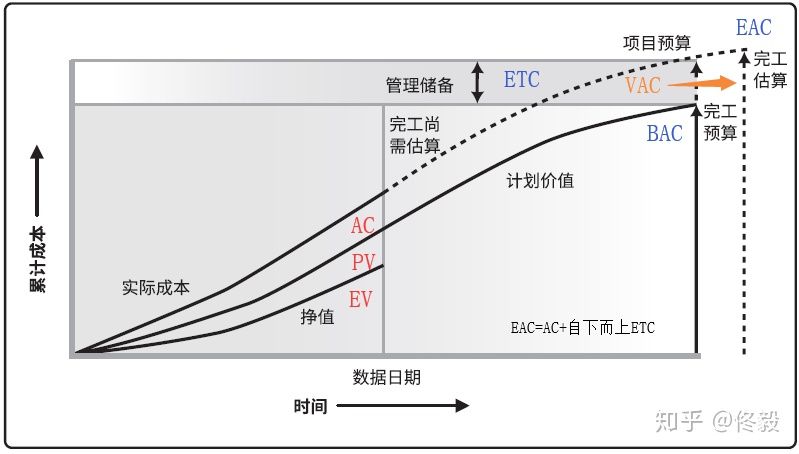

成本预测与偏差控制

项目未来完工成本的预测方法EAC

image-20211202112144410
3222原则

image-20211202112311457

项目绩效分析

image-20211202113324805

举例说明

image-20211202113605609

image-20211202114616307

image-20211202114628309

[参考]:

西安交通大学软件项目管理PPT 宋永红

项目管理(PMP)中的挣值分析解析 - 佟毅的文章 - 知乎 https://zhuanlan.zhihu.com/p/67436323

评论
添加红包

请填写红包祝福语或标题

红包个数最小为10个

红包金额最低5元

当前余额3.43前往充值 >
需支付:10.00
成就一亿技术人!
领取后你会自动成为博主和红包主的粉丝 规则
hope_wisdom
发出的红包

打赏作者

雨落俊泉

你的鼓励将是我创作的最大动力

¥1 ¥2 ¥4 ¥6 ¥10 ¥20
扫码支付:¥1
获取中
扫码支付

您的余额不足,请更换扫码支付或充值

打赏作者

实付
使用余额支付
点击重新获取
扫码支付
钱包余额 0

抵扣说明:

1.余额是钱包充值的虚拟货币,按照1:1的比例进行支付金额的抵扣。
2.余额无法直接购买下载,可以购买VIP、付费专栏及课程。

余额充值
