某道路施工工期120天,由于拆迁问题,致使路基实际开工日期延后25天。为保证工期,项目部决定将道路中的路基、基层和面层的施工由顺序施工改为流水施工(3个施工段。在这3个施工段路基基层和面层的持续时间分别为20-20-20;10-10-10;15-15-15。)
项目部调整施工进度的方法能否满足施工的工期要求。补全横道图

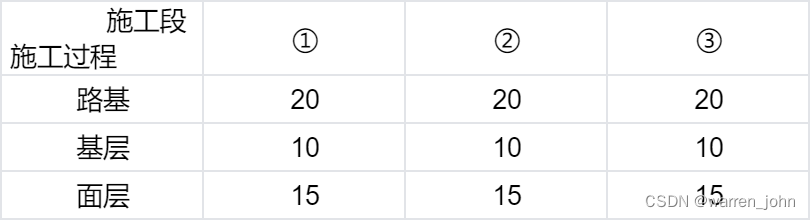

解答如下。首先列出表格
然后对路基和基层两个施工过程执行大差法(错位逐项)计算,取最大正数,得到流水步距为40
同理对基层和面层两个施工过程执行大差法计算,取最大正数,得到流水步距为10
流水施工工期=所有的流水步距+最后一个施工过程(面层)在各个施工段流水节拍之和。total=40+10+15+15+15=95
如果开工延后25天,那么95+25正好等于120。结论是调整后满足施工工期要求。
