1. 基本信息设置

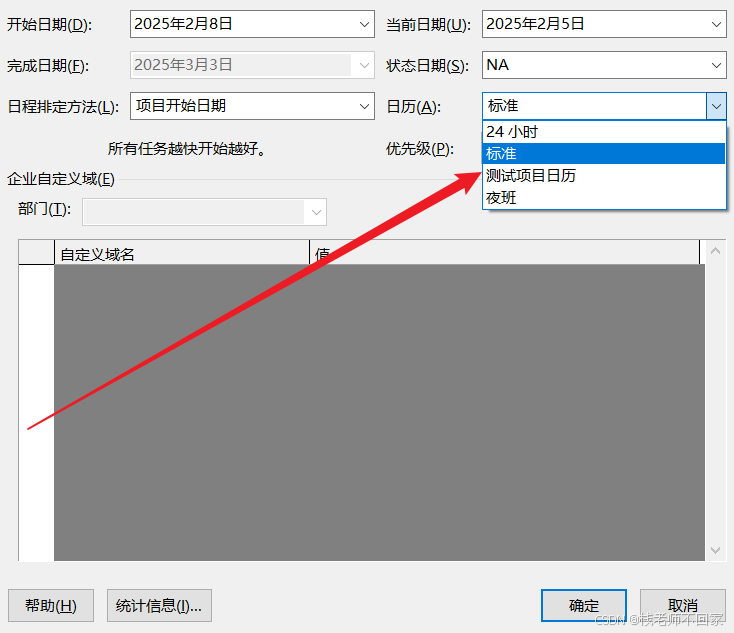

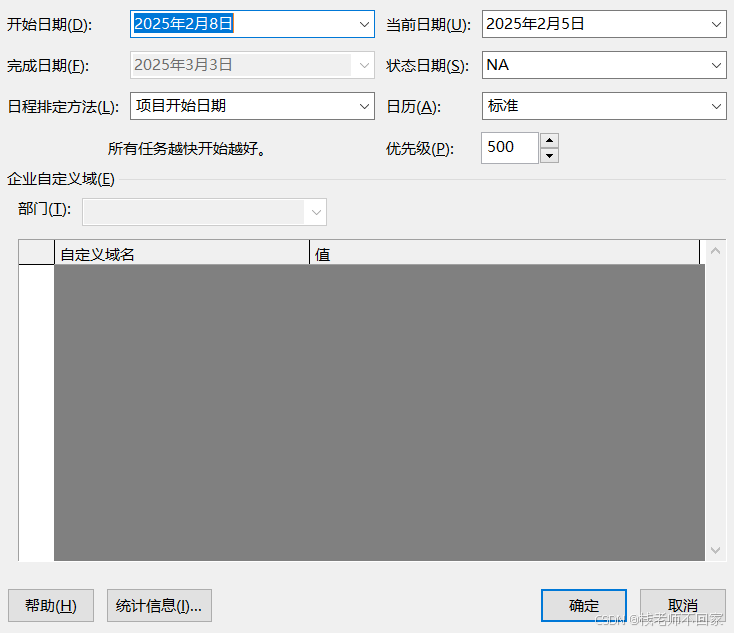

① 项目 → 项目信息

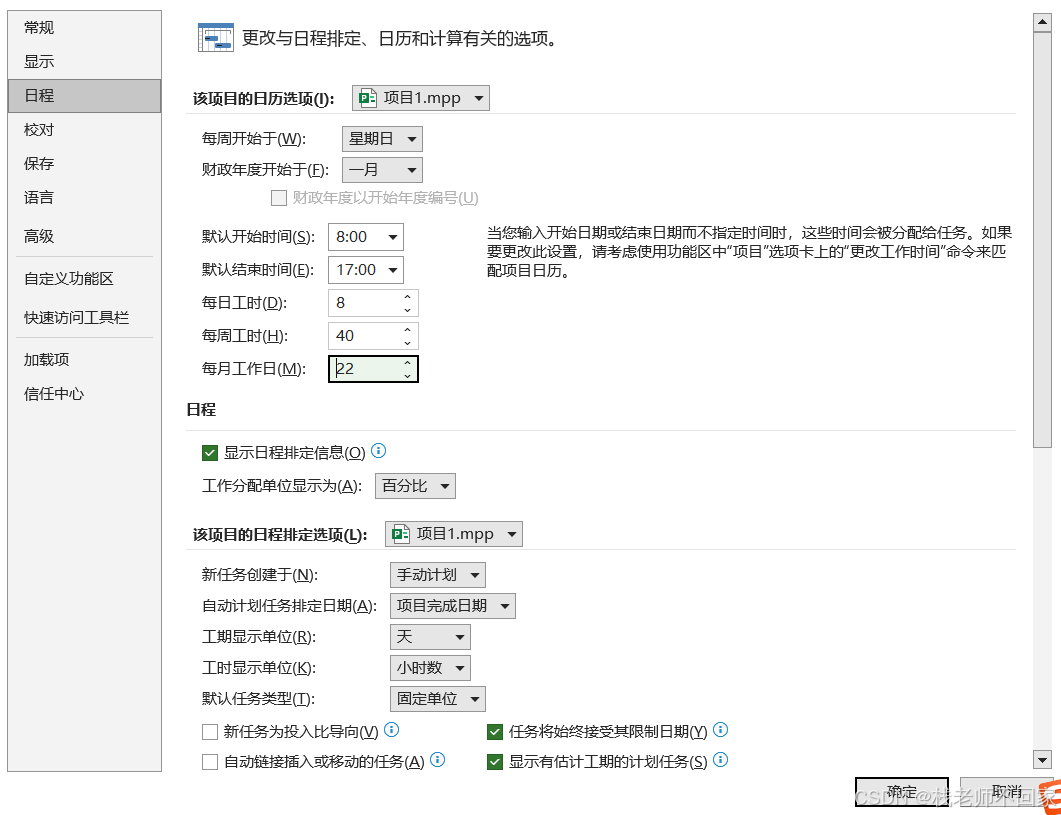

② 文件 → 选项 → 日程
2. 创建任务

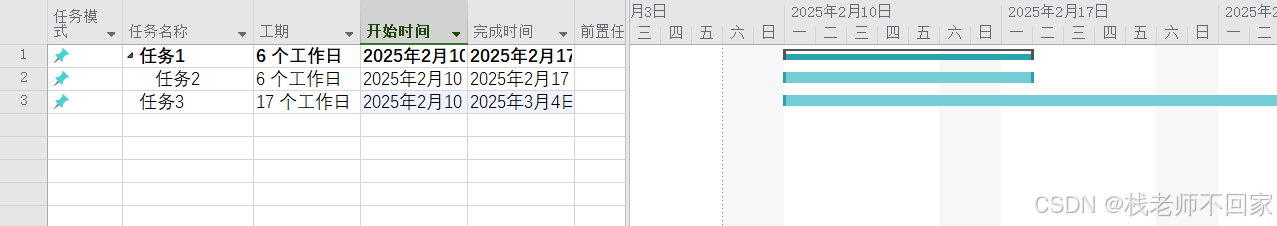

① 手动输入任务名称及开始、完成时间等信息

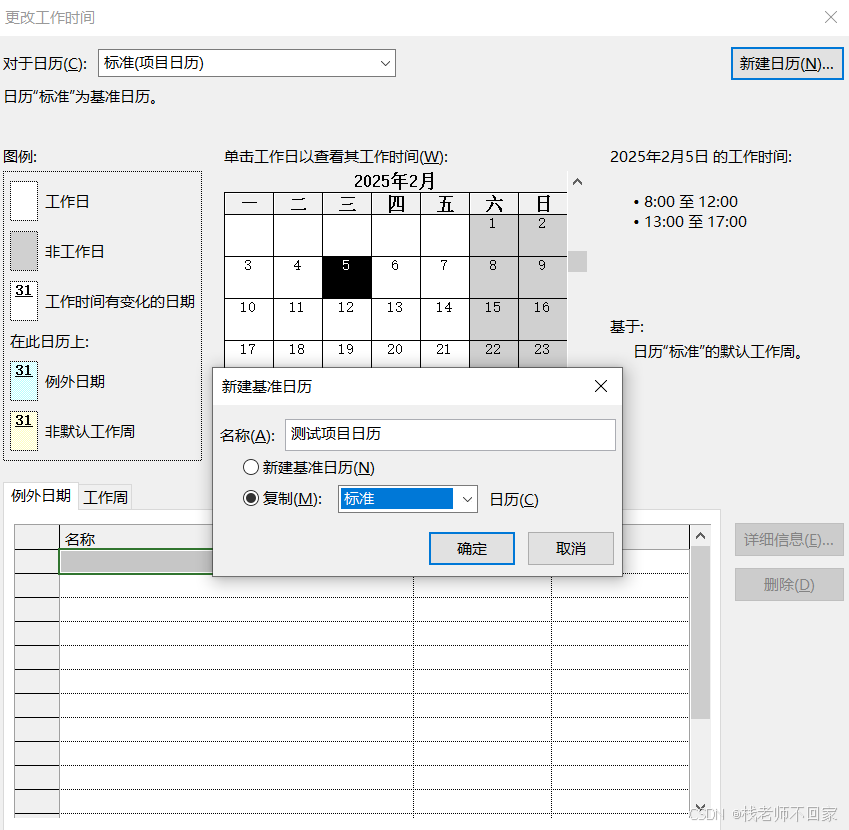

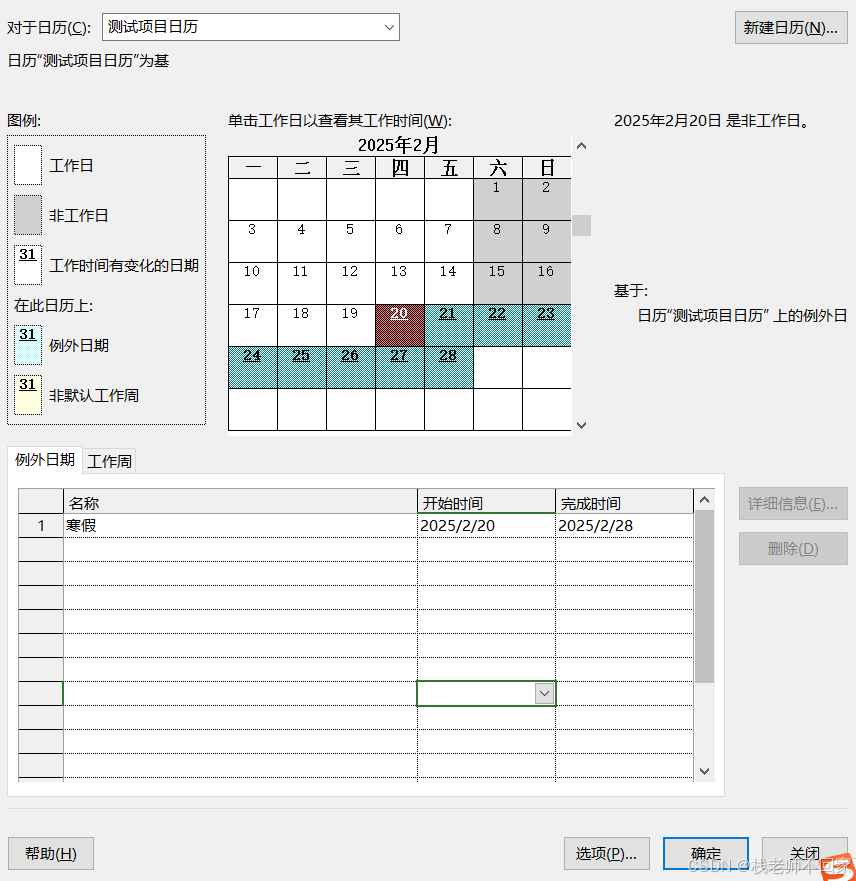

② 项目 → 更改工作时间 → 新建日历

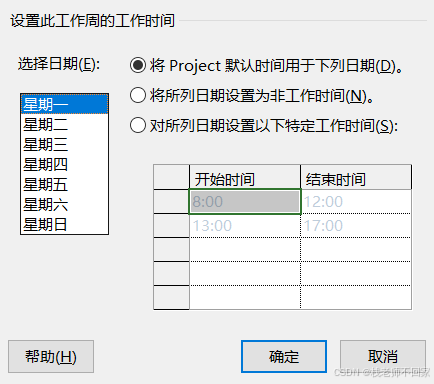

工作周:
例外日期:
③ 项目 → 项目信息 → 日历(就可以看到自定义的项目日历了)
④ 设置任务的层级关系,点击一个任务名称 → 任务 → 左箭头升级/右箭头降级
3. 时间关系设置

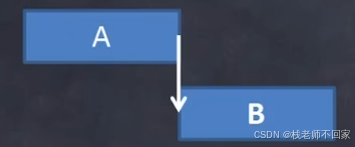

① FS 模式,A 结束后,B 才开始
FS ± Xd:
FS + 2 代表 A 结束后又过了两天 B 开始实施,FS - 2 代表距离 A 结束的前两天 B 就开始实施。
② SS 模式,A 和 B 同时进行
SS ± Xd:
SS + 2 代表 A 开始两天后 B 也开始实施,SS - 2 代表 B 开始两天后 A 才开始实施。
③ FF 模式,A 和 B 同时结束
④ SF 模式,B 结束后,A才开始
⑤ 设置前置任务
手动输入:
自动输入:

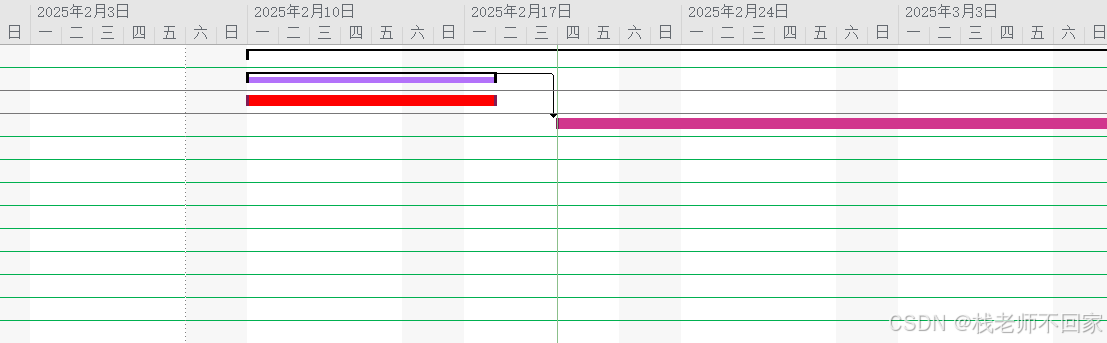

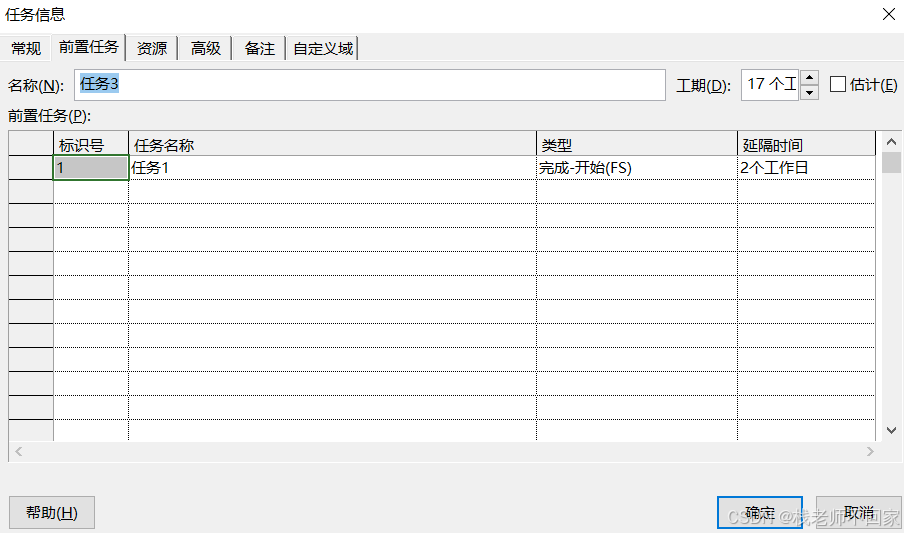

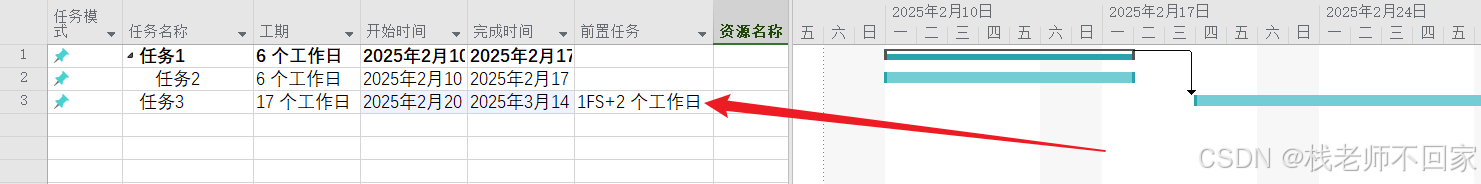

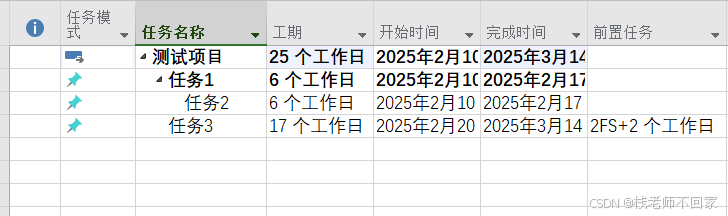

1FS+2 代表它的前置任务是第一个任务,并且采用 FS 模式,在任务 1 结束后,又过了两天才开启当前任务!
前置任务可以有多个,标识号之间用逗号隔开!

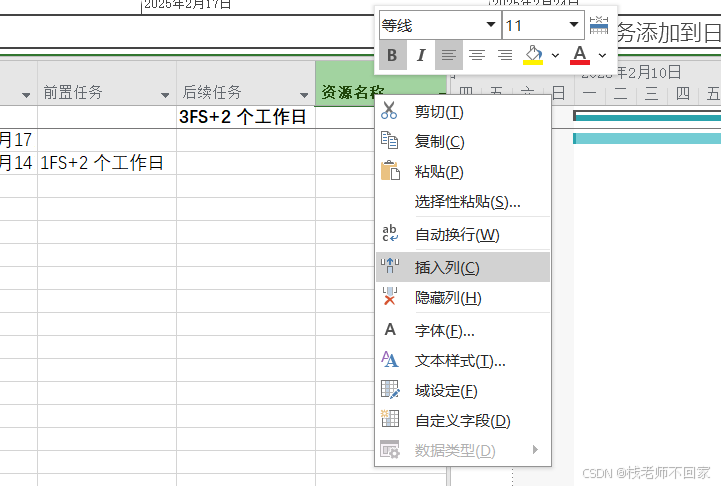

⑥ 设置后续任务,右键点击资源名称 → 插入列 → 后续任务(前置任务设置好后,后续任务将自动生成)
4. 工期查看

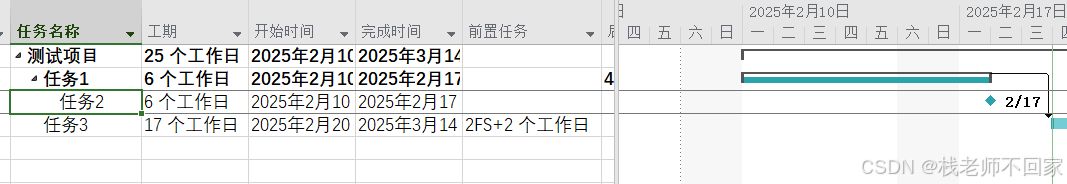

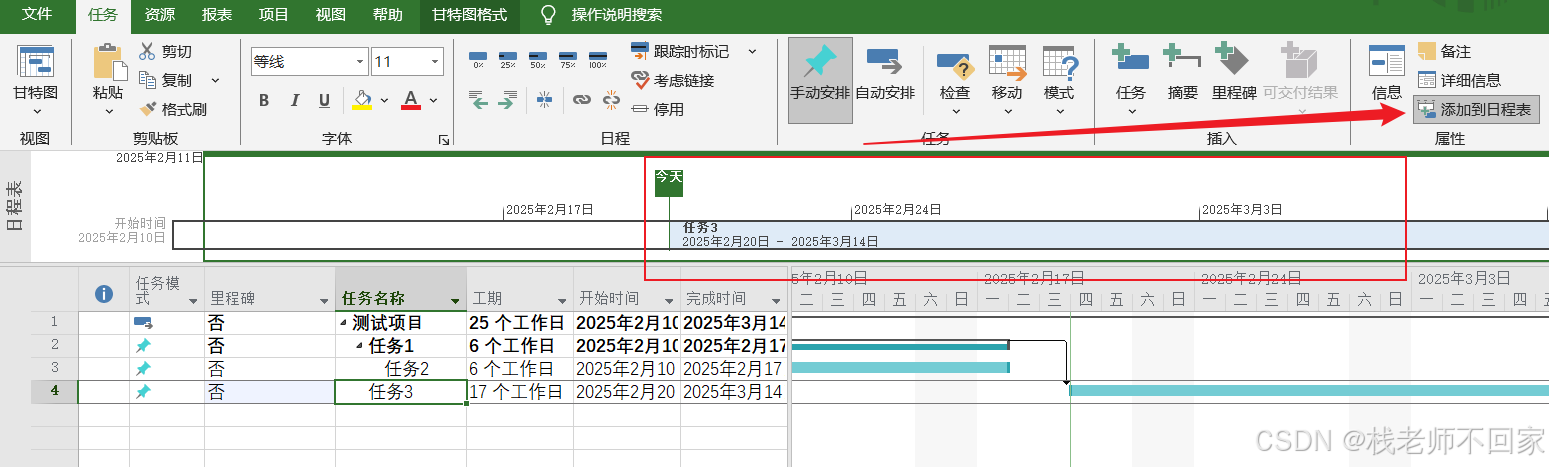

若想查看总工期,可在所有任务的上面新增一个顶级任务(即下图中的测试项目),总工期、开始时间及结束时间都会自动计算出。
5. 里程碑任务

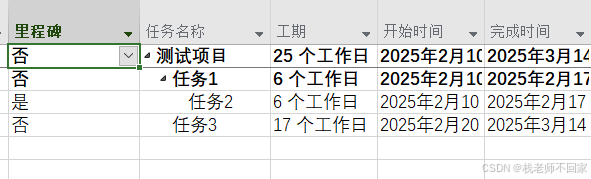

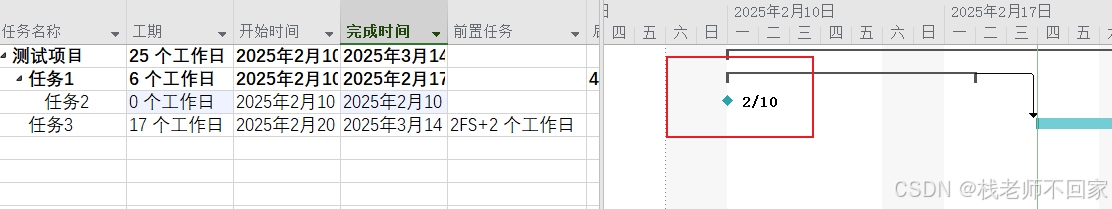

① 自动添加:工期为 0 的任务会被自动设定为里程碑。

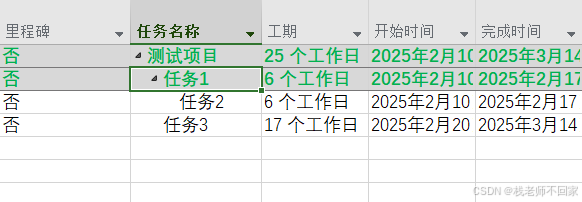

② 手动添加:单击任务 3 → 任务 → 里程碑,即可在任务 3 上面新增一个里程碑。

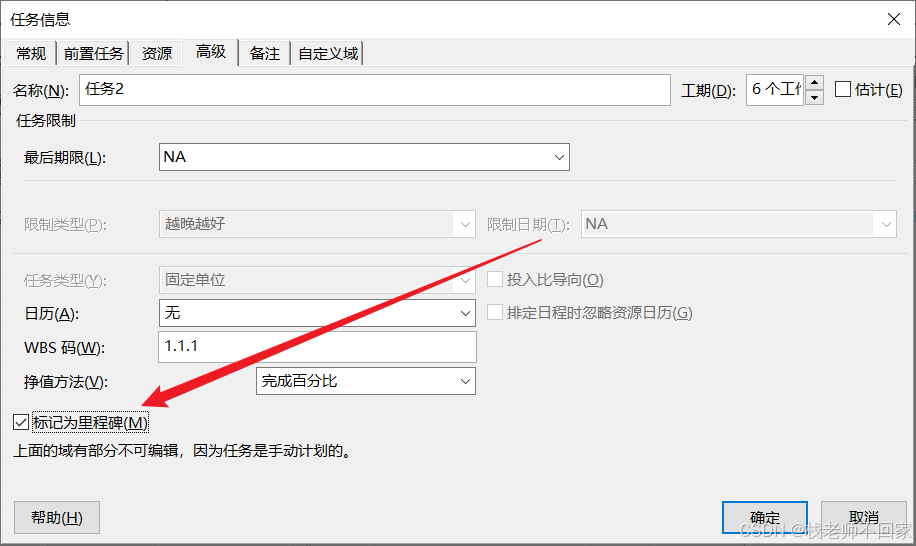

③ 高级设置:双击任务 2 → 高级 → 勾选标记为里程碑 → 确定,任务 2 已被设定为里程碑。
④ 插入里程碑列:右键任务名称 → 插入列 → 里程碑,可手动选择是否为里程碑。
6. 添加任务日历

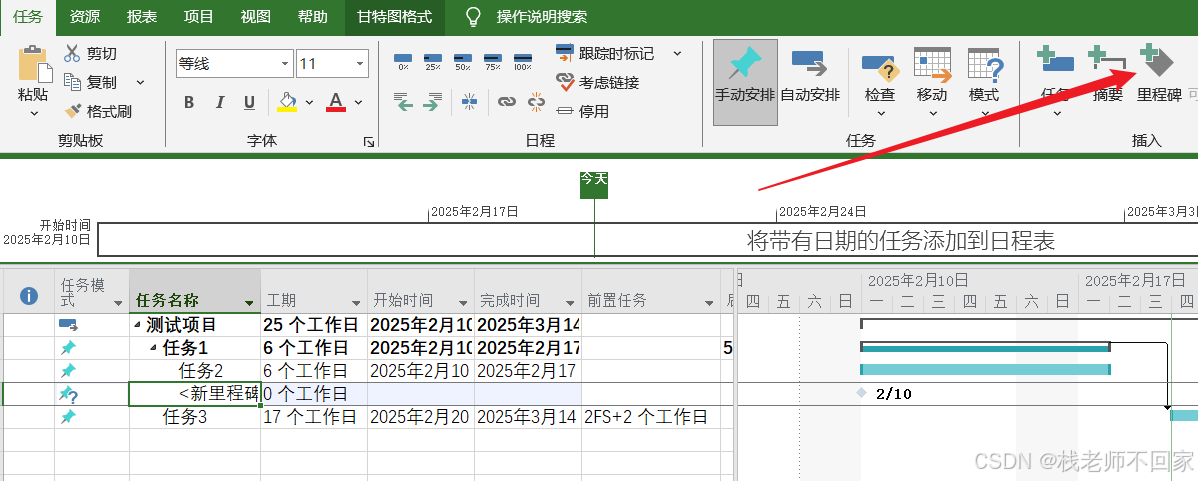

单击任务 3 → 任务 → 添加到日程表,即可将任务 3 添加到日程表中。
7. 样式设置
7.1 文本样式

甘特图格式 → 文本样式 → 选择要更改的项为摘要任务,即可统一设置项目中所有父目录的样式。
7.2 大纲层级

甘特图格式 → 勾选大纲数字,即可在任务中看到任务之间的层级关系。
7.3 甘特图样式

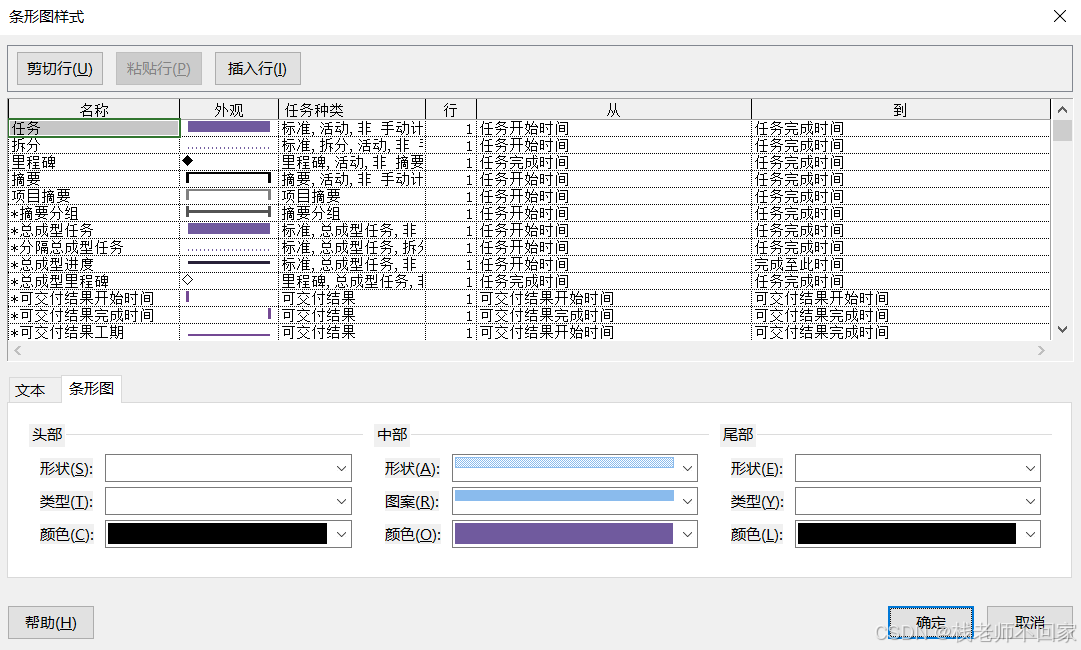

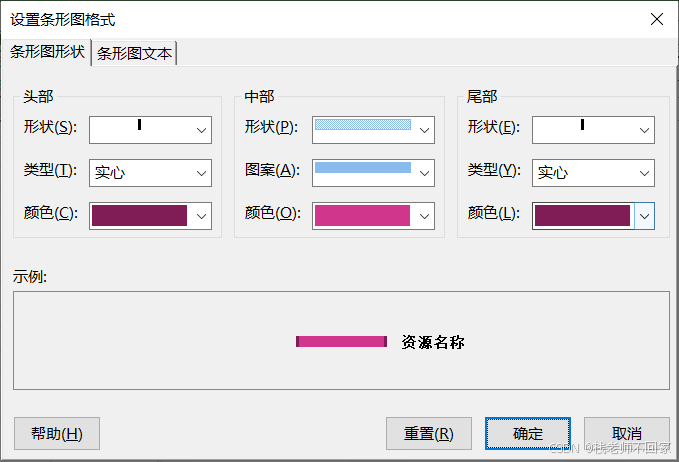

① 整体设置:甘特图 → 格式 → 条形图样式(或者直接双击甘特图区域)
② 局部设置:甘特图 → 格式 → 条形图(或者直接右键某个任务的甘特图 → 设置条形图格式)
7.4 时间刻度

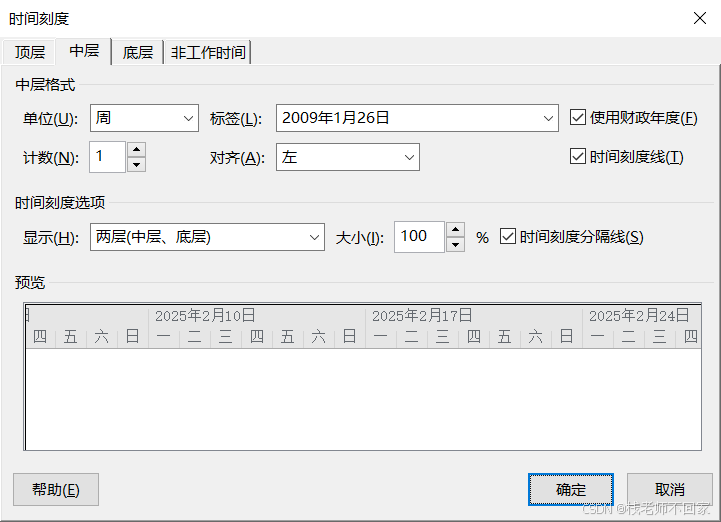

双击时间刻度区域。
注意上层的时间刻度要比下层的大,否则会报错,上层时间应包含下层!

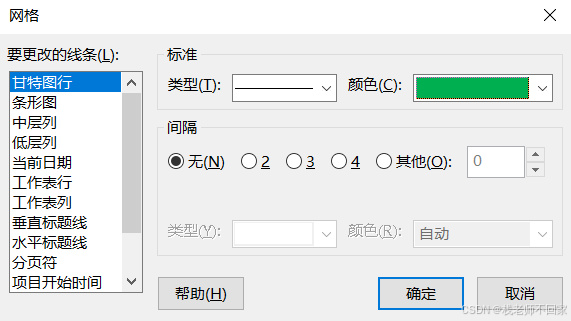

7.5 网格线
右键甘特图区域 → 网格
