进度类计算

1. 三点估算

最可能时间tm最乐观时间to最悲观时间tp

活动持续时间/期望值 te= (to+4*tm+tp)/6
持续时间标准差=(tp-to)/6

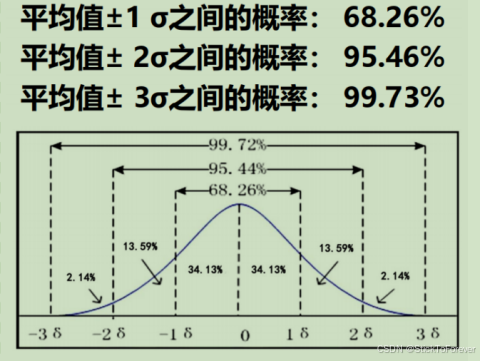

算完工概率:需要记住3个数字 68%,95%,99%,见下图:

在这里插入图片描述

2. 单代号网络图

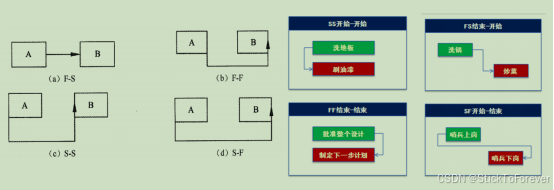

2.1单代号网络图四种依赖关系

在这里插入图片描述
在这里插入图片描述

2.2 单代号网络图(六标时网络图)

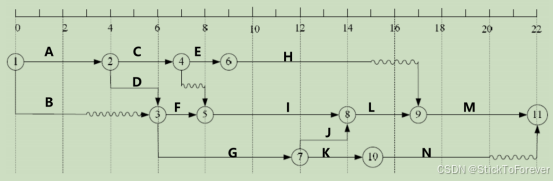

1.六标时图示例:

在这里插入图片描述

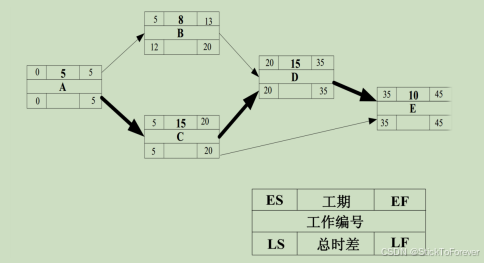

2.ES、EF、LS、LF的概念:

1)最早开始时间(ES):某项活动能够开始的最早时间。
2)最早完成时间(EF):某项活动能够完成的最早时间。EF=ES+工期估算
3)最迟完成时间(LF):为了使项目按时完成,某项工作必须完成的最迟时间
4)最迟开始时间(LS):为了使项目按时完成,某项工作必须开始的最迟时间 LS=LF-工期估算
5)总时差 = 工序推迟开工而不会影响总工期的最大时间=LS-ES=LF-EF
6)白由时差 = 不影响紧后工作的最早开始时间的最大时间=min{紧后工作的ES]-EF
7)关键路径:所有从开始到结束的路径中,活动历时之和最大的路径。
8)总工期:关键路径的活动历时之和。

3.单代号网络图示例

3. 网络图计算总时差和自由时差 可以不需要看图,适用于95%

1、从起点到终点最大长度为关键路径,关键路径上活动之和为总工期,关键路径上活动为关键活动
2、关键路径上活动总时差=自由时差=0
3、非关键路径上活动总时差=关键路径长度-经过这个活动最大非关键路径长度
4、非关键路径上活动自由时差
(1)紧后工作是关键工作,总时差=自由时差,总时差计算方法看3
(2)紧后工作不是关键工作,自由时差=0
(3)紧后工作有关键工作和非关键工作,自由时差=0

4. 双代号时标网络图

双代号时标网络图是将一般网络图加上时间横坐标,工序之间逻辑关系表达与单代号网络图完全相同。绘制双代号时标网络图的基本符号:用实箭线代表工序,箭线在水平方向的投影长度表示工序的作业时间;用波形线代表工序自由时差;用虚线代表虚工序当实箭线之后有波形线且其末端有垂直部分时,其垂直部分用实线绘制;当虚箭线有时差且其末端有垂直部分时,其垂直部分用虚线绘制

绘图步骤如下:
(1)按节点最早时间,在有横向时间坐标的表格上标定各节点的位置。
(2)从每道工序的开始节点出发画出箭线的实线部分,箭线在水平方向的投影长度等于该工序的作业时间。
(3)在箭线与结束节点之间,若存在空档时,空档的水平投影长度等于该工序的自由时差,用波形线将其连接起来。

时标网络图水平坐标表示工作时间,以实箭线表示项目活动,实箭线的水平投影长度表示该活动的持续时间:以虚箭线表示虚活动,由于虚活动的持续时间为零,故虚箭线只能垂直画;以波形线表示活动与其紧后活动之间的自由浮动时间。

时标网络图(时标逻辑图)–包含时间刻度和表示活动持续时间的横条,以及活动之间的逻辑关系。
用于优化展现活动之间的关系,许多活动都可以按顺序出现在图的同一行中。(双代号)

波浪线代表该活动的自由时差
每个活动的总时差=从该活动开始后续所有路径波浪线之和最小的值

【简单来说】计算哪个工作的总时差,就以哪个工作为起点工作(一定要注意。既不是从头算。也不是从该工作的紧后算,而是从该工作开始算),寻找通过该工作的所有线路,然后计算各条线路的波形线的长度和,该工作的总时差=波形线长度和的最小值。

评论
添加红包

请填写红包祝福语或标题

红包个数最小为10个

红包金额最低5元

当前余额3.43前往充值 >
需支付:10.00
成就一亿技术人!
领取后你会自动成为博主和红包主的粉丝 规则
hope_wisdom
发出的红包
实付
使用余额支付
点击重新获取
扫码支付
钱包余额 0

抵扣说明:

1.余额是钱包充值的虚拟货币,按照1:1的比例进行支付金额的抵扣。
2.余额无法直接购买下载,可以购买VIP、付费专栏及课程。

余额充值
