软高(高项)常见案例分析之:关键路径及EVM挣值管理计算

基础概念

在画出网络图时,有ES、EF、LS、TF、LF和工期这几个常见画图内容:

缩写名称
ES最早开始时间< Earliest Start>
EF最早结束时间< Earliest Finished>
LS最晚开始时间< Latest Start>
LF最晚完成时间< Latest Finished>
FF自由时差(或自由浮动时间)
TF总时差(或总浮动时间)
工期工期

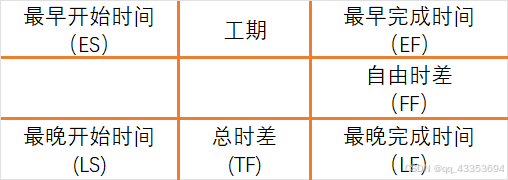

上述的关系常用这样的关系图表示:
可以看到这有点像一个#号了,一会绘图的时候也会用上这个井字

例题一 流程图拆分:

在这里插入图片描述

步骤一:读题拆解

①确认活动总数、当前所在周次–需要做好标记,避免考试遗漏计算要求
②用**“井”**图绘制整体流程,先把主流程绘制好(见手稿图)–注意前后置活动,避免流程错误

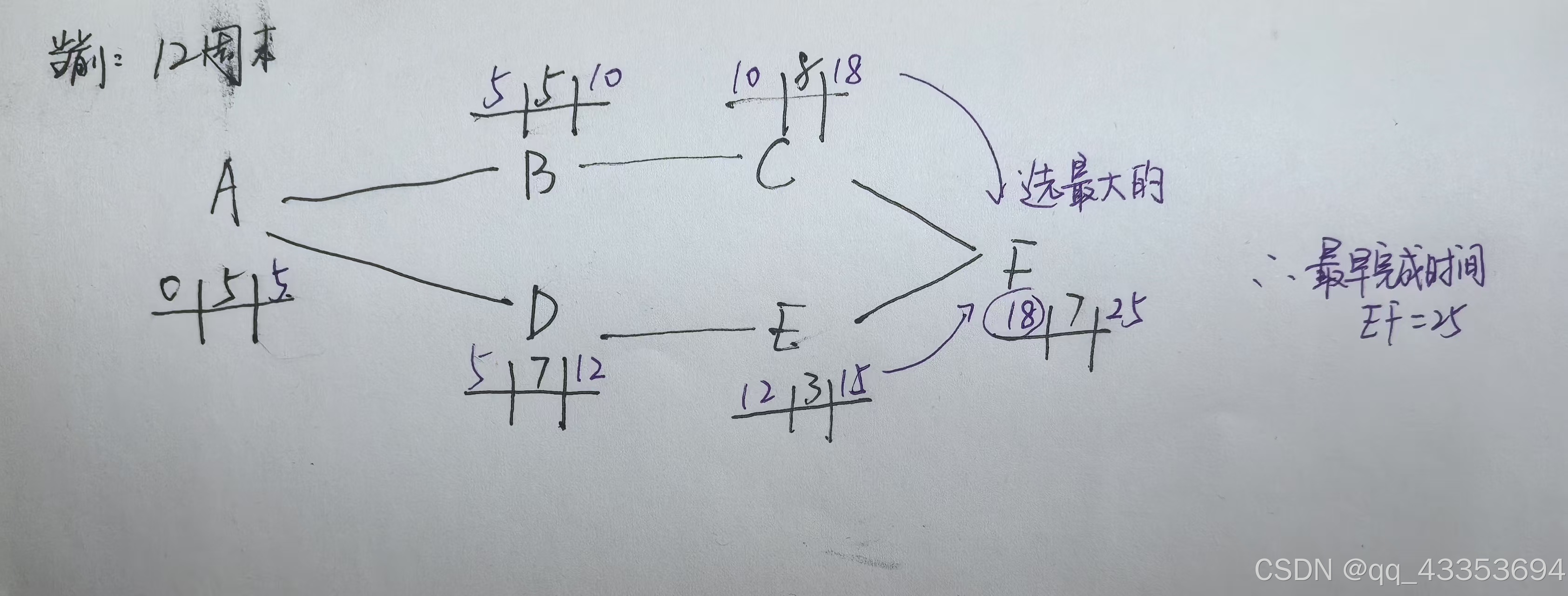

手稿图(起始步骤)

步骤二:计算ES(最早开始时间)、工期和EF(最早完成时间)

根据关系图设定方式,完善“井”字图,见下紫色步骤:

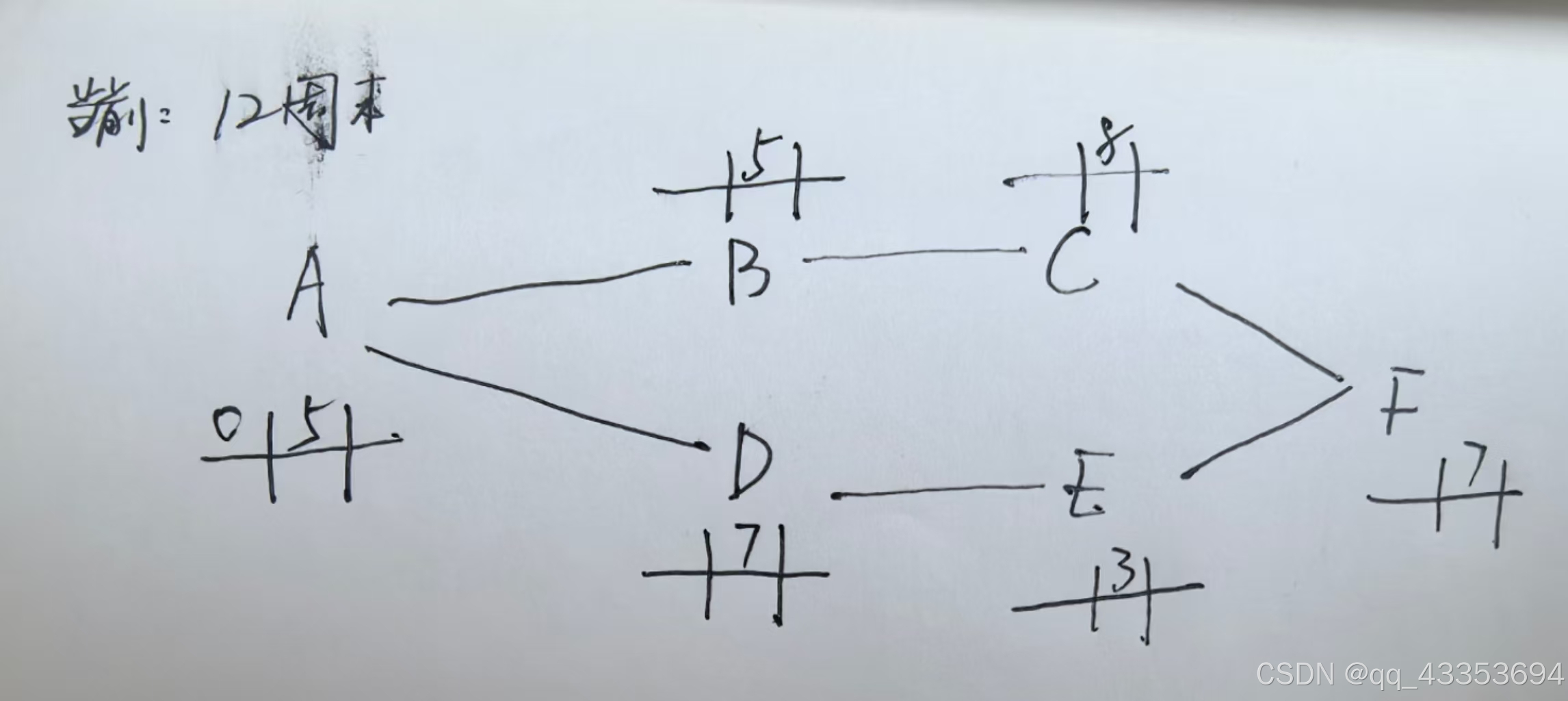

步骤2

步骤三:计算LS(最晚开始时间)、TF(总时差)和LF(最晚完成时间)

用最早完成时间(EF)对LS、TF和LF进行推导,见下图红色步骤:

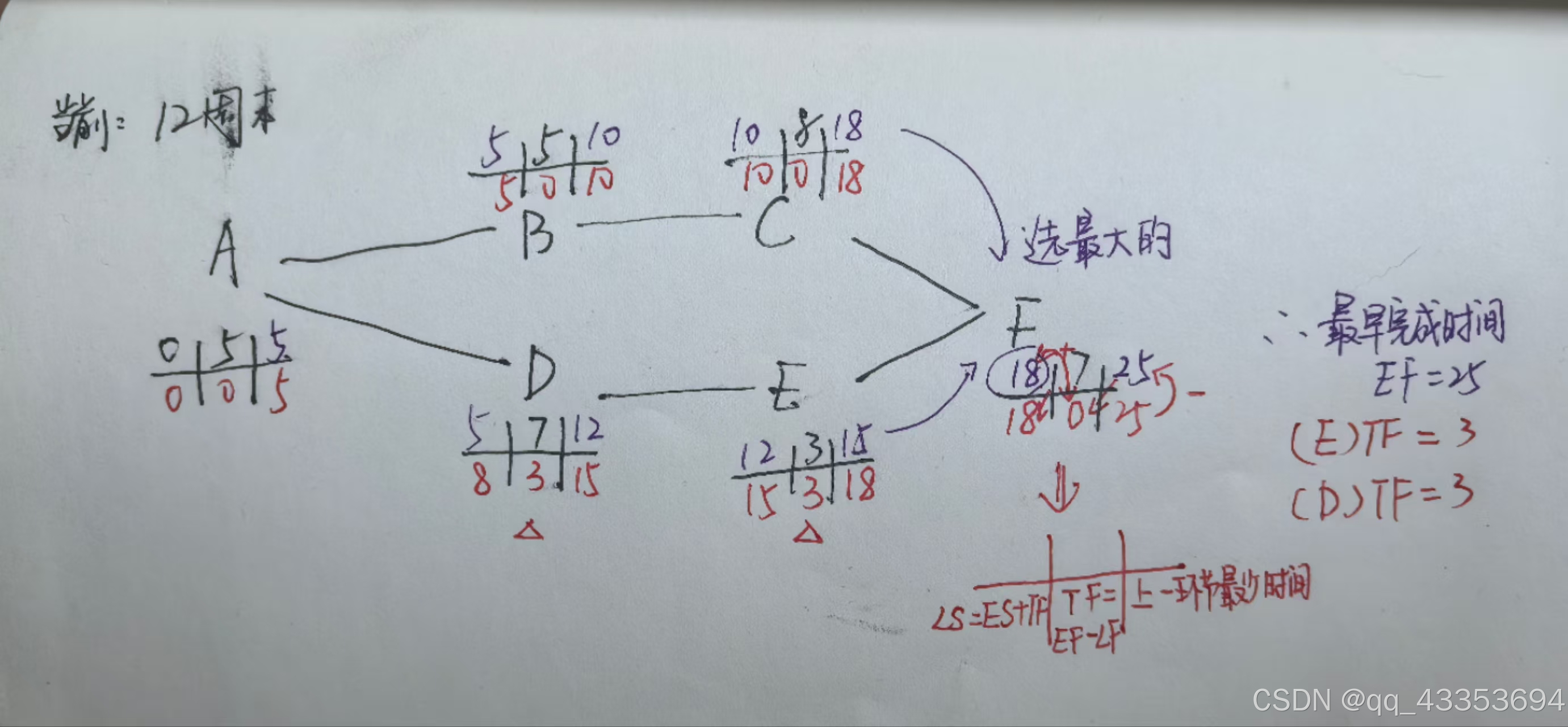

红色为步骤3
以上,最基础的图像已经绘制。

然而,题目问题还完全没有涉及到…别着急,只要网络图画对了,事倍功半了!

EVM挣值管理基本公式

首先,需要对以下公式进行反复记忆:

  1. CV(成本偏差)=EV(挣值)-AC(实际成本)
  2. CPI=EV/AC
  3. SV(进度偏差)=EV(挣值)-PV(计划价值)
  4. SPI=EV/PV
  5. BAC=总PV=总EV(未明确提出如何计算时)
  6. ETC(完工尚需)和EAC(完工估算)
非典型:
项目团队预期后续都不会再发生类似事情
典型:
未来该问题将一直存在
ETC=BAC-EVETC=(BAC-EV)/CPI
EAC=AC+ETC
=AC+BAC-EV
=BAC-CV
EAC=AC+(BAC-EV)/CPI
=EV/CPI+(BAC-EV)/CPI
=BAC/CPI

例题一题解:

问题1:

找到当前模型中的的实际成本挣值计划价值
在这里插入图片描述
还记得之前的网络图吗?
理想状态下,当前D流程已经完成,C已经完成2天工作。
之前的网络图

因此,在12周末时:
EV=A+B+D+20%C=30+70+135+600.2=247
PV=A+B+D+2/8C
=30+70+135+60
2/8=250
AC=35.5+83+159+17.5=295

计算到这,接下来直接套公式即可:
CV=EV-AC=-48
CPI=EV/AC=0.8373(CPI<1,成本超支)
SV=EV-PV=-3
SPI=EV/PV=0.988(SPI<1,进度正常)

问题2:

题干中提到需要分别计算典型和非典型计算结果,因此,本题的关键点在于准确记住公式
此时13周末的BAC=13周末的PV:
BAC=A+B+D+3/8*C+1/3*E=267.5
非典型:
ETC=BAC-EV=267.5-247=20.5
EAC=AC+ETC=295+20.5=315.5
典型:
ETC=(BAC-EV)/CPI=20.5/83.73%=24.48
EAC=BAC/CPI=267.5/83.73%=319.479

问题3:

第三题主要为个人思考和项目经验的考点,这里不再过多赘述,参考某机构答案,大家可以自行进行表述修改:

参考答案:
到12周已经将前期的投入资金使用完毕,从13到14周没有资金可以使用。受到影响的是任务C和任务E。调整方法为:
1、未来到15周资金来之前,任务C,13、14周停工,等15周对C赶工。
2、利用活动E的自由时差的3周,将E延期到15周再开始工作。

评论
添加红包

请填写红包祝福语或标题

红包个数最小为10个

红包金额最低5元

当前余额3.43前往充值 >
需支付:10.00
成就一亿技术人!
领取后你会自动成为博主和红包主的粉丝 规则
hope_wisdom
发出的红包
实付
使用余额支付
点击重新获取
扫码支付
钱包余额 0

抵扣说明:

1.余额是钱包充值的虚拟货币,按照1:1的比例进行支付金额的抵扣。
2.余额无法直接购买下载,可以购买VIP、付费专栏及课程。

余额充值
