SAP MRP3视图-策略组

文章详细阐述了ERP系统中按单生产(20、50、60、82策略)和按库生产(10、11、30、40、52策略)的不同操作流程,涉及销售订单、MPS/MRP运行、计划订单与生产订单转化、库存管理以及计划独立需求的影响。各策略在处理销售预测、物料采购及生产计划时有具体差异,体现了灵活的生产与库存控制策略。

摘要生成于 C知道 ,由 DeepSeek-R1 满血版支持, 前往体验 >

一、根据按单还是按库生产大体分为两类
  1. 按单:20、50、60、82

  1. 按库:10、11、40、52、30

二、各个策略组介绍
  1. 按单
  • 20:一定有销售订单,销售订单库存,出货减少销售订单数量;

步骤

事务代码

过程

备注

1

VA01

建销售订单,两个行项目(0010,0020)

2

MD41

运行MPS或者MRP

触发原材料采购,或半成品\成品的生产

产生成品计划订单

YES

能否转成生产订单(YES OR NO)?

YES

3

MD04

计划订单转生产订单

生产订单会关联销售订单

4

MIGO

成品入库(生产订单)

5

VL01N

出货

销售订单数量减少

  • 50:成品下一阶的组装,适用于半成品价值低(库存存储要求低)且成品高(库存存储要求高)的情况(事先备好半成品);

步骤

事务代码

过程

备注

1

MD61

成品销售预测,计划独立需求

2

MD41

运行MPS或者MRP

3

MD04

产生计划订单(类型为VP:表示不可以转生产订单,且不能更改)

能否转成生产订单(成品)?

NO

50:成品的计划独立需求所产生的的计划订单是不能产生生产订单;

4

VA01

建销售订单(成品);

销售订单是否会冲销计划独立需求?

YES

5

MD41

运行MPS或者MRP

50:成品销售订单所产生的的计划订单是可以转成生产订单;

  • 60:计划性物料,BOM里边含有长交期材料;

步骤

事务代码

过程

备注

1

MD61

为计划性物料建立计划独立需求(销售预测)

2

MD41

运行MPS或者MRP

3

MD04

计划性物料的计划订单是否能转生产订单(类型为VP:表示不可以转生产订单,且不能更改)

NO

4

MM01

正式料号确定了(包含长交期、短交期料号)

5

MM02

告诉系统:正式料号的计划物料是谁?

(MRP3视图:计划物料,计划工厂,计划转换因子)

6

VA01

建立正式物料的销售订单

销售订单会冲销计划物料的计划独立需求

  • 82:创建销售订单时,自动创建生产订单;

步骤

事务代码

过程

备注

1

VA01

建立物料的销售订单

同时产生生产订单

2

MD04

查看结果

Tips:销售订单与生产订单集成,无论改哪个,另外一个同步改变;

2.按库
  • 10:不考虑销售订单需求,库存参加MRP运算,销售订单发货过账后,计划独立需求减少;

步骤

事务代码

过程

备注

1

MD61

计划独立需求(销售预测,PIR,DM, Demand, FORECAT)

2

MD41

运行MPS或者MRP

触发原材料采购,或半成品\成品的生产

产生成品计划订单

能否转成生产订单(YES OR NO)?

YES

3

MD04

计划订单转生产订单

4

MIGO

成品入库(生产订单)

收货后计划独立需求并没有减少

5

VK11

是否建立价格(条件类型)

6

VA01

建立销售订单

7

VA02

更改销售订单行项目计划行(CN->CP)

计划独立需求没有减少

8

VL01N

出货

过账发货

9

MD04

计划独立需求减少

Tips:销售订单计划行类别如果选“物料需求计划”,则会显示在MD04中,否则不会;

  • 11:不考虑销售订单需求,销售订单需求不冲减计划独立需求,库存不参加MRP运算,成品收货时,计划独立需求减少;综合MRP:2;

步骤

事务代码

过程

备注

1

MD61

计划独立需求(销售预测,PIR,DM, Demand, FORECAT)

2

MD41

运行MPS或者MRP

触发原材料采购,或半成品\成品的生产

产生成品计划订单

能否转成生产订单(YES OR NO)?

YES

3

MD04

计划订单转生产订单

4

MIGO

成品入库(生产订单)

收货后计划独立需求减少

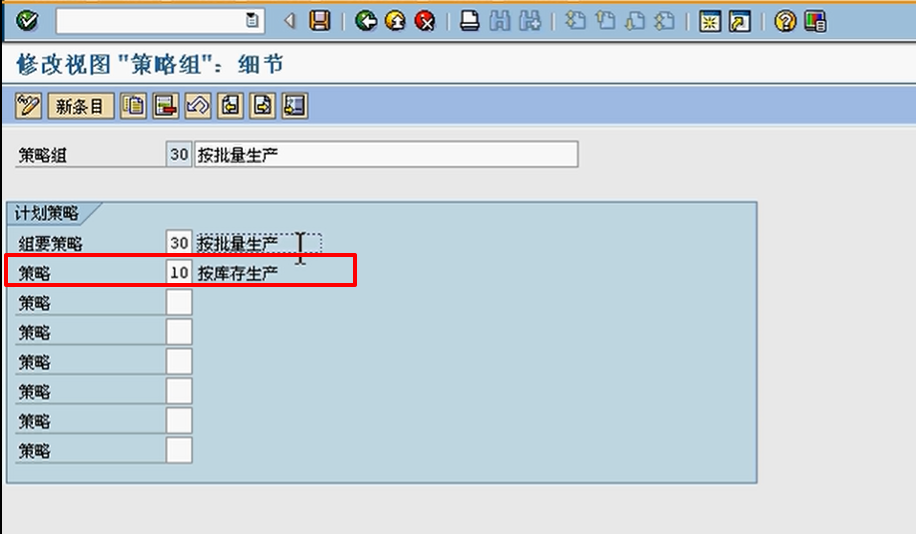

  • 30:考虑销售订单需求,增加10策略;

步骤

事务代码

过程

备注

1

MD61

计划独立需求(销售预测,PIR,DM, Demand, FORECAT)

2

VA01

建立销售订单(非重要客人)

3

VA02

更改销售订单行项目计划行(CN->CP)

4

MD41

运行MPS或者MRP

触发原材料采购,或半成品\成品的生产

产生成品计划订单

能否转成生产订单(YES OR NO)?

YES

5

MD04

计划订单转生产订单

6

MIGO

成品入库(生产订单)

收货后计划独立需求并没有减少

7

VL01N

出货(非重要客人)

过账发货

8

MD04

计划独立需求没有减少,自身销售订单需求消失;

9

VA01

建立销售订单(重要客人)项目计划行(CN->CP)

采购页签->RqTy = KSL

10

VL01N

出货(重要客人)

过账发货

11

MD04

计划独立需求减少

Tips:重要客人指提前跑独立需求计划;

  • 40:考虑销售订单需求,优先考虑计划独立需求,创建销售订单后,销售订单按照消耗模式冲减计划独立需求;

步骤

事务代码

过程

备注

1

MD61

计划独立需求(销售预测,PIR,DM, Demand, FORECAT)

2

MD41

运行MPS或者MRP

触发原材料采购,或半成品\成品的生产

产生成品计划订单

能否转成生产订单(YES OR NO)?

YES

3

MD04

计划订单转生产订单

4

MIGO

成品入库(生产订单)

收货后计划独立需求并没有减少

5

VA01

建立销售订单 项目计划行(CN->CP)

计划独立需求减少

Tips:当销售订单需求大于计划独立需求时,以销售订单需求为准,计划独立需求消失;

  • 52:无最终装配的生产,可定义半成品提前生产(半成品MRP4视图【独立/集中】选集中,则可以生产,选空或者1则不可转生产订单)

Tips:

单独/集中字段非常重要哦,不同的相关需求标识有不同的影响

设置为1,表示为单独需求individualrequirement。接受到销售订单后才进行采购或者生产,一般为专用物料使用

设置为2,表示为集中需求collectiverequirement。可根据产成品的独立需求采购或者生产,一般为通用物料使用

设置为空,表示根据上层物料的情况决定

评论 2
添加红包

请填写红包祝福语或标题

红包个数最小为10个

红包金额最低5元

当前余额3.43前往充值 >
需支付:10.00
成就一亿技术人!
领取后你会自动成为博主和红包主的粉丝 规则
hope_wisdom
发出的红包
实付
使用余额支付
点击重新获取
扫码支付
钱包余额 0

抵扣说明:

1.余额是钱包充值的虚拟货币,按照1:1的比例进行支付金额的抵扣。
2.余额无法直接购买下载,可以购买VIP、付费专栏及课程。

余额充值
