机加工程序工时程序_准终工时、人工工时、机器工时,十个工程师九个会弄错...

本文详细解释了标准工时、准终工时、人工工时和机器工时的概念,并通过案例分析阐述了如何正确计算和理解这些工时在机加工中的应用,旨在帮助工程师避免常见误区。

摘要生成于 C知道 ,由 DeepSeek-R1 满血版支持, 前往体验 >


上一篇文章种蚂蚁先生跟大家详细分析了产品成本的组成,其主要分为材料成本和制造成本两个部分。 然而要得到制造成本,则必须有标准工时数据。那么标准工时究竟是什么呢?

标准工时制: 标准工时是在标准工作环境下,进行一道加工工序所需的人工时间。其具体可以分为TR准终工时、TE人工工时、TM机器工时。标准工时是生产费率计算的基础,没有标准工时就没有生产费率。

准终工时:生产产品切换时准备和结束工作所需要的时间。主要指:熟悉工艺文件、领取毛坯、安装夹具、调整机床、拆卸夹具等所消耗的时间。(单个零件的上下料时间不计算在内)

人工工时:加工单个零件时,所耗费的直接人工工时。主要只上下料、程序启动、实际操作等时间。(物料的批量搬运时间不算在内)

机器工时:加工单个零件时,所耗费的机器时间。(这里的机器时只工位的概念,并不是只具体的某一台机器)


这些看上去是不是很简单呢?让我们一起来学习几个案例吧!

案例一 单工位手工操作 A产品:

生产时,需要1位操作者用2分钟准备号工具,使用5分钟的锤子,然后使用3分钟的扳手。


A产品工时

准终工时=2分钟

人工工时=5+3=8分钟

机器工时=人工工时=8分钟

这里要注意:我们在计算机器工时时必须把工位看成一个整体。虽然锤子只用了5分钟,扳手只用了3分钟。 但对于这个工位的占用时间时8分钟。

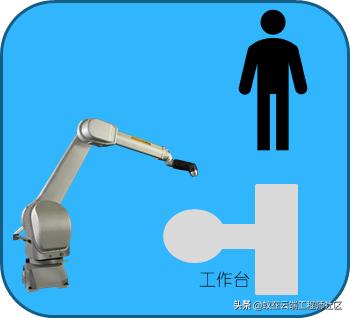

案例二 单工位 人工装夹 机器人焊机 B产品:

  1. 操作者用6分钟更换模具(机器人停机)
  2. 操作者用5分钟上料(机器人停机)
  3. 机器用20分钟焊接(操作者到其他工位操作其他产品)
  4. 操作者用3分钟进行下料(机器人停机)
  5. 操作者用5分钟拆卸模具

B产品工时

准终工时=6+5=11分钟

人工工时=5+3=8分钟

机器工时=5+20+3=28分钟

注意点:更换模具是一批次才更换一次的,因此通常不能算入单件工时,而应计算入准终。(在单件定制化生产的情况下,才会将换模时间计算到单件工时中。)

人工工时:操作者在这个工位,除了上下料的8分钟外,其余时间是做其他产品。因此,B产品的人工工时只能算8分钟

机器工时:很多人会误把机器工时设成20分钟。 机器人虽然只工作了20分钟,但另外8分钟是停机浪费掉了。因此,计算机器工时,应等于20+8

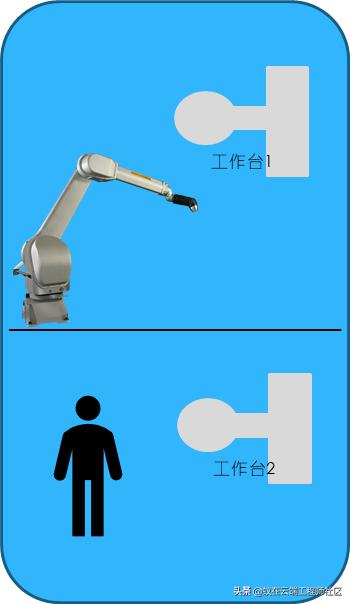

案例三 双工位 人工装夹 机器人焊接 C产品:

  1. 操作者在工位1用8分钟上下料(机器人在工位2焊接)
  2. 机器在工位2用10分钟焊接(操作者做完工位1后等待)
  3. 操作者在工位2用8分钟进行上下料料(机器人在工位1焊接)
  4. 机器在工位1用10分钟焊接(操作者做完工位2后等待)

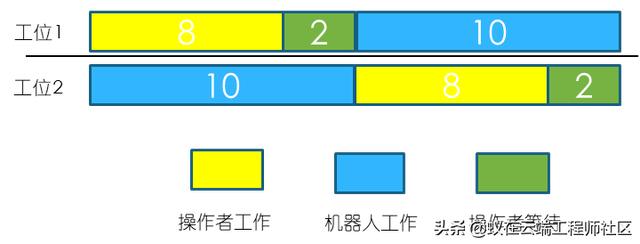

C产品工时

人工工时=10分钟

机器工时=10分钟

注意点:很多人容易将工时算成20分钟。而实际上20分钟里,这个人+机器共产出了2个零件。

此外,也有很多人会将人工工时=8,机器工时=10。 要注意的是,人员闲置也是一种浪费成本,必须计算在内。

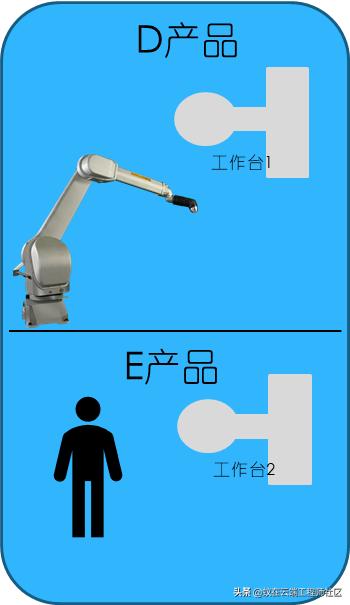

案例四 双工位 人工装夹 机器人焊接 D/E产品:

  1. 操作者在工位1用8分钟上下料(机器人在工位2焊接)
  2. 机器在工位2用10分钟焊接(操作者做完工位1后等待)
  3. 操作者在工位2用9分钟进行上下料料(机器人在工位1焊接)
  4. 机器在工位1用12分钟焊接(操作者做完工位2后等待)

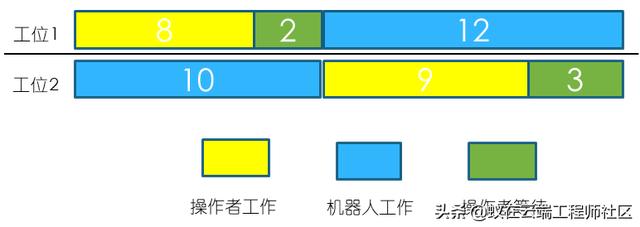

D产品工时

人工工时=12分钟

机器工时=12分钟

E产品工时

人工工时=10分钟

机器工时=10分钟

注意点:与上面的案例相同,闲置时间必须被计算在内。 但人员的闲置时间是要如何分摊呢?也有人会将D产品的人工工时=10,机器工时=12,E产品人工工时=12,机器工时=10.但按照蚁在云端的操作习惯,因为实际机器工时>人工工时,因此我们通常会将人工工时=机器工时。 这样做的最大好处就是便于计算。

看完这些,您是否对工时的定义和分配有更清楚的了解了呢?如果您有任何的疑问,欢迎来到蚁在云端工程师社区与我们交流。

作者:蚂蚁先生

原创:蚁在云端

评论
添加红包

请填写红包祝福语或标题

红包个数最小为10个

红包金额最低5元

当前余额3.43前往充值 >
需支付:10.00
成就一亿技术人!
领取后你会自动成为博主和红包主的粉丝 规则
hope_wisdom
发出的红包
实付
使用余额支付
点击重新获取
扫码支付
钱包余额 0

抵扣说明:

1.余额是钱包充值的虚拟货币,按照1:1的比例进行支付金额的抵扣。
2.余额无法直接购买下载,可以购买VIP、付费专栏及课程。

余额充值
