斑马进度计划软件中如何新增自定义挂接资源
资源库维护
如果在添加挂接资源时选择不到想要添加的资源,如:砼工。可以在资源库维护中添加自定义资源。

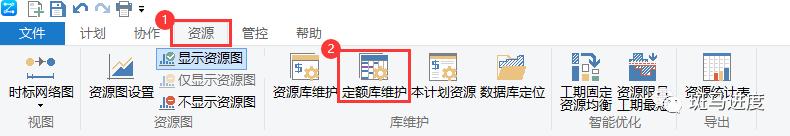

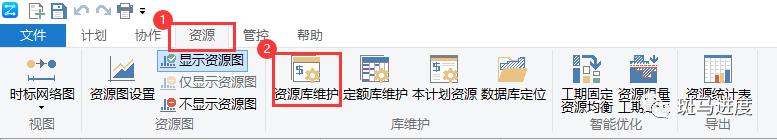

打开斑马进度计划软件,点击菜单栏【资源】下的【资源库维护】,添加或修改资源信
息。

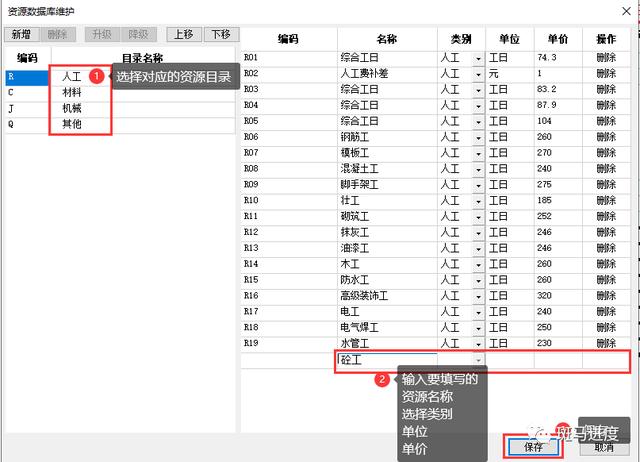

在资源数据库维护对话框中,选择左侧对应的目录,在右侧表格内直接填写新增资源信息

定额库维护

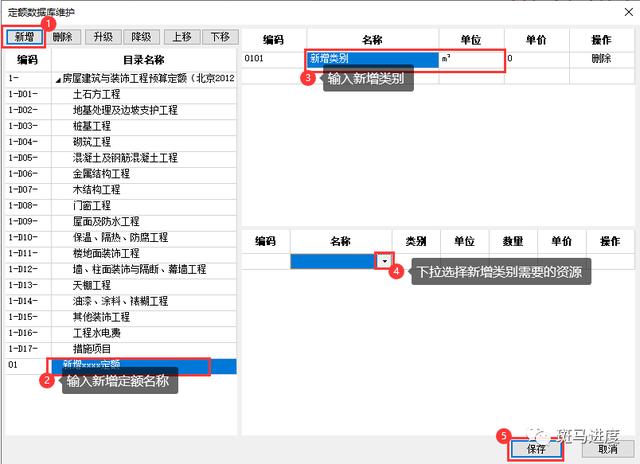

如果在使用资源定额时选择不到想要添加的资源定额,可以在定额库维护中添加定额信息打开斑马进度计划软件,点击菜单栏【资源】下的【定额库维护】,添加或修改定额信息

在定额数据库维护对话框中,点击【新增】按钮,左侧目录填写新增定额名称,右侧填写新增类别及所需资源

斑马进度计划软件中如何绘制资源曲线
表格里调出资源信息列

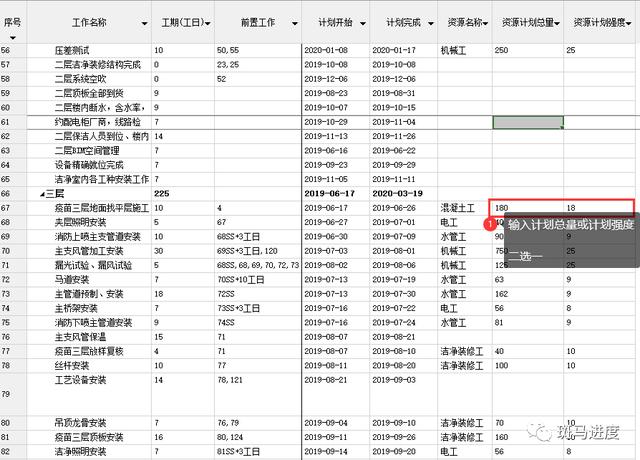

打开斑马进度计划软件,在菜单栏【计划】工具栏里,点击【设置】,切换到【表格及横道】页签下,选择【资源信息】,勾选资源名称、资源计划总量、资源计划强度
说明计划总量=计划强度×工期所以计划总量可以理解为做完该工作一共需要多少资源,如人工就是做完该工作一共需要多少人工日。计划强度可以理解成每天需要多少资源,如人工就是每天需要多少人。
设置资源信息

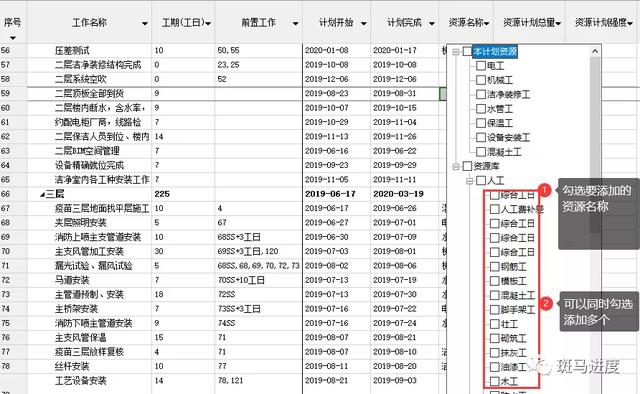

在左侧表格里的资源名称栏,点击下拉箭头,选择对应的资源名称,输入资源计划总量或资源计划强度

设置资源曲线

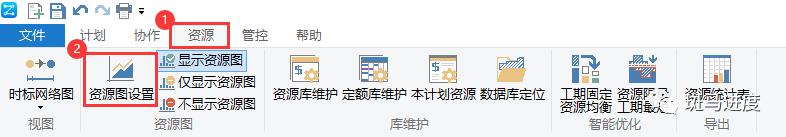

点击菜单栏【资源】工具栏里,点击【资源图设置】,设置资源图曲线

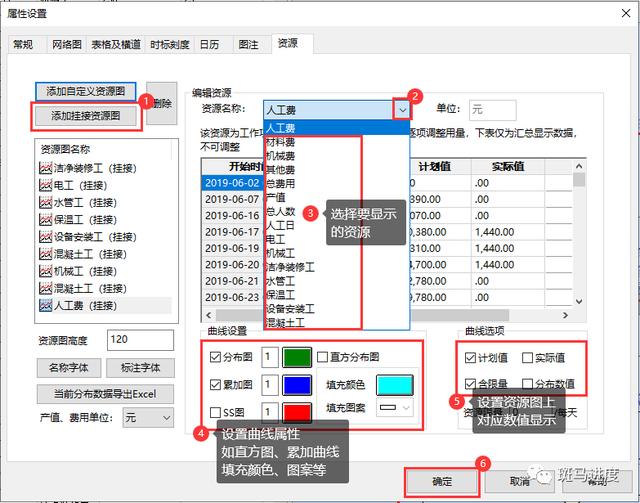

在弹出的资源属性设置框内,点击【添加挂接资源图】,右侧资源名称栏下拉选择要挂接的资源

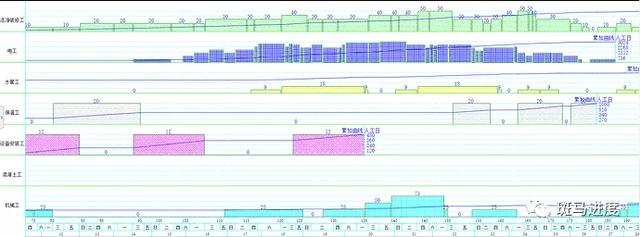

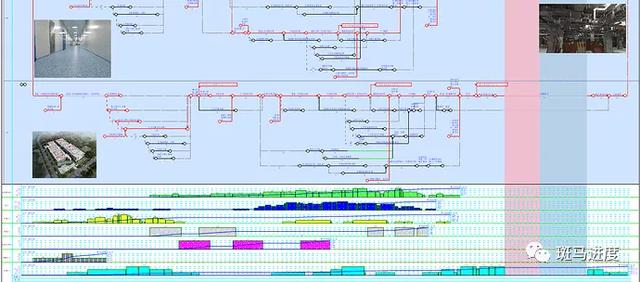

最终资源曲线如下图
