aaynctask控制多个下载进度_斑马进度计划也没那么难

斑马进度计划

  网络计划技术为现代管理提供了科学的方法。

  这一技术主要用于制定规划、计划和实时控制,在缩短建设周期、提高工效、降低造价以及提高企业管理水平方面都能取得显著的效果。

1

功能介绍

全新“一表双图”编制方式

让计划编制效率提升10倍!

会用 Excel 就会用斑马进度计划!可以在表格中做计划,双代号网络图和横道图同步生成,也可以直接绘制双代号网络图,一种输入多种输出,一表双图实时联动计算,不改变计划编制人员的习惯,随心所欲!

导入 Project 计划

横道图秒变双代号网络图!

将Project编制的计划导入到斑马进度计划软件中,可以自动生成双代号网络图,直观发现Project计划的逻辑关系错漏问题,检查关键路径和工期是否正确,为编制高质量进度计划保驾护航!

辅助项目提前规避越到后期发现越干不完、无效抢工等风险!

2

编制步骤

编制进度计划一般分为如下几个步骤:

1. 建立计划框架

2. 定义活动

3. 确定活动的工期

4. 确定活动间的逻辑关系

5. 估计资源需求

6. 制定和优化进度计划

7. 建立预算和基线计划

8. 计划的动态跟踪与控制

3

基本操作

1.新建项目计划

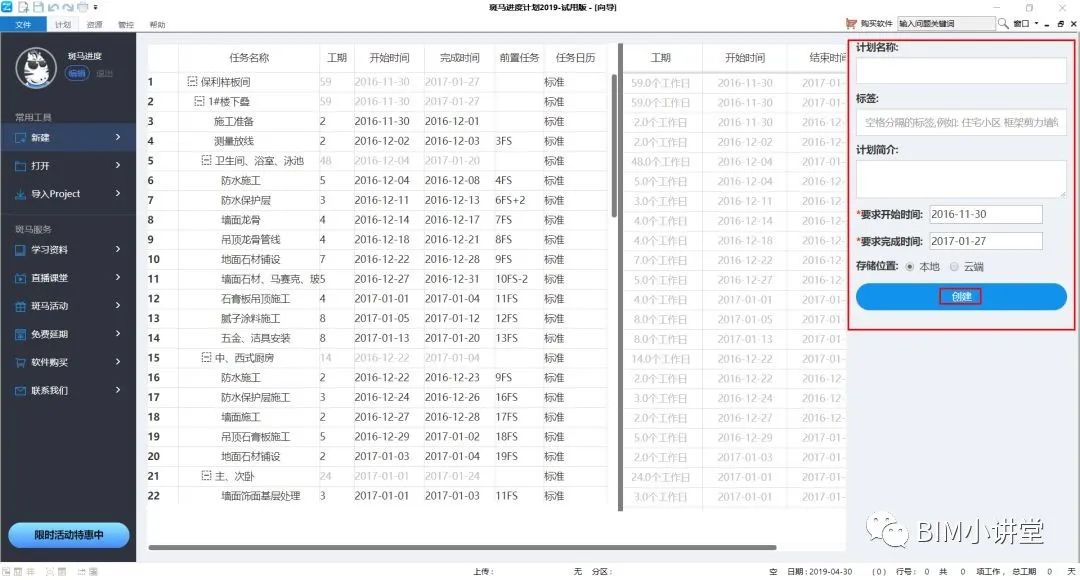

新建项目计划方式有三种:

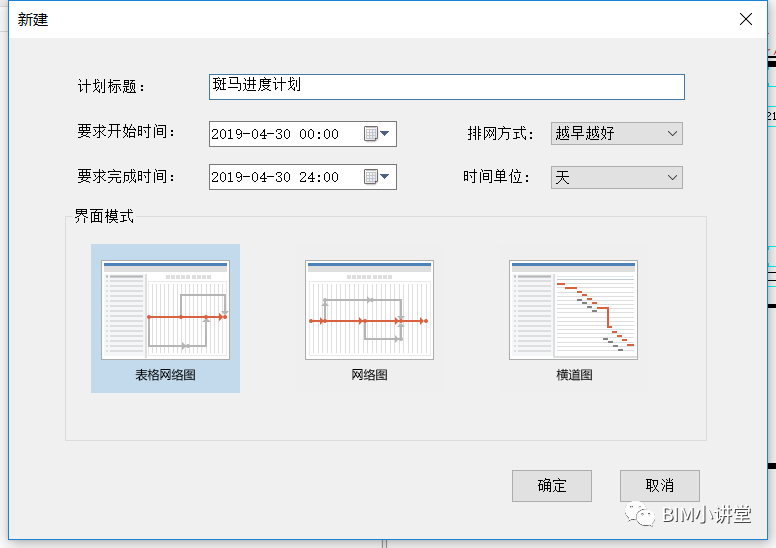

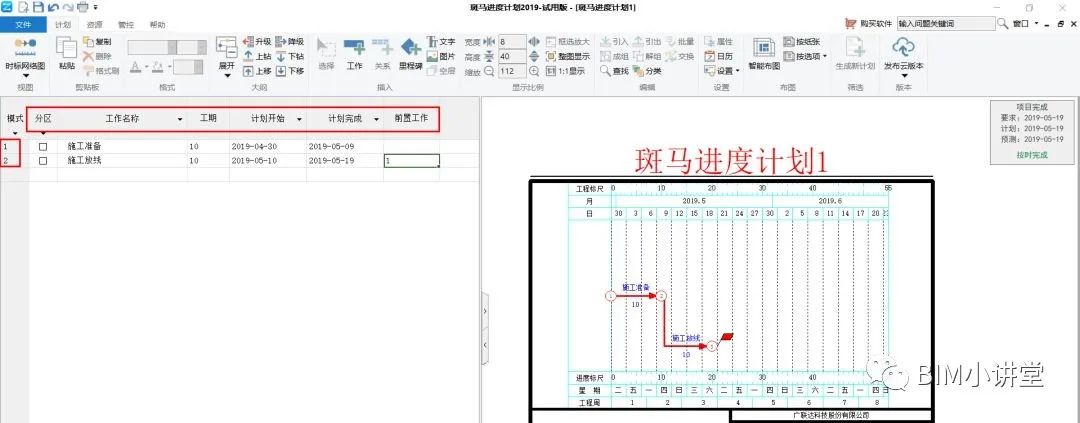

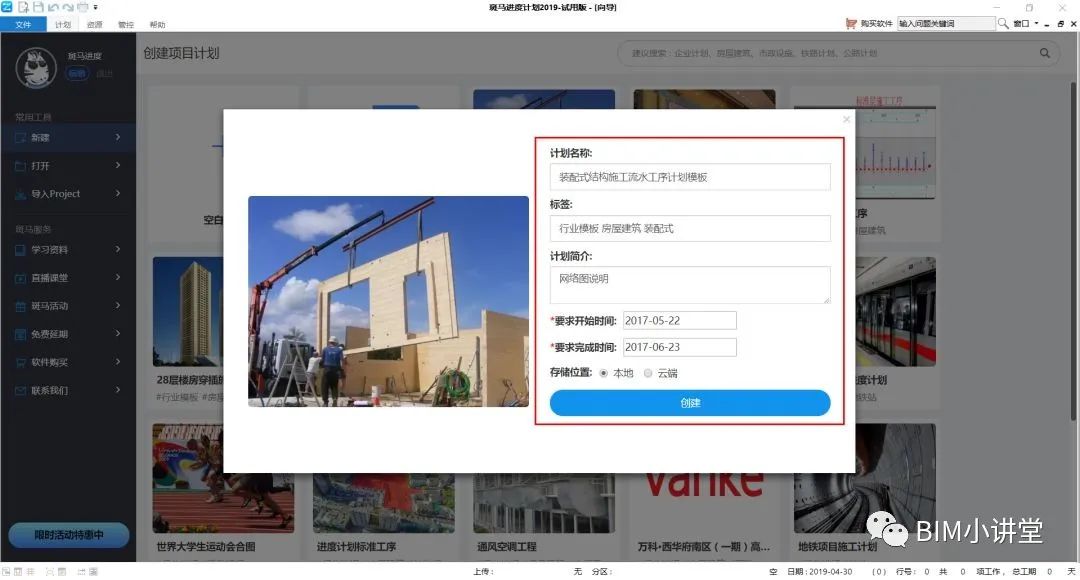

打开斑马进度计划2019软件,点击菜单栏【文件】-【打开向导】,在界面中可以创建空白计划、导入Project、选择云计划模板都可以创建项目,生成计划。

创建空白计划

打开斑马进度计划2019软件,点击菜单栏【文件】-【打开向导】-选【空白计划】,或者点击菜单栏【文件】-【新建文件】弹出新建对话框;在2019中可以直接创建表格网络图、网络图、横道图三种形式,可根据自己的习惯选择对应的编制方式。

导入Project秒变网络图

打开斑马进度计划2019软件,点击菜单栏【文件】-【打开向导】-选【导入Project】,可以直接选择本地的Project文件(.mpp格式)直接上传,上传成功后,在右侧对话框中点击【创建】即可生成网络图

注:创建云端计划,可以将计划上传到云端服务器进行存储,不易丢失,方便下载使用

选择云计划模板直接创建计划

打开斑马进度计划2019软件,点击菜单栏【文件】-【打开向导】-选【需要的云计划模板】,直击弹出创建对话框,直接创建一份进度计划,让小白也能轻松编制计划!

2.在表格中新建删除工作

新建工作

点击右侧表格区,直接输入 工作名称、工期即可添加一项工作;同时在右侧网络图自动生成工作一项工作!

添加前置工作关系

1)添加 FS 关系

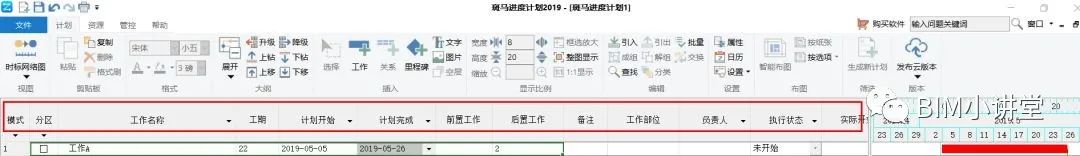

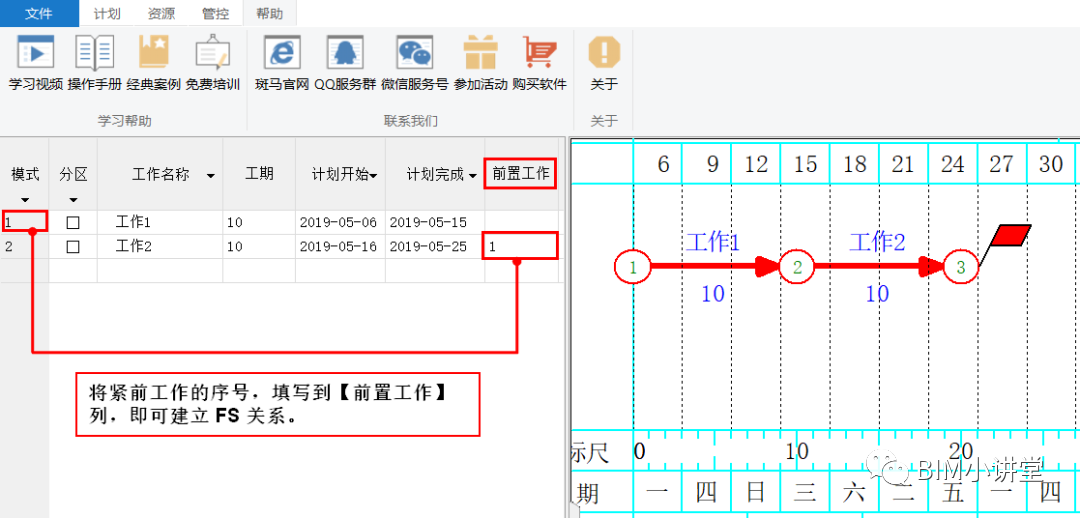

在表格中输入紧后工作的工作名称、工期,同时将紧前工作的工作序号输入到【前置工作】列,即可生成 FS 关系,如下图:工作1完成后开始进行工作2

2)有多项紧前工作

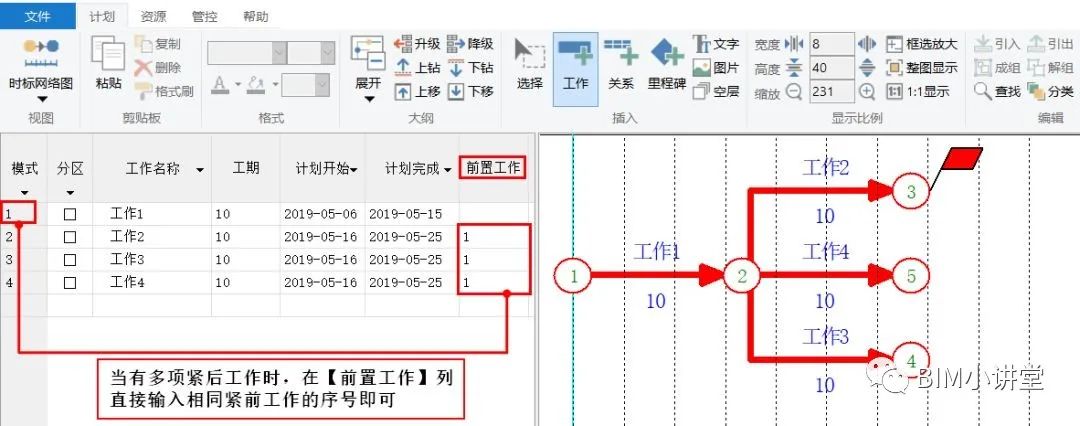

当有多项前置工作时,可以将每个前置工作的序号填写到【前置工作】列,每个序号用“,”隔开;如下图:工作4的紧前工作有 工作1、工作2、工作3,表现如下:

3)有多项紧后工作

当有多项紧后工作时,可以将这个前置工作的序号填写到【前置工作】列;如下图:工作1的紧后工作有 工作2、工作3、工作4,表现如下:

4)添加 FS-N 关系

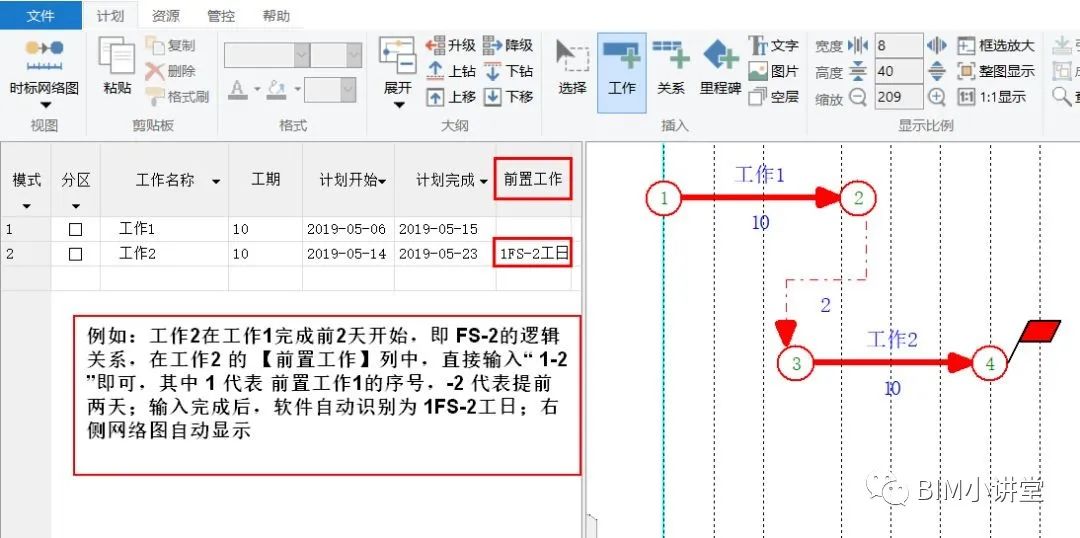

例如:工作2在工作1完成前2天开始,即 FS-2的逻辑关系,在工作2 的 【前置工作】列中,直接输入“ 1-2 ”即可,其中 1 代表 前置工作1的序号,-2 代表提前两天;输入完成后,软件自动识别为 1FS-2工日;右侧网络图自动显示:

5)添加 FS+N 关系

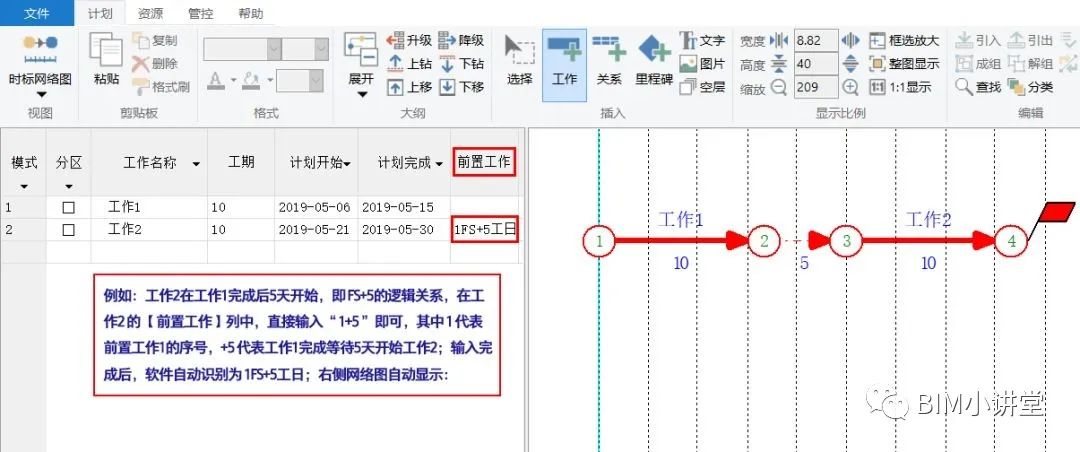

例如:工作2在工作1完成后5天开始,即 FS+5的逻辑关系,在工作2 的 【前置工作】列中,直接输入“ 1+5 ”即可,其中 1 代表 前置工作1的序号,+5 代表工作1完成等待5天开始工作2;输入完成后,软件自动识别为 1FS+5工日;右侧网络图自动显示:

批量快速添加工作

如果想要快速生成多个楼层的相同工作,可以快速新建工作,让批量添加楼层工作更加便捷;

例如新建一层主体、二层主体直接拖拉选中该两层工作名称后,通过下拉小三角的方式快速生成多个楼层,如下图动画中所示:

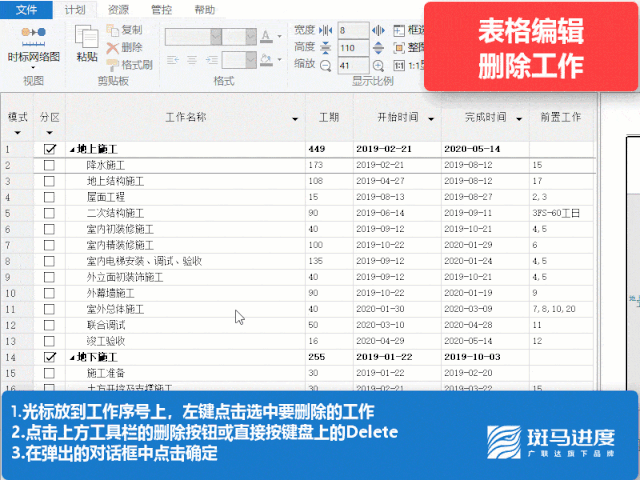

删除工作

将鼠标光标放在左侧表格编辑区 模式 列,会出现向右箭头点击鼠标左键以选中工作整行,点击工具栏的删除按钮,或者 点击键盘的 Delete 按钮即可快速删除工作:

批量复制表格工作

将鼠标光标放在左侧表格编辑区 模式 列,会出现向右箭头点击鼠标左键以选中工作整行,同时向下拖拽可以选中多行,此时点击工具栏的复制按钮或快捷键Crtl+C 进行多任务复制;然后选择需要粘贴的位置所在的行,点击工具栏的粘贴按钮或快捷键Ctrl+V 键即可快速复制;同时右侧网络图中工作项同步生成,快速准确!

3.在表格中编辑工作

修改工作名称、工期、前置任务关系

光标放在表格工作名称、工期、前置任务位置上,可直接双击即可编辑工作名称、工期、前置任务关系

移动表格中工作

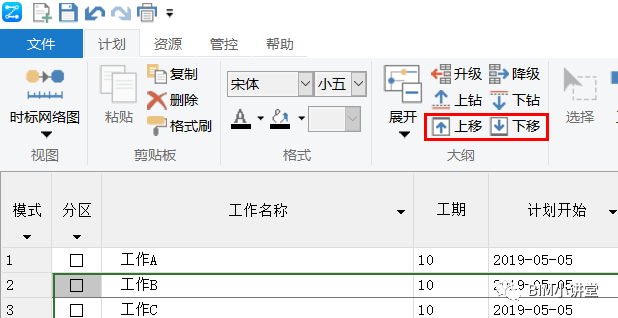

将鼠标光标放在左侧表格编辑区 模式 列,会出现向右箭头点击鼠标左键以选中工作整行,同时向下拖拽可以选中多行,此时点击工具栏的上移、下移按钮,即可实现工作的移动操作,同时不影响右侧网络图的显示

在表格中设置分区

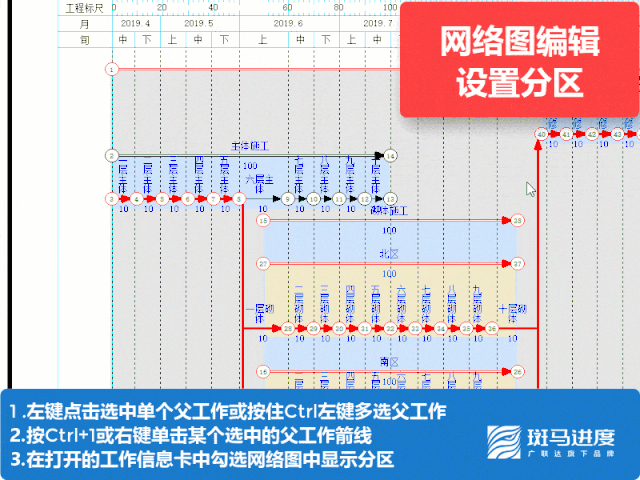

直接勾选工作左侧表格编辑区 分区 列,即可直接生成分区,如果想要快速生成多个楼层分区,可以快速新建楼层(新建十层、九层直接拖拉选中该两层工作名称后,通过下拉小三角的方式快速生成多个楼层,如下图动画中所示),然后勾选第一个楼层分区,将光标放到分区格右下角,当光标变为十字花时,按下鼠标左键向下拖拽即可快速生成多个分区,右侧网络图中会直接显示出来

4.在网络图中新建编辑工作

以下是斑马进度计划2019网络图编辑部分的新功能

添加里程碑

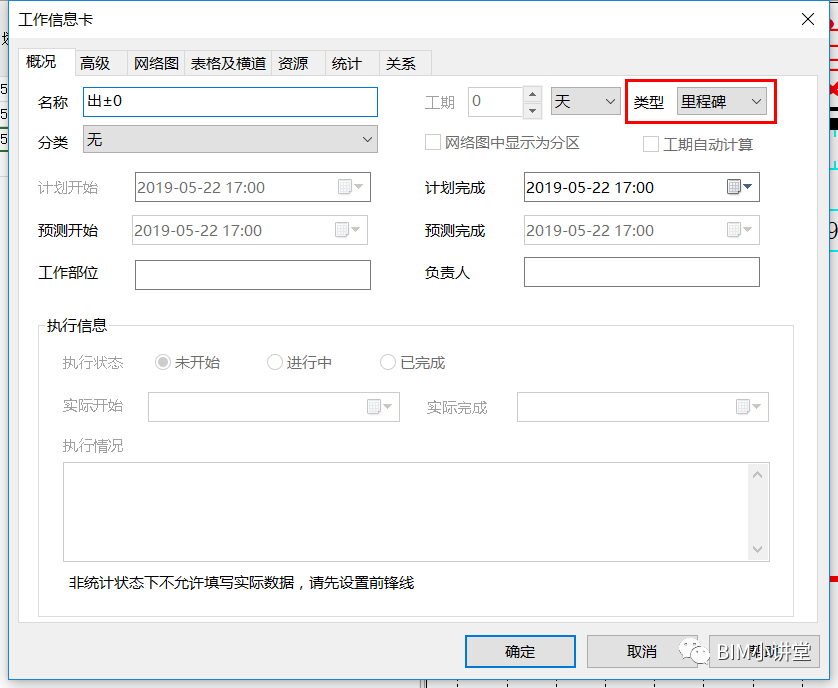

里程碑具有标志性意义的事件或工序可称之为里程碑事件,里程碑无持续时间,是一个时间点,在网络图编辑时添加方式与斑马进度计划2018版相同,将光标放在任务的结束节点,当光标变为十字花时,按住鼠标左键向右或者向左拖拽,弹出的工作信息卡,选择里程碑类型即可:

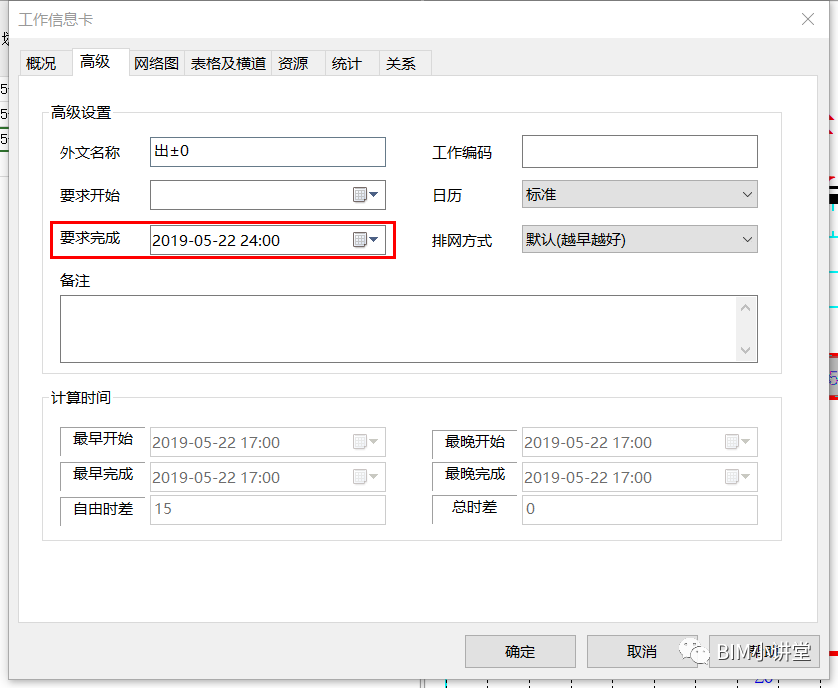

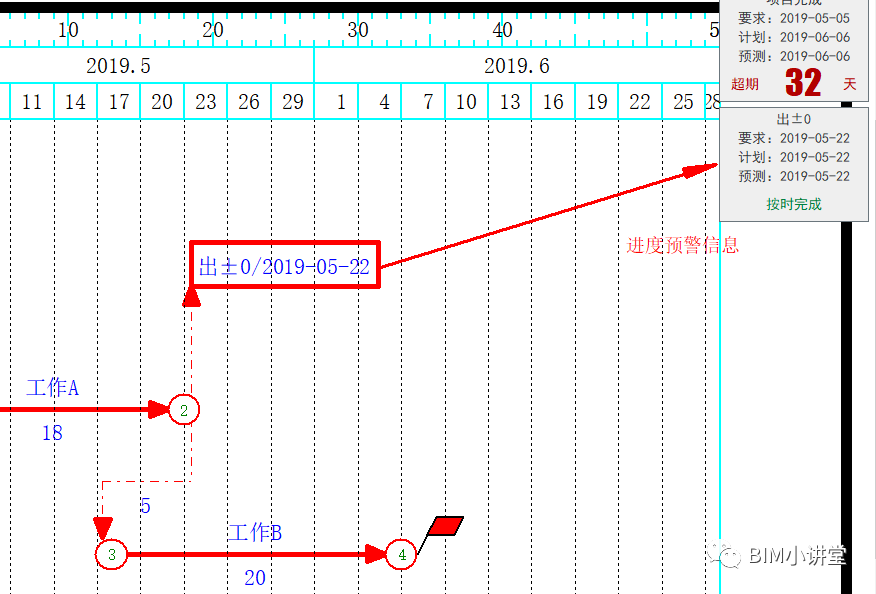

如果要将里程碑设置进度预警,可以向右拖拽,同时在 高级 页签中输入 要求完成时间 即可

8225987bdda526c3b5f2a7f13cca77da.png 26adb771a12eb1fe9e70d89c8a372f15.png

设置里程碑要求完成时间操作动画:

建立工作关系

在斑马进度计划2019中,去除了挂起工作及虚工作的工作类型,可以通过 关系 类型进行表达。

间歇类工作,即FS+N的关系表达方式如下:

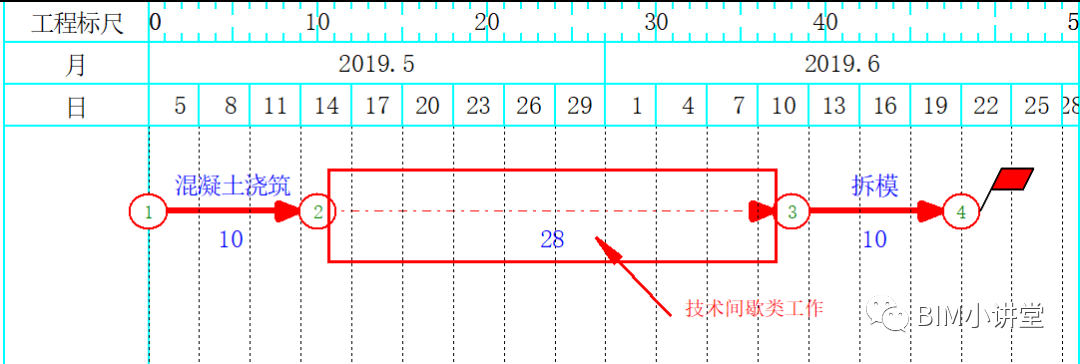

例如:混凝土浇筑完成后需要养护28天才能拆模

在添加工作时,类型选择 关系 ,同时输入工期即可:

提前穿插类工作关系,即:FS-N的关系表达如下:

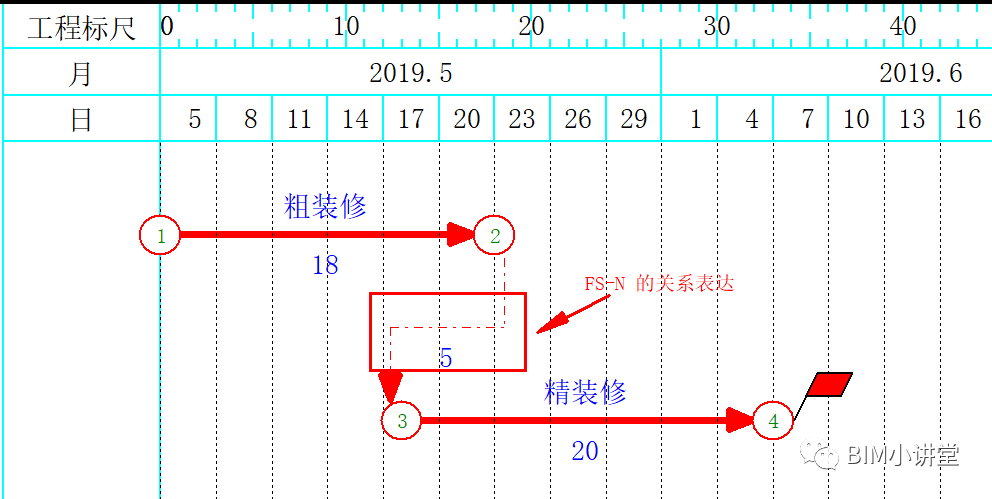

例如:粗装修结束前5天进行精装修施工

在添加工作时,类型选择 关系 ,同时输入负工期即可:

用虚线直接表达工作关系(虚工作)

在斑马进度计划2019中,去除了虚工作概念,两个工作间的关系可以直接通过 关系线连接,在新增关系不输入工期即可实现:

bea4cfcf9ef077711e820aaf04c47d49.png 28b8ada7d458a89bd8ebd673d49462f3.png

工期自动计算

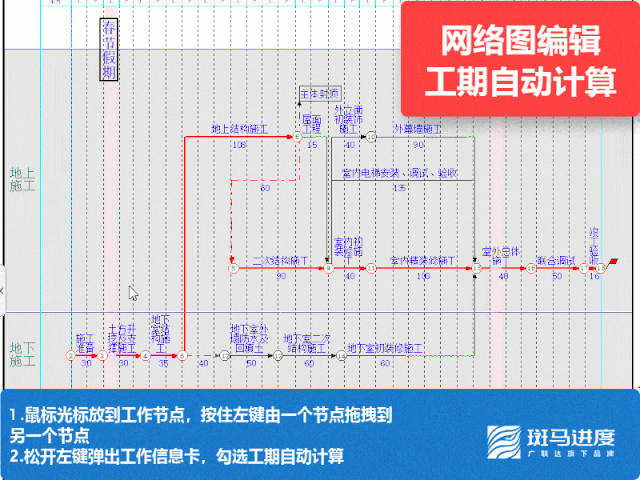

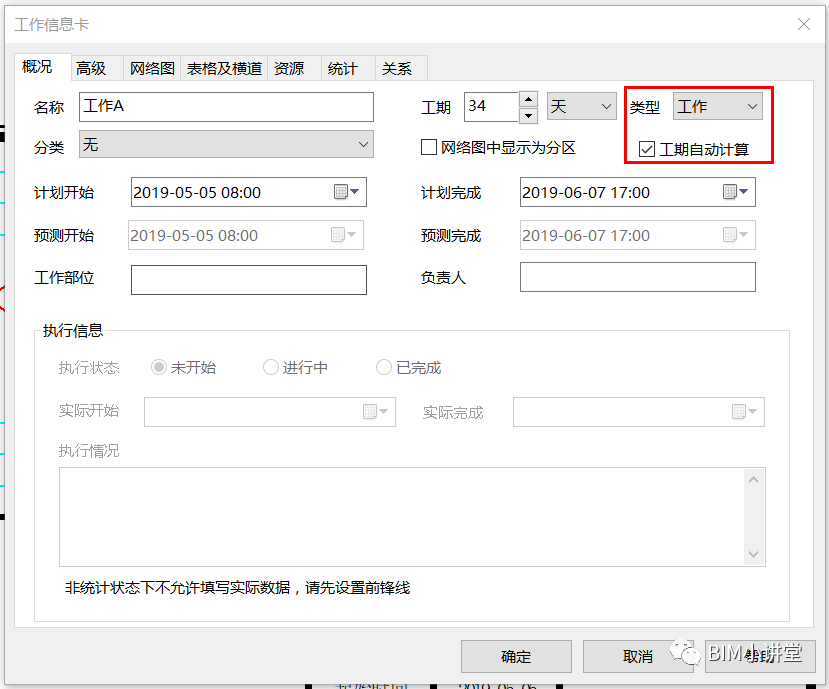

在斑马进度计划2019中,去除了辅助工作工作类型,在添加工作时,类型 选择 工作,同时勾选 工期自动计算,即可满足辅助工作的需求;另外如果想快速计算某些工作的总工期也可使用工期自动计算功能。

b645eec7bd0c2fd3d8c6691a792edbfe.png 2f5833251c70fa0f4e864dcd56bd0bf8.png

设置工期自动计算操作动画:

5.父子计划

在表格中设置父子工作(工作升级降级)

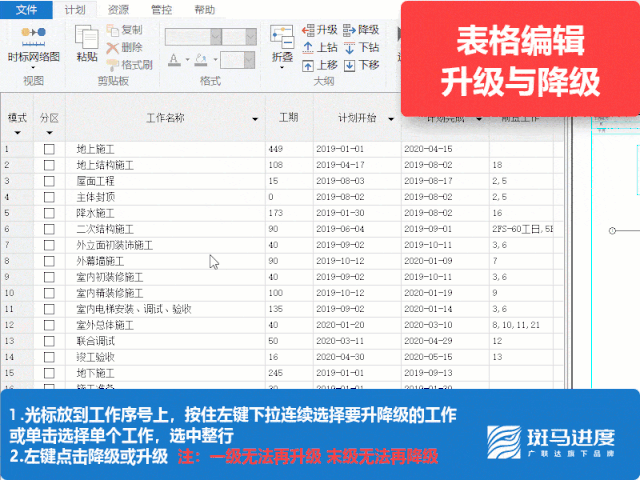

选中父工作,点击 升级 按钮可以实现父子工作设置,也可以通过下拉选中多个子工作点击 降级 实现父子工作的设置;同时在右侧网络图中 父工作 会以双实线的形式显示

新增子计划(上钻下钻)

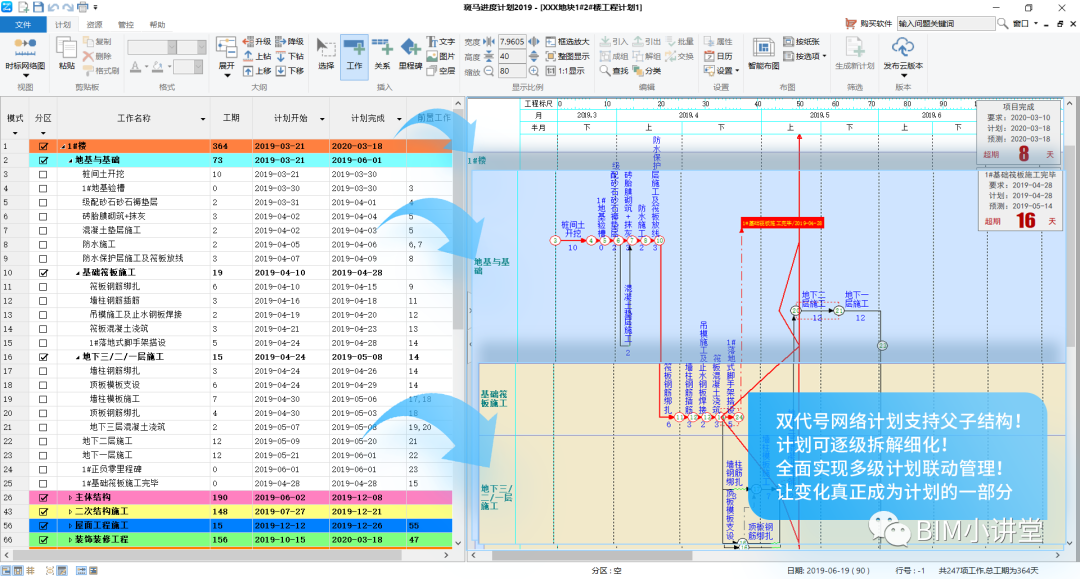

在网络图中,给父子计划添加子计划是通过上钻、下钻功能实现的;下方动画展示的是如何在网络图中新建父计划及子计划,同时将父任务设置为分区的过程:

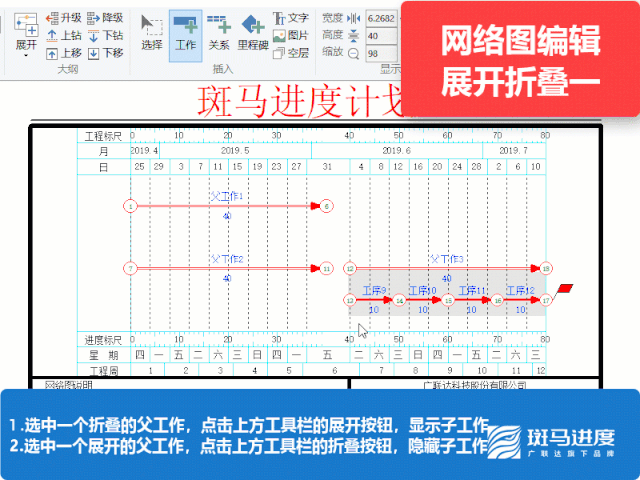

展开折叠

同时也可以使用展开折叠按钮,实现在网络图中将父子计划全部显示出来:

可以统一设置显示到几级计划:

6.设置假期及日历

添加、删除假期

在斑马进度计划2019中,通过更加便捷的方式统一设置假期:

局部日历压缩

当假期或者某些工作的工期过长,影响整个图幅的长度时,可以通过局部日历压缩功能,将对应时间段的任务设置压缩比例,让整图显示更协调

7.智能调图

智能布图

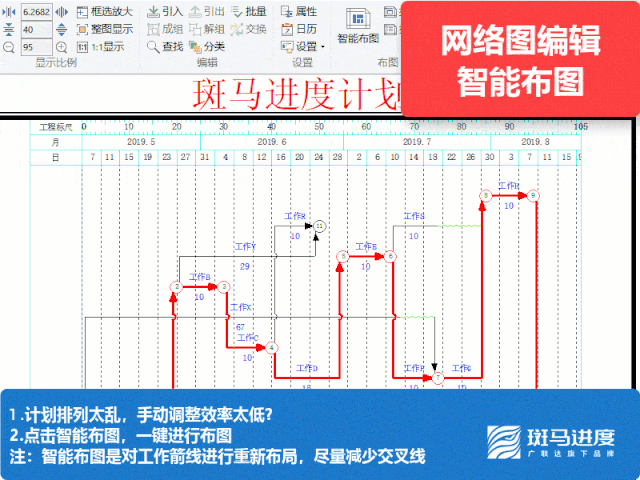

一键将凌乱的网络图调整美观漂亮,调图不再是难题,同时斑马进度的免费调图服务持续开放,解决您一切的调图忧虑

按纸张 布置图幅

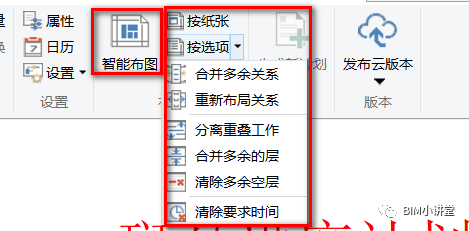

可以快速将网络图按照纸张比例自动调整,结合一键铺满纸张功能使用,让比例不协调的图幅1秒变规整

按选项 多种方式处理计划

可以对计划进行规则校验、多余关系处理等功能,让网络图编辑及调整更加简单

8.出图

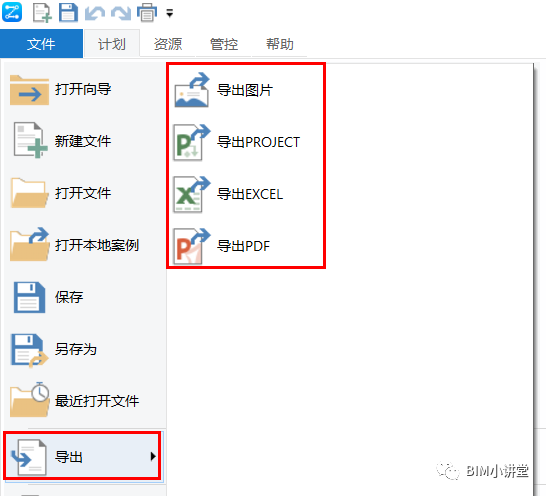

斑马进度计划2019支持导出PDF(高清版,无须添加任何外部虚拟PDF打印机,同时可在CAD中进行编辑)、支持导出多种图片格式(PNG JPG WMF)、支持导出Excel、支持导出Project文件!满足您所有导出需求!

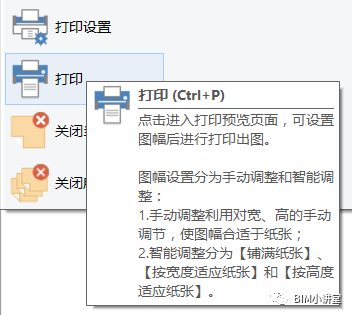

打印及打印设置

可以根据您的打印纸张要求直接设置纸张并出图

以上基础操作,足够您编制一份网络计划了!如果您想进阶高级内容请您继续学习本帖下面内容:

4

高级编辑功能

生成流水

生成流水

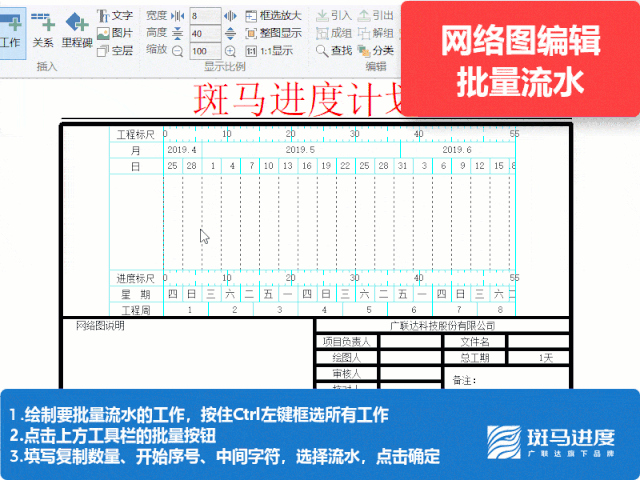

快速批量生成流水工作

批量编辑工作

批量修改工作名称及工期

可以快速将相同的工作名称进行统一修改,提高编制效率

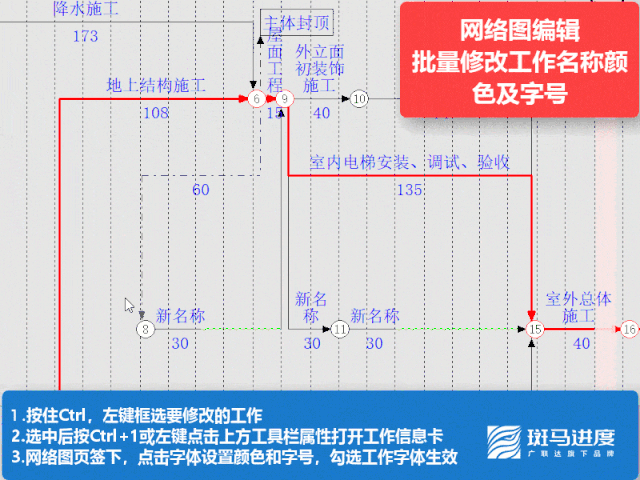

批量修改工作名称字体

可以快速将需要修改的工作一次性选中进行修改工作名称样式,方便快捷,提高调图工作效率

自定义工作分类

可以将统一类型工作归为一类,将该类工作设置统一的显示样式等,让统一类型、专业的工作显示更加直观清晰

将工作分类

通过工作分类,可以将同类型的工作设置为相同的显示样式,在网络图中显示的更加直观清晰

批量将同类型工作分类:

将单个工作分类:

将工作统一打包成组

方便统一管理同一楼层、同一专业的工作,例如:可以将所有地下施工工作进行打包成组,更好管理:

设置、编辑分区

新建分区新建子分区

在网络图中可以通过在左侧双击快速创建分区,同时可以通过升级降级功能,创建子分区,创建网络图父子结构,计划表现更直观

设置分区

快速将同专业、同楼层等工作进行分区

设置分区底色

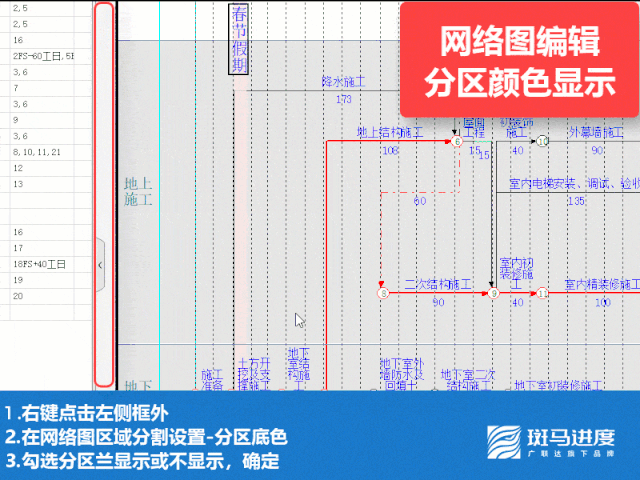

可以根据显示需求对分区进行底色显示进行设置

取消分区

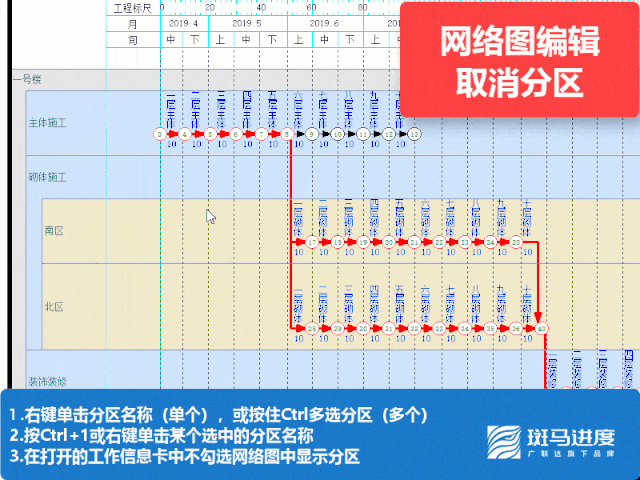

可以快速实现分区与工作的转化

横道图编辑

网络图编制完成后,横道图自动生成

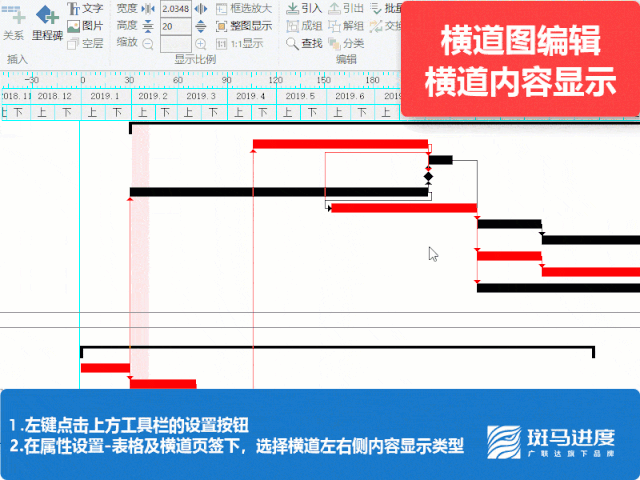

横道图显示内容设置

可以在横道中,设置需要显示的工作信息,如:工作名称,工期,开始结束时间等

移动横道修改时间

通过移动横道,即可修改对应的工作时间

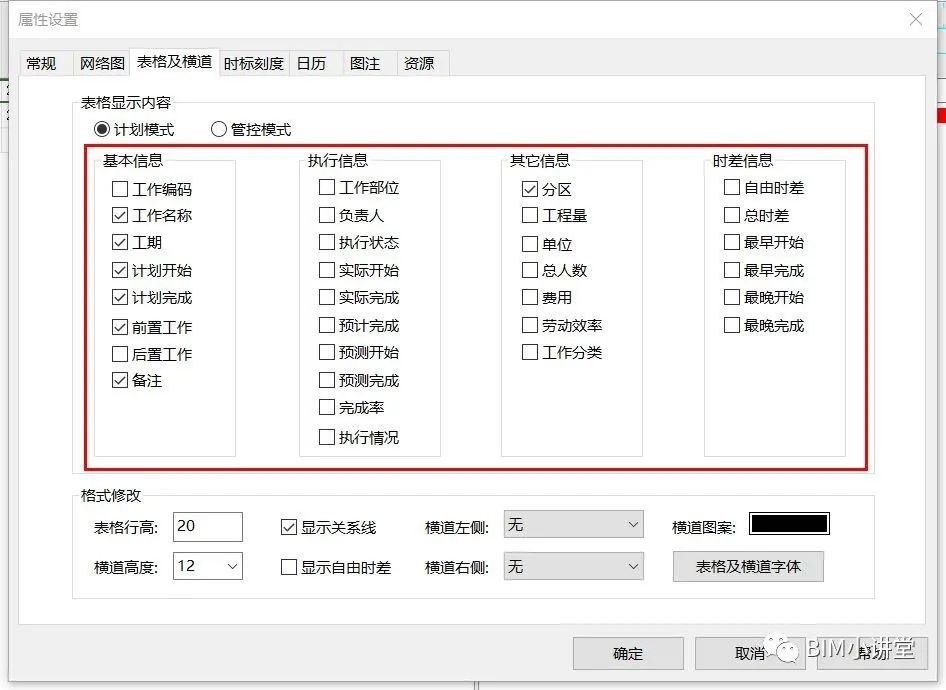

左侧表格列显示内容设置

可以根据需要,设置左侧表格中需要显示的内容,例如:工作负责人、后置工作等信息,在打印横道图时,可以直接打印出来

149d837e3a32835f89d4ac4683139819.png f5b890540c8403017a28500dd7b4ba51.png

添加资源

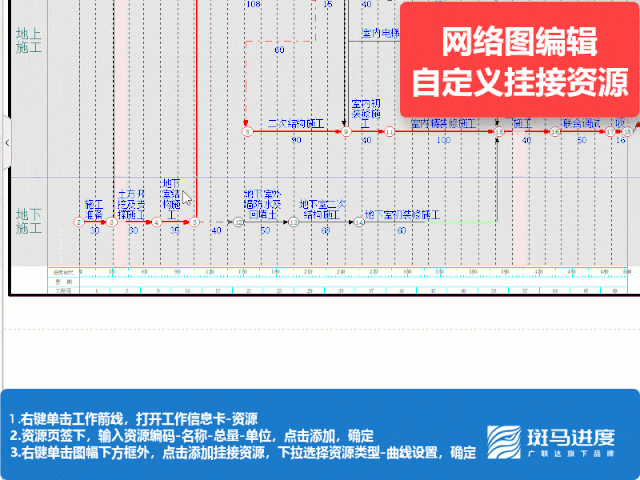

给单个工作挂接资源

在斑马进度计划2019中可以

图注区设置

图注栏位置设置

显示图例设置

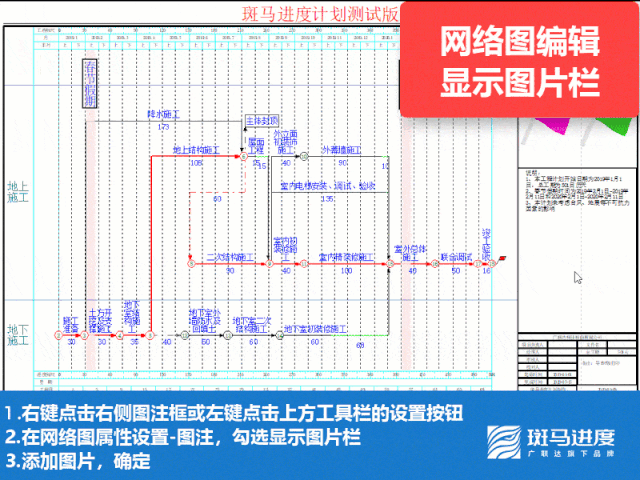

图注中显示图片栏设置

不显示题栏框设置

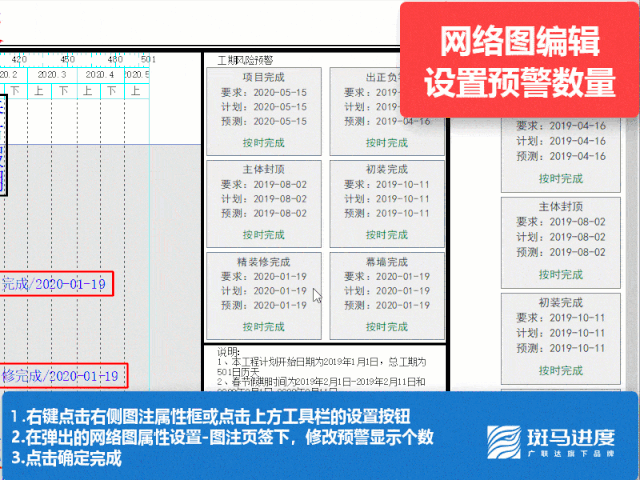

图注中预警数量设置

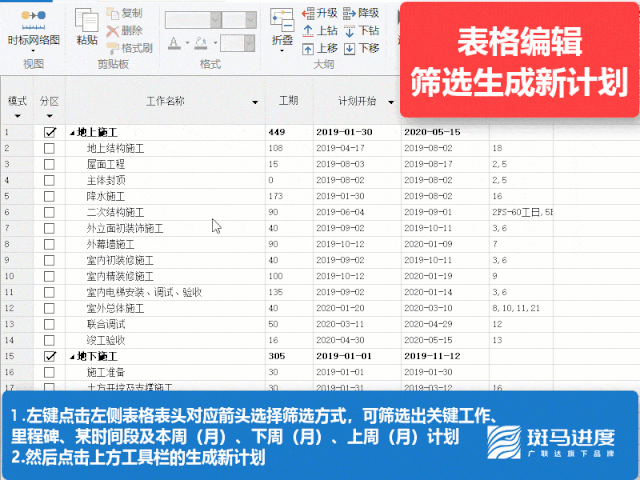

筛选并生成新计划

斑马进度计划2019中,支持通过条件筛选计划,并可以将筛选出的计划生成新计划,满足计划管理所需

例如:可以根据工作日期筛选本月 本周 下月 下周计划,也可以根据工作的负责人进行计划筛选,让计划管理更加方便

以上内容,您都学会了么?

有问题不要担心,可以在下方评论我会为您解答哦!

### 广联达斑马进度计划中动态显示施工进度线条的实现方法 在广联达斑马进度计划中,可以通过设置动画效果来动态展示施工进度线条。以下是具体的方法: #### 设置动画属性 动画的实现依赖于 CSS 的 `animation` 属性配置。例如,在 HTML 和 CSS 中定义如下代码片段可实现基本的动画效果[^1]: ```css @keyframes progress { from { width: 0%; } to { width: 100%; } } .progress-bar { animation: progress 2s linear forwards; } ``` 上述代码中的 `progress` 定义了一个从宽度为 0% 到 100% 的变化过程,并设置了动画时间为 2 秒、匀速运行以及保持最终状态。 #### 软件功能应用 针对广联达斑马进度计划的具体操作流程,可以参考以下说明[^3]: - **第一步**:打开软件并创建新的项目文件或者加载已有的工程数据。 - **第二步**:进入“计划”模块后,利用内置的时间轴工具调整各任务条形图的位置和长度以匹配实际工期安排。 - **第三步**:选中目标任务对应的进度线段,右键菜单选择“编辑样式”,在此界面下找到与视觉呈现相关的选项卡。 此时需要注意的是,虽然该款软件本身并不直接提供基于前端技术栈(HTML/CSS/JS)自定义 UI 动效的能力,但它允许导出多种格式的数据供第三方平台进一步加工处理。因此如果希望达到更复杂的交互体验,则需考虑结合外部开发环境完成二次封装后再嵌入至报告文档或其他演示材料当中[^4]。 此外,当涉及到施工现场的实际进展监控时,“量化偏差”的概念显得尤为重要。通过对理论模型同实测结果之间的差异分析,能够及时发现潜在风险点所在位置及其严重程度评估依据标准等内容。 ### 总结 综上所述,在广联达斑马进度计划里想要达成类似于网页端常见的渐变填充类动效表现形式并非完全不可行;只是由于其核心定位偏向工程项目管理领域而非多媒体制作方向的缘故,所以更多时候还是得依靠额外的技术手段予以补充完善才行。
评论
添加红包

请填写红包祝福语或标题

红包个数最小为10个

红包金额最低5元

当前余额3.43前往充值 >
需支付:10.00
成就一亿技术人!
领取后你会自动成为博主和红包主的粉丝 规则
hope_wisdom
发出的红包
实付
使用余额支付
点击重新获取
扫码支付
钱包余额 0

抵扣说明:

1.余额是钱包充值的虚拟货币,按照1:1的比例进行支付金额的抵扣。
2.余额无法直接购买下载,可以购买VIP、付费专栏及课程。

余额充值
