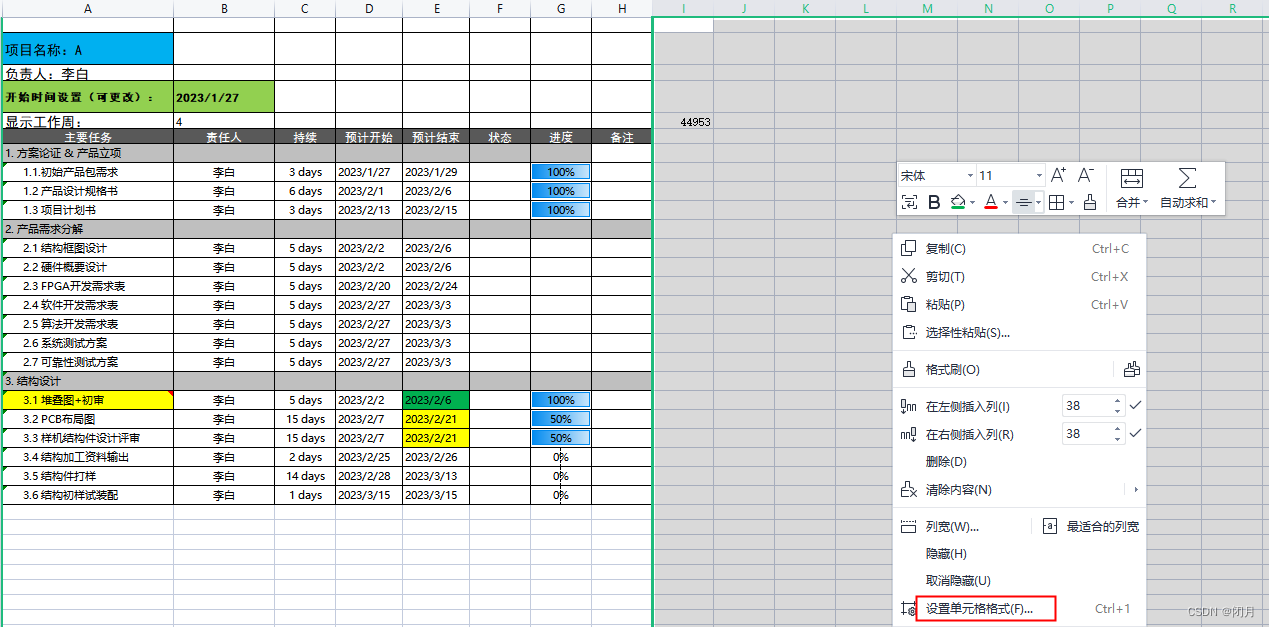

1、让I5=B4;
PS:B4为整个项目的最早时间。

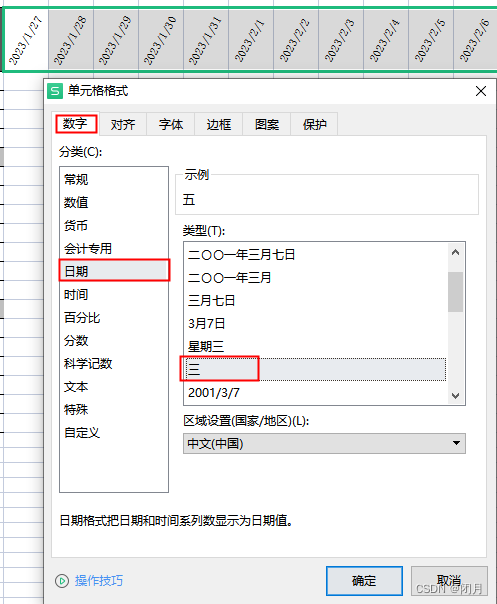

2、选中需要画图的格子,右键 设置单元格格式,将格式选择日期,yyyy/mm/dd格式;

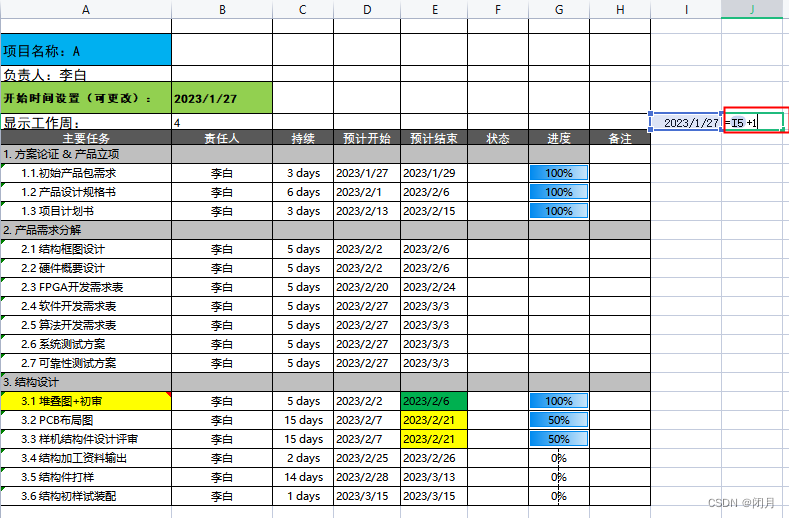

3、将J5=I5+1;
4、选中J5,移到鼠标移到右下角,变成+一直往后拖,直到项目结束日期;

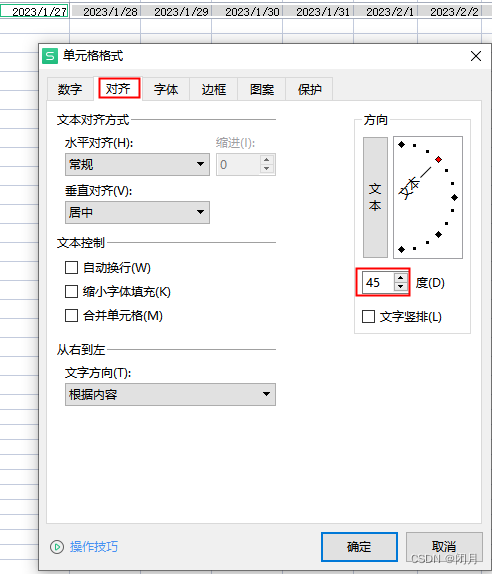

5、选中有日期的格子,右键,设置单元格格式——对齐——45度;
6、将I6=I5,变成 + 一直往后拖;
7、选中有日期的第6行区域,右键,设置单元格格式——数字——日期,选择 三 格式(代表星期)——确定;

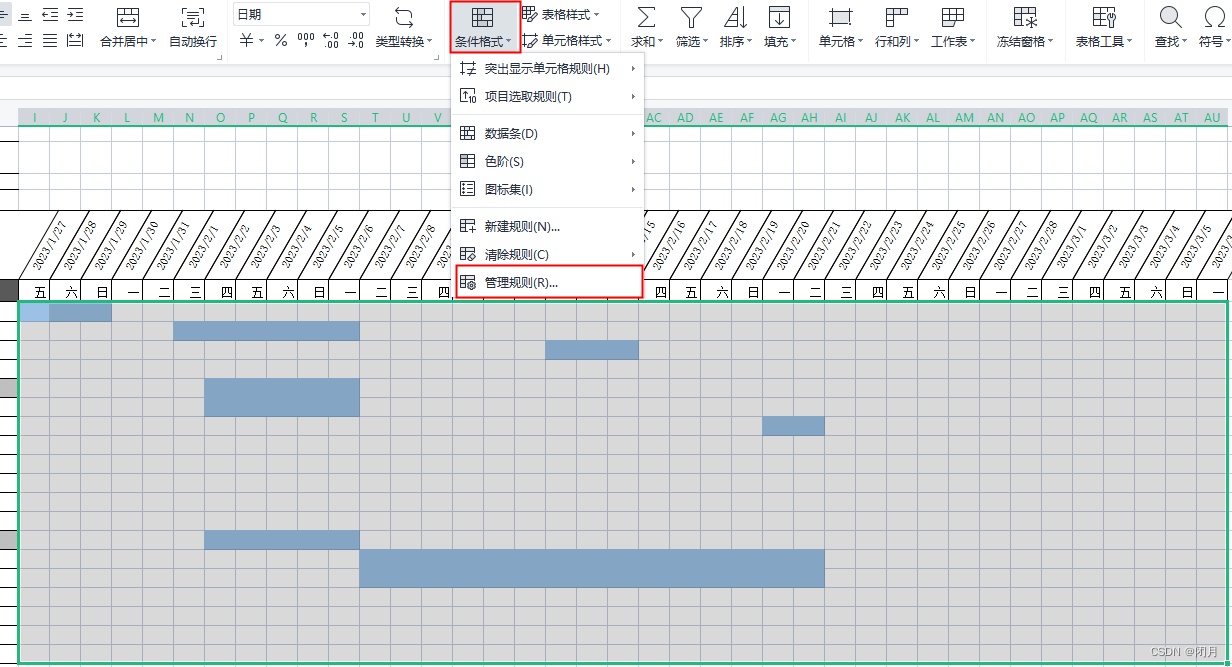

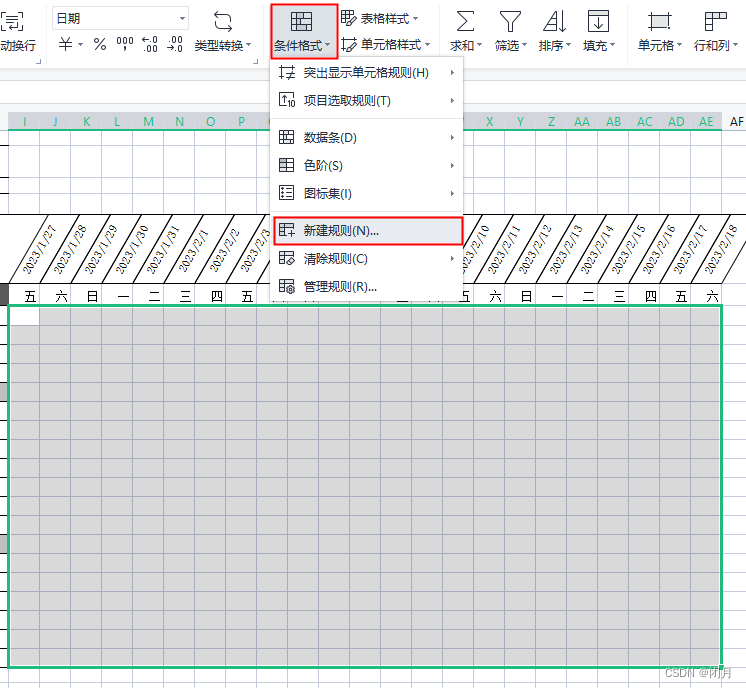

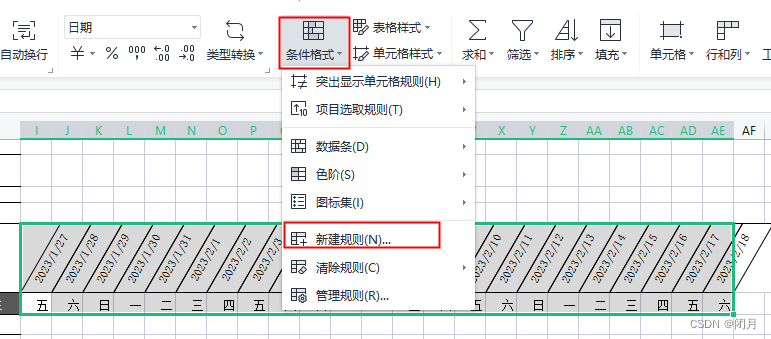

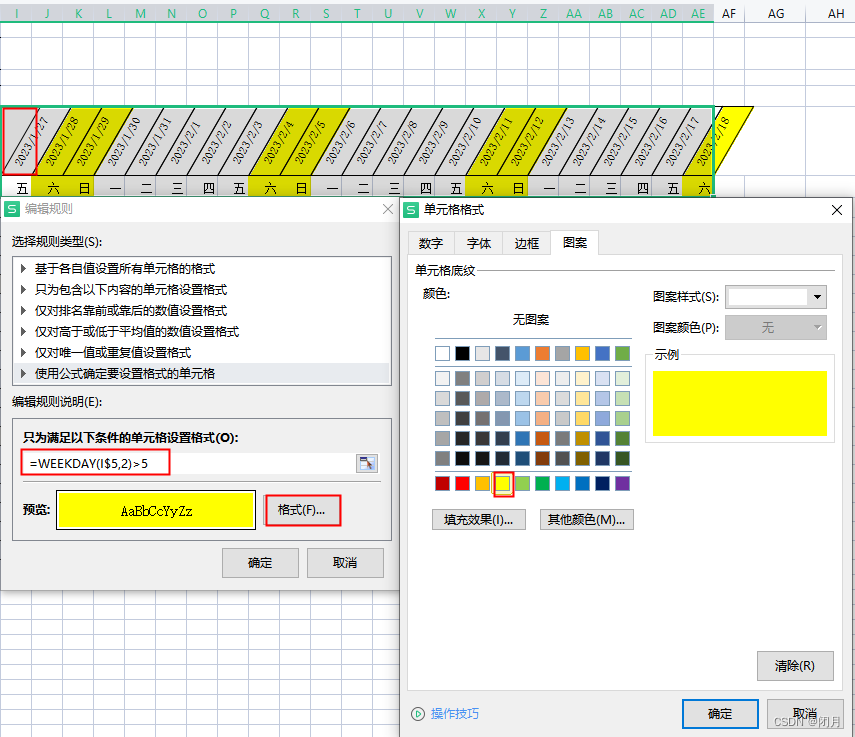

8、选中日期和星期的所在区域行,选择 条件格式——新建规则——使用公式确定要设置格式的单元格,输入“=WEEKDAY(I$5,2)>5”,格式——图案,选择颜色(此操作把周六、周日颜色加黄)
PS:按一次F4锁定数字标号,按两次F4锁定字母标号
公式具体操作:输入“=WEEKDAY(”,选中表格中第一个时间格子 $I$5,按F4,变成I$5,输入“,2)>5”。

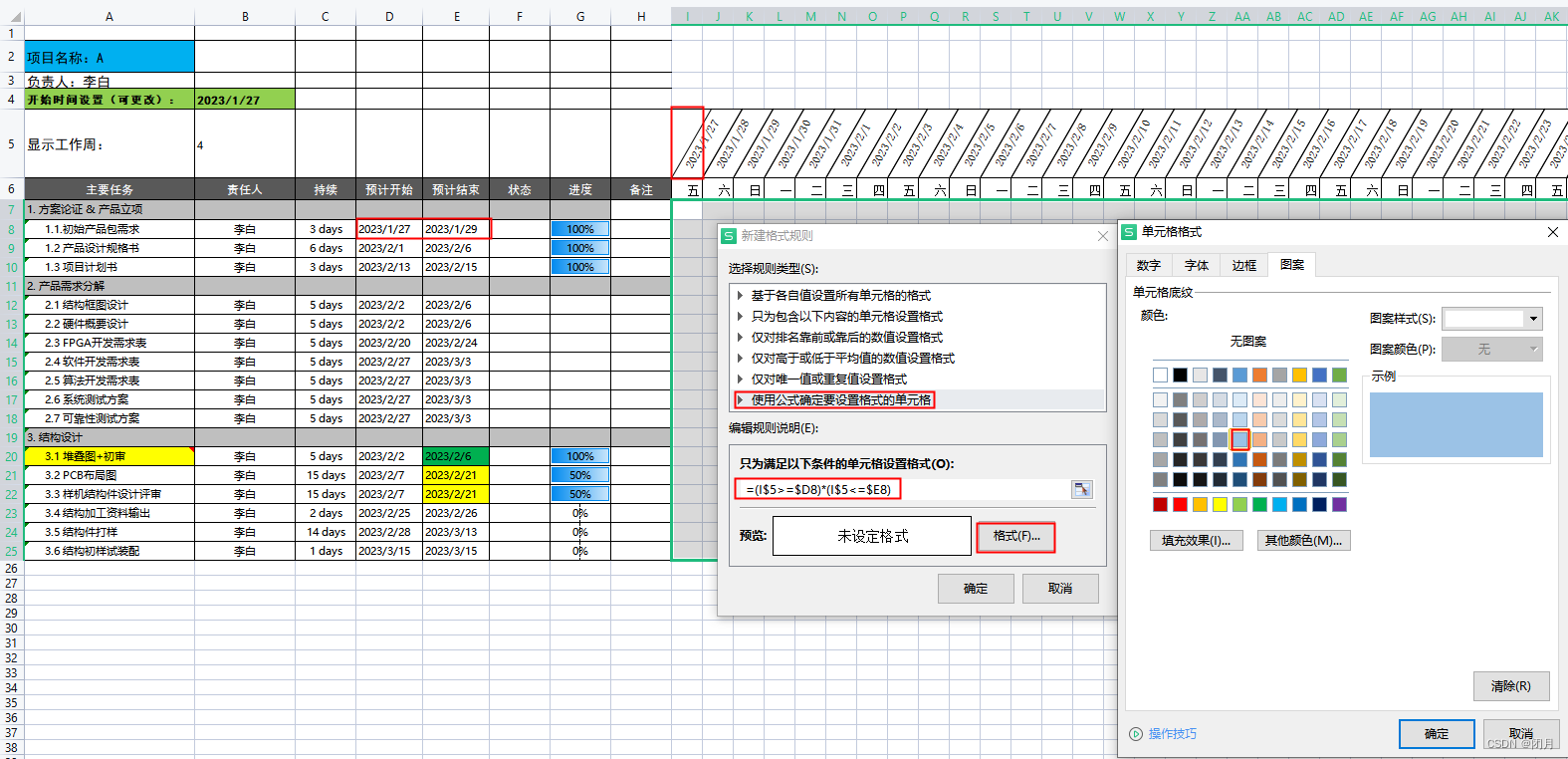

9、选中底下的格子,条件格式——新建规则——使用公式确定要设置格式的单元格,输入“=(I$5>= $D8) * (I$5<= $E8)”,格式——图案,选择淡蓝色——确定
PS:当前操作为把每个事件的日期填充为淡蓝色
公式具体操作:输入“=(”,选中表格中第一个时间格子 $I$5,按F4,变成I$5,输入“>=”,选中预计开始时间格子 $D$8,按2次F4,变成 $D8,输入“ ) * (”,选中表格中第一个时间格子 $I$5,按F4,变成I$5,输入“<=”,选中预计结束时间格子 $E$8,按2次F4,变成 $E8。

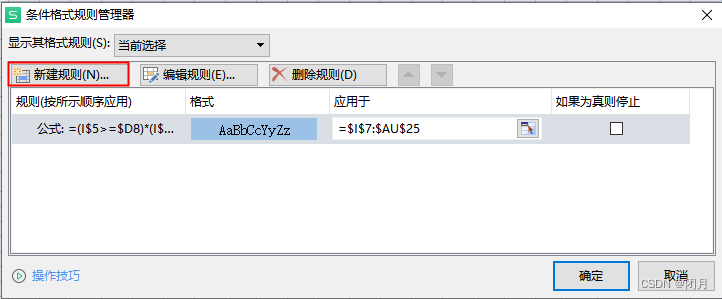

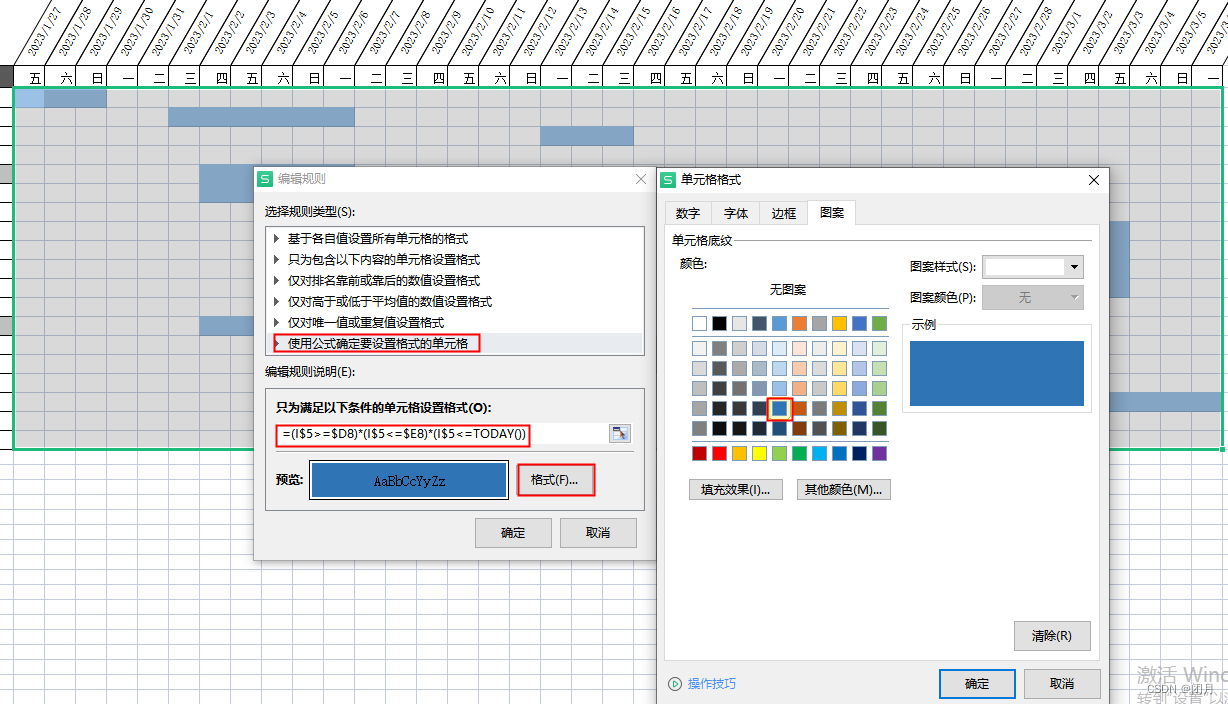

10、再次选中底下的格子,条件格式——管理规则——新建规则——使用公式确定要设置格式的单元格,输入“=(I$5>= $D8) * (I$5<= $E8) * (I$5<=TODAY())”,格式——图案,选择深蓝色——确定
PS:当前操作为把每个事件的日期和当前日期对比,比当前日期早的填充为深蓝色
11、再新建规则——使用公式确定要设置格式的单元格,输入“=(I$5=TODAY())”,格式——边框,颜色红色,选择左右两边边框——确定
PS:此操作把当前日期列变红

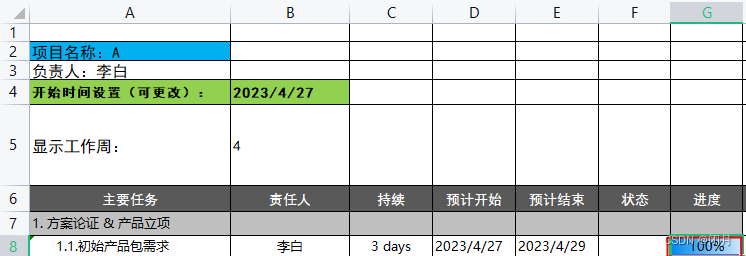

12、预计结束时间
E12格子=D12+LEFT(C12,LEN(C12)-5)-1
PS:通过持续时间和预计开始时间控制
13、当前进度
G8格子=IF(AND(TODAY()>D8,TODAY()>E8),1,IF(AND(TODAY()>=D8,TODAY()<=E8),(TODAY()-D8+1)/(E8-D8+1),IF(AND(TODAY()<D8,TODAY()<E8),0)))

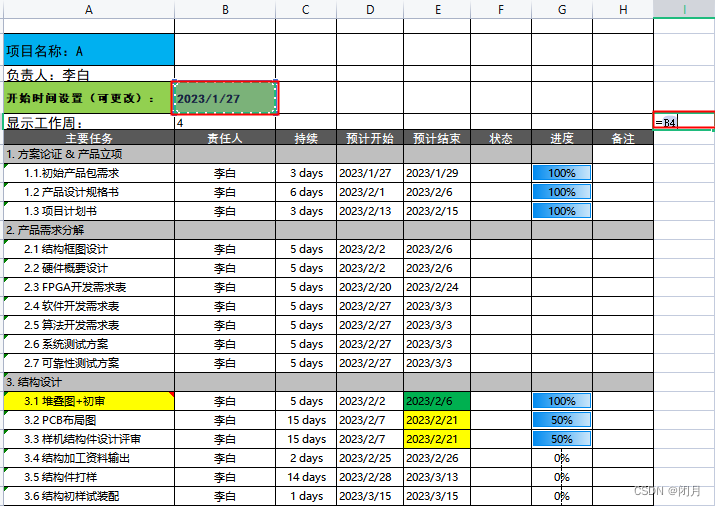

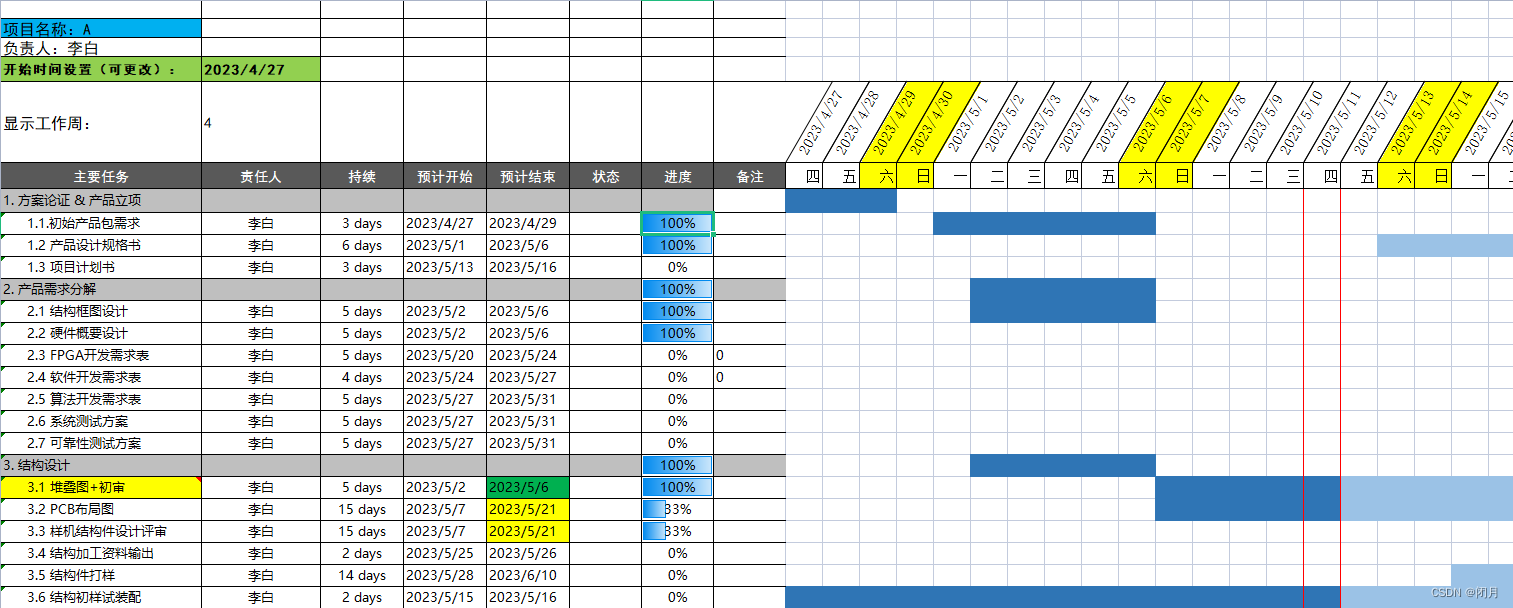

14、最终效果
