从0到1-闭式冷却塔循环系统升级项目管理实战

项目概述

XXXX年X月,厂区迎来了一项重要的电气循环水设备升级项目。面对供应需求的不断增长,我们决定引入闭式冷却塔,以支持熔炼炉和电子束炉之间的冷热交换循环工作。这一决策旨在提高系统效率和性能,节约用水量、电能,为生产流程提供更为稳定、持续运行的条件。

闭式冷却塔的工作原理

被冷却的工质通过盘管进口进入换热管内,由上向下流动,使管内的流体始终 保持在充满的情况下流动,喷淋水通过循环水泵强制输送到螺旋喷头均匀地喷洒在 换热管外表面形成水膜,设备顶端的引风式轴流风机从设备下部进风栅吸入冷风, 喷淋水与流动的空气形成交叉回路,管内工质的热负荷靠换热管外表面水膜的蒸发 带走热量以达到被降温之目的;由于被冷却介质与喷淋水的温差一般很小(5-10℃), 整个冷却过程主要是依靠水蒸发成水蒸汽的相变潜热来冷却管内介质,所以设备在 运行过程中要消耗掉一部分喷淋水,集水箱上设置有浮球阀自动补水装置,保证集 水箱内有足够的水位,满足工质被降温的要求。

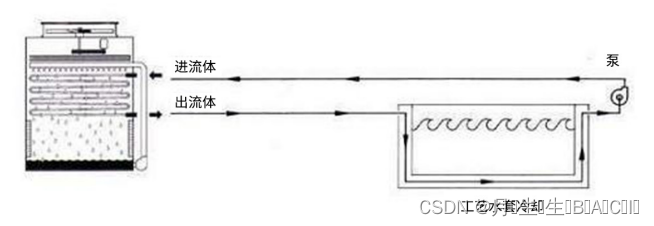

闭式冷却塔在系统中应用的位置

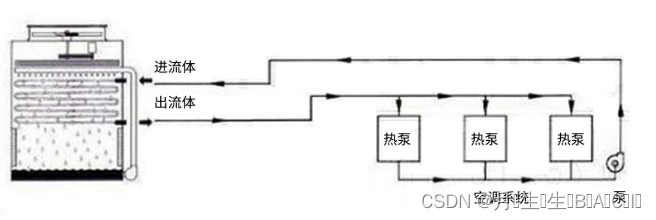

空调系统 :水源式热泵系统 机房空调系统 辅助供冷系统

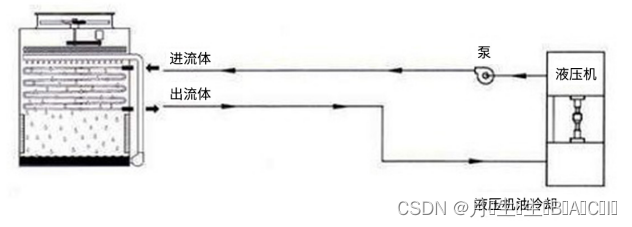

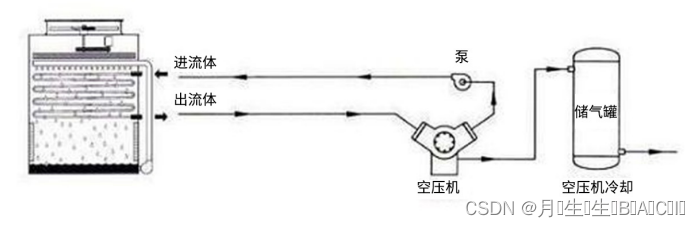

工业流体: 液压油 电镀溶液 淬火油

钢厂及铸造厂: 淬火槽冷却 轧钢机冷却 感应炉冷却 连铸冷却

制造业: 空气压缩机水套冷却 注塑模具冷却 变压器冷却 发动机水套冷却

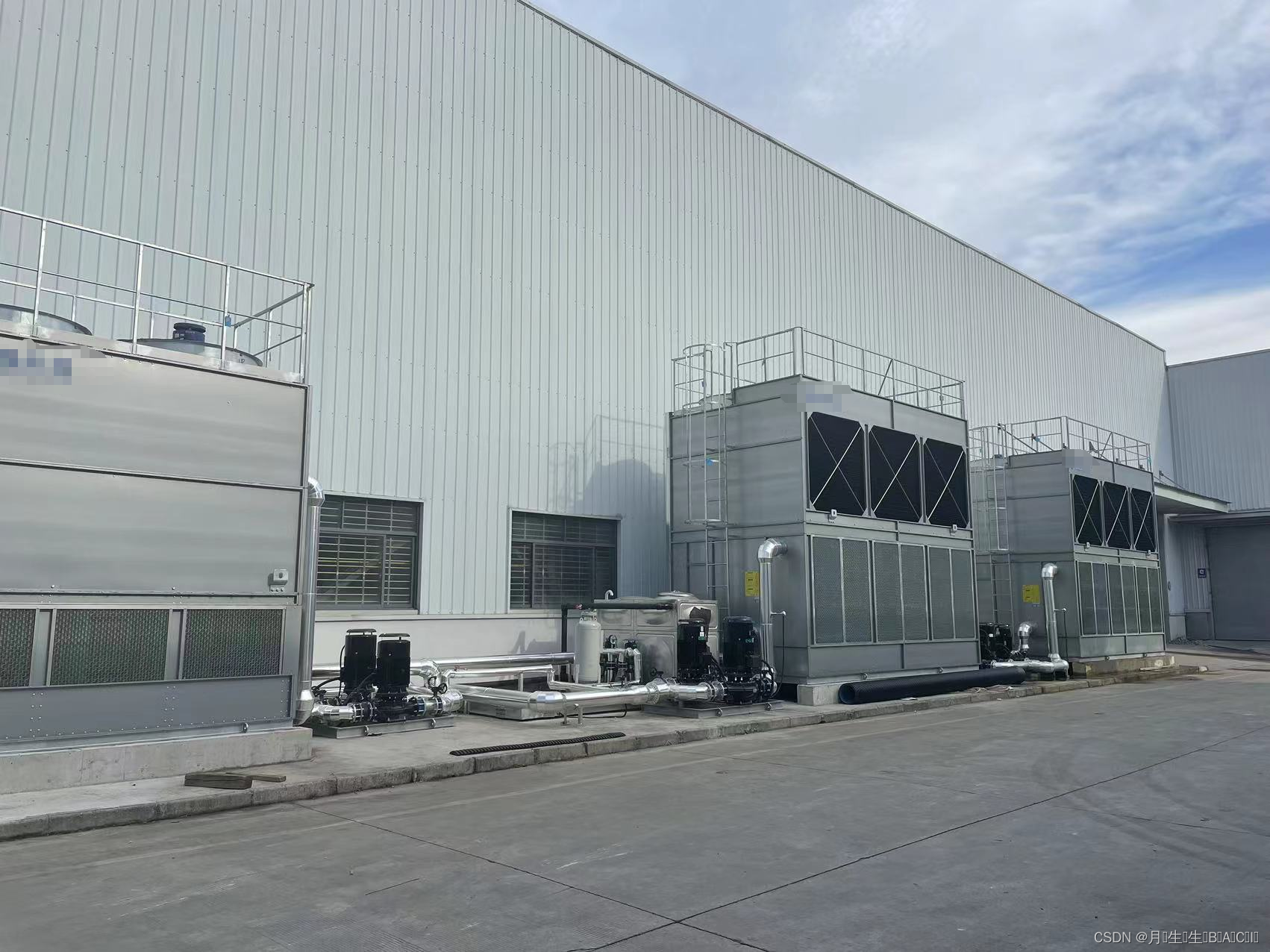

安装完成图例

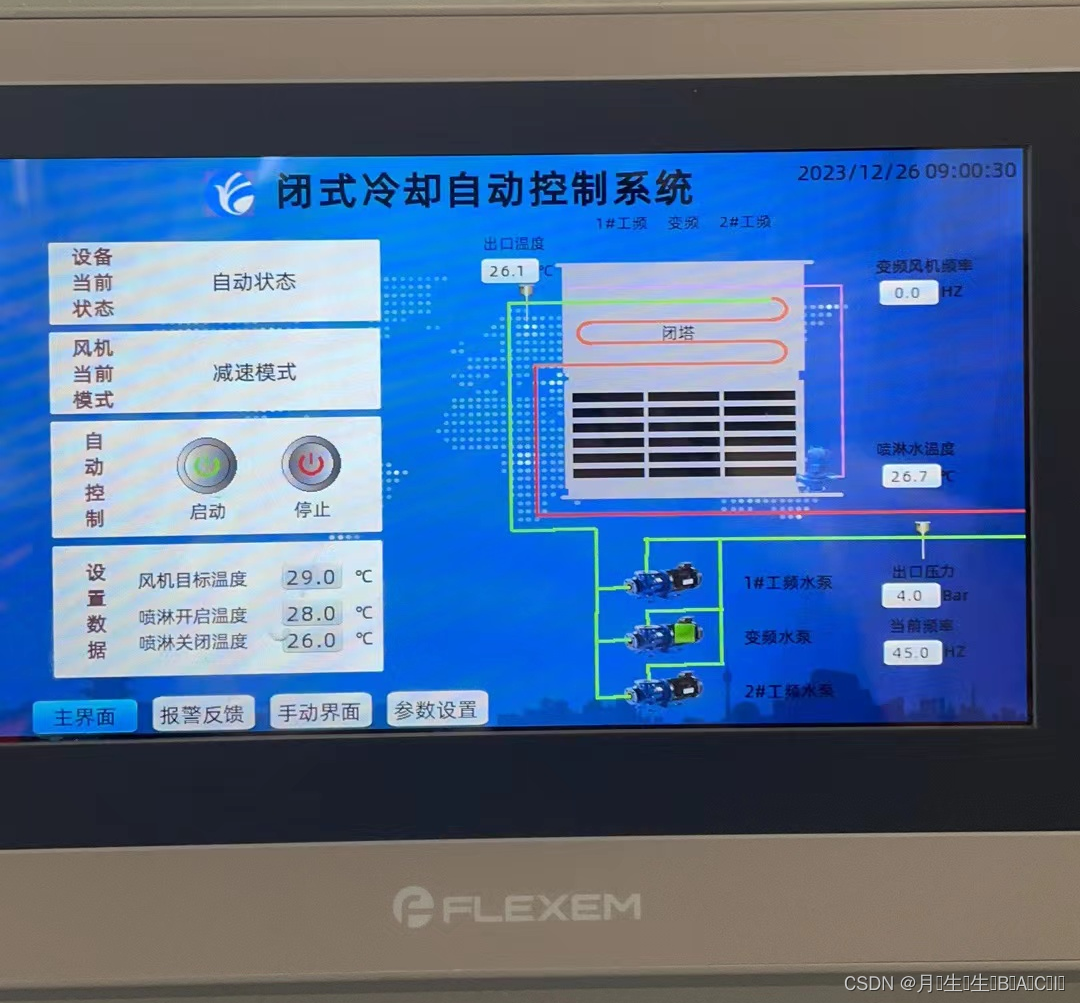

现场触摸屏图例

一、项目管理与业绩

1. 设备厂商调研与URS编制

在项目初期,我们深入了解了不同设备厂商的产品,并协助使用部门进行设备选型。编制用户需求规范(URS)的过程中,我们确保选择的设备与闭式冷却塔的要求相匹配.

2. 设备引入、安装与调试

管理设备供应商,确保设备顺利进入厂区、安装,并通过精细的调试过程确保设备正常运行。这一阶段的成功实施为项目奠定了坚实的基础.

3. 电气设备全生命周期管理

负责电气设备备品备件管理、电气图纸的绘制、安装调试等全生命周期管理工作。这确保了电气设备的可靠性和稳定性.

4. 仪器仪表安装调试与SOP制作

成功完成仪器仪表的安装调试,同时制定了标准操作程序(SOP),以确保设备的正常运行。这为生产提供了一套规范的操作流程.

5. 外协设备保养与技改方案制定

积极参与外协设备的保养工作,并制定技改方案以不断提升系统性能。我们努力保障设备的长期稳定运行.

6. 循环水系统、电气设备管理系统、数据采集系统运维

全程参与循环水系统、电气设备管理系统和数据采集系统的运维工作。我们致力于确保系统的稳定运行,以应对潜在的挑战.

二、项目运维

开停机维护

在初次负载运行 24 小时以后,要进行以下维护工作:

a. 检查设备是否有异响和震动;

b. 检查水箱内的运行水位是否满足要求,否则调整浮球阀杆来补足水位;

c. 检查过滤网是否正常。

停机维护及保养

a. 在进行任何维护和检查之前,应确认所有电气部分都处于断电状态。

b. 清除设备内或进风栅处的杂物,如树叶和泥土等;

c. 清除水箱内的污物;

d. 卸下过滤器清洗后重新装好;

e. 盖好风机排风口,以免杂物进入设备内部;

f. 关闭补水管路的阀门,排干供水管路中的积水(冬季做好防冻工作)。

日常维护须知

a. 在进行任何检查之前,应确认所有电气部分都处于断电状态。

b. 设备在使用过程中,要特别注意旋转部件的运转情况,如发现异常响声要 立即停机检查,防止造成零部件损坏。

c. 当设备在低于冰点的环境温度下运行时,需要更加频繁的检查各部分零部件。

d. 在初次运行 24h 后和每季度都必须对各零部件进行检查。冬季完全停机时 必须放空各管路中的水,以防管路冻结。

e. 避免水泵开、停过于频繁,这会造成冷凝盘管交替干燥和潮湿的次数,将 会促进冷凝盘管表面水垢的形成。不能采用水泵开停作为能量调节方式。

f. 为减少换热管结垢请使用软化水、脱盐水、纯净水等经过处理的普通水。

g. 请定期清洗水箱和更换新水,保证水质新鲜。

安全注意事项

a. 设备的操作、维护和检修必须由专业人员进行,并且对设备、相关系统和控 制及本手册程序非常熟悉,在运输、吊装、安装、操作、维护及维修本设备时,必 须使用正确的程序和工具,以防人员伤害和设备损坏。

b. 风机、水泵等用电设备的接线必须由专业电工操作。

c. 风机、水泵外壳应可靠接地。

d. 严禁风机、水泵在缺相、漏电情况下开机使用。

e. 严禁在无水的状态下使用水泵。

f. 风机、水泵的旋转方向应与铭牌箭头一致。

g. 不得对预冷换热部件和蒸发换热部件及系统管道等带压施焊。

h. 设备上的扶梯和平台是供安装时接线及检修时使用的,除了这些工作之外, 严禁攀登扶梯,防止引发人身伤害。

i. 没有确认切断电源之前,不得对风机、水泵等运转机械部件进行维修操作。

j. 如果要进行变频调节改变风机转速,必须由专业人员按设计好的方案和程序 进行调整,且必须在风机额定临界转速范围之内调整。不得任意调高风机转速,以 免损坏风叶和电机。

季节性的停机及保养

在进行任何维护和检查之前,确认所有电气部分都处于断电状态。每当设备长 时间停机时,必须进行如下的保养工作:

a. 清除设备内或进风栅处的杂物,如树叶和泥土;

b. 排除水箱内的树叶和杂草;

c. 卸下过滤器清洗后重新装好;

d. 盖好风机排风口,以免杂物进入设备内部 ;

e. 关闭补水管路的阀门,排干供水管路中的积水 ( 冬季做好防冻工作 );

f. 检查防腐系统的完整性;

g. 检査检修平台是否有杂物。

三、项目收获

通过以上项目经历,我们不仅成功实现了电气循环水设备的升级,还引入了闭式冷却塔,为生产提供了更为稳定、高效的条件。项目团队通过全程参与设备选择、安装、调试、生命周期管理和系统运维,为项目的成功实施贡献了关键的力量。

四、结语

以上内容简单的概述了项目的一些内容,这次项目的成功实施,经历了多多少少的问题,在此过程中也沟通协调解决各种方案,不仅为厂区提供了卓越的电气循环水设备,也为我们的团队积累了宝贵的经验。

🌐 参考资料

  1. watertechonline - Closed Cooling Water System Treatment and Monitoring
  2. deltacooling - The Difference Between Open & Closed-Circuit Cooling Tower Systems
  3. energy.gov - Best Management Practice #10: Cooling Tower Management
  • 24
    点赞
  • 19
    收藏
    觉得还不错? 一键收藏
  • 0
    评论

“相关推荐”对你有帮助么?

  • 非常没帮助
  • 没帮助
  • 一般
  • 有帮助
  • 非常有帮助
提交
评论
添加红包

请填写红包祝福语或标题

红包个数最小为10个

红包金额最低5元

当前余额3.43前往充值 >
需支付:10.00
成就一亿技术人!
领取后你会自动成为博主和红包主的粉丝 规则
hope_wisdom
发出的红包
实付
使用余额支付
点击重新获取
扫码支付
钱包余额 0

抵扣说明:

1.余额是钱包充值的虚拟货币,按照1:1的比例进行支付金额的抵扣。
2.余额无法直接购买下载,可以购买VIP、付费专栏及课程。

余额充值
