1、规模较小、技术成熟或可套用标准设计的工程项目,可直接采用一阶段设计,即施工图设计。一阶段设计编制施工图设计预算,按单项工程处理,要求能够反映工程费、工程建设其它费、预备费和建设期利息。
2、技术成熟的中小型项目,为简化设计步骤,缩短设计时间,采用初步设计和施工图设计两个阶段的两阶段设计。两阶段设计时,初步设计编制设计概算,施工图设计编制施工图预算。
3、重大工程项目,技术要求严格、工艺流程复杂、缺乏设计经验,采用初步设计、技术设计和施工图设计三个阶段的三阶段设计。三阶段设计时,初步设计编制设计概算,技术设计编制修正概算,施工图设计编制施工图预算。
1、严格控制量:预算定额的人工、主材、机械台班、仪器仪表台班的消耗量是法定的。
2、量价分离:预算定额只反映人工、主材、机械台班、仪器仪表台班的消耗量,而不反映单价。单价由主管部门或造价管理单位根据市场情况另行发布。
3、技普分开:定额采取技工和普工两个工种,以区分不同的工作。
2、查阅定额条目,确定工作内容在人工、材料、机械、仪器仪表的单位消耗。
3、对照定额总说明、册说明、章节说明和备注等内容,确定是否需要系数调整。
1、安装48V铅酸蓄电池组所属定额是第1分册第3章第1节,定额编号为TSD3-016。
2、查阅定额TSD3-016人工、材料、机械、仪器仪表消耗,如下:
4、“预算定额”适用于新建、扩建工程,改建工程可参照使用。用于扩建工程时,其扩建降效部分的人工工日按照乘以系数1.1记取,拆除工程的人工工日记取办法见各册的相关内容。
一、【信息通信建设工程概预算定义】
信息通信建设工程概预算在设计阶段完成,常称为信息通信建设工程设计概预算;信息通信建设工程设计概预算是初步设计概算和施工图设计预算的简称。
根据信息通信建设工程特点和工程建设需要,将工程设计分为:一阶段设计、二阶段设计和三阶段设计。
1、规模较小、技术成熟或可套用标准设计的工程项目,可直接采用一阶段设计,即施工图设计。一阶段设计编制施工图设计预算,按单项工程处理,要求能够反映工程费、工程建设其它费、预备费和建设期利息。
2、技术成熟的中小型项目,为简化设计步骤,缩短设计时间,采用初步设计和施工图设计两个阶段的两阶段设计。两阶段设计时,初步设计编制设计概算,施工图设计编制施工图预算。
3、重大工程项目,技术要求严格、工艺流程复杂、缺乏设计经验,采用初步设计、技术设计和施工图设计三个阶段的三阶段设计。三阶段设计时,初步设计编制设计概算,技术设计编制修正概算,施工图设计编制施工图预算。
二、【2016年版定额(451定额)特点】
2016年版定额“信息通信建设工程预算定额”具有严格控制量、量价分离、技普分开的特点。
1、严格控制量:预算定额的人工、主材、机械台班、仪器仪表台班的消耗量是法定的。
2、量价分离:预算定额只反映人工、主材、机械台班、仪器仪表台班的消耗量,而不反映单价。单价由主管部门或造价管理单位根据市场情况另行发布。
3、技普分开:定额采取技工和普工两个工种,以区分不同的工作。
三、【2016年版定额(451定额)构成】
预算定额按照不同工程类别分成五册,分别为:
第一册 通信设备安装工程
第二册 有线通信设备安装工程
第三册 无线通信设备安装工程
第四册 通信线路工程
第五册 通信管道工程

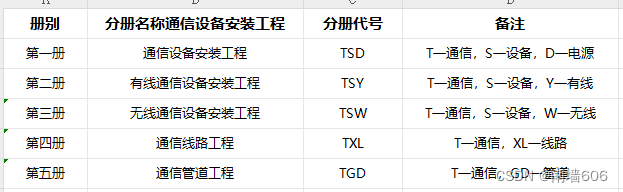

为了方便使用,每册定额分配了相应的册代号,如表所示:
“信息通信建设工程预算定额”由总说明、册说明、章节说明、定额项目表和附录构成。
四、【预算定额的使用方法】
概预算编制时,首先要了解概预算定额的组成结构和主要内容,其次要熟悉概预算的定额的使用。信息通信工程预算定额使用时,要根据工作量统计表确定各项工作在人工、材料、机械、仪器仪表的消耗,可按照以下步骤进行:
1、确定工作内容所属定额的分册、章节、编号。
2、查阅定额条目,确定工作内容在人工、材料、机械、仪器仪表的单位消耗。
3、对照定额总说明、册说明、章节说明和备注等内容,确定是否需要系数调整。
4、计算出总的人工、材料、机械、仪器仪表的消耗。
五、【人工、材料、机械、仪器仪表的消耗计算实例】
例:某蓄电池拆除工程(入库)项目所在地海拔为2800米,根据工作量表统计人工、材料、机械、仪器仪表的消耗。
解答:
1、安装48V铅酸蓄电池组所属定额是第1分册第3章第1节,定额编号为TSD3-016。
2、查阅定额TSD3-016人工、材料、机械、仪器仪表消耗,如下:
单位定额表
材料为蓄电池,无普工和仪表。
3、查阅总说明、册说明、章节说明和备注
①查阅定额总说明,摘录如下:
4、“预算定额”适用于新建、扩建工程,改建工程可参照使用。用于扩建工程时,其扩建降效部分的人工工日按照乘以系数1.1记取,拆除工程的人工工日记取办法见各册的相关内容。
②再查阅第1分册册说明,摘录如下:
5、本册定额用于拆除工程时,其人工按照以下系数进行计算。
确定拆除工程(清理入库)工日系数为0.60。
③查阅定额总说明,摘录如下:
在以下区域施工时,定额按下列规则调整:
1.高原地区施工时,定额人工工日、机械台班消耗乘以下表列出的系数。
高原地区调整系数
确定:海拔2800米,人工系数1.13,机械系数1.29。
4、计算出总的人工、材料、机械、仪器仪表的消耗
①人工:拆除系数0.6,海波系数1.13
技工:5*(0.6*1.1.3)*9.86=5*0.678*9.86=33.4254,无普工,如下表:
人工统计表
②机械:海拔系数1.29。机械:5*1.29*0.3=1.935,如下表:
机械统计表
③材料为蓄电池,无普工和仪表。
