一、ECN后台配置

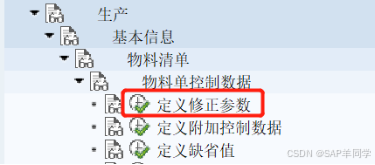

1.如何激活和配置哪种BOM需要启用ECN
1.1激活ECN

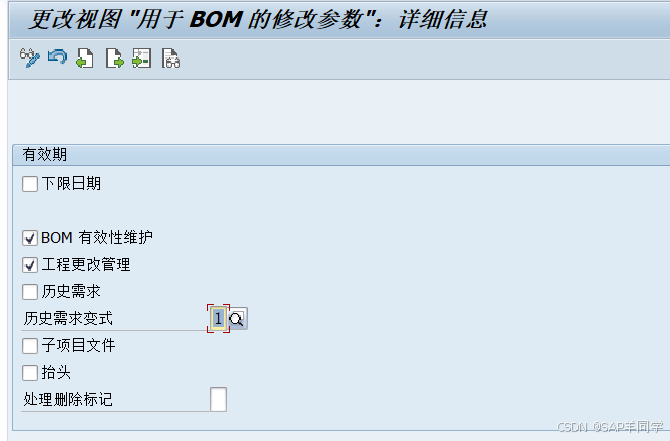

①BOM有效性维护+工程更改管理都勾上
②必须采用ECN:勾选历史需求,历史需求优先级>历史需求变式
③历史需求变式:根据OS25判断是否需要输工程变更编号 空-无论有没有在OS25得类型都需要输入;1-其中一个在OS25设置,就需要填写ECN;2-不需要输入工程变更号

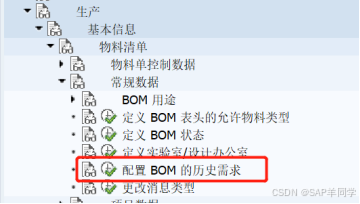

1.2配置哪种BOM需要ECN管控

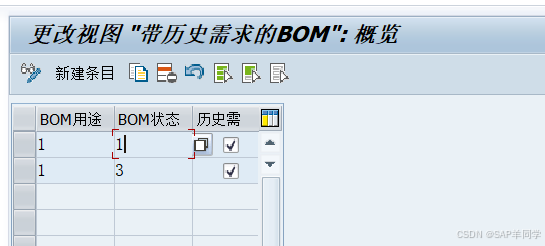

历史需求勾选即代表启用ECN
2.BOM修改和工艺路线修改屏幕变更编号必输配置

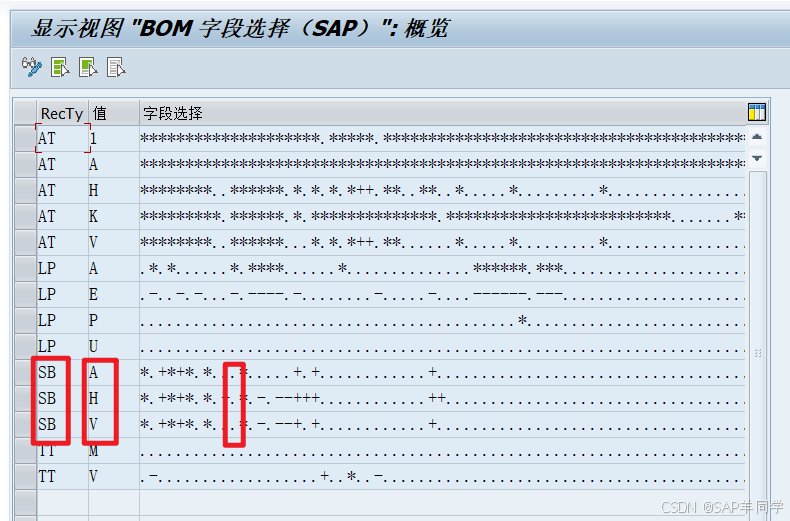

2.1BOM字段配置
①、SB:代表与BOM相关
②、A-显示、H-创建、V-修改;
③、第十一个字段表示“工程变更号“,将”.“改为”+“,则工程变更号必输

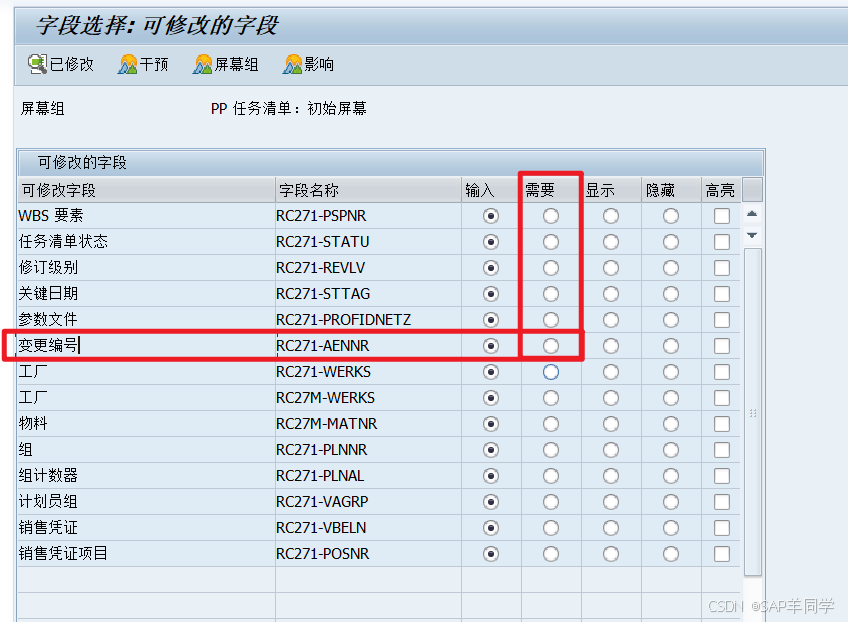

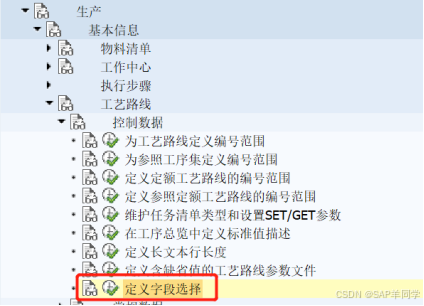

2.2工艺路线字段配置
选需要则为必输
二、测试过程
1.没有释放码的工程变更

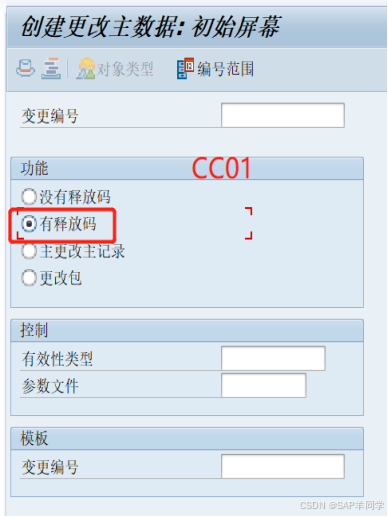

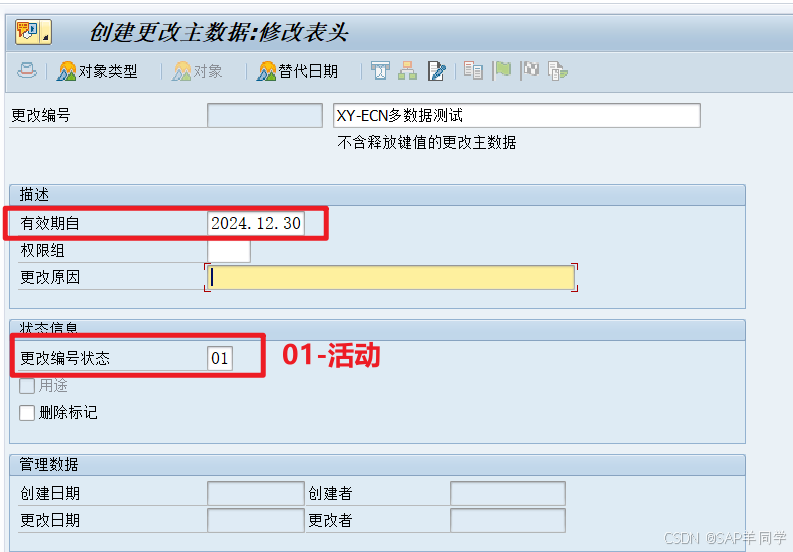

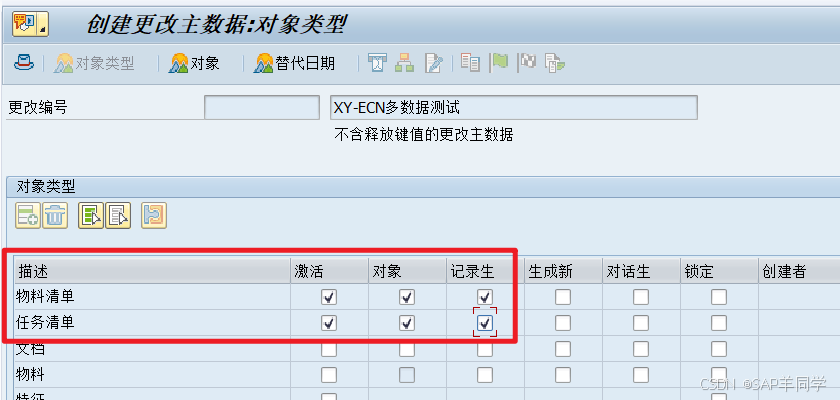

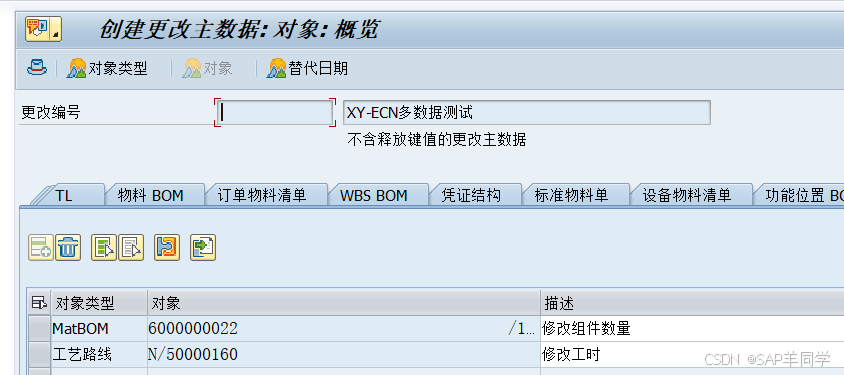

1.1CC01创建ECN变更编号

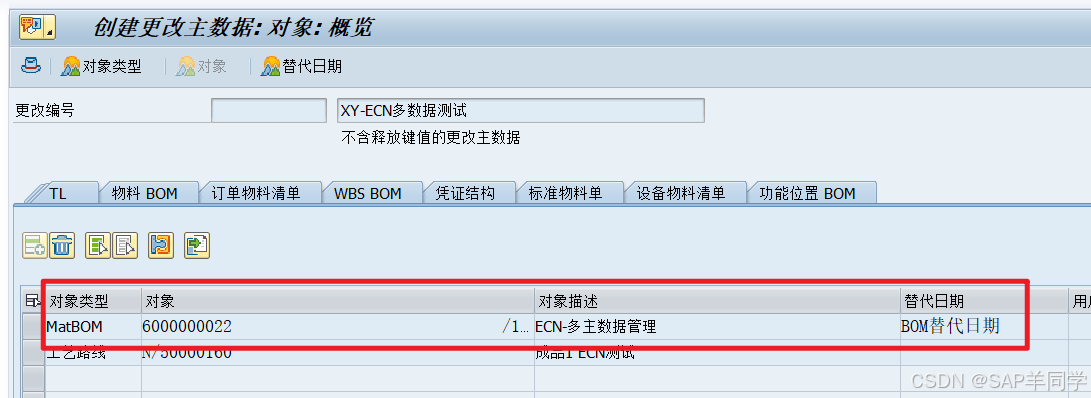

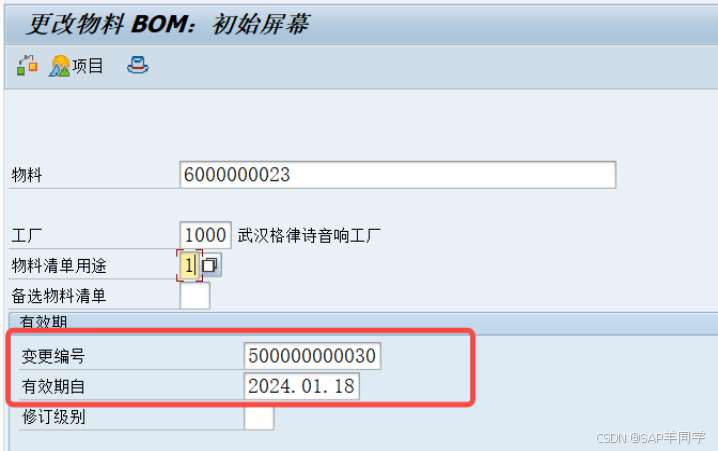

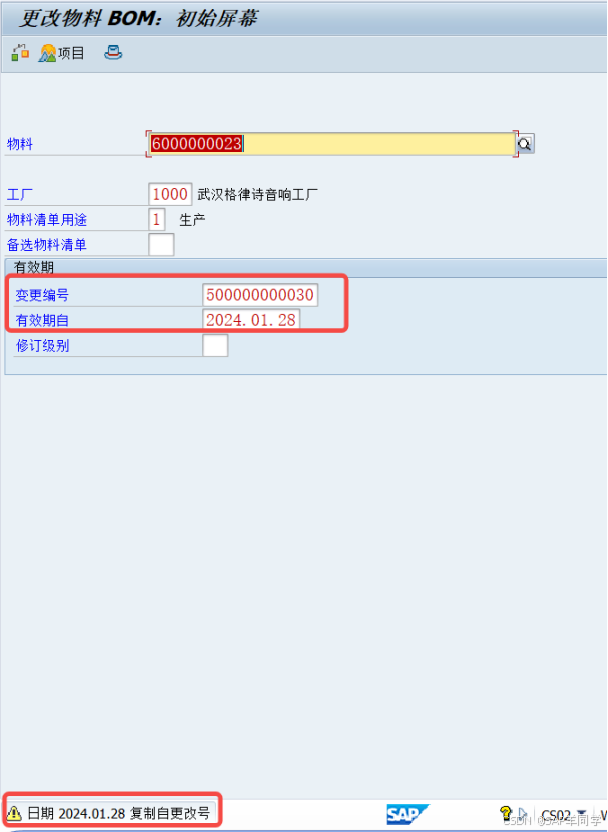

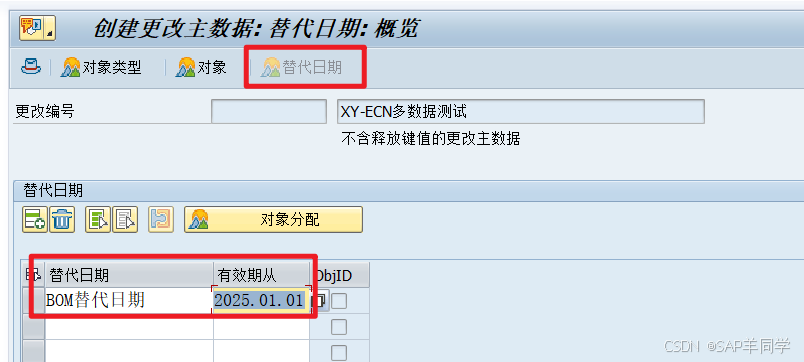

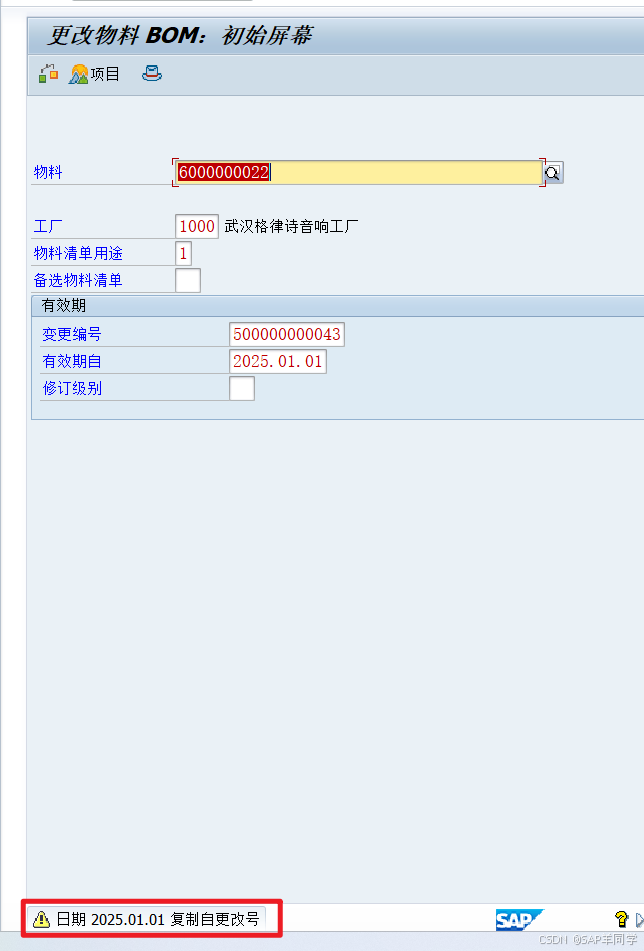

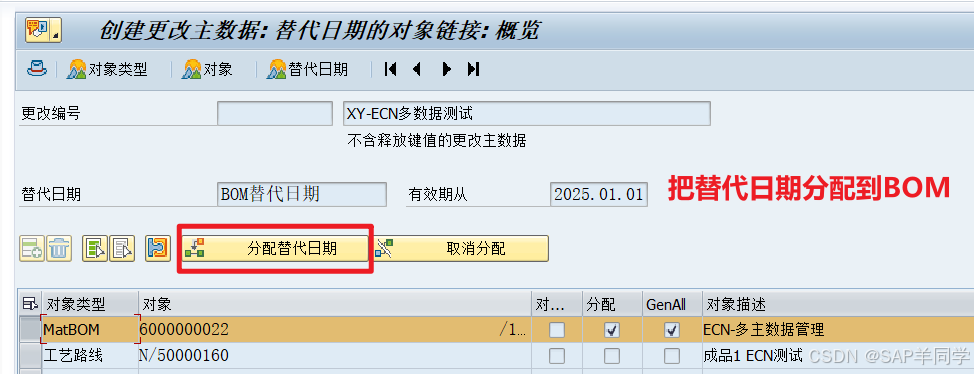

1.2给BOM分配替代日期

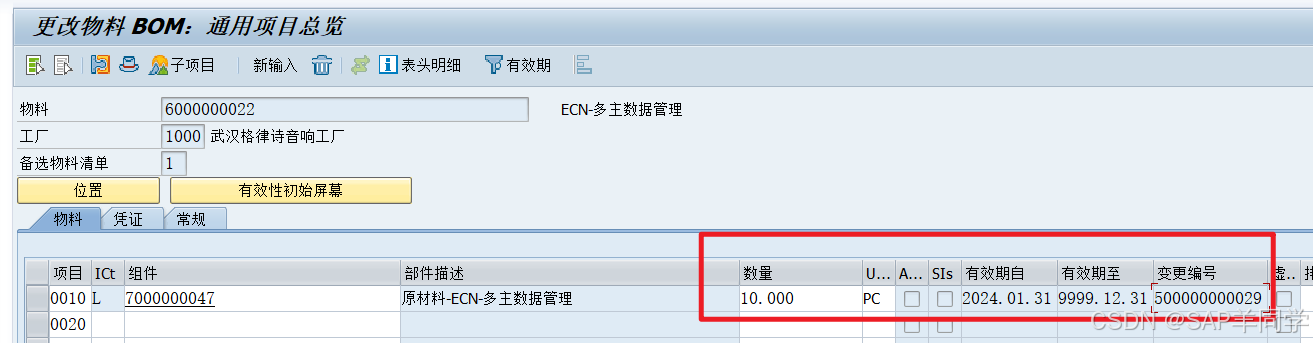

1.3修改BOM数据

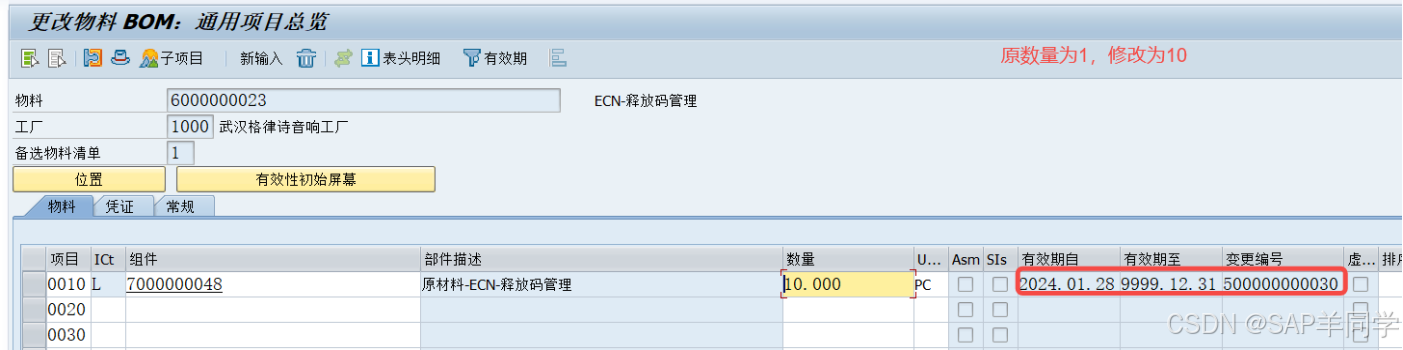

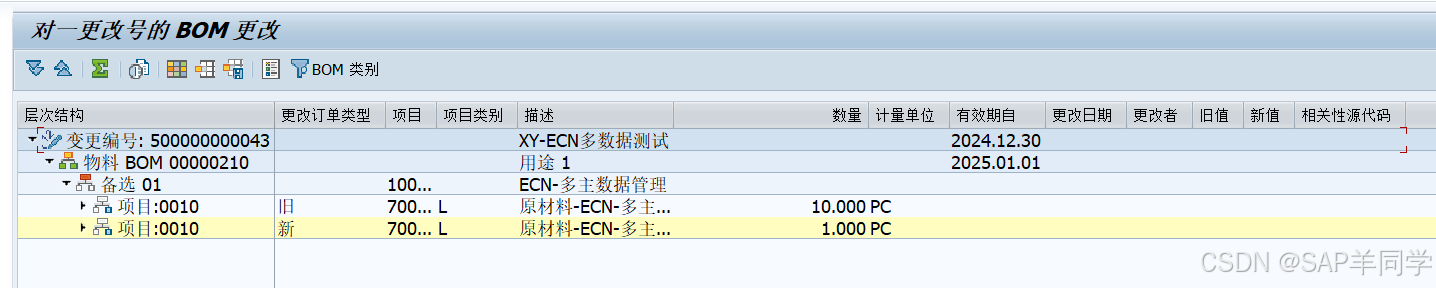

变更后数据:

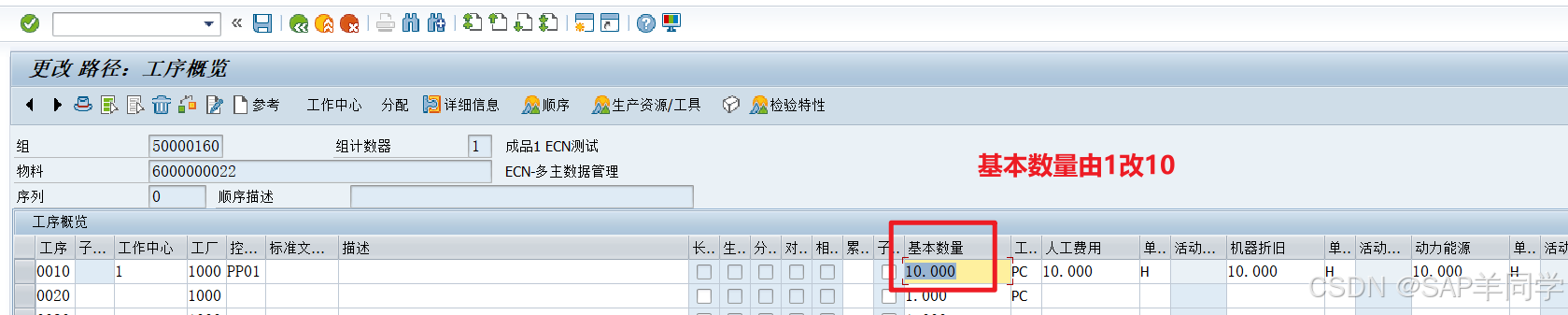

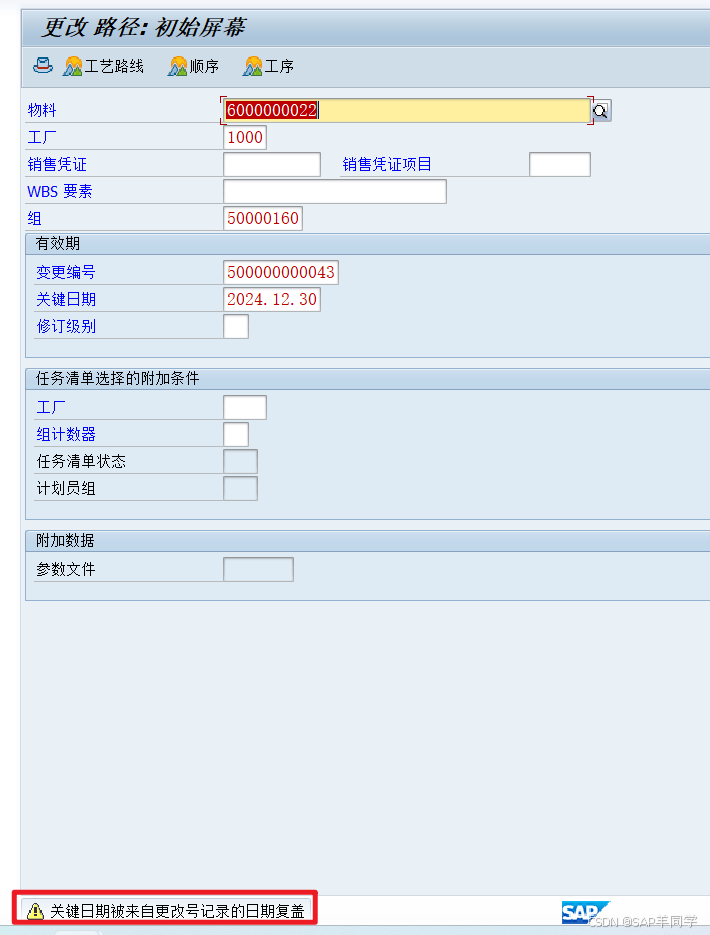

1.4修改工艺路线数据
变更后查看:

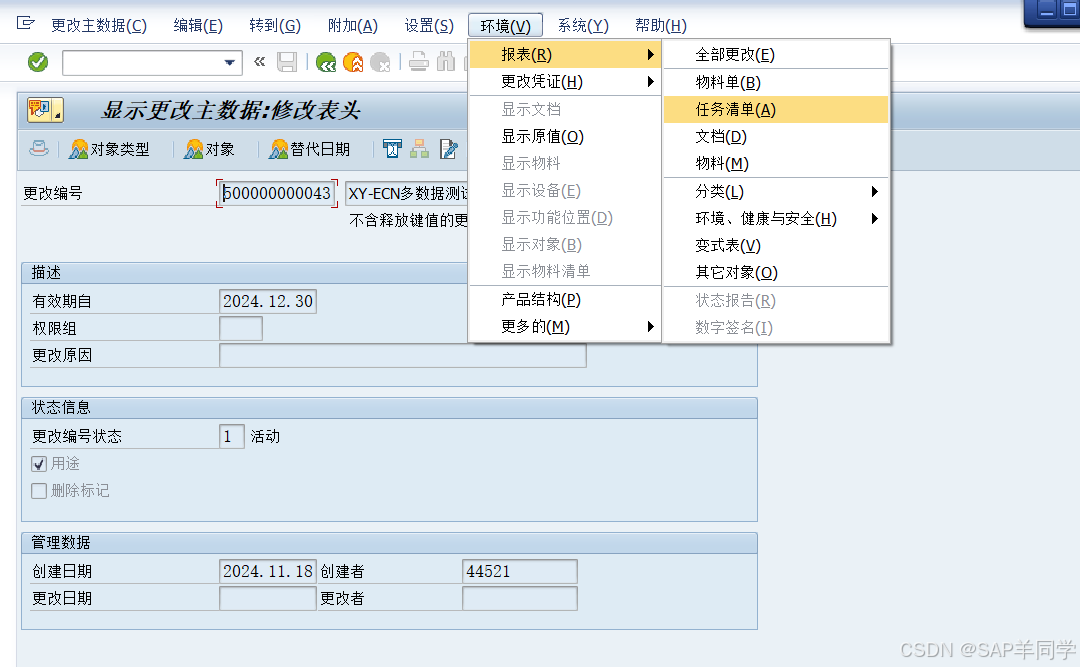

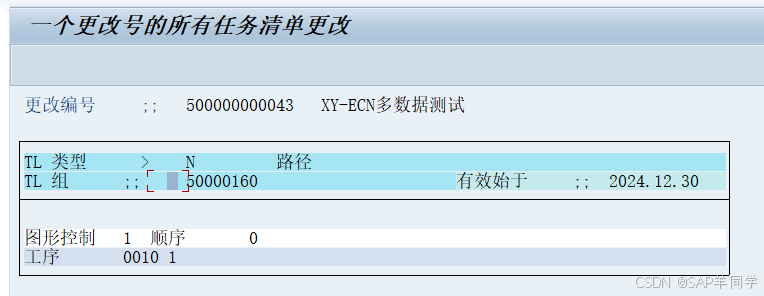

1.5从变更号看修改记录 CC03

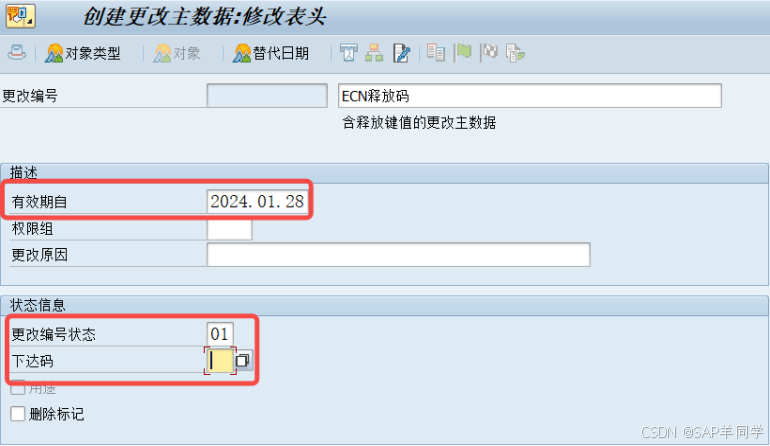

2.带释放码的工程变更
2.1创建工程变更号

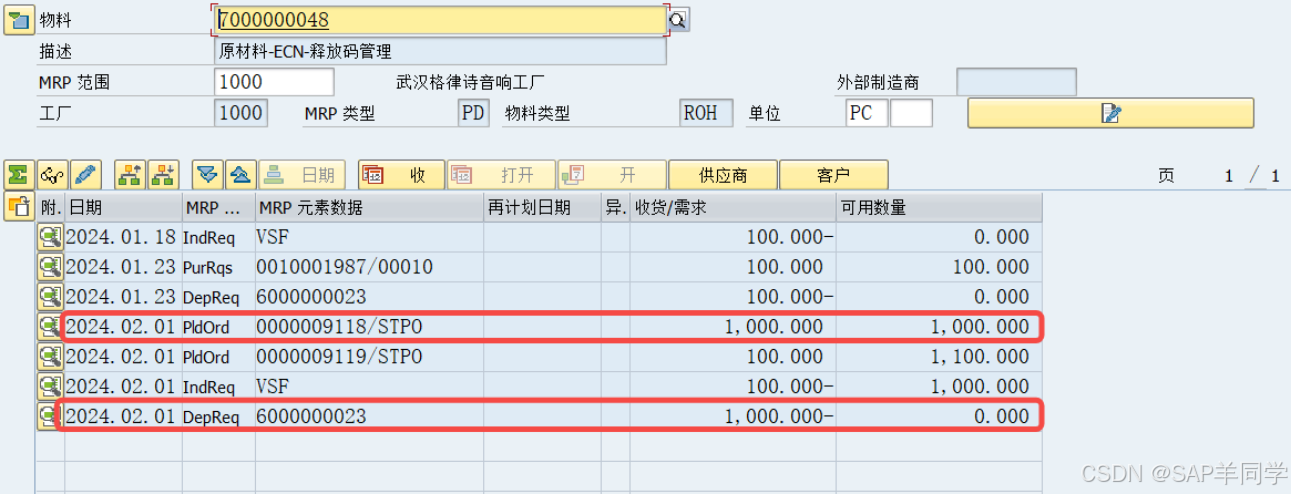

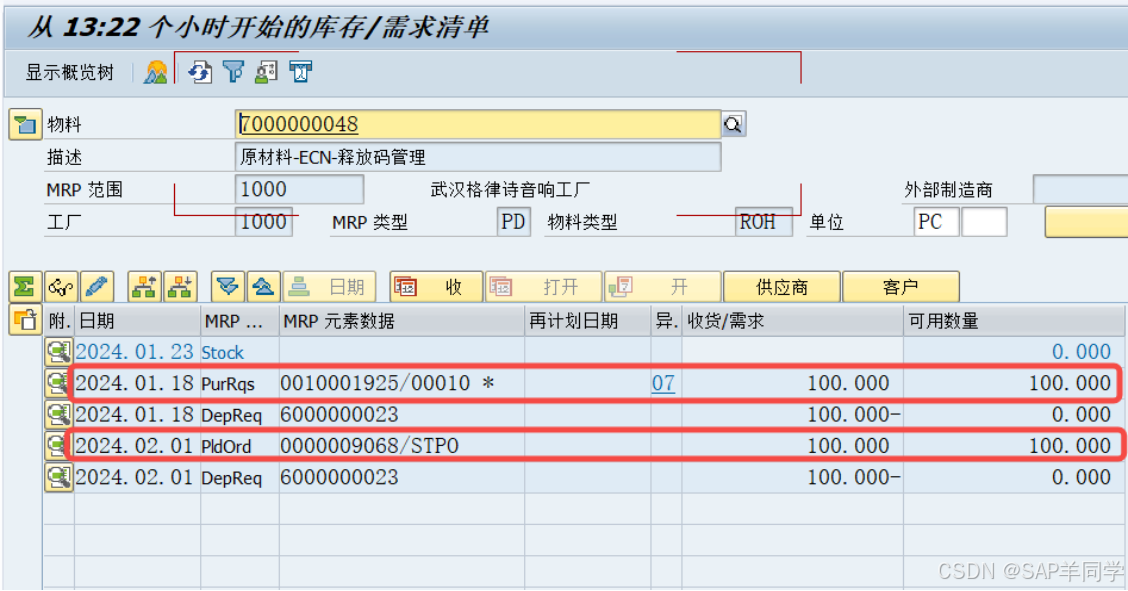

2.2未修改前的MRP结果
2.3修改BOM数据(变更编号未释放)

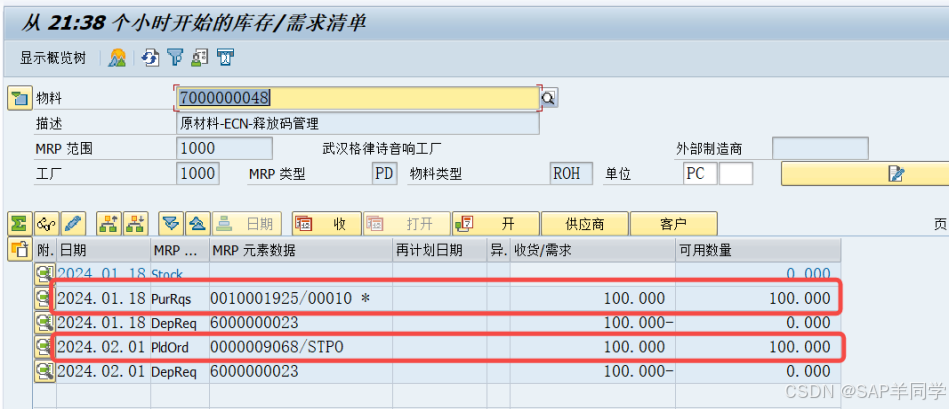

2.4修改后查看MRP运行结果(数量未改变)
2.5对变更编号下达
2.6查看下达后MRP结果(数量已改变)

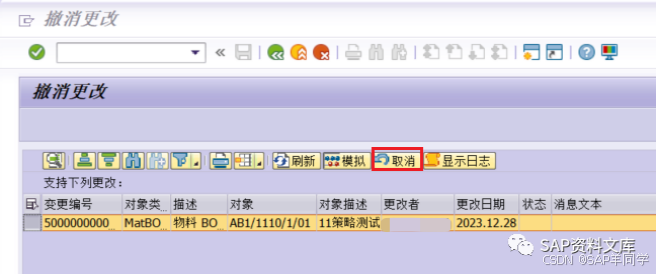

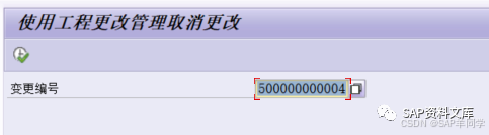

三、撤销ECN变更
当ECN变更BOM后,发现变更错了应该怎么做呢?
SAP也有标准的事物代码进行撤销---CCUNDO,撤销变更的时候会将这个ECN变更下的所有的操作全部撤回
