信息系统项目管理师考试重点知识点


title: [软考]信息系统项目管理师重点知识点
date: 2020-11-19 15:17:14
tags: 软考 信管
description:


1. 完工概率计算总结

  • 公式

期望工期(三点估算法)=(乐观时间+4*最可能时间+悲观时间)/6
标准差=(悲观时间-乐观时间)/6

  • 标准正态分布
对于正态分布,期望值两边
1个标准差的范围内,曲线下面积约占总面积的68%;活动工期落在1个方差范围内的概率为68.26%
2个标准差范围内,曲线下面积约占总面积的95%;活动工期落在2个方差范围内的概率为95.5%
3个标准差的范围内,曲线下面积约占总面积的99%。活动工期落在3个方差范围内的概率为99.7%
因此我们可以知道,项目
在期望工期完成的概率是50%,
在(期望工期+1个标准差)时间内完成的概率是(50%+(68%/2))=84%,
在(期望工期+2个标准差)时间内完成的概率是(50%+(95%/2))=97.5%,
在(期望工期+3个标准差)时间内完成的概率是(50%+(99%/2))=99.5%

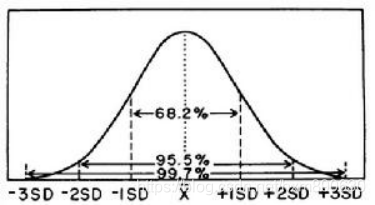

在这里插入图片描述

  • 练习题
