项目管理师基础之项目管理计划和项目文件及组织过程资产、事业环境因素

项目管理过程中,会使用并产生两大类文件:项目管理计划和项目文件。内容一般如下:
在这里插入图片描述

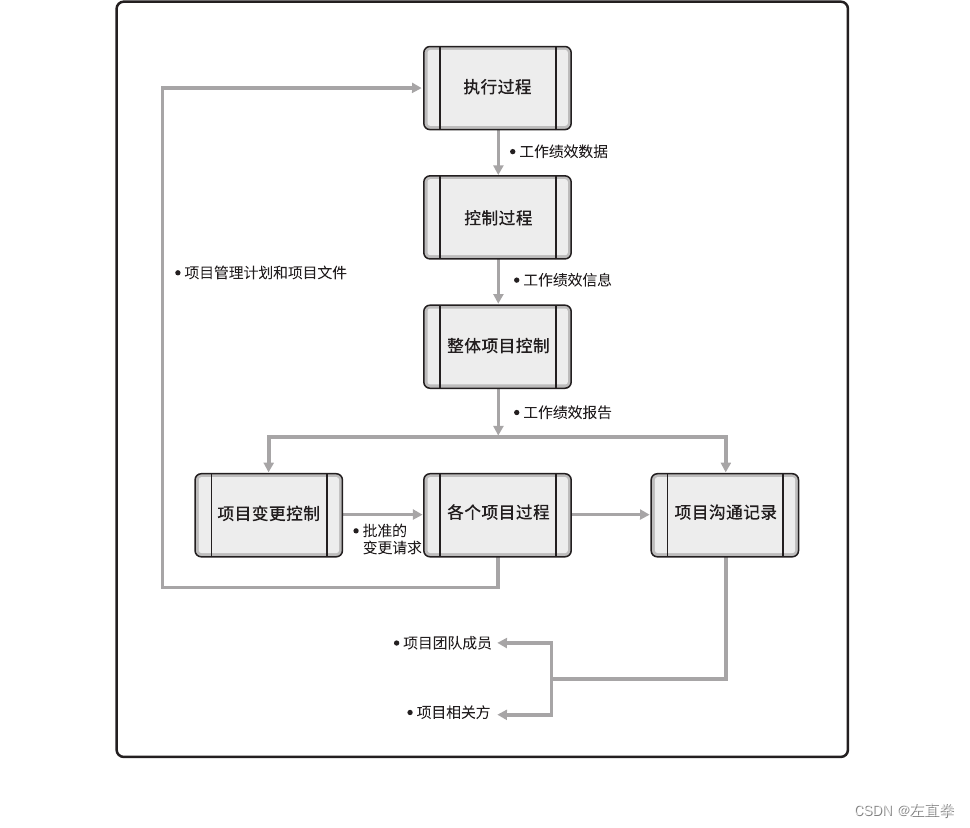

整个项目生命周期需要收集、分析和转化大量的数据。从各个过程收集项目数据,并在项目团队内共享。在各个过程中所收集的数据经过结合相关背景的分析、汇总,并加工成项目信息。信息通过口头形式进行传达,或以各种格式的报告存储和分发。

一、项目文件

1、活动属性

活动属性是指每项活动所具有的多重属性,用来扩充对活动的描述。

活动属性随时间演进:
在项目初始阶段,活动属性包括唯一活动标识 (ID)、WBS 标识和活动标签或名称;
在活动属性编制完成时,活动属性可能包括活动描述、紧前活动、紧后活动、逻辑关系、提前量和滞后量、资源需求、强制日期、制约因素和假设条件。

活动属性可用于识别开展工作的地点、编制开展活动的项目日历,以及相关的活动类型。活动属性还可用于编制进度计划。根据活动属性,可在报告中以各种方式对计划进度活动进行选择、排序和分类。

2、活动清单

活动清单包含项目所需的进度活动,包括每个活动的标识及工作范围详述,使项目团队成员知道需要完成什么工作。

对于使用滚动式规划或敏捷技术的项目,活动清单会在项目进展过程中得到定期更新。
在这里插入图片描述

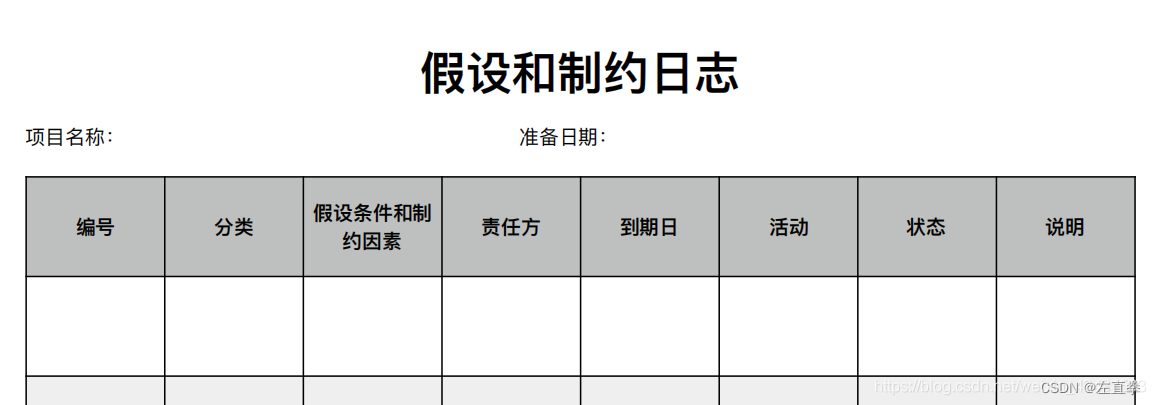

3、假设日志

假设日志用于记录整个项目生命周期中的所有假设条件和制约因素。

高层级的战略和运营假设条件与制约因素,在项目启动之前,进行可行性研究和论证时,即开始识别,然后纳入项目章程;低层级的,在项目开展期间生成。

假设日志基于当前被认为正确、真实的信息,提出这些制约因素,让相关方的期望趋于合理。如天气的影响,下雨将导致项目不能正常进行。只有尽早澄清这些假设日志,才不会让相关方觉得这种情况项目没有进行是可接受的。

特点:假设日志越多,项目风险越大。

在这里插入图片描述

4、估算依据

估算依据说明不同估算是如何得出的,用于决定如何应对偏差。

项目管理中包含进度估算、成本估算和资源估算三种类型,估算依据是在项目估算当中,所用依据的一个支持性的文件。包含假设条件、制约因素、详细级别、估算区间和置信水平。

置信水平是指特定个体对待特定命题真实性相信的程度,也就是概率,是对个人信念合理性的量度。(令人难以置信)
在这里插入图片描述

在这里插入图片描述
在这里插入图片描述

5、变更日志

变更日志用于记录项目期间发生的变更。十大知识领域都有可能发生变更。
在这里插入图片描述

在这里插入图片描述

6、成本估算

成本估算所需的支持信息的数量和种类,因应用领域而异,不论其详细程度如何,支持性文件都应该清晰、完整地说明成本估算是如何得出的。

成本估算的支持信息可包括:
关于估算依据的文件(如估算是如何编制的);
关于全部假设条件的文件;
关于各种已知制约因素的文件;
有关已识别的、在估算成本时应考虑的风险的文件;
对估算区间的说明(如“10,000美元 ±10%”就说明了预期成本的所在区间);
对最终估算的置信水平的说明。
在这里插入图片描述

7、持续时间估算

持续时间估算是对完成某项活动、阶段或项目所需的工作时段数的定量评估,其中并不包括任何滞后量,但可指出一定的变动区间。例如:

2 周 ± 2 天,表明活动至少需要 8 天,最多不超过 12 天(假定每周工作 5 天);
超过 3 周的概率为 15%,表明该活动将在 3 周内(含 3 周)完工的概率为 85%。

8、问题日志

问题日志。作为实施风险应对过程的一部分,已识别的问题会被记录到问题日志中。用于记录和监督问题的解决。

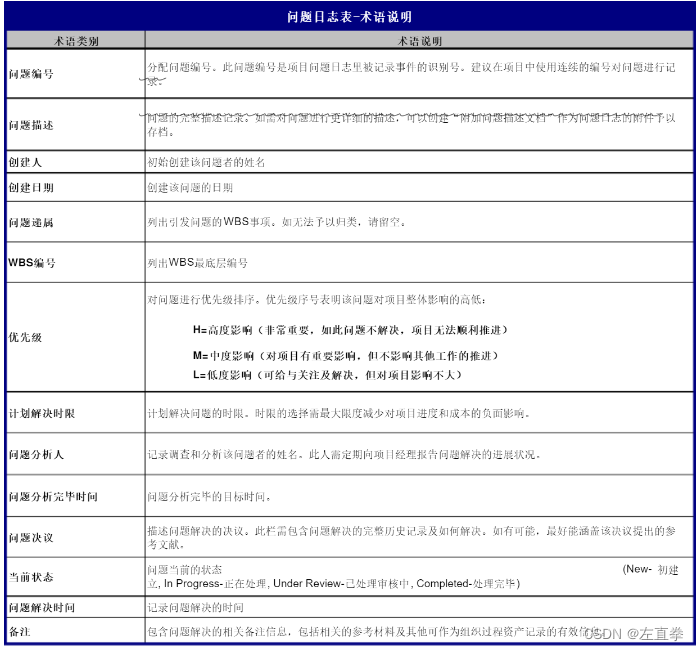

在这里插入图片描述

问题日志强调的是干系人对项目上的关注和关心(concern),这些关注和关心的英文是“Issue”,这些“issue”可能是项目的问题(Problem)也可能是项目的风险(risk)。

PM在和关键干系人沟通时会借助问题日志进行沟通,例如针对这个issue已经提出了变更请求或者已经作为风险进行应对了等等,这些都是针对该issue的解决措施。

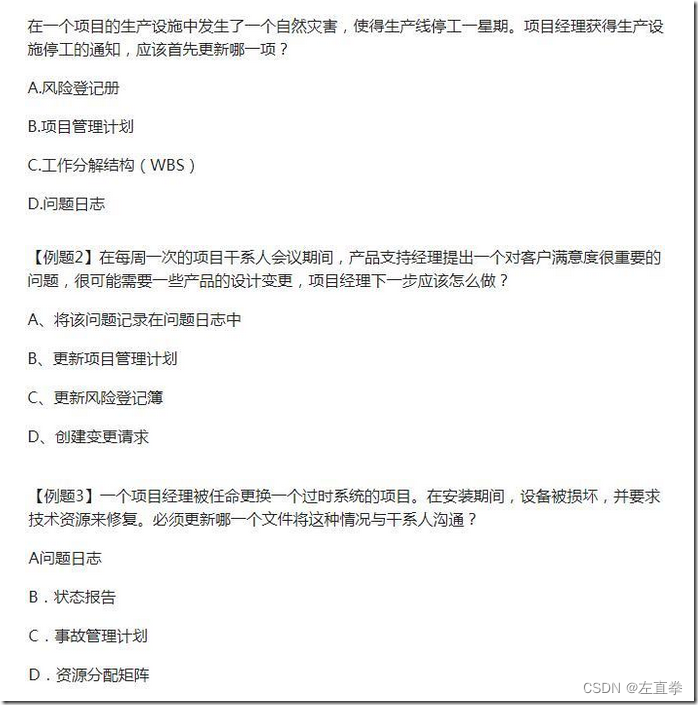

在这里插入图片描述
答案是:A/A/A

9、经验教训登记册

就是行动指南,操作说明书。常常作为项目管理过程的输入项。
在这里插入图片描述
经验教训登记册可以记录遇到的挑战、问题、意识到的风险和机会,或其他适用的内容。

经验教训登记册在项目早期创建,作为本过程的输出。因此,在整个项目期间,它可以作为很多过程的输入,也可以作为输出而不断更新。参与工作的个人和团队也参与记录经验教训。可以通过视频、图片、音频或其他合适的方式记录知识,确保有效吸取经验教训。

在项目或阶段结束时,把相关信息归入经验教训知识库,成为组织过程资产的一部分。

10、里程碑清单

里程碑是项目中的重要时点或事件,里程碑清单列出了所有项目里程碑,并指明每个里程碑是强制性的(如合同要求的)还是选择性的(如根据历史信息确定的)。里程碑的持续时间为零,因为它们代表的是一个重要时间点或事件。
在这里插入图片描述

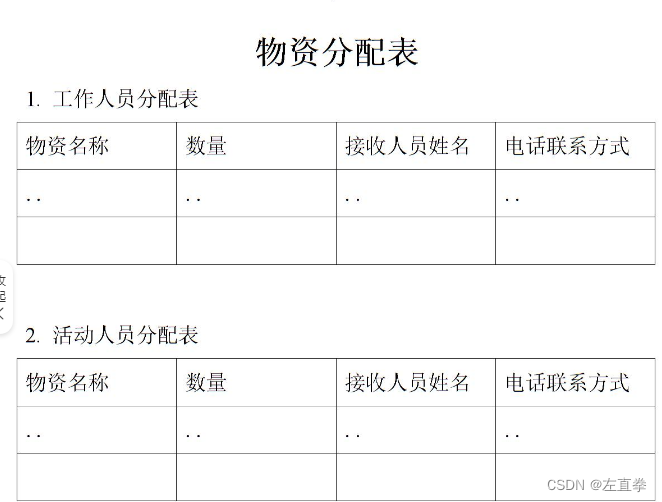

11、物质资源分配单

实物资源分配单记录了项目将使用的材料、设备、用品、地点和其他实物资源。

在这里插入图片描述

12、项目日历

在项目日历中规定可以开展进度活动的可用工作日和工作班次,它把可用于开展进度活动的时间段(按天或更小的时间单位)与不可用的时间段区分开来。在一个进度模型中,可能需要采用不止一个项目日历来编制项目进度计划,因为有些活动需要不同的工作时段。因此,可能需要对项目日历进行更新。
在这里插入图片描述

13、项目沟通记录

项目沟通记录包含绩效报告、可交付成果的状态,以及项目生成的其他信息。
在这里插入图片描述
在这里插入图片描述
在这里插入图片描述

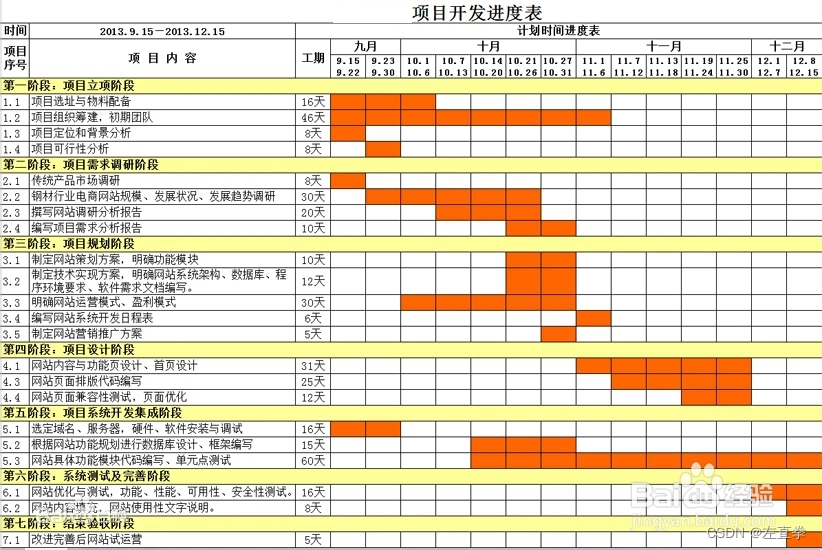

14、项目进度计划

项目进度计划亦称“进度计划”。包括每一具体活动的计划开始日期和期望完成日期。可用摘要“主进度计划”形式或详细形式表示。又可用表格形式,但更常以图示法表示。

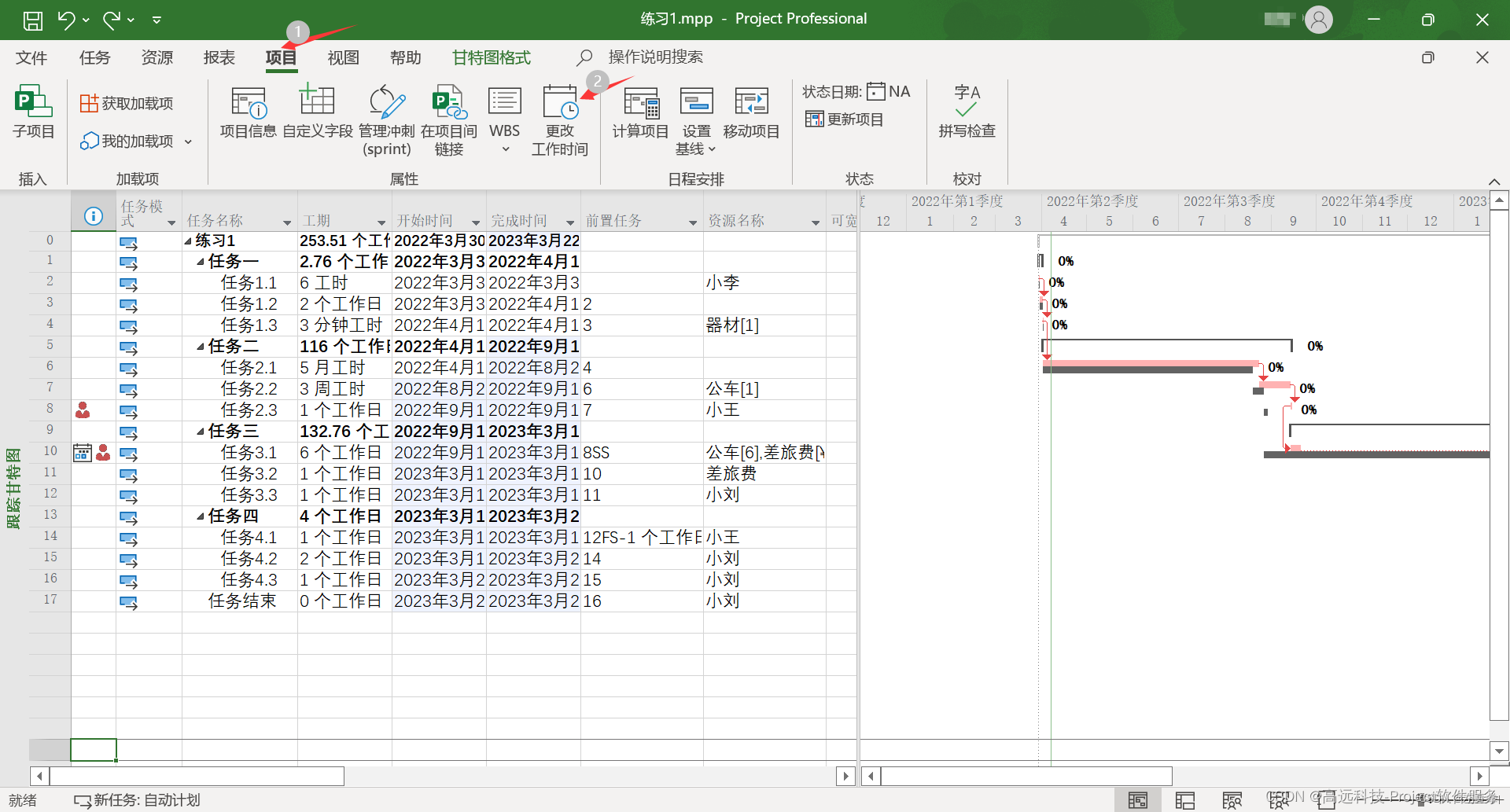

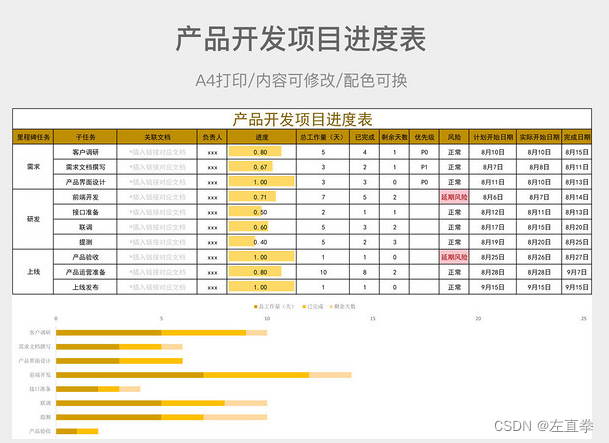

在这里插入图片描述

15、项目进度网络图

表示项目进度活动之间的逻辑关系(也叫依赖关系)的图形。
如单代号网络图、双代号网络图。
项目进度管理

16、项目范围说明书

在进行范围确定前,一定要有范围说明书,因为范围说明书详细说明了为什么要进行这个项目,明确了项目的目标和主要的可交付成果,是项目班子和任务委托者之间签订协议的基础,也是未来项目实施的基础,并且随着项目的不断实施进展,需要对范围说明进行修改和细化,以反映项目本身和外部环境的变化。在实际的项目实施中,不管是对于项目还是子项目,项目管理人员都要编写其各自的项目范围说明书。

内容包括:
1)项目的合理性说明。
2)项目目标
3)项目可交付成果清单
在这里插入图片描述

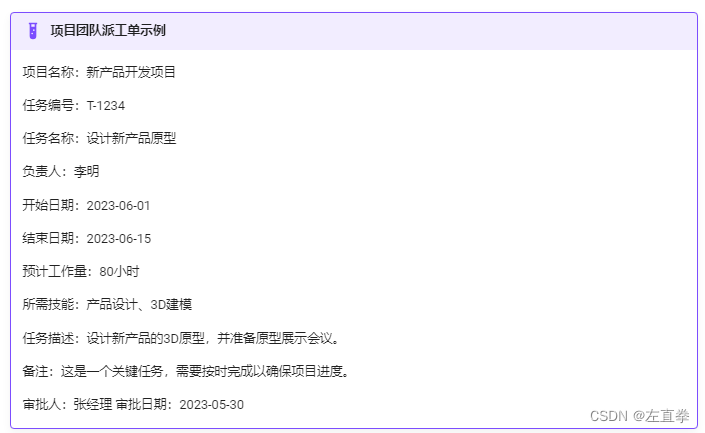

17、项目团队派工单

项目团队派工单是记录团队成员及其在项目中的角色和职责的表单。

在这里插入图片描述
在这里插入图片描述
项目团队派工单是如何产生的?

项目团队派工单(或工作分配单)是在项目执行过程中产生的,它的产生是在项目管理团队确定了项目计划并开始实施工作的阶段。这通常发生在“指导和管理项目工作”和“管理项目知识”这些过程中,这些过程是项目整合管理知识领域的一部分。

18、质量控制测量结果

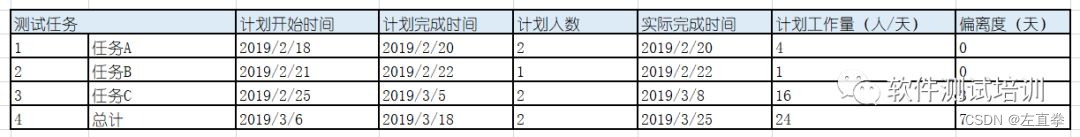

控制质量的测量结果是对质量控制活动的结果的书面记录,证明符合质量要求。应以质量管理计划所确定的格式加以记录。是质量控制的输出之一。
在这里插入图片描述
在这里插入图片描述

19、质量测量指标

质量测量指标专用于描述项目或产品属性,以及控制质量过程将如何验证符合程度。 质量测量指标的例子包括按时完成的任务的百分比、以CPI 测量的成本绩效、故障率、识别的日缺陷数量、每月总停机时间、每个代码行的错误、客户满意度分数,以及测试计划所涵盖的需求的百分比(即测试覆盖度)。
在这里插入图片描述

在这里插入图片描述
在这里插入图片描述

20、质量报告

质量报告可能是图形、数据或定性文件,其中包含的信息可帮助其他过程和部门采取纠正措施,以实现项目质量期望。质量报告的信息可以包含团队上报的质量管理问题,针对过程、项目和产品的改善建议,纠正措施建议(包括返工、缺陷/漏洞补救、100%检查等),以及在控制质量过程中发现的情况的概述。

测试完成度:结合测试执行率与通过率进行统计。
在这里插入图片描述
产品完成度:采用功能点通过率做为统计。
在这里插入图片描述

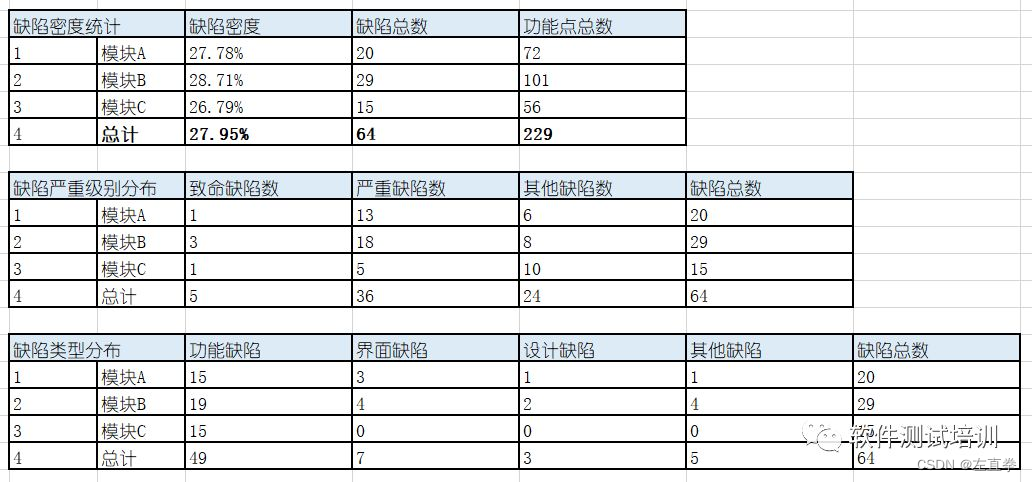

产品质量:统计缺陷密度、严重级别分布、类型分布。
在这里插入图片描述

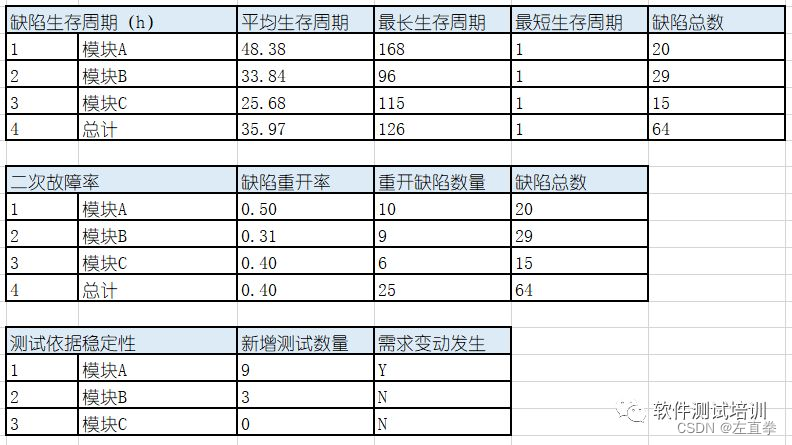

研发过程质量:统计缺陷生存周期、二次故障率、依据稳定性。
在这里插入图片描述

计划偏离度:着重统计进度偏离。

在这里插入图片描述

质量趋势:结合缺陷到达率和遗留率进行统计。
在这里插入图片描述

以上就是选取了一些便于采集的数据(并非所有),制作的质量度量报告,规模并不算大,适宜做为月或者周报告。

如果是总体报告,那么可以考虑采集更多数据,丰富报告的内容。

再者,质量报告以报告产品质量为目的,不同于测试总结报告。因此并未包含人员安排、问题罗列、风险预估和未来计划等内容,如果需要综合汇报可以添加整合进去。

软件质量报告模板-产品质量度量

21、需求文件

在这里插入图片描述
在这里插入图片描述
在这里插入图片描述

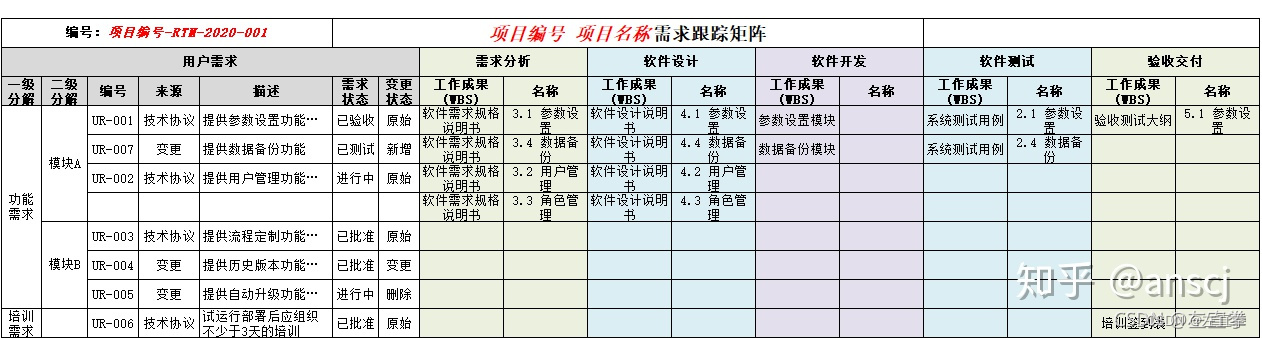

22、需求跟踪矩阵

在这里插入图片描述
在这里插入图片描述

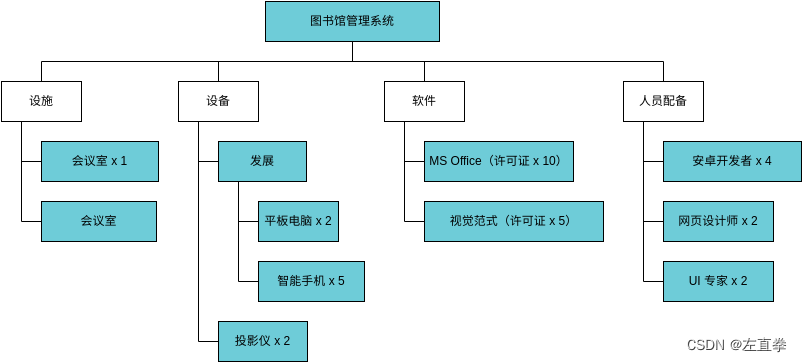

23、资源分解结构

资源分解结构(RBS)是按照资源种类和形式而划分的资源层级结构,它是项目分解结构的一种,通过它可以在资源需求细节上制定进度计划,并可以通过汇总的方式向更高一层汇总资源需求和资源可用性。
在这里插入图片描述

24、资源日历

资源日历是在项目日历上定义的工作时间和休息日,是每个资源或资源组的默认工作时间。换句话说,资源日历初始确定为项目日历。
识别了每种具体资源可用时的工作日、班次、正常营业的上下班时间、周末和公共假期。
在这里插入图片描述
在这里插入图片描述

25、资源需求

资源需求识别了项目所需的材料、设备、用品和其他资源。

在这里插入图片描述
在这里插入图片描述

26、风险登记册

注意,针对的是单个项目风险。

风险登记册记录已识别单个项目风险的详细信息。随着实施定性风险分析、规划风险应对、实施风险应对和监督风险等过程的开展,这些过程的结果也要记进风险登记册。取决于具体的项目变量(如规模和复杂性),风险登记册可能包含有限或广泛的风险信息。

当完成识别风险过程时,风险登记册的内容可能包括(但不限于):

1)已识别风险的清单

在风险登记册中,每项单个项目风险都被赋予一个独特的标识号。要以所需的详细程度对已识别风险进行描述,确保明确理解。可以使用结构化的风险描述,来把风险本身与风险原因及风险影响区分开来。

2)潜在风险责任人

识别风险时,识别出潜在风险责任人,在定性风险分析过程中确认。

3)潜在风险应对措施清单

如果已在识别风险过程中识别出某种潜在的风险应对措施,就要把它记录到风险登记册中。随后将由规划风险应对过程进行确认。

4)其他

根据风险管理计划规定的风险登记册格式,可能还要记录关于每项已识别风险的其他数据,包括:简短的风险名称、风险类别、当前风险状态、一项或多项原因、一项或多项对目标的影响、风险触发条件(显示风险即将发生的事件或条件)、受影响的 WBS组件,以及时间信息(风险何时识别、可能何时发生、何时可能不再相关,以及采取行动的最后期限)。

实施风险应对的输出,项目文件更新有三个,分别是问题日志、经验教训登记册、风险登记册。这三个输出文件经常会搞混,我们需要分辨一下这三个输出有什么区别。

应对出现了新问题,更新问题日志;
风险应对结束,更新经验教训登记册;
风险应对措施改变了,更新风险登记册。
在这里插入图片描述

在这里插入图片描述

27、风险报告

注意,面向的是整体项目风险。

(一)风险报告内容概述
风险报告提供关于整体项目风险的信息,以及关于已识别的单个项目风险的概述信息。

(二)风险报告详细内容
在完成识别风险过程时,风险报告的内容可能包括(但不限于):

  1. 整体项目风险的来源

说明哪些是整体项目风险敞口的最重要驱动因素。

  1. 关于已识别单个项目风险的概述信息(简要的结论)

(1) 已识别的威胁与机会的数量

(2) 风险在风险类别中的分布情况

(3) 测量指标和发展趋势

(4) 风险的概率和影响(11.3.1 实施定性风险分析)

  1. 所有已识别风险的优先级列表(11.3.1 实施定性风险分析)
    在这里插入图片描述

28、进度数据

项目进度模型中的进度数据是用以描述和控制进度计划的信息集合。进度数据至少包括进度里程碑、进度活动、活动属性,以及已知的全部假设条件与制约因素,而所需的其他数据因应用领域而异。

经常可用作支持细节的信息包括(但不限于):

按时段计列的资源需求,往往以资源直方图表示;
备选的进度计划,如最好情况或最坏情况下的进度计划、经资源平衡或未经资源平衡的进度计划、有强制日期或无强制日期的进度计划;
使用的进度储备。

进度数据还可包括资源直方图、现金流预测,以及订购与交付进度安排等其他相关信息。

在这里插入图片描述
在这里插入图片描述
在这里插入图片描述

29、进度预测

进度更新即进度预测,指根据已有的信息和知识,对项目未来的情况和事件进行的估算或预计。

随着项目执行,应该基于工作绩效信息,更新和重新发布预测。这些信息基于项目的过去绩效,并取决于纠正或预防措施所期望的未来绩效,可能包括挣值绩效指数,以及可能在未来对项目造成影响的进度储备信息。
在这里插入图片描述

30、干系人登记册

干系人登记册是识别干系人管理过程的成果。应该让干系人尽早参与项目。识别干系人在项目早期就应该开始,并贯穿于整个项目生命周期,需要反复进行。而且在项目进行的过程中,一旦发现相关方的变化,第一件事情就是更新相关方登记册,为什么?因为相关方变化之后,要重新分析相关方的期望和影响。项目经理在项目管理中非常非常重要的事情是分析,在采取任何行动之前都要先分析。

在这里插入图片描述
在这里插入图片描述

31、团队章程

团队章程是为团队创建团队价值观、共识和工作指南的文件。团队章程可能包括(但不限于):
团队价值观;
沟通指南;
决策标准和过程;
冲突处理过程;
会议指南;
团队共识。

团队章程对项目团队成员的可接受行为确定了明确的期望。尽早认可并遵守明确的规则,有助于减少误解,提高生产力;讨论诸如行为规范、沟通、决策、会议礼仪等领域,团队成员可以了解彼此重要的价值观。由团队制定或参与制定的团队章程可发挥最佳效果。所有项目团队成员都分担责任,确保遵守团队章程中规定的规则。可定期审查和更新团队章程,确保团队始终了解团队基本规则,并指导新成员融入团队。

在这里插入图片描述

32、测试与评估文件

比如包括核对单、需求矩阵等等。

目录

  1. 概述 3

1.1. 测试范围 3

1.2. 测试人员、时间、功能 3

1.3. 测试环境 3

客户端硬件环境如下: 3

客户端软件环境如下: 4

  1. 测试过程评估 4

2.1. 测试总体评估 4

2.2. 用例统计 4

2.3. 测试用例执行情况分析 5

2.4. 测试对象质量评估 5

2.4.1. 缺陷统计 5

2.4.2. 缺陷分析 6

  1. 项目测试总结及建议 8

3.1. 项目测试总结及建议 8

3.2. 附录: 8

系统使用参考资料如下: 8

项目软件测试报告竟然可以这么写?

二、项目管理计划

1、项目生命周期描述

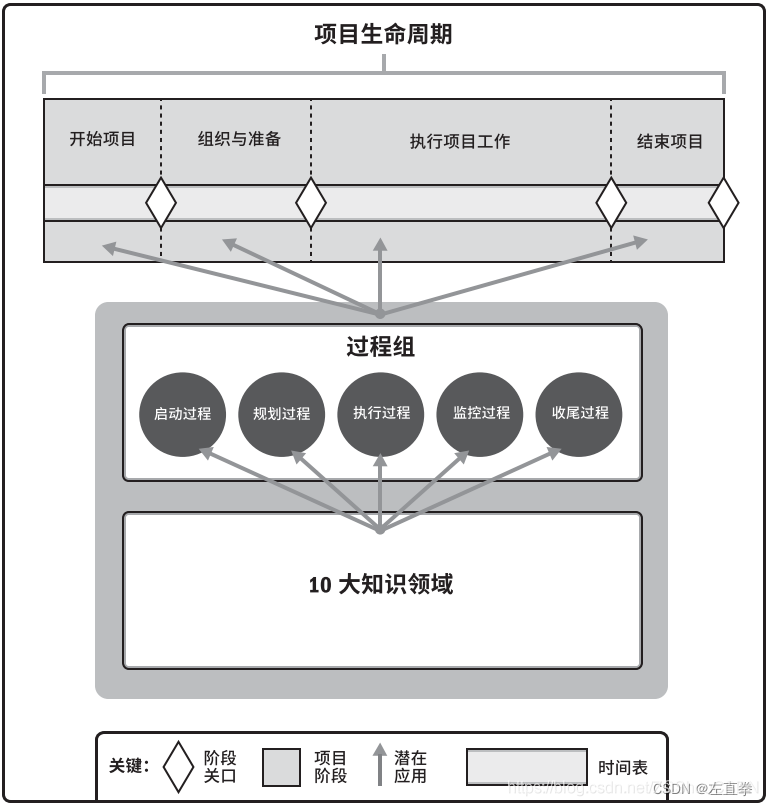

项目的生命周期是描述项目从开始到结束所经历的各个阶段。通常由 启动阶段、组织与准备阶段(规划阶段)、实施阶段、结束阶段 这四阶段个组成。每个阶段确定了开始和结束点,每个阶段都有质量保证 QA / 质量测试 QC 人员对阶段的里程碑点进行检查并进行相应的阶段评审。
在这里插入图片描述

2、开发方法

选择项目开发方法。挑。一般分为 预测型、适应型和混合型。

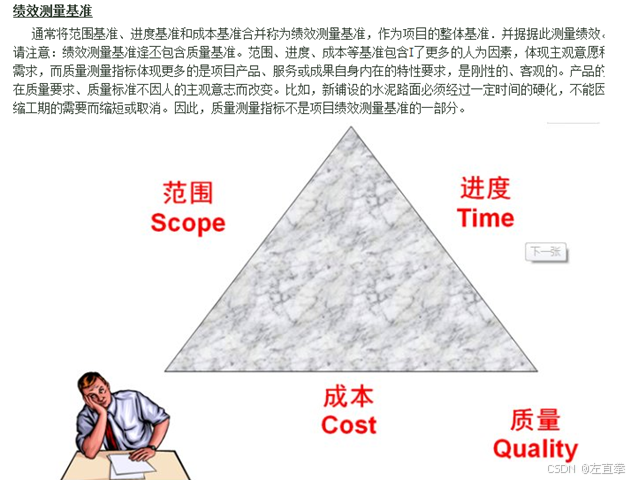

3、绩效测量基准

绩效测量基准:把范围、进度、成本三位一体的综合基准。用来和项目的实际情况进行比较。
在这里插入图片描述

三、 工作绩效数据、绩效信息和绩效报告

在整个项目生命周期中需要定期收集和分析项目数据。关于项目数据和信息的主要术语定义如下:

1、工作绩效数据

执行项目工作的过程中,从每个正在执行的活动中收集到的原始观察结果和测量值。例如包括工作完成百分比、质量和技术绩效测量结果、进度计划活动的开始和结束日期、变更请求的数量、缺陷的数量、实际成本和实际持续时间等。项目数据通常记录在项目管理信息系统 (PMIS)和项目文件中。

2、工作绩效信息

从各控制过程收集,并结合相关背景和跨领域关系进行整合分析而得到的绩效数据。绩效信息的例子包括可交付成果的状态、变更请求的落实情况及预测的完工尚需估算。

3、工作绩效报告

为制定决策、提出问题、采取行动或引起关注,而汇编工作绩效信息所形成的实物或电子项目文件。例如包括状况报告、备忘录、论证报告、信息札记、电子仪表盘、推荐意见和情况更新。
在这里插入图片描述

四、组织过程资产和事业环境因素

组织过程资产和事业环境因素,在制订项目整体管理计划、以及各知识领域管理计划时,都是输入项,到底是个什么东东?

1、组织过程资产

简单来说,就是组织的知识资产。如各种工具、方法、模板、工作流程、数据、行业理解、知识积累等等。

重在“资产”二字。

2、事业环境因素

就是影响项目的各种外部因素。分为组织内部的事业环境因素和外部的事业环境因素。
包括文化、价值观、基础设施、物理分布、资源、软件、行业标准、市场条件,等等。

突出“因素”二字。

五、问题日志、经验教训登记册、风险登记册的区别

实施风险应对的输出,项目文件更新有三个,分别是问题日志、经验教训登记册、风险登记册。这三个输出文件经常会搞混,我们需要分辨一下这三个输出有什么区别。

应对出现了新问题,更新问题日志;
风险应对结束,更新经验教训登记册;
风险应对措施改变了,更新风险登记册。

评论
添加红包

请填写红包祝福语或标题

红包个数最小为10个

红包金额最低5元

当前余额3.43前往充值 >
需支付:10.00
成就一亿技术人!
领取后你会自动成为博主和红包主的粉丝 规则
hope_wisdom
发出的红包
实付
使用余额支付
点击重新获取
扫码支付
钱包余额 0

抵扣说明:

1.余额是钱包充值的虚拟货币,按照1:1的比例进行支付金额的抵扣。
2.余额无法直接购买下载,可以购买VIP、付费专栏及课程。

余额充值
