使用Excel制作燃尽图的方法

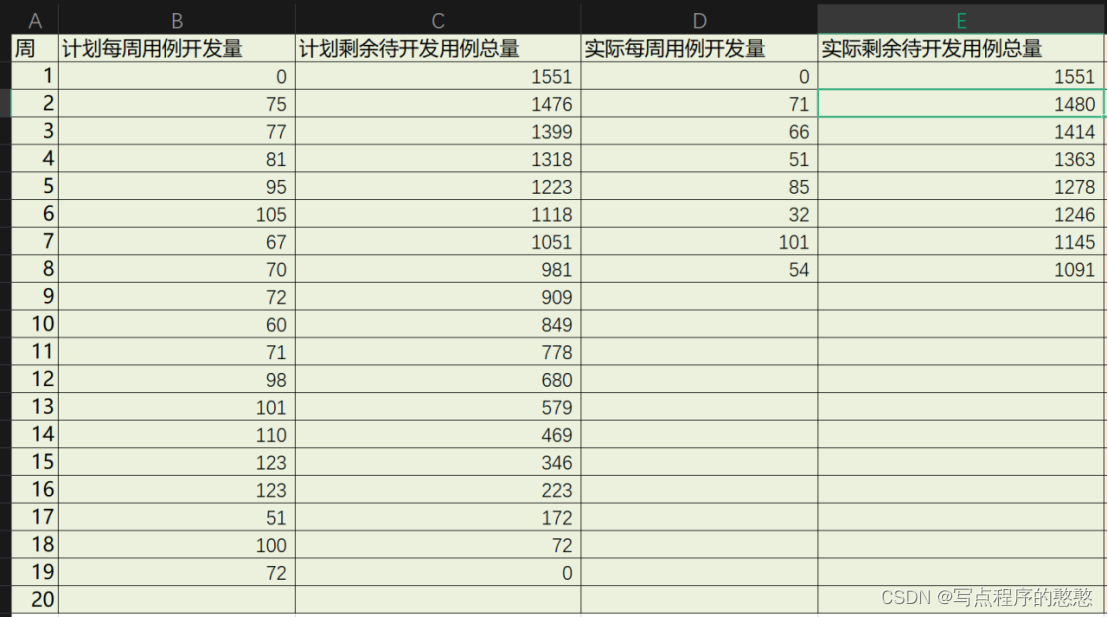

1、创建数据表:创建一个数据表来记录任务量随时间变化的剩余值。
B2为每周计划完成的任务数量。
C2为总的任务数据量。
D2为实际每周完成的任务数量。
E2为实际每周剩余的任务数量。
其中B列为任务开始前规划好的,手动填入。
C列C2为总任务数据量手动填入,其他通过公式计算,C2-B2 依次类推。
D列为每周完成的任务数量,手动填入。
E列E2=C2,其他通过公式计算E2-D3 依次类推。

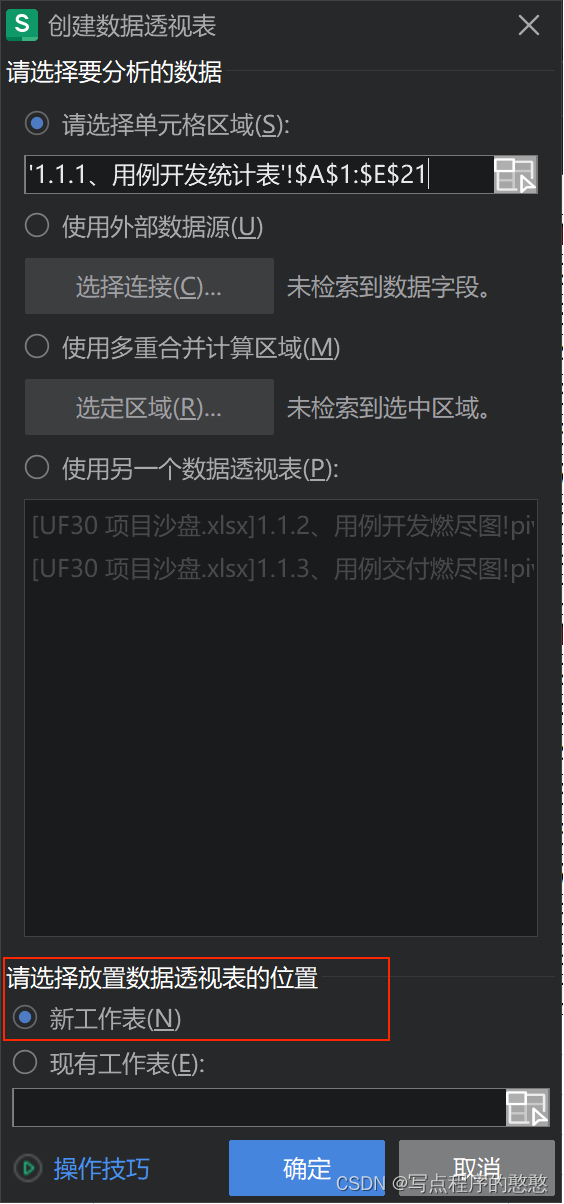

2、插入数据透视图:首选选中你要分析的数据列,在Excel中,点击插入-数据透视图,创建一个新的工作表。
PS:也可以选择在现有工作表插入,但是需提前选定工作表的区域。

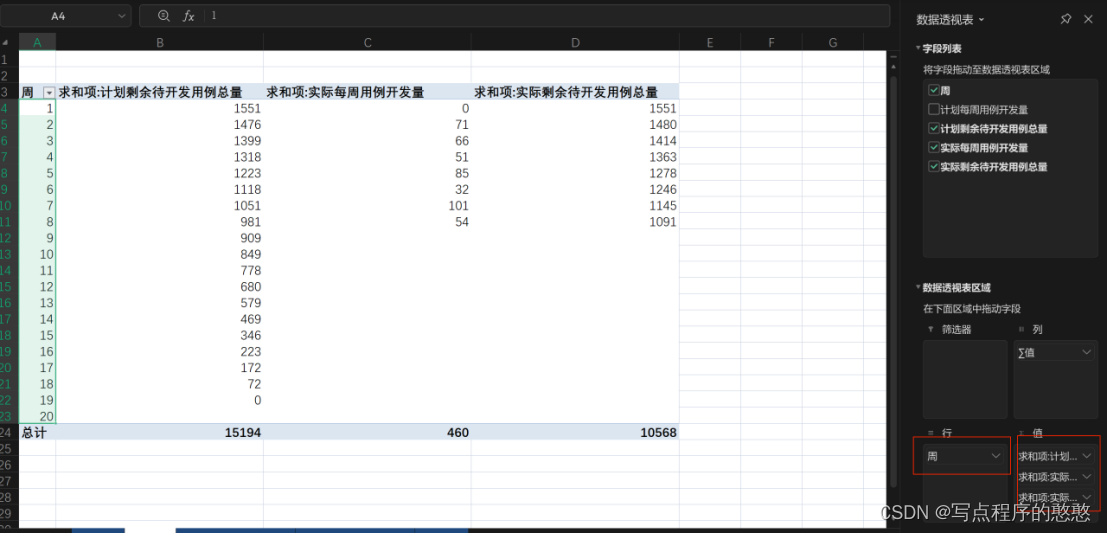

2、添加横纵坐标:在数据透视图中,将时间周期(天,周,月等)拖进下方的“行”方框里,将任务量(计划剩余工作总量,实际剩余工作总量,每个单位周期的实际工作总量)拖进值方框里。
3、生成燃尽图:框选表格,点击 分析->数据透视图 选择折线图,选择一个基本的折线图就可以。

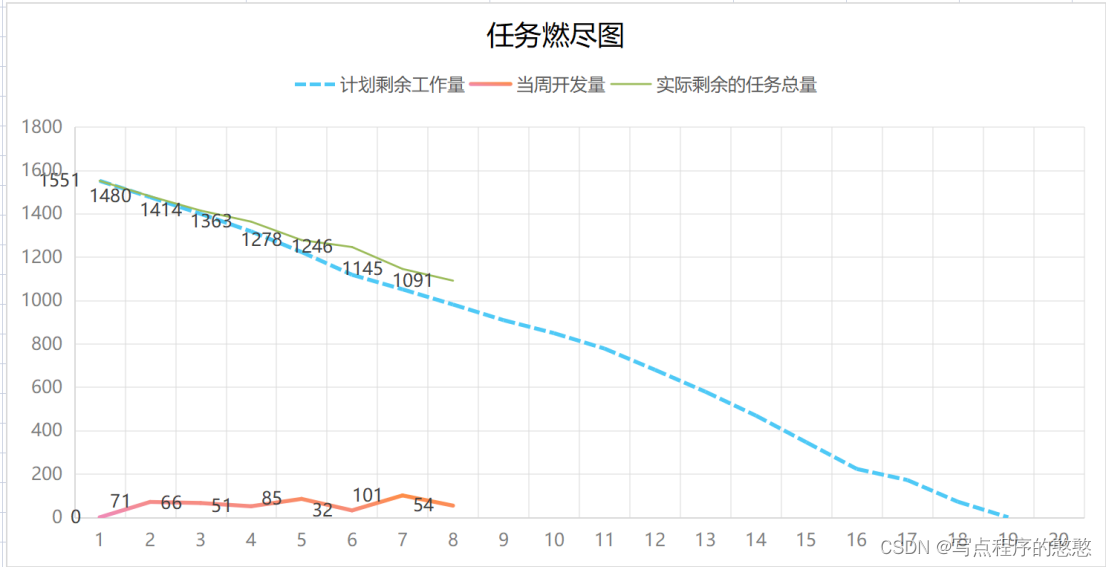

4、调整折线图的名称,线条颜色和模型,以及数值显示生成完整的燃尽图。
蓝色虚线代表计划的进度情况。
绿色实线代表实际的进度情况。(可见目前任务超期了。)
橙色实现代表实际每周完成的任务。
