1 概述
在软考中,成本类计算概念杂多,而且不容易理解。在这篇文章中,我们来总结一下涉及到的概念。其中净值分析包括三个参数和四个指标;预测分析包括三个指标。
2 概念概念
2.1 净值分析三个参数(PV\EV\AC):
1. PV(计划价值,Planning Value):应该完成多少工作,(按照计划截止目前应该花费的预算)-- 要干的活。
2. EV(挣值,Earned Value):已完成任务的预算值;完成了多少预算的工作(实际完成的工作,按照预算标准应该有的花费)---干完的活。
3. AC(实际成本:Actual Cost):已完成任务的实际值;完成工作的实际成本是多少(截止目前实际的花费)---实际花费
2.2 挣值分析四个指标(SV\CV\SPI\CPI)
1. SV(进度偏差::Schedule Variance) :SV=EV‐PV
2. CV(成本偏差::Cost Variance)::CV = EV - AC
3. SPI(进度绩效指数:Schedule Performance Index)::SPI = EV/PV
4. CPI(进度绩效指数:Cost Performance Index)::SPI = EV/AC
2.3 预测指标(BAC\EAC\ETC\TCPI)

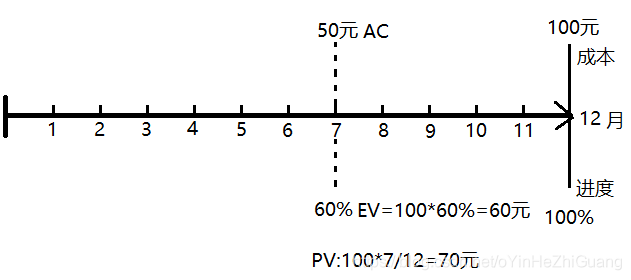

1. BAC(完工预算:Budget At Completion)::计划完成此项目需要花费的钱,不包括管理储备。(上图为100元)
2. ETC(完工尚需估算:Estimate To Completion)/EAC(完工估算:Estimate At Completion)::和BAC对应,按照当前进度完成项目的估算)
完工估算包括典型(不纠偏)和非典型(纠偏)
2.1典型
如果当前的偏差被看做是可代表未来偏差的典型偏差时,可以采用这种方法。ETC=(BAC-EV)/CPI,此时EAC = BAC/CPI,利用线性估算完成时长。
2.2 非典型
如果当前的偏差被看做是非典型的,并且项目团队预期以后不会发生这种类似的偏差时,这种方法经常使用。ETC = BAC-EV,此时EAC = BAC - CV
2.3 概念了解
对于非典型的偏差,也就是偶然事件引起的偏差,以后不会发生。这是需要纠偏,以满足正常进度计划。如果是典型的,每个阶段都会发生,发生偏差有可能由自然环境或者项目干系人的关系,此时如果纠偏代价会很大,因此不需要纠偏。
3.TCPI(完工尚需绩效指数:TO-Completion Performance Index)::
3 结论

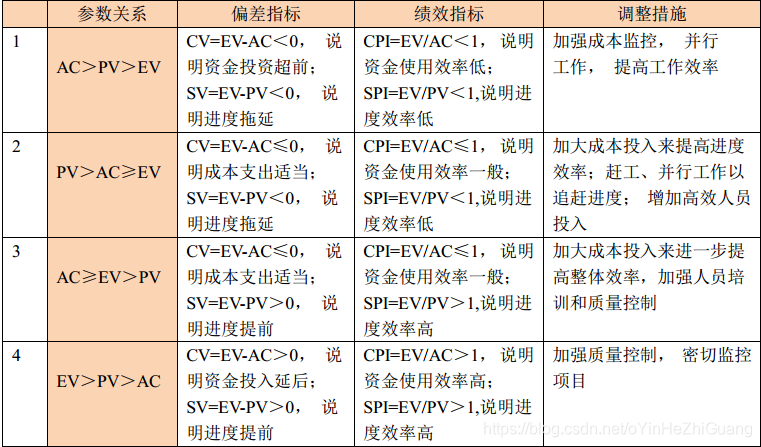

SV>0,CV>0都是好的<0都是不好的; CPI>1,SPI>1都是好的<1都是不好的,也就是EV越大越好。
4 采取措施
4.1 进度落后,成本超支可以采取的措施
(1)用高效人员代替低效人员;
(2)加班或赶工在预防风险的情况下并行施工;
(3)提高资源利用率;
(4)加强、改进沟通,提高效率;
(5)尽可能一次性把事情做对,减少返工。
(6)加强沟通
(6)增强优质资源
(7)外包和缩小项目范围
4.2 进度落后,成本节约可以采取的措施
(1)赶工(例如全体加班方式)加快进度
(2)使用高效资源来替换低效资源加快进度
(3)改进方法,提高工作效率
4.3 进度超前,成本超支可以采取的措施
(1)整个项目需要抽出部分人员以放慢工作进度;
(2)整个项目存在成本超支现象,需要采取控制成本措施;
(3)项目中区分不同的任务,采取不同的成本及进度措施;
(4)必要时调整成本基准。
(5)优化施工方案、提高效率、加强质量管理减少返工、加强沟通,以降低成本;
(6)在确保进度按期完成的基础上,可以降低进度以节约成本;
(7)总结项目进度“提前”的经验,并记录下来,把这经验传播到项目的其他班组,甚至其他项目或未来的项目;
4.4 进度超前,成本节约
(1)抽调部分人员用于其他项目
(2)加强质量控制,密切监控项目
(3)必要时调整计划或基准等方法改进,或者改变相关计划
