一、挣值分析-进度
1.1 关键概念
PV(Planned Value) | (计划值)计划工作量 的预算价值 | 计划工作量 x 计划单价 |
---|
EV(Earned Value) | (挣值)实际工作量 的预算价值 | 实际工作量 x 计划单价 |
AC(Actual Cost) | (实际成本)实际完成的工作量 所消耗的工时(或费用) | 实际工作量 x 实际单价 |
某项目计划生产100把椅子,每月计划完成10把,每把预算1万元。在第4月末,完成50把。
第4月末 | PV= 4 * 10 * 1 = 40万,EV=50*1=50万 |
---|
第8月末 | PV=8*10 * 1= 80万, EV=未知 |
1.2 衍生概念

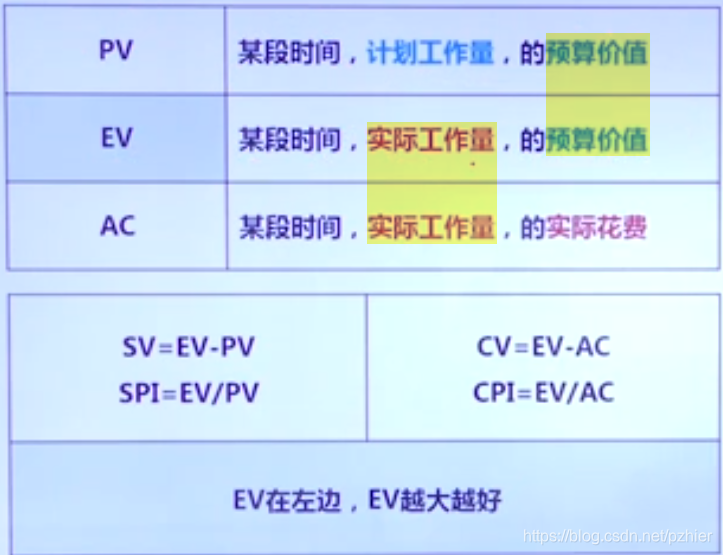

SV(Schedule Variance) | 进度偏差 | =EV-PV,挣值-计划值 |
---|
SPI(Schedule Performance Index) | 进度绩效指数 | =EV/PV,挣值/计划值 |
CV | 成本偏差 | =EV-AC,挣值-实际成本 |
CPI | 成本绩效指数 | =EV/AC,挣值/实际成本 |
二、挣值分析-成本
2.1 关键概念
EV(Earned Value) | 某段 时间,实际工作量 的预算价值 |
---|
AC(Actual Cost) | 某段时间,实际工作量 的实际花费 |
2.2 衍生概念
CV | =EV-AC,成本偏差 |
---|
CPI | =EV/AC,成本绩效指数 |
三、挣值分析-深入理解
挣值分析比较的前提是它们有共同点,例如进度比较的是PV和EV,他们共同点是固定时间、比较的是预算价值;
例如成本比较的是AC和EV,他们共同点是固定时间、比较的是实际工作量。

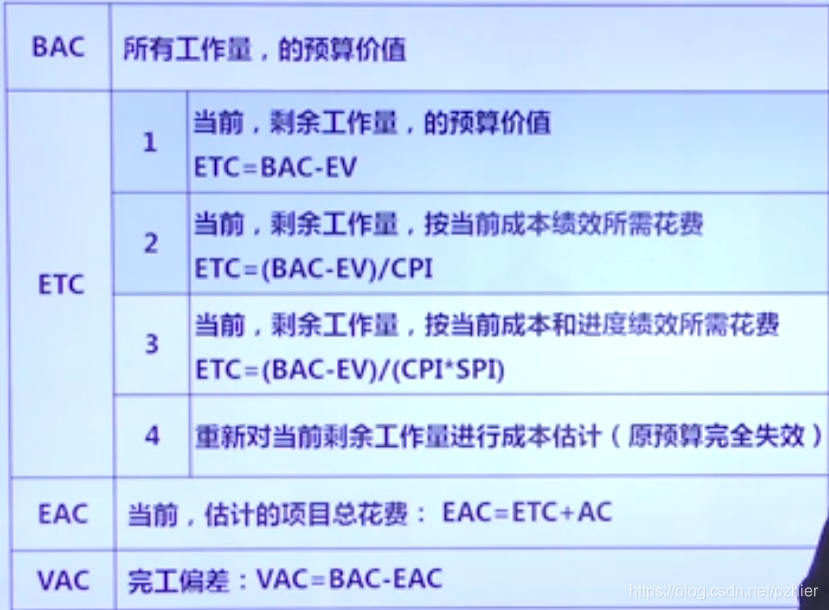

三、预测技术

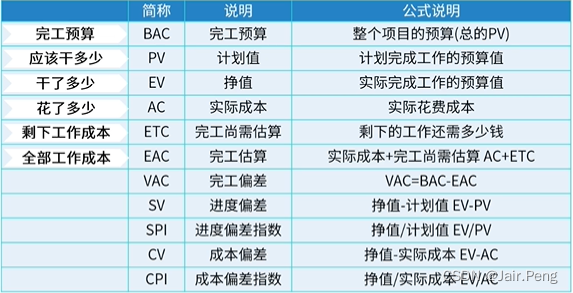

3.1 关键概念

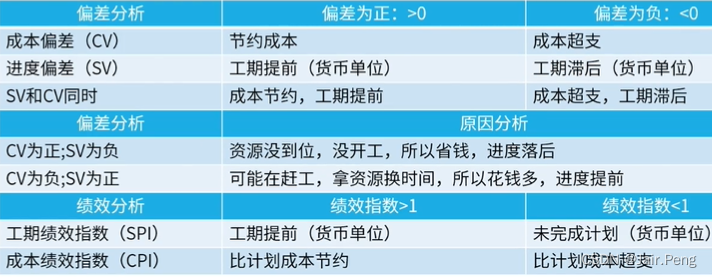

非典型 - 可以克服,按最初预算
典型 - 不可克服,考虑成本偏差
