目录
一、例题1
1.1 题目

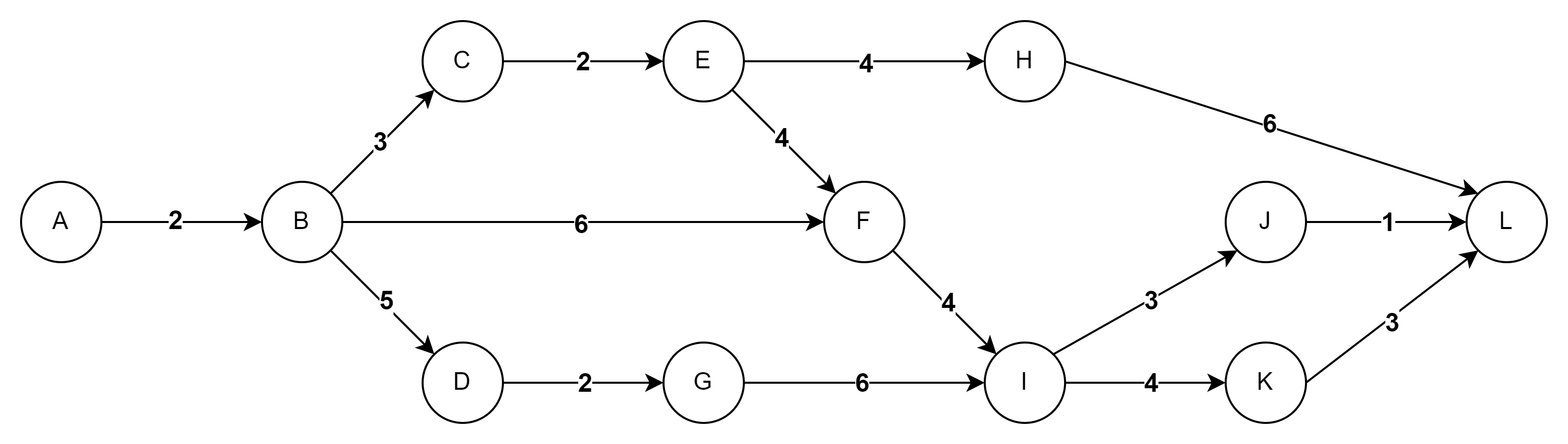

- 1.某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,边上的数字表示该活动所需的天数,则完成该项目的最少时间为( )天。活动EH和IJ的松弛时间分别为( )天。
1.2 分析各个节点的最早开始时间
- 1.B的最早开始时间为2天
- 2.C的最早开始时间为5天
- 3.D的最早开始时间为7天
- 4.E的最早开始时间为7天
- 5.F的最早开始时间为11天(A->B->C->E->F),因为F节点需要等待前面的节点C、E都完成后才能开始,B->C->E->F完成后,B->F必能完成(A->B->F是8,小于11,因此取11)
- 6.G的最早开始时间为9天
- 7.H的最早开始时间为11天
- 8.I的最早开始时间为15天,A->B->C->E->F->I 与 A->B->D->G->I 这两条路均是15
- 9.J的最早开始时间为18天
- 10.K的最早开始时间为19天
- 11.结束节点L的到达时间K->L线为22天,J->L线为19天,H->L线为17天
1.3 最早开始时间分析思路
- 1.节点只有一个被指向时,直接相加
- 2.节点有多个被指向时,取最大值相加
1.4 项目完成最少时间
- 1.完成该项目的最少时间为22天,也就是最长的路线的完成时间,其它短路线必定会完成
1.5 关键路径
- 1.最长时间22天的路线为关键路径,即A->B->C->E->F->I->K->L 和 A->B->D->G->I->K->L,因此关键路径有两条
1.6 松弛时间
- 1.关键路径上的松弛时间为0,因为是最长路线时间,关键路径延期几天则项目总体就延期几天
- 2.活动E->H不是关键路径上的,分析A->L中包含E->H段的路线即A->B->C->E->H->L,总体需要时间为2+3+2+4+6=17天,去掉E->H段为13天,最长时间为22天,E->H完成要4天,因此22-13-4=5天,即E->H可以延期5天
- 3.活动I->J不是关键路径上的,分析A->L中包含I->J段的路线即A->B->F->I->J->L、A->B->D->G->I->J->L、A->B->C->E->F->I->J->L,总体时间分别需要2+6+4+3+1=16天、2+5+2+6+3+1=19天、2+3+2+4+4+3+1=19天,取最大天数19保底,去掉I->J段为16天,最长时间为22天,I->J完成要3天,因此22-16-3=3天,即I->J可以延期3天
二、例题2
2.1 题目
- 1.某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包含的活动,边上的数字表示活动的持续时间(天),则完成该项目的最少时间为()天。活动FG的松弛时间为()天。
2.2 分析各个节点的最早开始时间
- 1. B的最早开始时间为3
- 2. C的最早开始时间为6
- 3. D的最早开始时间为10
- 4. E的最早开始时间为19
- 5. F的最早开始时间为18,A->C->F为10,A->D->F为18,取最大值18
- 6. G的最早开始时间为23,A->B->E->G为23,A->C->F->G为13,A->D->F->G为21,取最大值23
- 7. H的最早开始时间为36,A->C->F->H为28,A->C->F->I->H为19,A->D->F->H为36,A->D->F->I->H为27,取最大值36
- 8. I的最早开始时间为24,A->C->F->I为16,A->D->F->I为24,取最大值24
- 9. J的最早开始时间为46,A->…->G->J为30,A->…->H->J为46,A->…->I->J为36,取最大值46
2.3 项目完成最少时间
- 1.完成该项目的最少时间为46天,也就是最长的路线的完成时间,其它短路线必定会完成
2.4 关键路径
- 1.最长时间46天的路线为关键路径,即A->D->F->H->J
2.5 松弛时间
- 1.活动F->G不是关键路径上的,分析A->J中包含F->G的路线有两条,即A->C->F->G->J和A->D->F->G->J,总体时间分别为6+4+3+7=20和10+8+3+7=28,取最大时间28天保底,去掉F->G段为25天,最长时间为46天,F->G完成要3天,因此46-25-3=18天
