一、业务背景:
客户提出:“生产100个,需要7天,生产200,那就是14天。” ennnn,就这整整20个字,真让人难搞。
参考文章链接:SAP 工单时间是如何计算的 - 知乎。
二、测试过程:(系统版本为:SAP S/4HANA 2021)
2.1 后台配置:OPU5

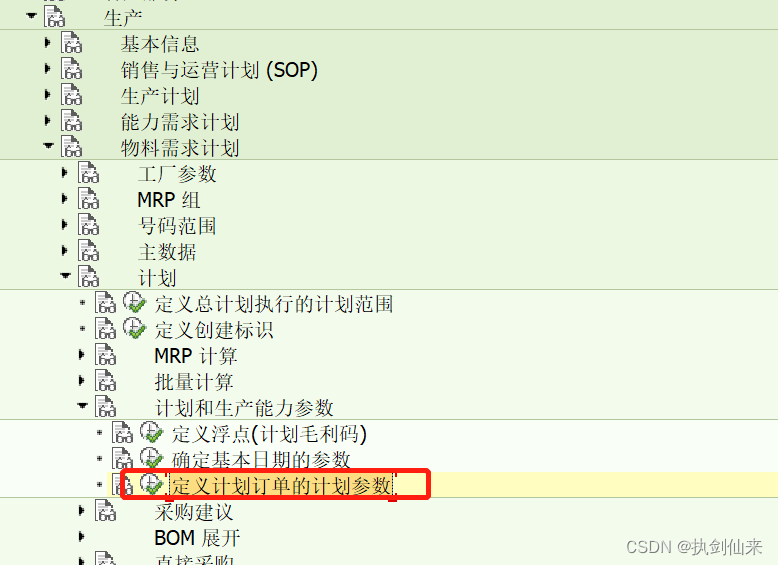

路径在这里:
系统版本不一样,这里显示的可能会不一样,下来我们就配置公式。先配置公式参数,在配置公式。配置路径如下:
公式参数这里,标准的就不要动了,一个作业类型分配一个就好了。

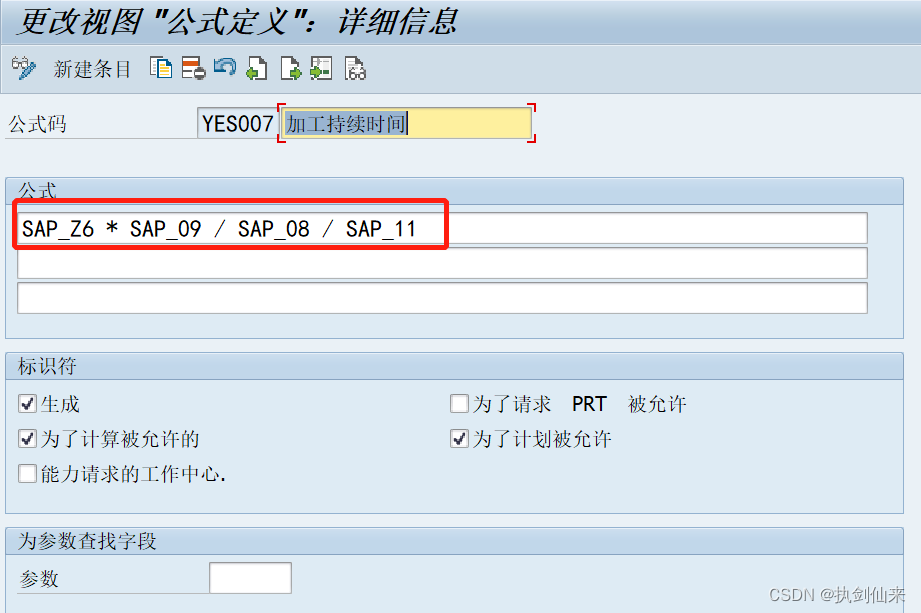

定义公式这里,可以参照标准的SAP002(生产:机时)复制出来一个,把SAP_02改成作业类型公式参数其中一个就可以了。
就比如这样子:

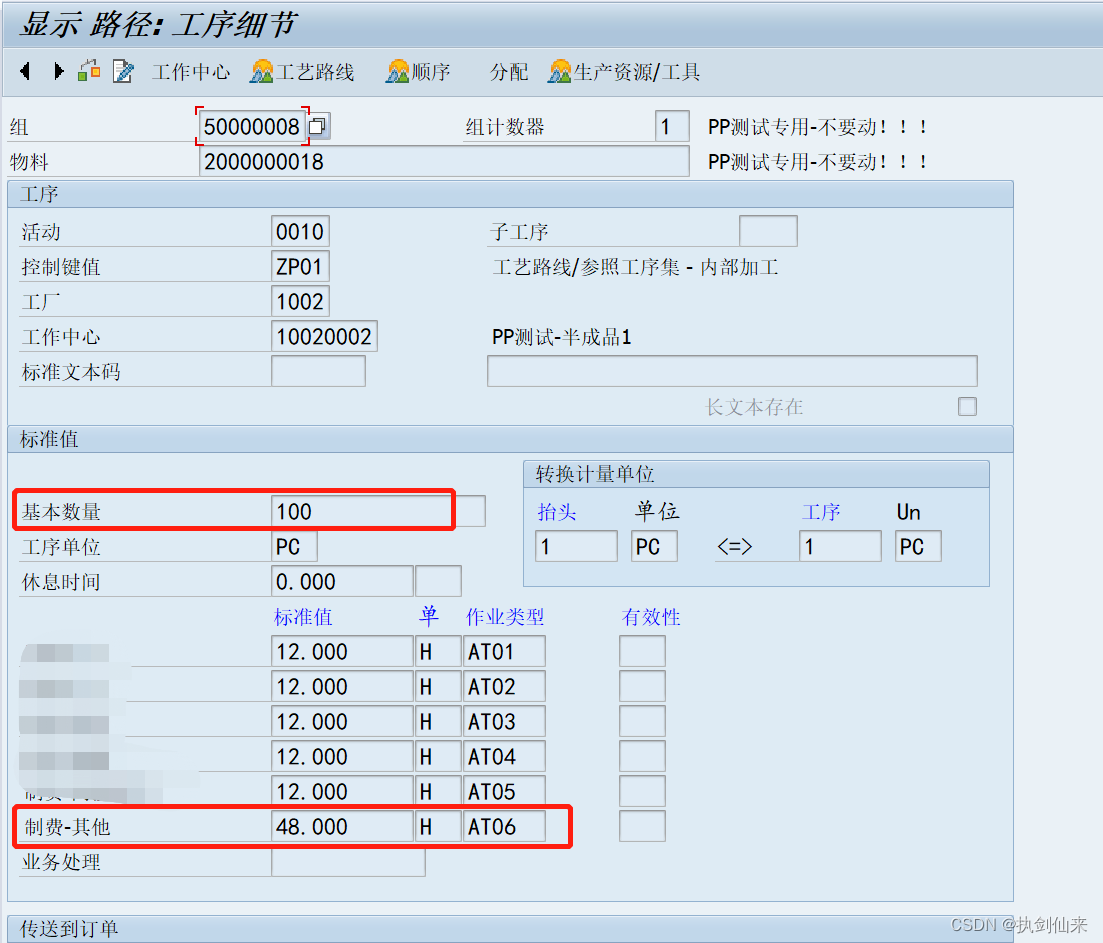

我们对照公式参数可以得到中文说明:制费-其他 * 工序数量 / 基本数量 / 工序分解。“制费-其他”就是作业类型的一个。
2.2 数据准备:
例子:生产100个48h。

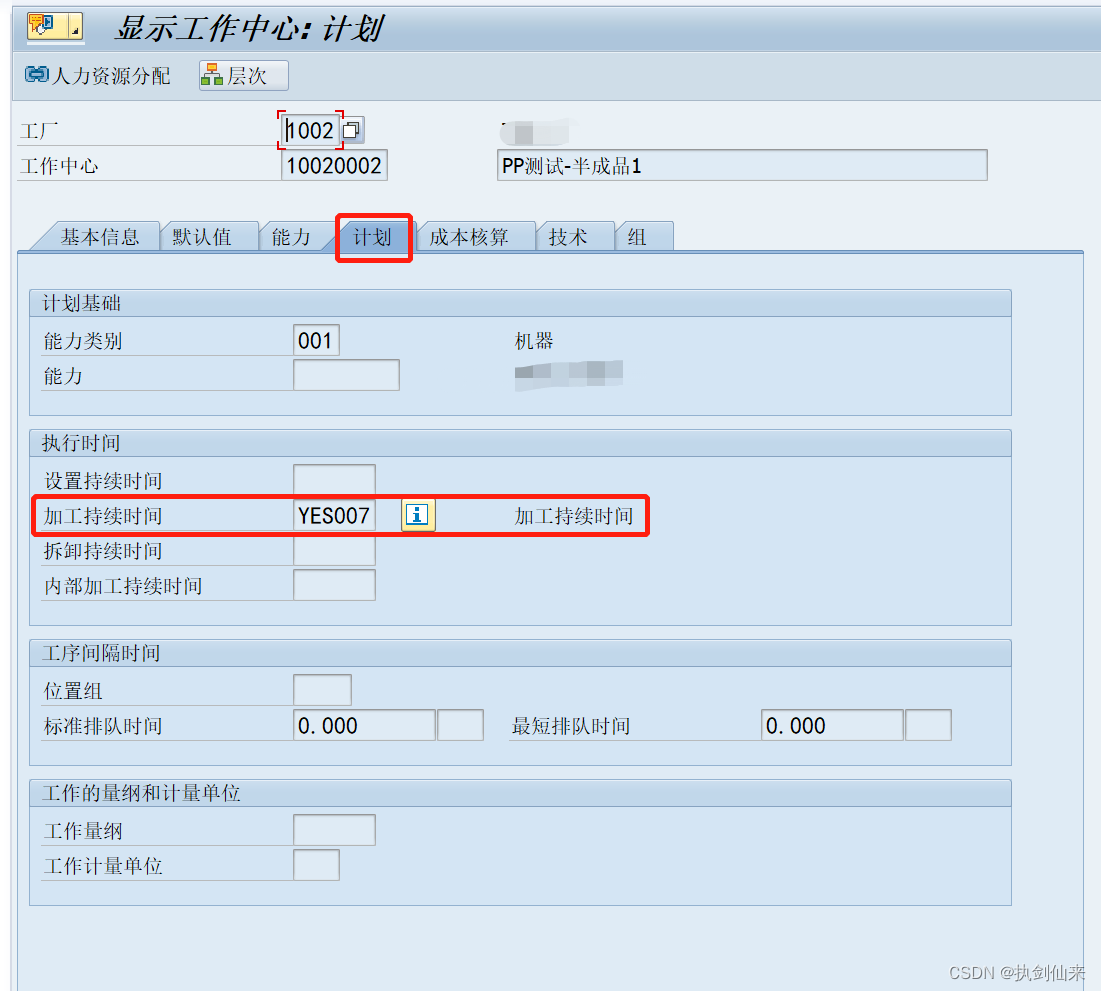

工作中心里,这样子设置:

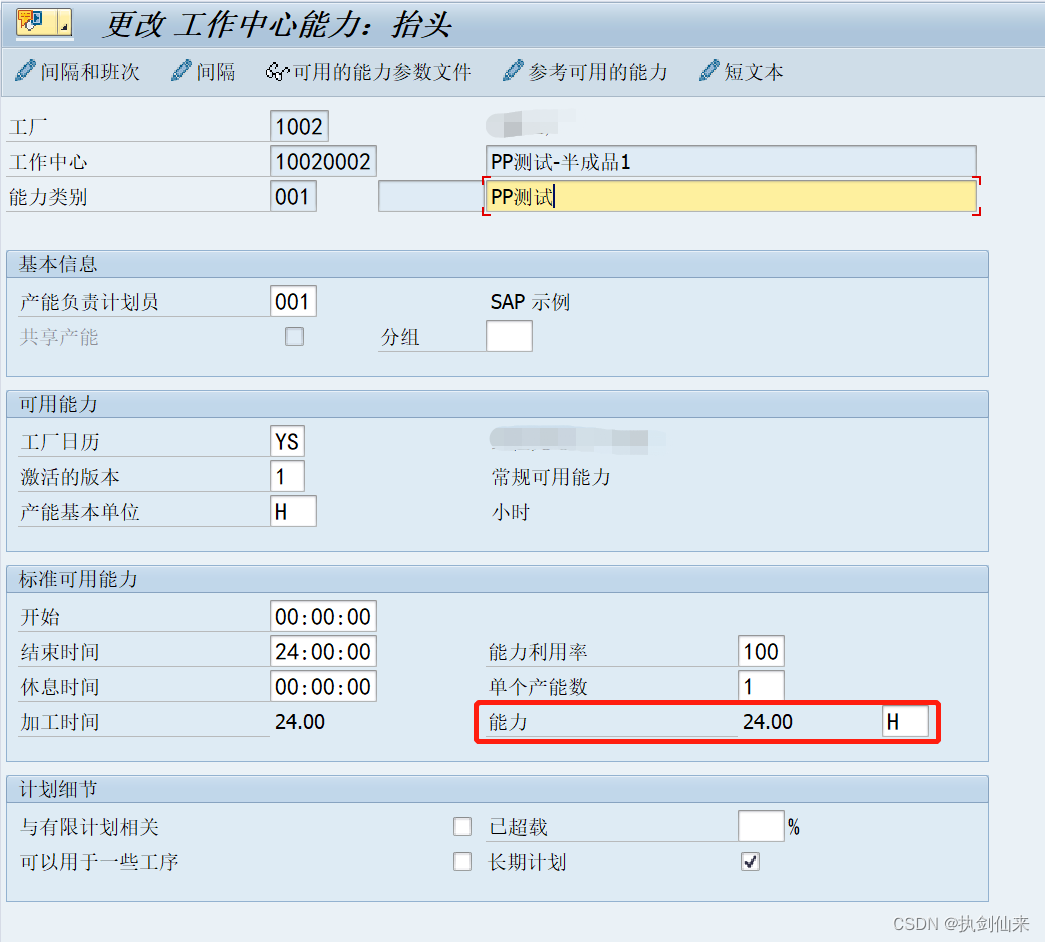

“能力”这样子设置:
工艺路线这样子设置:

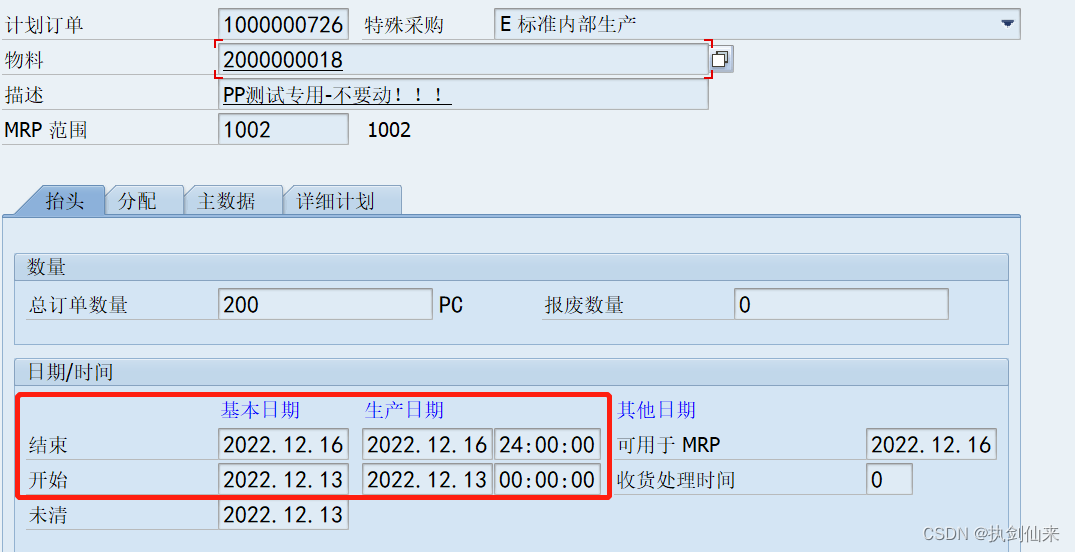

此时来了200个需求,MRP运行参数调度那里选择2。MD04查看跑出来的计划订单的时间如下图:
说明:可以看到生产时间是从13号的凌晨零点一直到16号的夜里24点,总共经历了4*24个小时。所以就是这样子。那么为啥是零点开始呢,因为是该工作中心里的能力设置所决定的,同理,夜里24点一样的。
