工程概况
共23层,最大高度100.8米,分三次悬挑,最大悬挑高度33.6m,中部卸荷一次。
一、主要参数:

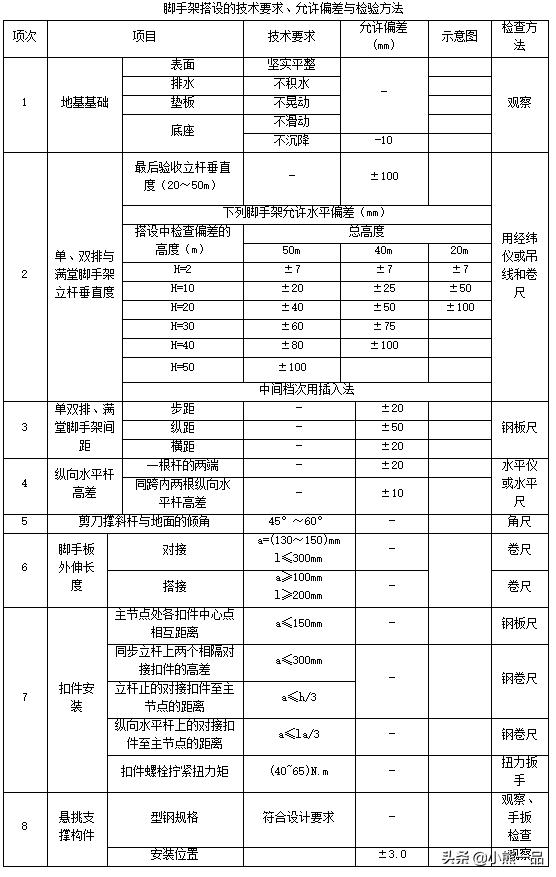

- 脚手架搭设方式双排脚手架,脚手架搭设高度33.6m;钢管类型Ф48×3;脚手架沿纵向搭设长度280m;立杆步距1.8m,立杆纵距或跨距la:1.5m;立杆横距lb:0.8m;双立杆计算方法为不设置双立杆;挡脚板:6步1设,脚手板:1步1设,横向斜撑:6跨1设;连墙件布置方式为两步两跨,连墙件连接方式为扣件连接;
- 钢丝绳绳夹型式为马鞍式,钢丝绳不均匀系数α为0.85,钢丝绳安全系数k=6,拴紧绳夹螺帽时螺栓上所受力T=15.19kN,钢丝绳绳夹数量为3,吊环设置为共用;

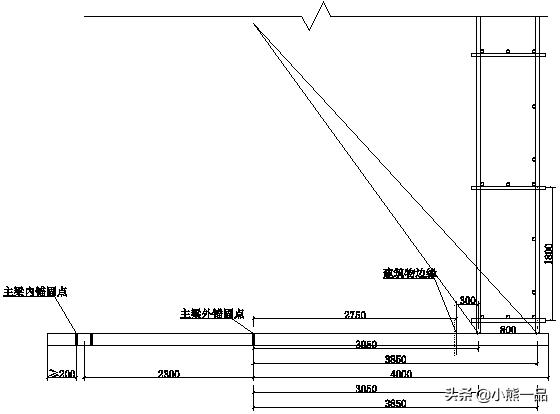

- 第1次卸荷位置高度:16.8m,卸荷段净高16.8m,钢丝绳上下吊点的竖向距离ls4.2m,上吊点距内立杆下吊点的水平距离HS3050mm,上吊点距外立杆下吊点的水平距离HS3850mm,卸荷点水平间距HL1.5m;

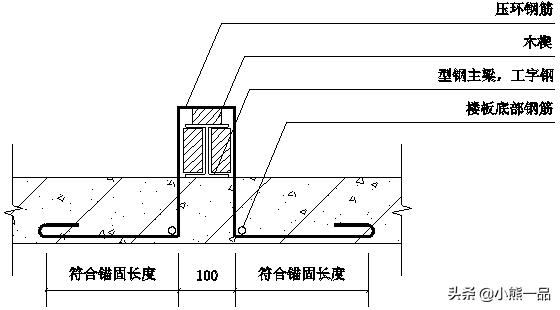

- 采用普通主梁悬挑方式,主梁间距1500mm,主梁与建筑物连接方式平铺在楼板上,采用压环钢筋锚固,锚固
