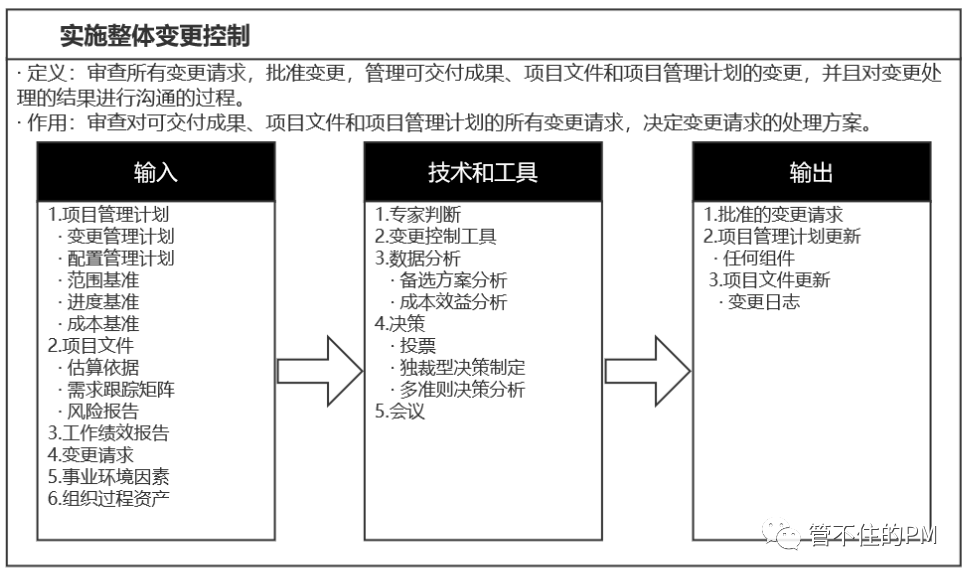

项目整体变更控制贯穿整个项目的始终,核心是对发现的偏差或变更请求采用相应的技术和工具进行处理,最终确定是否进行纠偏的行动决策,根据决策进行计划的更新的过程。
整体变更控制包括:
审查所有的变更请求、批准变更;
管理对可交付成果、项目文件和项目管理计划的变更;
对变更处理结果进行沟通.

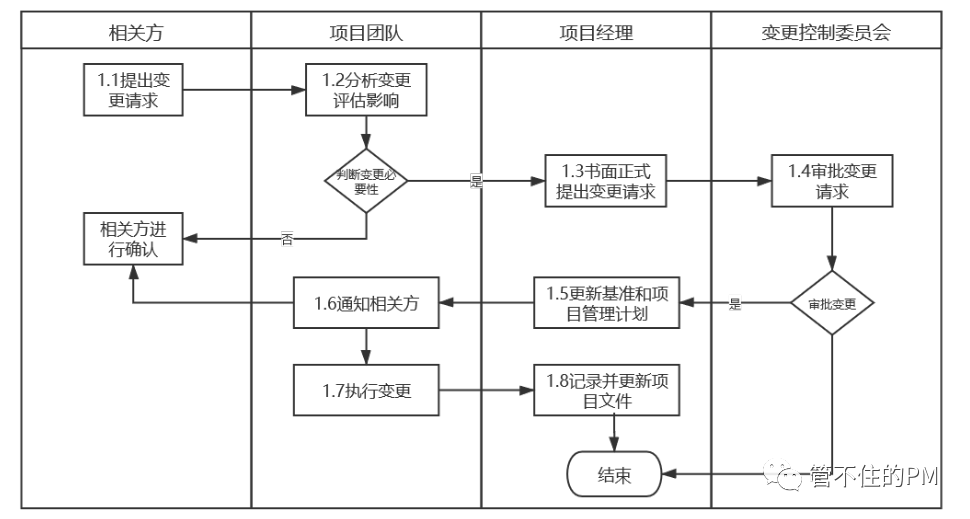

整体变更控制中涉及到的四种角色和变更控制流程:
四种角色:
相关方:作为提出变更意向和确认变更实施的最终角色。
项目团队:分析评估变更带来的影响和执行变更实施。
项目经理:组织、协调变更流程推进,提出正式书面变更请求,更新基准和项目管理计划以及相关项目文件。
变更控制委员会:审批变更请求。
变更控制流程:
变更控制委员会(CCB)
CCB由项目相关方组成的常设但并不固定的组织,负责批准或评审项目变更请求,确定是否承认或拒绝项目变更的合理性。CCB人员不固定,可以进行调换。通常包括:行业专家、客户、项目发起人或出资人、项目经理。
CCB的决定必须记录在案,并且确保被传达给相关方,以便在相关方知晓后进行变更行动。
项目经理在无法对客户的变更请求进行拒绝的情况下,可以通过CCB控制和管理变更。
