目录
七、系统 + 业务流程化:
1. 全链路系统协作(家电案例:电热水壶漏电召回事件)
背景:某电热水壶厂商因温控器设计缺陷,导致10万台产品漏电风险,面临巨额召回和诉讼赔偿!QMS+MES+ERP协同力挽狂澜🔥
① QMS系统:质量“总指挥部”
动作:
- 风险预警:用户投诉激增(抖音话题#漏电水壶#播放量破亿) → QMS触发红色警报🚨
- 根因分析(RCA):5Why追溯发现温控器压缩量设计错误(CAD图纸版本V1.2缺陷)
- 紧急对策(CA):冻结库存 + 召回已售产品(通过MES序列号追踪流向)
系统输出:
- 战报:《缺陷分析报告》(含设计参数/供应商批次/测试数据)📜
- 军令:立即停用旧版图纸,启用V2.0设计(强制MES工艺更新)‼️
② MES系统:车间“铁血执行者”
动作:
- 熔断生产:自动锁定所有使用V1.2图纸的工单 → 生产线紧急停工🔒
- 防错升级:
- 新工艺参数下发(温控器压缩量从3mm→5mm)
- 扫码校验工装版本(旧版模具无法开工)🔧
- 追溯召回:根据序列号定位1000台高危产品 → 同步WMS拦截发货🚫
系统输出:
- 战地快报:召回完成率实时看板(48小时内召回98%)📊
- 终局捷报:生产线切换新工艺后良率99.8% → 重启生产✅
③ ERP系统:资源“大管家”
动作:
- 成本管控:计算召回损失(物流+赔偿+库存报废) → 冻结非必要预算❄️
- 供应链协同:触发SRM系统索赔(供应商承担60%损失) → 重新评估合作等级📉
- 财务闭环:同步QMS数据至FICO模块 → 生成召回成本审计报告💰
系统输出:
- 财务战报:总损失5000万(供应商赔付3000万) → 净利润影响可控💸

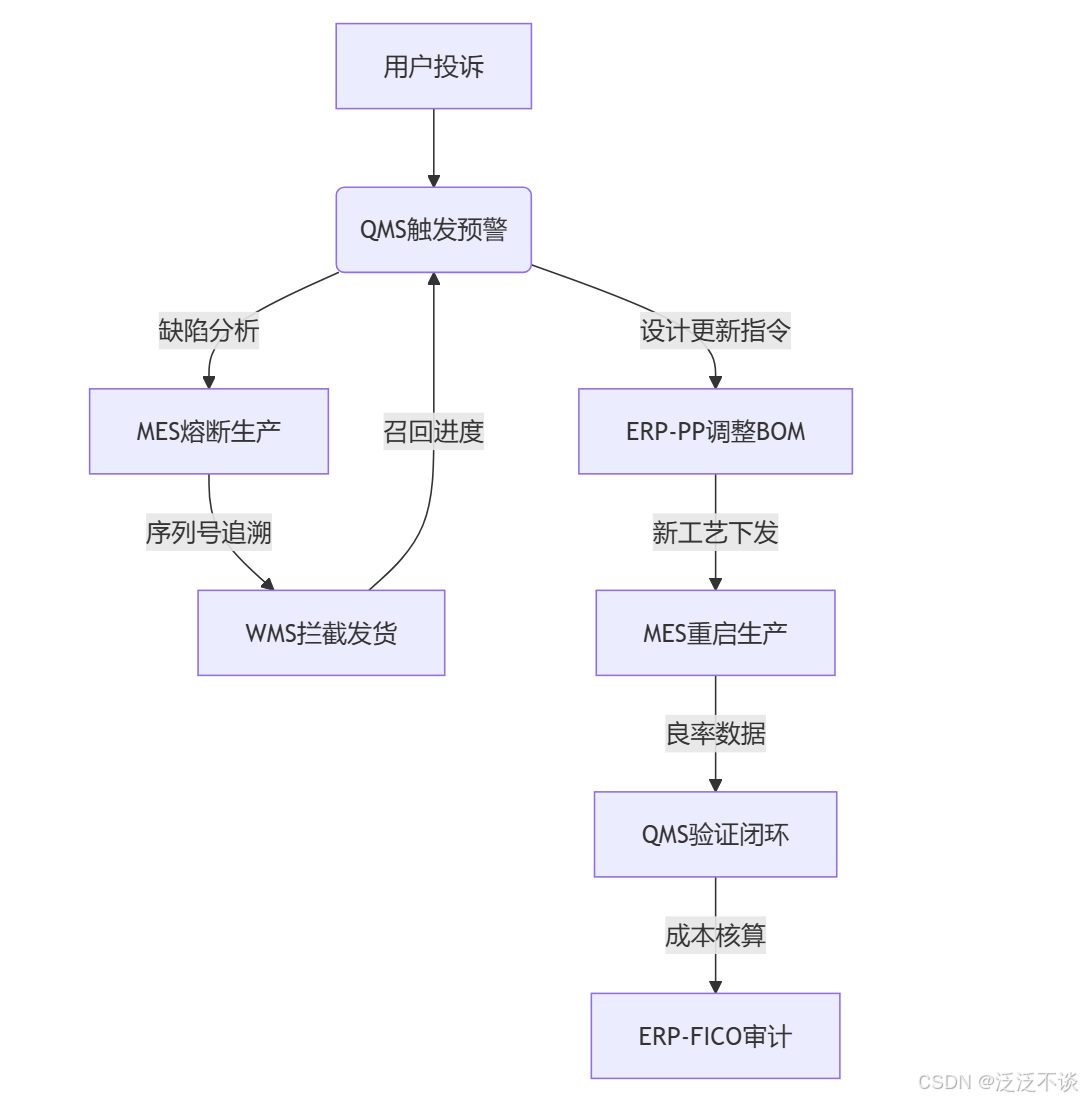

2. 数据流图(QMS/MES/ERP协同作战)
关键数据流解析:
- QMS→MES:输送“熔断指令”(缺陷参数/召回清单) 💣
- MES→ERP:回传“战场损失”(报废库存/工时浪费) 📉
- ERP→SRM:发起“追责打击”(供应商索赔/合同修订) ⚖️
- QMS↔ERP:质量成本闭环(从风险到财务的全链路透明化) 🔄
3. 协同作战三大杀招
杀招1:QMS的“基因检测”
- 黑科技:用数字孪生模拟1000次温控器老化测试 → 提前预判设计缺陷🔮
- 案例:模拟发现V1.2设计5年后失效 → 紧急升级V2.0(避免10年后集体诉讼)
杀招2:MES的“钢铁纪律”
- 防错机制:
- 旧版图纸扫码自动锁机 → 0容忍历史错误🔒
- AI视觉100%检测温控器压缩量(精度±0.01mm) 👁️
- 案例:拦截3批次错料 → 避免5000台高危产品流出
杀招3:ERP的“动态算账”
- 成本闪电战:实时关联质量损失与财务数据 → 48小时内完成召回成本审计⚡
- 案例:冻结市场部预算200万 → 优先保障召回物流费用
1. 动态工单调整(产线突发故障处理)
场景:某空调生产线A突发故障停机4小时,500台订单面临延迟交付风险。
协同流程:
1️⃣ MES秒级报警:
- 设备传感器触发停机信号 → MES推送故障代码至ERP-PP-PI
- 实时看板标红告警:生产线A停机,剩余产能缺口400台❗
2️⃣ ERP-PP-PI闪电响应:
- 自动计算替代方案:
- 生产线B剩余产能300台(需加班2小时)
- 外包供应商产能100台(成本+20%)
- 生成调整工单:
- WO-20240615-B1(生产线B加急生产)
- WO-20240615-C1(外协商生产)
3️⃣ MES执行验证:
- 生产线B扫码接收新工单 → 自动切换工艺参数(加班模式)
- 外协商MES同步接口 → 实时回传生产进度
结果:
- 订单准时交付率100% → 客户追加10%年单量
- 额外成本仅5万元(违约金风险规避500万)
2. 质量-成本联动控制(生产执行中的精益管控)
场景:某电饭煲厂发现某批次内胆涂层成本超支15%,需追溯根因。
协同流程:
1️⃣ MES数据抓取:
- 涂层厚度检测数据异常(均值超规格0.2mm)
- 触发QMS生成NCR(不合格报告) → 同步至ERP-PP-PI
2️⃣ ERP-PP-PI根因分析:
- 追溯BOM版本:V2.1涂层用量比V2.0多10%
- 核算成本影响:单台材料成本增加8元 → 总超支12万
3️⃣ 联动改进:
- 工程部:优化喷涂工艺(厚度误差±0.05mm)
- 采购部:谈判涂层供应商降价5%
- 财务部:ERP冻结V2.1工单 → 切换回V2.0并补偿已生产批次
效益:
- 年省材料成本180万
- 质量投诉下降50%
3. 跨系统追溯实战(一颗螺丝引发的千万损失)
场景:某洗衣机售后反馈10台异响严重,需紧急追溯。
协同流程:
1️⃣ QMS启动反向追溯:
- 输入故障机序列号 → 定位生产批次(2024-06-15,生产线C)
2️⃣ ERP-PP-PI调取数据:
- 工单WO-0615-C:使用供应商X的螺丝(批次X-202405)
- 生产报工记录:扭矩参数设定错误(标准25N·m → 实际18N·m)
3️⃣ MES锁定问题源头:
- 追溯设备日志:扭矩枪校准过期3个月
- 操作记录:员工王某跳过快检步骤
处理结果:
- 召回同批次1000台 → 更换螺丝+复紧(成本80万)
- 系统级改进:
- MES强制设备校准提醒(超期自动锁机)
- ERP增加质检KPI考核(漏检率<0.1%)
4. 课后终极挑战:成为系统协同“操盘手”
任务1:动态产能调配
- 输入:
- 生产线A故障(预计停机8小时) → 影响订单2000台
- 可用资源:生产线B(剩余产能800台)、外包(最大500台)
- 输出:
- ERP-PP-PI工单调整方案
- 成本测算表(额外支出 vs 违约金风险)
任务2:质量-成本平衡决策
- 场景:
检测发现某批次电机功率超标5%(功能正常但能效不达标) - 问题:
- 是否放行?(若放行:售后风险+品牌损失;若拦截:成本损失+交期延迟)
- 设计系统级防错方案
