项目管理基础知识关键路径和松弛时间

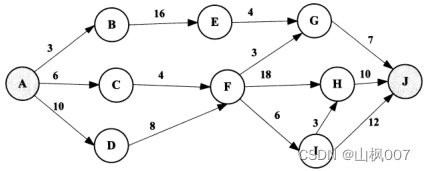

某软件项目的活动图如下图所示,其中顶点表示项目里程碑,连接顶点的边表示包
含的活动,边上的数字表示活动的持续时间(天),则完成该项目的最少时间为(1 )天。活
动FG的松驰时间为(2 )天
在这里插入图片描述
1、A:20,B:37,C:38,D:46
2、A:9,B:10,C:18,D:26
答案:1、D,2、C
解析:
关键路径:从开始到结束的所有路径中,时间最长的一条为关键路径。
松弛时间:最多延迟执行的时间(最晚开始时间-最早开始时间)
注意:在关键路径上的任务的松弛时间为0。
第一步:列出所有路径
ABEGJ=30
ACFGJ=20
ACFHJ=38
ACFIHJ=29
ACFIJ=28
ADFGJ=28
ADFHJ=46
ADFIHJ=37
ADFIJ=36
由此:关键路径=ADFHJ=46,该项目最少时间为46天。
FG的松弛时间:
经过FG有两条线路(最多延迟执行的时间):
ACFGJ=20
ADFGJ=28
FG的松弛时间=46-28=18
