最近走访完长三角30+家制造企业后,我发现85%的厂长办公室都挂着"客户至上"的标语,但真正能说清订单交付全流程细节的不到两成。厂长们天天加班,生产线连轴转,但客户投诉交货慢的电话却响个不停——问题到底出在哪儿?订单处理、物料采购、生产质检……每个环节看似没问题,合在一起却像“掉链子”。订单到交付(OTD)作为制造业的生命线,本质上是数据流动效率的体现。从订单接收、生产排程到物流配送,每个节点的延迟都可能引发蝴蝶效应。这篇文章就用最直白的语言,从分析指标、分析思路、分析步骤和场景应用四大维度,深度拆解OTD(订单到交付)全流程管理,告诉你如何用数据找出拖慢交付的根因。
一、OTD分析指标
OTD全生命周期涉及多个环节,需要建立覆盖全流程的数字化指标体系,重点关注以下核心环节的指标:
1.交付效率
OTD管理的核心是交付效率,而交付效率不能仅通过订单平均交付天数来衡量,还需要结合以下三个关联指标:

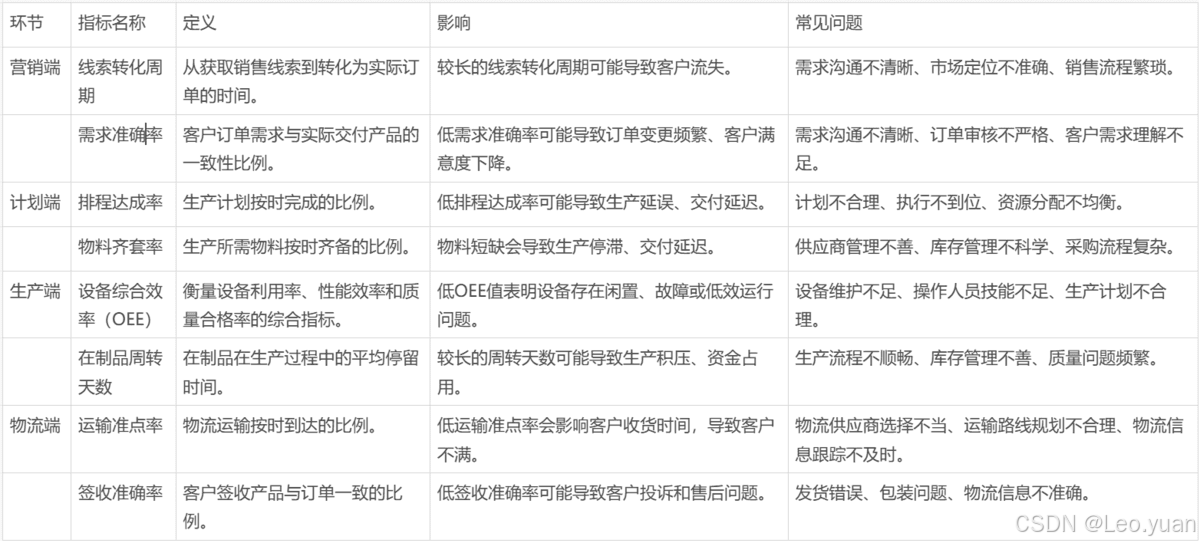

(1)节点准时达成率:衡量各关键节点按时完成的比例。例如,订单处理、物料准备、生产制造、质检储运等环节的准时达成情况。当前许多企业该指标较低,说明存在大量节点延误问题。
(2)订单满足率:指在规定时间内完成订单交付的比例。当前多数企业订单满足率较低,这直接影响客户满意度和企业信誉。
(3)异常响应周期:当出现异常情况,如物料短缺、设备故障、质量缺陷等时,企业从发现异常到采取有效措施解决问题的时间。许多企业缺乏对这一指标的监控,导致异常问题处理不及时,进一步延长交付周期。
2.流程健康度监测
从营销端、计划端、生产端到物流端,需要建立起全流程的健康度监测。但在实际生产管理过程中,许多企业面临数据分散、信息传递滞后、决策缺乏数据支撑等难题。建议企业借助平台工具来实现对企业生产数据的高效管理,比如国产大数据分析平台FineBI,可以借助它的数据处理能力,通过实时数据监测,整合生产管理的各环节数据。

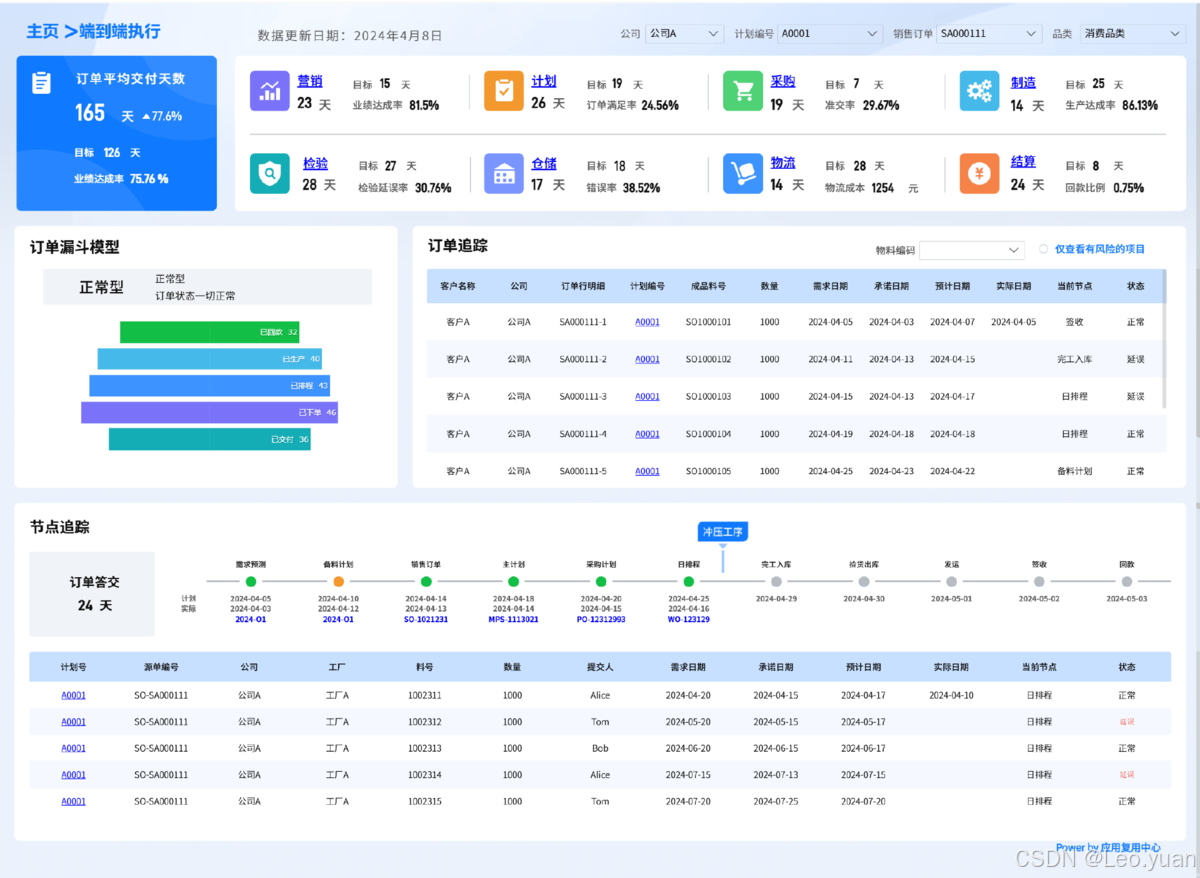

下图是我用FineBI搭建的生产监控看板,像生产进度、工序产出量、物料库存等,平台以直观清晰的图表形式展示出来,能让管理者对生产运营状况一目了然。同时,借助历史数据趋势分析,帮助企业预测生产需求,提前规划资源,避免因资源配置不合理造成的浪费。这套看板的相关模板我已经整理好了,有需要的可以点击下方链接,复制到浏览器领取,修改参数就能直接套用:FineBI模板
二、OTD分析思路
要缩短交付周期,必须将总周期分解到各个具体环节,逐一分析每个环节的效率和问题。我之前参观的一家企业订单平均交付天数为165天,但通过拆解可以发现:
1.订单处理周期
7天(标准值≤3天)。订单处理环节存在冗余,可能是因为流程繁琐、信息传递不畅或系统效率低下。
2.物料准备周期
38天(存在15天冗余)。物料准备环节是交付周期的重要组成部分,冗长的物料准备周期可能是由于供应商管理不善、内部审批流程复杂或库存管理不科学。
3.生产制造周期
67天(设备利用率较低)。生产制造环节是OTD的核心,低设备利用率说明设备存在闲置或低效运行问题,可能是由于计划不合理、设备故障频繁或人员技能不足。
4.质检储运周期
53天(检验环节超过一半)。质检储运环节是交付周期的最后阶段,检验环节占比过高可能导致交付延迟,可能是由于检验标准不清晰、检验流程繁琐或检验人员效率低下。
这种全局到局部的拆解路径,可以清晰地定位每个环节的问题。通过优化内部审批流程,能够大幅缩短采购周期。
三、OTD分析方法
为了及时发现和处理OTD过程中的问题,精准定位OTD流程中的瓶颈环节,可以通过下面递进延伸的分析方法,实现高效管理。
1.核心指标分析
订单平均交付天数当前165天,目标126天,业绩达成率76.76% ,与目标差距较大,可通过对比各阶段实际与目标天数,定位拉长交付周期的环节,如营销、计划、采购等阶段。各环节细分指标,如营销的业绩达成率、计划的订单满足率、采购的准交率等,这些指标反映各环节工作质量和效率,低指标值可指引针对性优化方向。
2.订单漏斗模型分析
通过展示不同订单状态(已取消、已生产等)数量,直观呈现订单在各阶段转化情况 ,能快速定位订单流失或延误集中阶段,如某阶段订单数量骤减,需深入分析原因,是需求预测不准还是生产问题。
3.订单追踪分析
对每个客户订单明细追踪,包括需求、承诺、预计和实际日期,以及当前节点和状态 。可清晰掌握每个订单进度,及时发现延误订单,便于针对性跟进处理。分析延误订单共性,如延误集中在某些品类、环节,可集中资源解决。
4.节点追踪分析
展示订单各关键节点计划与实际时间 ,明确各节点是否按时完成,提前完成可总结经验,延误则深入剖析原因。分析各节点延误对整体交付周期影响程度 ,找出对交付周期影响大的关键节点重点优化。
四、OTD管理的落地场景应用
通过OTD管理,可以了解到订单从生成到交付的各个阶段的执行情况和效率指标。那么有哪些业务场景可以用到OTD呢?
1.生产计划动态调整
(1)订单进度监控:通过订单追踪模块,实时查看客户订单在各环节的状态和时间节点,如果发现订单在完工入库环节延误,及时调整后续生产计划,避免影响其他订单。
(2)排程优化:依据节点追踪中各工序(如冲压工序)的实际时间与计划时间对比,若某工序经常延误,在制定新生产计划时,预留更多时间或调整设备、人员安排,提升整体生产计划合理性与执行效率。
2.供应链协同管理
(1)采购决策:从订单追踪和节点追踪数据,可预估物料需求时间和数量 。如发现某物料相关订单需求日期临近,且采购环节时间长,提前与供应商沟通,确保物料按时供应,避免生产停滞。
(2)供应商评估:结合采购准交率等指标及订单交付情况,评估供应商表现 。对于准交率低的供应商,采取协商改进、更换等措施,保障供应链稳定。
3.质量管控与成本控制

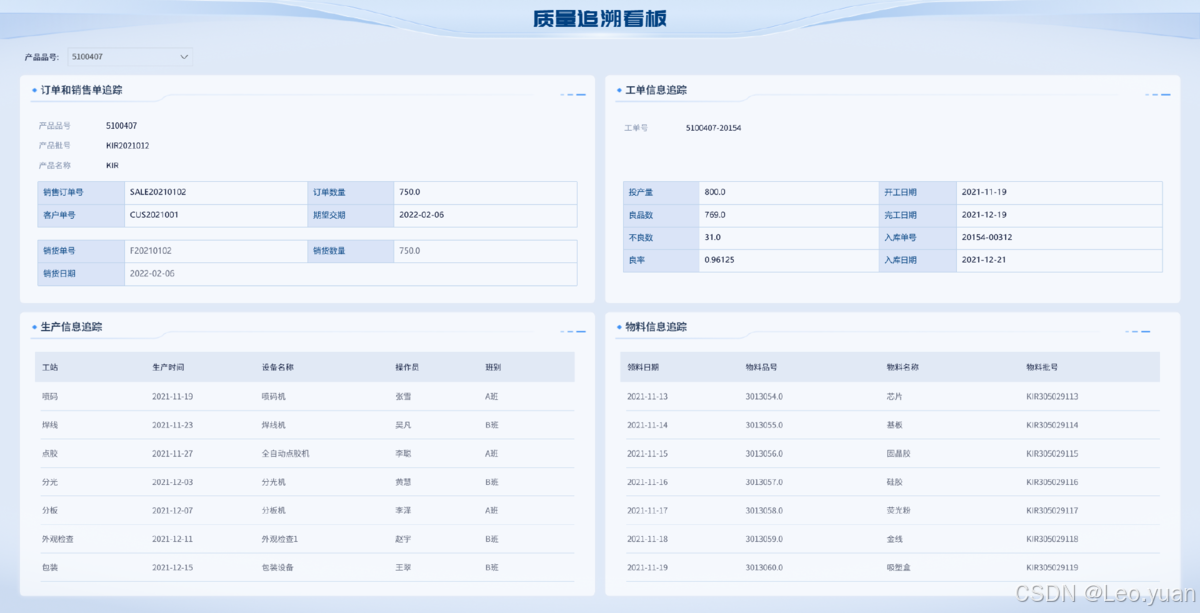

(1)质量追溯:如果在检验环节发现产品质量问题,借助订单追踪和节点追踪,追溯产品生产环节、物料批次等信息 ,快速定位问题根源,采取改进措施。
(2)成本优化:通过分析物流成本、各环节延误造成的成本增加,如延误导致库存积压、人工浪费等 ,针对性优化流程,降低成本。如优化仓储环节,减少库存损失。
4.客户服务提升
(1)交付预期管理:根据订单平均交付天数及各订单实际交付情况,更准确地向客户承诺交付时间 ,并在订单出现延误时,及时与客户沟通,说明情况并提供解决方案,提升客户满意度。
(2)客户反馈处理:结合结算环节回款比例及客户投诉等信息,分析客户对产品交付和质量满意度 ,针对客户反馈问题,从OTD各环节找原因并改进。
写在最后
当检验延迟不再是简单的效率问题,当交付周期能拆解出很多个改善机会点,工厂才能真正解决“大家都在忙,就是交付慢”的现象。通过构建完善的OTD指标体系、采用科学的分析思路、实施高效的分析步骤以及落地场景化的应用,企业可以实现OTD全生命周期的透明化、高效化和智能化。要实现这一目标,企业需要打破以下三个惯性:
1.从关注部门指标转向流程指标,提升交付效率。
2.从事后追溯转向实时预警,增强客户满意度。
3.从经验决策转向算法决策,进行精细化管理。
当检验延迟的根源从模糊的效率问题转化为标准清晰度、路径冗余度的精准诊断,才能真正打破“越忙越慢”的困局。
