轻松搞定PMP考试的计算题---挣值管理(EVM)

本文针对PMP考试中的计算题,尤其是挣值管理(EVM)进行详解,包括基本指标、差异分析、绩效分析、趋势预测等内容,并介绍了估算EV的不同方法。理解公式和应用场景,能帮助考生更好地应对考试中的计算题目。

摘要生成于 C知道 ,由 DeepSeek-R1 满血版支持, 前往体验 >

在PMP考试当中,也有部分的计算题,这让不少同学非常苦恼,其实只要掌握其中的公式,再做一些习题,计算题也是可以轻松应对的。

接下来给大家讲解计算方面的内容,讲解将从必考计算公式、折旧计算、挣值计算公式、时间参数计算、合同相关计算等五方面进行,小伙伴们记得要关注啦!

今天,我们将从【挣值计算公式】开始说起。

1、基本指标:

EV(BCWP):实现价值,实际完成工作的预算费用

PV(BCWS):计划价值,计划完成工作的预算费用

AC(ACWP):实际费用

BAC:完工预算,项目总的估算费用

BDAC:基准完工工期

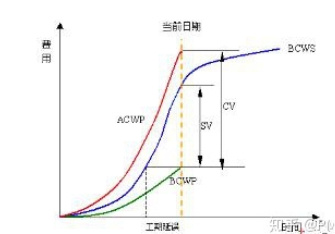

2、差异分析:

CV:费用偏差(CV大于0代表费用节约,反之则为费用超支),CV=EV-AC

SV:进度偏差(SV大于0代表进度超前,反之则为进度落后),SV=EV-PV

3、绩效分析:

CPI:费用绩效指数(CV大于1代表费用节约,反之则为费用超支),CPI=EV/AC

SPI:进度绩效指数(SV大于1代表进度超前&#
