SAP 标准成本估算基础知识 - 了解成本核算变式 - Part2

原文地址:Basics of SAP Standard Cost estimate- understanding costing variant-Part 2 | SAP Blogs

本文档是我的第一篇文档 SAP 标准成本估算基础知识 - 了解成本设置流程 - 第 1 部分  http://scn.sap.com/docs/DOC-48908的延续。这是记录定义成本核算变式所涉及步骤的基本和结构化方法。

本文档解释了成本核算变式配置和分配给成本核算变式的组件,例如评估变式、数量结构控制、转移控制和分配。最初我只想写 2 个部分来完成它,但似乎还需要几个部分才能完成。本文档旨在解释标准成本估算的成本流程。前面部分解释了后台的各种设置。

  • 成本核算变体

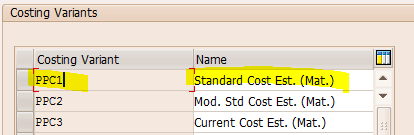

T 代码 OKKN - 定义成本核算变式并为其命名。出于分析目的,我们采用 PPC1。

/wp-content/uploads/2013/11/screenshot_326952.png

截图1

然后双击PPC1并配置其他参数。

/wp-content/uploads/2013/11/screenshot_326952.png

截图2

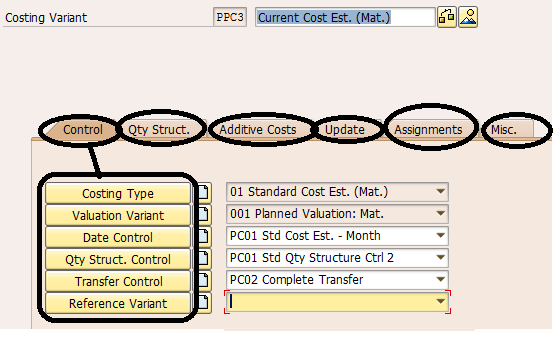

现在让我们了解每个参数及其分配。

  • 控制

1-成本核算类型– 成本核算类型使您能够指定成本估算的目的。

单击创建现有的成本计算类型或创建一个新的成本计算类型,或使用 T 代码 OKKI 定义它

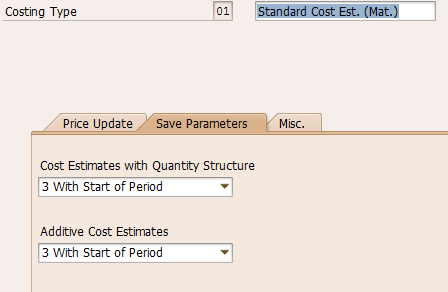

在“保存参数”选项卡中选择“以周期开始”(最常用),

/wp-content/uploads/2013/11/screenshot_326952.png

截图3

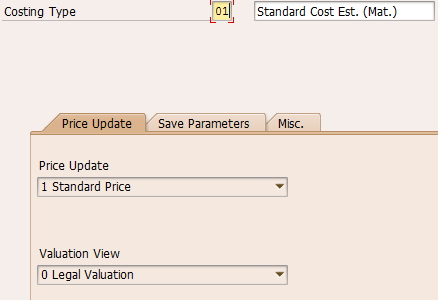

在价格更新选项卡中选择标准价格。我们之所以选择标准价格是因为我们要计算标准成本。

/wp-content/uploads/2013/11/screenshot_326952.png

截图4

2 -评估变量– T 代码 OKK4

这是配置中最重要的部分,我们将了解不同选项卡的重要性。

用于材料评估、内部活动、分包、间接费用和杂项。

/wp-content/uploads/2013/11/screenshot_326952.png

截图5

如果要在属于同一公司代码的工厂中使用不同的评估策略或不同的间接费用率,您可以通过将评估变式分配给工厂来定义工厂特定的评估变式。选择按钮评估变量/工厂。如果您不这样做,评估变式将适用于您的所有工厂。

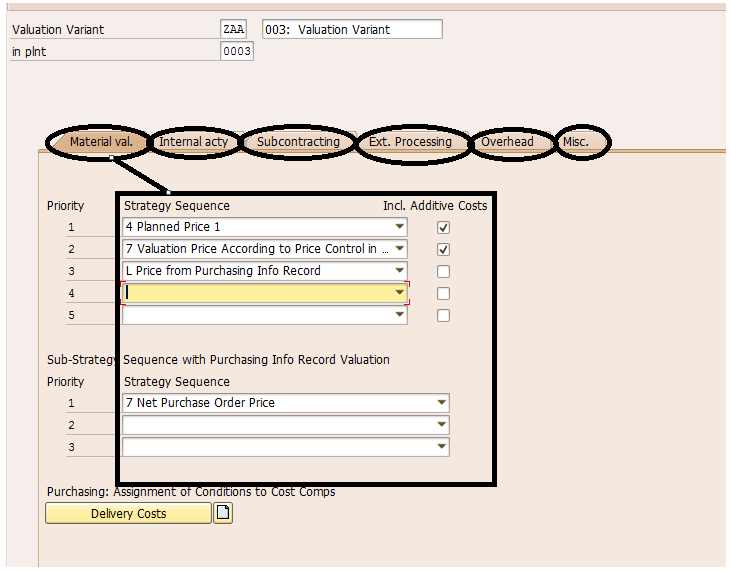

在这里,我在工厂中创建了一个评估变体,然后最重要的部分是材料评估

在这里,我们定义了如何评估我们的材料的策略序列。上面使用的是最常用的,但可以根据业务需求进行修改。

对于物料评估,您可以为每个评估变式选择最多五 (5) 个策略。

-计划价格-根据物料主数据成本核算2选项卡中的计划价格(MM03视图)

在成本运行或标准成本核算期间,如果此值保持不变,系统将首先考虑该值。

-如果系统未找到优先级 1 的价格,则会根据物料主数据、成本核算 2 选项卡(MM03 视图)中的价格控制转到优先级 2 评估价格

-L 采购信息记录中的价格 - 该价格用于外部购买或分包材料的情况。为此,我们还在序列方面维护了一个子序列。

探索 TCODE OKK4 中的更多选项并了解每个选项及其用法。

内部活动您可以在此处定义系统在成本中心会计或基于活动的成本核算中搜索活动类型计划中的价格或实际活动价格计算的顺序,以评估所使用的活动类型和业务流程。您还可以指定使用哪个计划/实际版本。

/wp-content/uploads/2013/11/screenshot_326952.png

截图6

对于活动类型/流程,您可以为每个评估变式选择最多三 (3) 个活动价格。

在上面的示例中,我根据成本中心计划/活动计划中的计划数据为期间选项选择了 1 个计划价格(TCODE-KP26/KP06 我们将在下一个文档第 3 部分中看到更多信息)

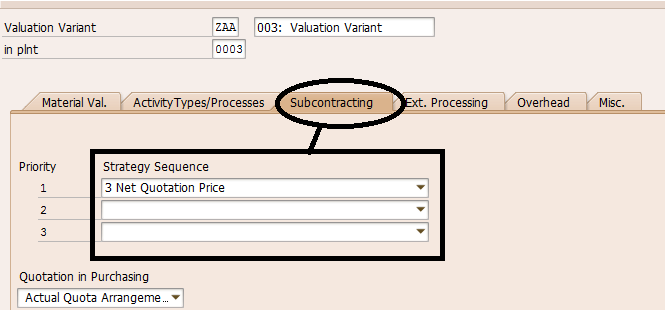

分包您可以在此处定义系统在采购信息记录中搜索价格的顺序。在采购中,配额安排用于为外部供应商制造的材料和客户提供的零件创建混合价格。您可以指定是否应通过计划配额安排或实际配额安排来确定在要处理的物料列表中输入的各个供应商的配额。

对于分包,您可以为每个评估变式选择最多三 (3) 个策略

/wp-content/uploads/2013/11/screenshot_326952.png

截图7

我从信息记录中选择了 3 个净报价,其中还有 8 个其他选项,您可以根据您的业务需求进行选择。采购报价我选择了实际配额安排,您也可以选择计划配额安排,并根据业务需要进行选择。

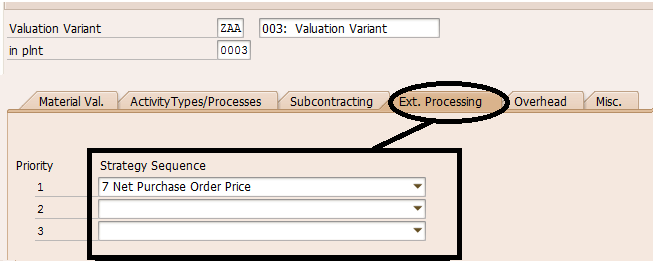

外部处理- 在此定义系统在采购信息记录或路由操作中搜索价格以评估外部活动的顺序

/wp-content/uploads/2013/11/screenshot_326952.png

截图8

我在此处选择了净采购订单价格,但是对于外部处理,您可以为每个评估变体选择最多三 (3) 个策略。根据业务需求,您可以在标准 SAP 中提供的 9 种策略中选择优先级。

管理费用

您可以将间接费用定义的评估变式链接到成本核算表。如果您想对原材料使用特定的间接费用条件,您还可以输入用于将间接费用分配到原材料的成本核算表。

如果要根据物料组区分间接费用应用,则必须定义间接费用组(T 代码 OKZ2),并在定义成本核算表(T 代码 KZA1- 我将在“我的下一步”中解释)中对成本核算表进行必要的设置文档)。在示例中,我喜欢使用成本核算表来进行分析。

您还可以指定在材料成本核算中是否计算委外材料的间接费用。

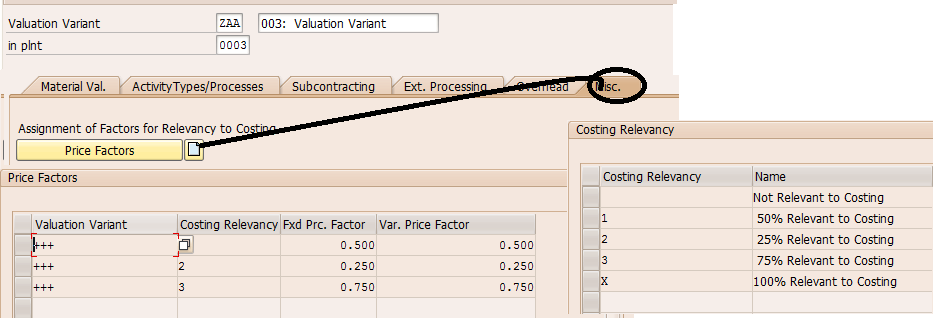

其他价格因素

/wp-content/uploads/2013/11/screenshot_326952.png

截图9

如果您想使用评估变式进行库存成本核算,您可以将其与价格因素链接。

指定与成本核算标识的相关性因素是应对所有评估变式有效还是仅对特定评估变式有效。

如果您输入三个加号 (+++) 作为评估变式,则这些因素对于所有没有特定条目的评估变式都有效。我选择此选项是出于分析目的

如果您指定特定评估变式,系统将使用关联的成本核算标识和关联因素的相关性。输入与每行成本核算指示器的相关性。输入固定成本系数和可变成本系数。

3-日期控制

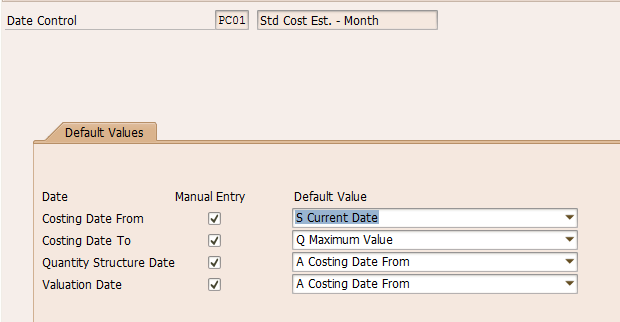

控制材料成本估算日期的键。

例如,您可以使用日期控制来定义在使用数量结构进行成本核算时选择数量结构的日期

/wp-content/uploads/2013/11/screenshot_326952.png

截图10

当您选中手动输入时,这意味着在成本估算期间您可以根据您的要求手动更改日期。

4-数量结构控制-

您可以使用数量结构控制来指定系统如何选择物料清单以及要进行成本核算的物料的工艺路线。

您可以在产品成本计划的定制中定义数量结构控制。数量结构控制可以应用于特定工厂或所有工厂。您在成本核算变式中输入数量结构控制。创建成本估算时,系统通过成本核算变式选择数量结构控制 ID。

当您为物料创建成本估算时,您始终使用成本核算变式。此变体是成本估算和数量结构控制之间的链接。

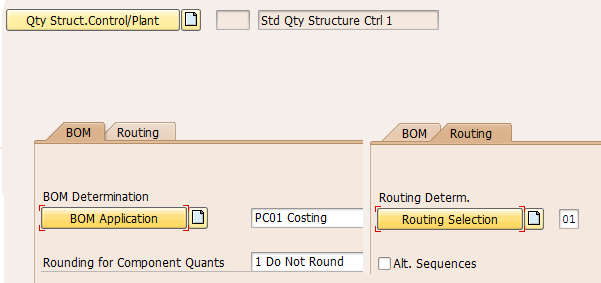

/wp-content/uploads/2013/11/screenshot_326952.png

截图11

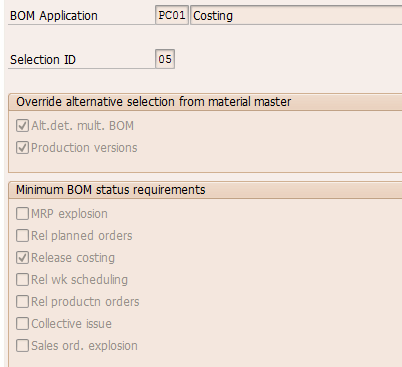

我选择了 BOM 应用程序 PC01 和选择 ID 05(TCODE OS30 定义 BOM 应用程序为PP 功能)

/wp-content/uploads/2013/11/screenshot_326952.png

截图12

BOM 应用程序控制以下内容:

BOM用途的优先顺序(选择ID),当一个BOM需要涵盖多个企业领域(即有多个BOM用途)时,可以通过使用选择ID。

特定多个 BOM 的替代 BOM 的优先级,您可以控制系统在特定日期为特定物料选择哪个替代 BOM,同时考虑工厂和 BOM 使用情况。您可以使用该应用程序来确定系统是考虑还是忽略该规范。

系统是否仅包含状态包含特定状态指示器的 BOM

仅当 BOM 状态包含应用程序中所需的指示符时,才会分解备用 BOM。

您可以在产品成本计划的定制中检查 BOM 应用程序以及链接到它的参数。

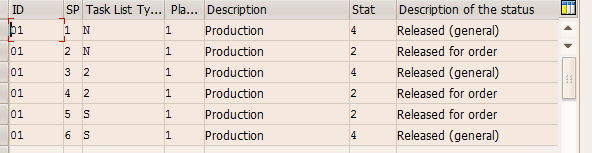

我选择了路由01(TCODE OPEB可用于定义自动选择,A PP功能)

/wp-content/uploads/2013/11/screenshot_326952.png

截图13

路由选择ID决定了系统如何选择路由。您可以定义多个优先级。您可以为每个优先级分配选择标准(任务列表类型、任务列表使用情况和任务列表状态)。

选择与具有最高选择优先级的选择标准相对应的路由。然而,如果找不到替代路由,系统将使用下一个选择优先级的选择标准继续搜索。

在确定 BOM 和工艺路线时,系统还会检查 BOM 和工艺路线在数量结构日期是否有效(参见日期控制屏幕截图 10)。BOM 和工艺路线中的批量大小是否与成本核算批量大小相同。

4-传输控制-

在此步骤中,您定义部分成本核算的参数。您可以使用部分成本核算来防止系统在成本核算数据已存在时为物料创建新的成本估算。相反,现有的成本核算数据只是简单地转移到新的成本估算中。这提高了性能。

/wp-content/uploads/2013/11/screenshot_326952.png

截图14

单工厂转移 - 如果某些物料的成本估算已存在于 BOM 的各个级别中,则不会重新计算成本。相反,现有成本核算数据根据转移控制转移到成本估算中。

如果您总是想重新计算费用,请选择转移控制“无转移”。

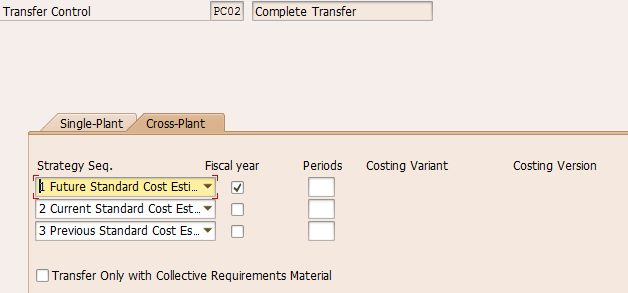

跨厂调拨-特殊采购类型用于物料成本估算:

从他厂调出、从他厂提取、在他厂生产

单厂和跨厂转移的策略序列 - 您最多可以定义三个单厂转移策略和三个跨厂转移策略。策略顺序决定了系统搜索成本核算数据的顺序。如果系统即使在到达策略序列末尾后也无法选择成本估算,则会分解物料的 BOM 并创建新的成本估算。

  • 数量结构-

传递批量大小 -控制系统是否使用 BOM 中最高物料的批量大小和组件的输入数量来确定成本核算批量大小。

1) 不要传递手数

如果未选择该指标,则结构中更靠下的物料将根据物料主记录的成本核算视图中的批量大小进行成本核算。当下一个最高成本核算层的物料进行成本核算时,将半成品物料的成本核算结果转换为成品物料的批量,以计算成品的物料成本。

2) 仅根据个人要求传递批量大小

在物料主记录的 MRP 视图中,您可以指定将物料计划为单独的需求。如果将这种物料添加到另一种物料中,成本核算将使用最高物料的批量大小。

3)始终传递手数

此处,多级 BOM 中所有物料的成本均使用最高物料的成本核算批量大小来计算。此功能主要用于销售订单成本核算。

/wp-content/uploads/2013/11/screenshot_326952.png

截图15

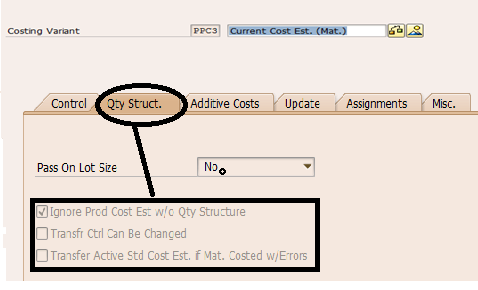

忽略没有数量结构的产品成本估算 -

确定具有数量结构的成本估算是否可以访问由不具有数量结构的成本估算生成的数据

如果您不想在没有数量结构的情况下使用成本估算,则可以设置此指示器。

如果设置了该指标,系统在选择物料清单以及成本核算时将忽略无数量结构的成本估算产生的数据。相反,系统将尝试使用现有 BOM 或现有工序来计算制造物料的成本。

在物料主记录的成本核算视图中,您可以使用使用数量结构标识来指定应使用或不使用数量结构来计算物料成本。如果设置了成本核算变式中忽略无数量结构标识的成本估算,系统将忽略物料主记录中的条目。

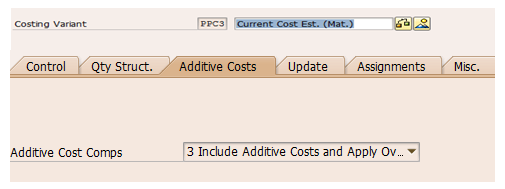

  • 上瘾成本

当系统无法计算成本时,您可以使用添加成本核算将成本手动添加到物料成本估算中。此类成本的示例包括运费、保险成本、库存转移成本、不完整或更改的 BOM 以及路线。

通常,成本核算根据数量结构计算物料成本。这种类型的成本估算由系统自动执行。但是,您也可以手动输入系统无法计算的成本估计值。这允许您将成本添加到自动计算的成本估算中。

/wp-content/uploads/2013/11/screenshot_326952.png

截图16

当您计算物料成本时,系统会确定物料的物料清单,并通过评估变式选择物料组件评估的价格。如果您设置了包含。在评估变式中的附加成本指示器中,系统会查找物料的任何现有附加成本估算。系统将手动输入的成本添加到系统计算的成本中。自动成本估算和附加成本估算中的成本针对每个成本构成相加在一起。

  • 更新

/wp-content/uploads/2013/11/screenshot_326952.png

截图17

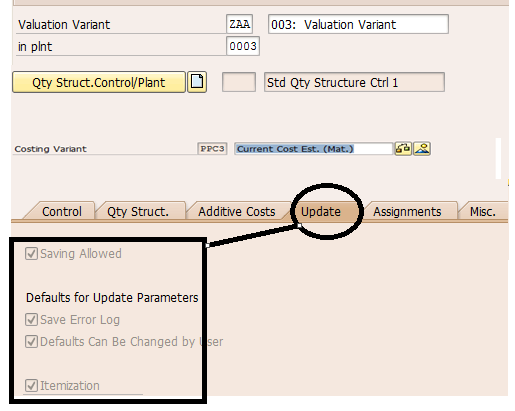

允许更新 - 确定是否可以保存成本估算的指示器。

依赖关系

由于要进一步使用成本核算结果,必须保存成本估算,因此必须设置该标识。

进一步使用成本核算结果的示例

  1. 物料主数据的价格字段更新:

作为标准价格:标准成本估算的结果

作为税法或商法价格:库存成本估算的结果

作为特别计划价格1、2、3:所有成本估算的结果

  1. 在成本对象控制中使用成本核算结果:

方差计算

在制品计算

结果分析

  • 作业 -我们将在下一部分中了解更多有关成本构成结构的信息,我已经在第一部分中解释了有关成本核算版本的信息。

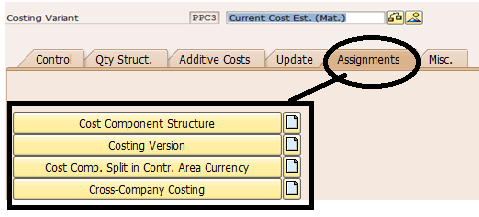

/wp-content/uploads/2013/11/screenshot_326952.png

截图18

成本构成结构 指定成本构成分解中包含哪些成本。您可以使用成本构成结构来指定某些成本

在成本估算中保持可见并传递到盈利能力分析。

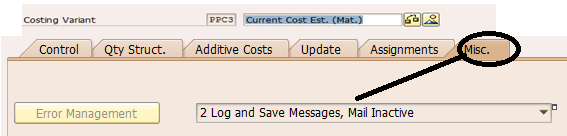

  • MISC.-错误管理参数

控制如何在应用程序内收集消息(信息消息、警告消息和错误消息)。

/wp-content/uploads/2013/11/screenshot_326952.png

截图19

在线消息 - 消息从状态栏单独发出。对数函数在成本估算中处于非活动状态。

记录并保存消息,邮件处于非活动状态,消息收集在日志中,可以保存。消息无法发送。

记录并保存消息,邮件处于活动状态,消息收集在日志中,可以保存。消息可以发送给负责纠正错误的人员。消息已记录,无法保存,邮件处于非活动状态,消息收集在日志中,可以在线处理,但不能保存。

注意:

为了能够在成本核算运行中使用成本核算变式,您必须保存日志。

这是一个很长的文档,我试图捕捉成本核算变体的每个方面。我们将在下一部分中看到更多配置和解释。我将尝试在下一部分中关闭该文档系列,如果它太长,那么我将尝试将其放在一起单独的文档。

创建本文档的目的是为了向新手和初学者以及那些想要了解和理解标准成本计算流程的人提供帮助。当需要包含更多要点或专家提出任何建议时,我会将文件更新为 n。

请参阅此处的下一个文档 - http://scn.sap.com/docs/DOC-49425-标准成本核算基础知识 - 了解成本构成结构 - 第 3 部分

请参阅此处之前的文档- http://scn.sap.com/docs/DOC-48908 – SAP 标准成本估算基础知识 - 了解成本设置流程 - 第 1 部分

  • 16
    点赞
  • 31
    收藏
    觉得还不错? 一键收藏
  • 打赏
    打赏
  • 0
    评论
SAP是一种企业资源规划软件,它包含许多模块,其中之一就是成本核算SAP成本核算模块是一个强大的工具,可以帮助企业准确计算和分析成本,帮助企业管理和优化成本SAP成本核算模块可以帮助企业在生产过程中追踪和记录所有与成本相关的信息,包括原材料、人工、能源和其他成本项目。通过准确记录这些成本,企业可以根据不同的成本中心、成本对象和成本活动进行分类和分配,从而了解各个方面的成本情况。此外,SAP成本核算模块还可以帮助企业计算各种成本指标,如单位成本成本差异和成本效益等。 使用SAP成本核算模块,企业可以建立一个全面的成本管理系统。通过对成本数据的跟踪和分析,企业可以了解各个环节的成本情况,并根据实际情况作出调整和决策。例如,企业可以通过比较不同供应商的成本数据来选择最适合自己的供应商,或者通过分析产品的成本结构来优化产品定价策略。 另外,SAP成本核算模块还可以与其他模块进行集成,如财务会计、采购管理和销售管理等。通过与其他模块的集成,企业可以实现更高效的成本管理和内部控制。例如,企业可以将成本核算数据与财务会计模块的数据进行对比,以确保成本核算的准确性和一致性。 总之,SAP成本核算模块是一个强大的成本管理工具,可以帮助企业准确计算、分析和管理成本。它能够提供全面的成本信息,并与其他模块集成,从而为企业提供更高效的成本管理和决策支持。

“相关推荐”对你有帮助么?

  • 非常没帮助
  • 没帮助
  • 一般
  • 有帮助
  • 非常有帮助
提交
评论
添加红包

请填写红包祝福语或标题

红包个数最小为10个

红包金额最低5元

当前余额3.43前往充值 >
需支付:10.00
成就一亿技术人!
领取后你会自动成为博主和红包主的粉丝 规则
hope_wisdom
发出的红包

打赏作者

蓝袍先生

你的鼓励将是我创作的最大动力

¥1 ¥2 ¥4 ¥6 ¥10 ¥20
扫码支付:¥1
获取中
扫码支付

您的余额不足,请更换扫码支付或充值

打赏作者

实付
使用余额支付
点击重新获取
扫码支付
钱包余额 0

抵扣说明:

1.余额是钱包充值的虚拟货币,按照1:1的比例进行支付金额的抵扣。
2.余额无法直接购买下载,可以购买VIP、付费专栏及课程。

余额充值
