SAP PP学习笔记15 - MTS(Make-to-Stock) 按库存生产(策略11,策略30)

114 篇文章 5 订阅
35 篇文章 1 订阅

上一章学习了MTS(Make-to-Stock)按库存生产(策略10)。

SAP PP学习笔记14 - MTS(Make-to-Stock) 按库存生产(策略10),以及生产计划的概要-CSDN博客

本章继续讲MTS(Make-to-Stock)的其他策略。

1,MTS(Make-to-Stock)策略10

先来复习一下策略10(Make-to-stock production(anonymous))。因为策略11 和策略10 很相似。

策略10:Makte-to-Stock Production/Net Reqmts Plng(10)  ※净需求计划

-品目准备

  - MM01 准备品目(1个成品/半成品)

  - CS01 建立BOM

  - CA01 建立工艺路线

  - CA97 更新成品/半成品的生产时间到物料主数据

- 步骤

  - MD61 计划独立需求(PIR -Planned Independent Requirement )  --》 需求产生端

    它有好很多同义的名称,比如 销售预测,DM(Demand Mgmnt),Demand,Forecast,PIR

  - MD41 运行MPS/ MRP 触发原材料采购,产生采购订单,或半成品/ 成品的生产,产生计划订单

    当然对于PP来说,一般都是产生计划订单,然后转成生产订单

  - MD04 查看MPS/MRP运行结果,将计划订单转生产订单

  - MIGO 入库(生产订单的成品入库)

  - VA01 受注传票登录(销售订单)

  - VL01N/VL02N 出荷传票登录/出库确认

  - MD04 查看MPS/MRP结果的更新  --》需求结束端。即当产成品出库之后,需求减少。

2,MTS(Make-to-Stock)策略11

看一下策略10 和 策略11的区别

1),计算PO的时候看不看看库存:策略10要考虑库存/ 策略11不考虑库存

- 策略10(Makte-to-Stock Production/Net Reqmts Plng)   ※净需求计划

  PO=PIR - R - WS(在库)

  也就是说考虑在库

- 策略11(Makte-to-stock production/gross reqmts planning)※毛需求计划

  PO=PIR - R

  不考虑在库

2),需求减少的时机不同:策略10 是在销售订单出库时减少/策略11是成品入库时就减少了

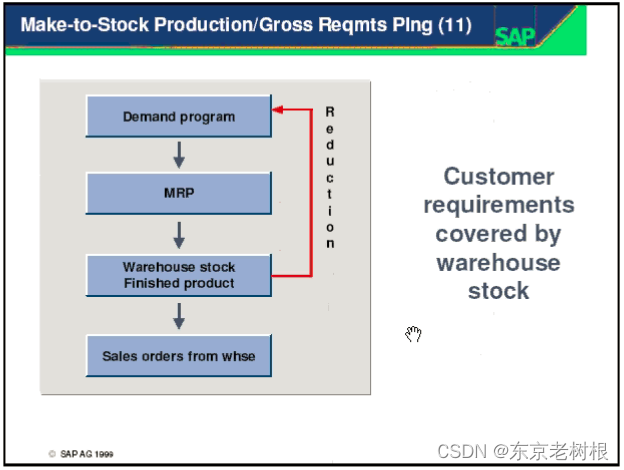

下图是策略11的图。

可以看到 Sales orders from whse 中并没有画出红箭头线,

而是从 Warehouse stock Finished product 中画出红箭头线了。

下面来看一下 策略11 的过程,在SAP上面的操作。

2-1,品目准备

1),MM01 品目准备(一个半成品,一个原材料)

a),半成品 100-710-B4

其中红色部分是与策略10 不同的。

- MRP 3 tab

  - 方针Group:11-見込生产/总所要量计划

  - 消耗Mode:2

  - 逆消费期间/顺消费期间:999/999

  - 二重MRP区分:2-总所要量计划

b),MM01 原材料 100-710-T4

(这个和策略10的原材料品目没啥不同,也可以只用那个)

2),CS01 BOM作成

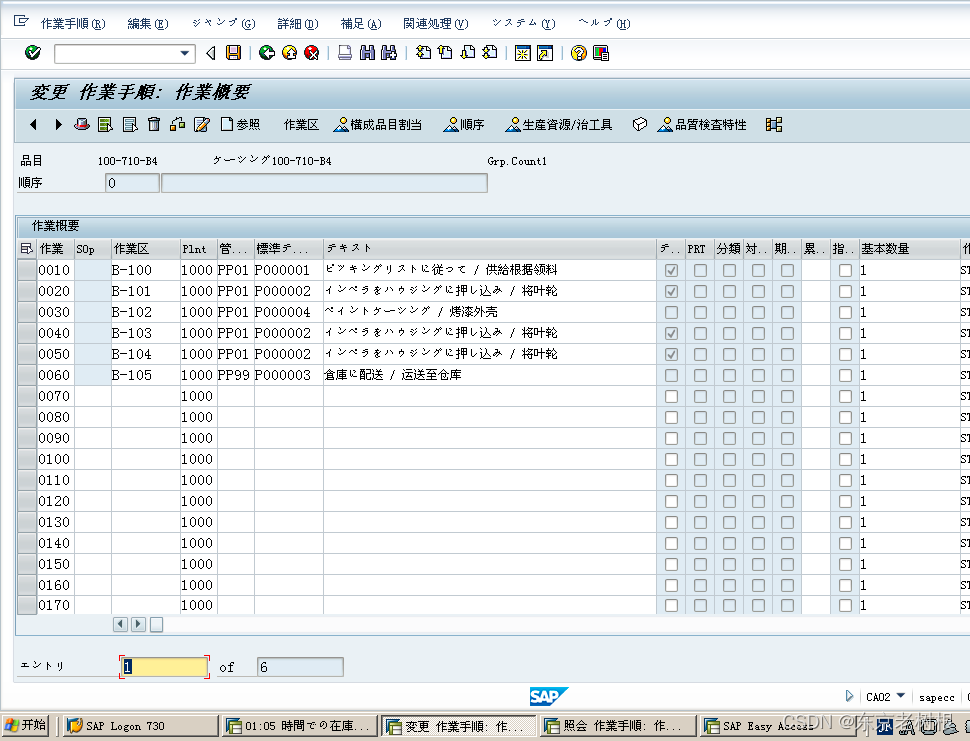

3),CA01 作业手顺

4), CA97 更新品目Master

更新了 作业计划 Tab > 内部生产日数 区域的字段

 如果基本数量是2的话,那么处理时间也会变的

好了,至此品目已经准备好了。

接下来和 策略10的步骤几乎一样。

2-2,MD61 计划独立所要量登录

6月 - 150 个,7月 - 100 个

2-3,MD41 MRP实行

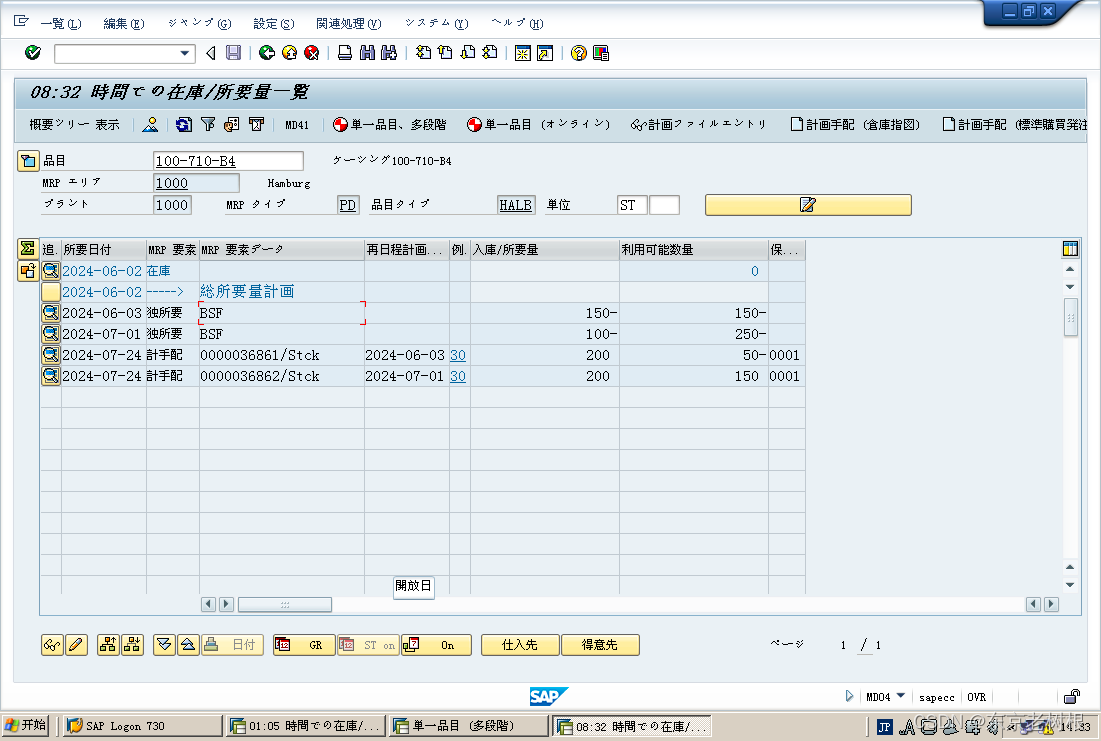

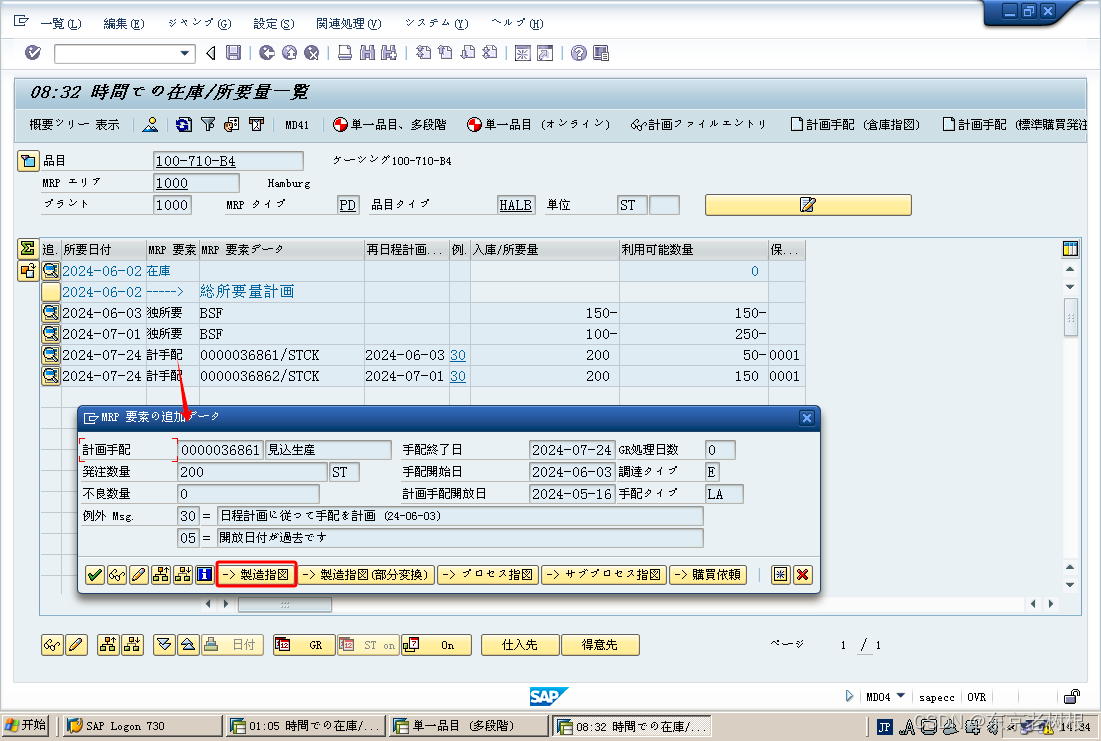

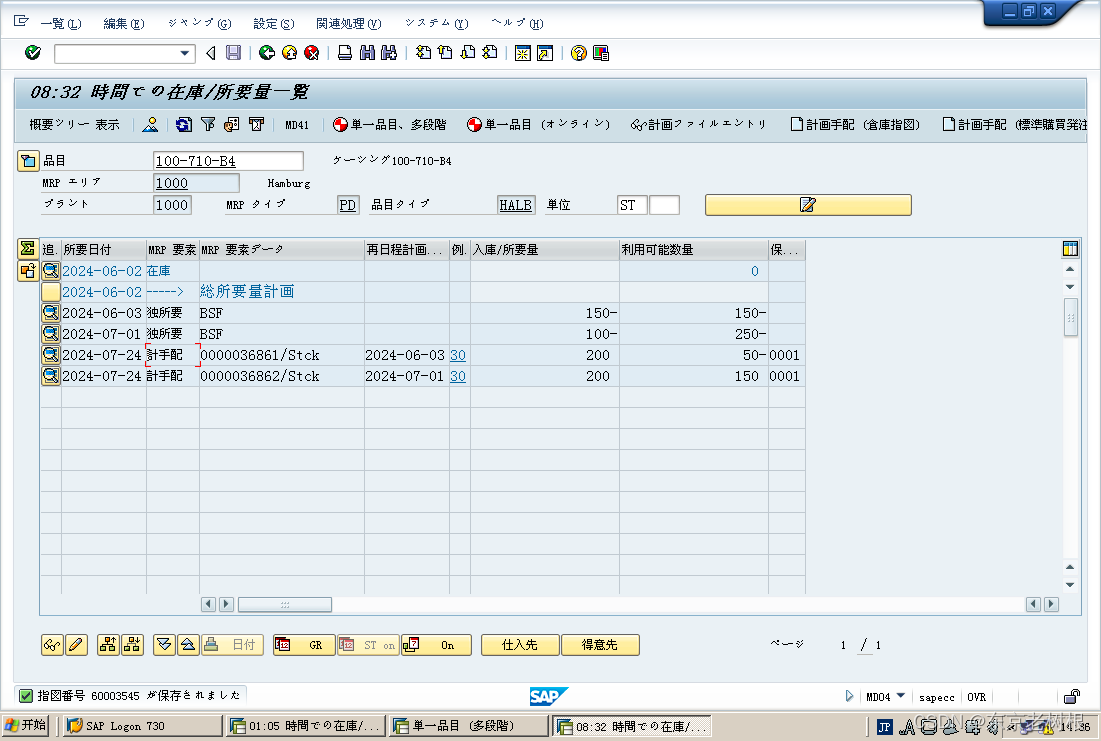

2-4,MD04 在库/所要量一览

可以看到

- 独立所要量 BSF 150-

- 独立所要量 BSF 100-

- 计手配 36861 / Stck 200

- 计手配 36862 / Stck 200

  因为咱们是以固定Lot单位调达的,每次固定会搞200个为单位的量

双击 计手配 那一行,以确认是否可以转成生产订单

方法就是 弹出框 的下面那行,有 制造指图(生产订单)...的时候,表示可以转成生产订单。

这样就打开了 制造指图(生产订单) 界面

要点一下 指图的发行(下达订单) 图标,然后保存

保存成功

刷新,可以看到 36861 的计划手配 已经转成了 制造指图(生产订单)

但是这个时候,计划独立需求 那两行仍然不变,所以此时该需求尚未得到满足

2-5,MIGO 入库(生产订单成品入库)

先入库130个

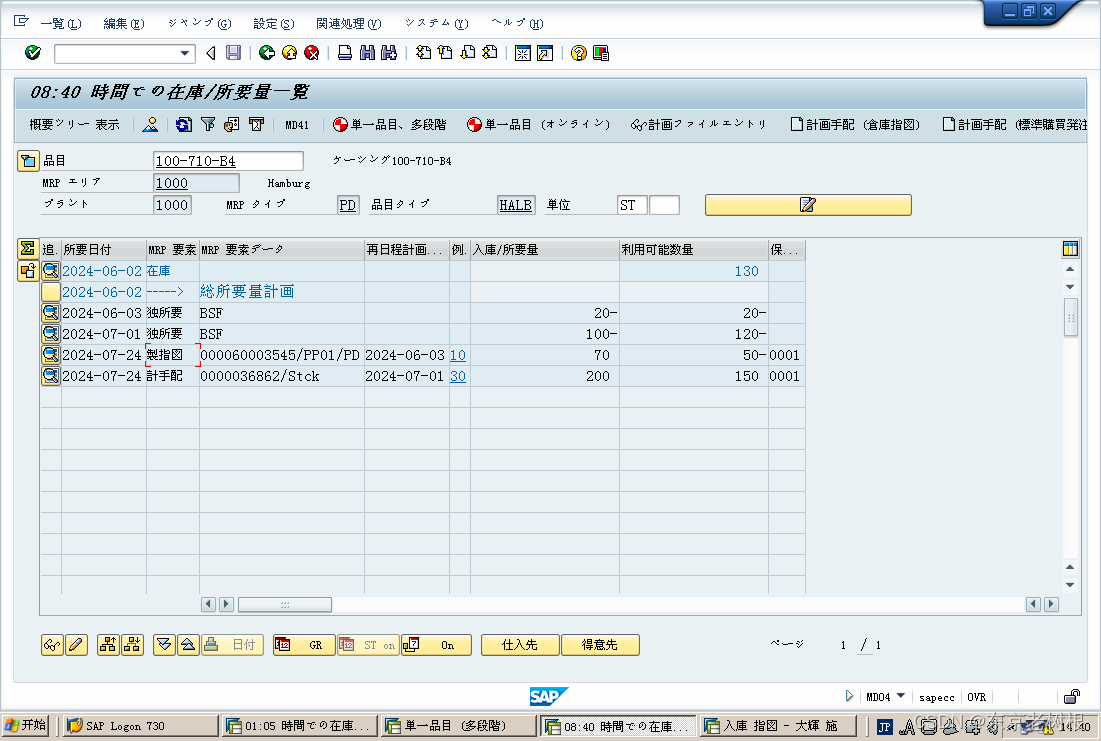

2-6,MD04 在库/所要量一览

刷新之后,可以看到独立所要 150- 已经变为 20- 了。

也就是说入库了130个以后,这部分需求已经得到了满足。

3,MTS(Make-to-Stock) 策略30

Production by Lots(30)

这个看着挺复杂的,是干什么用的呢?

就是说你们公司里面总有一个或几个重要客户,这个策略30 就是专门针对这个客户做的。

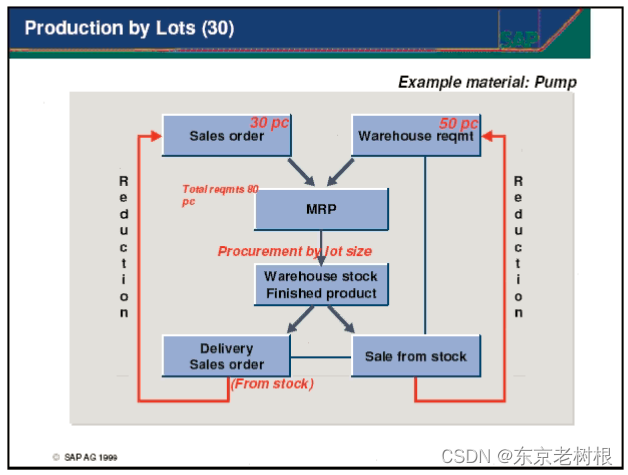

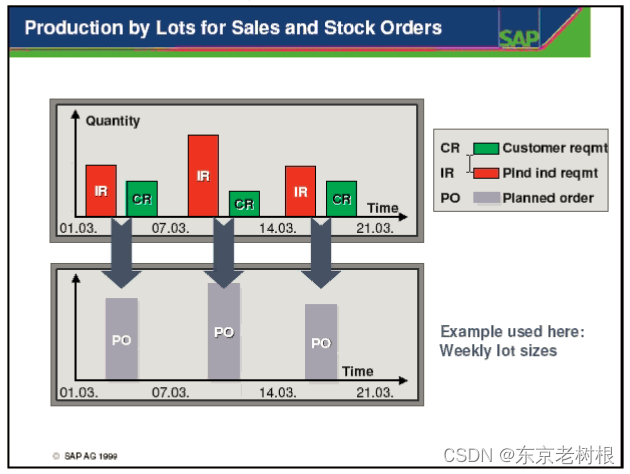

如下图

- Sales order:30个 这个是普通客户的需求

  只有当这个客户下单之后,你公司才会去采购原材料,制造,出货

- Warehouse reqmt:50个 这个是重要客户的需求

  当这个重要客户下单之后,就不用跑MRP,然后采购制造了,而是直接从仓库出货给他

  就是说还没下单,你自己就做好预测,采购原材料,制造完,然后入库等待使用

  这个分支就类似于策略10

下面来看一下 策略30 的过程,在SAP上面的操作。

3-1,品目准备

1),MM01 品目准备(一个半成品,一个原材料)

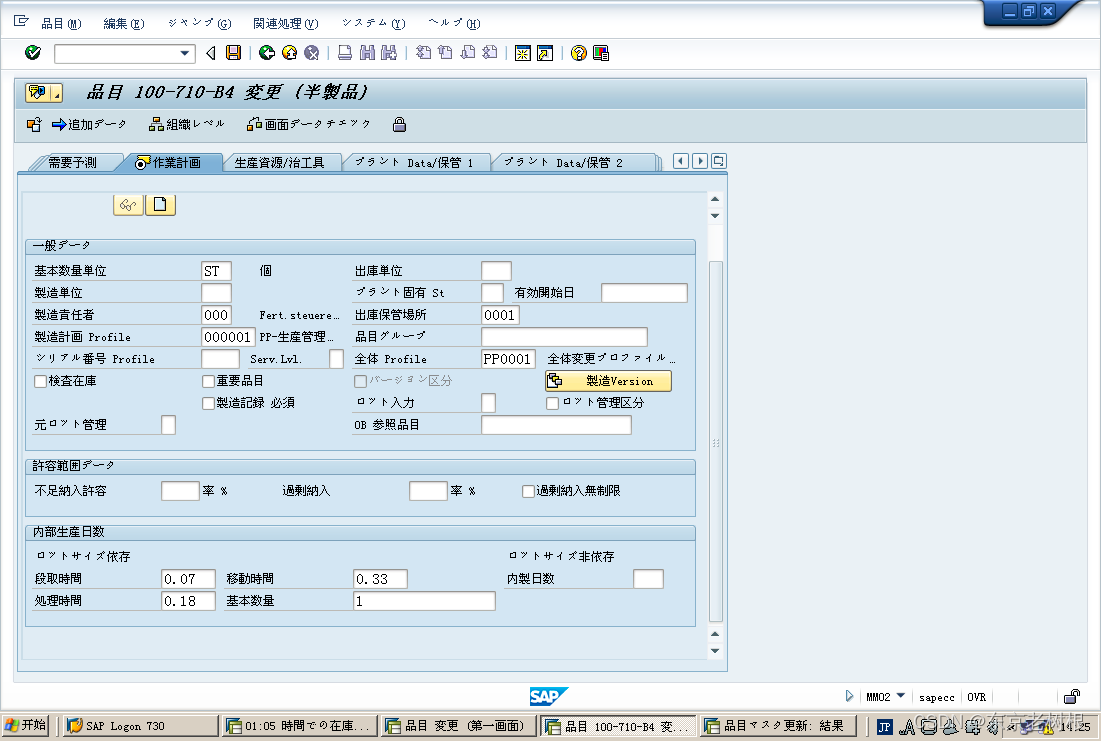

a),半成品 100-710-B5

其中红色部分是与策略10 不同的。

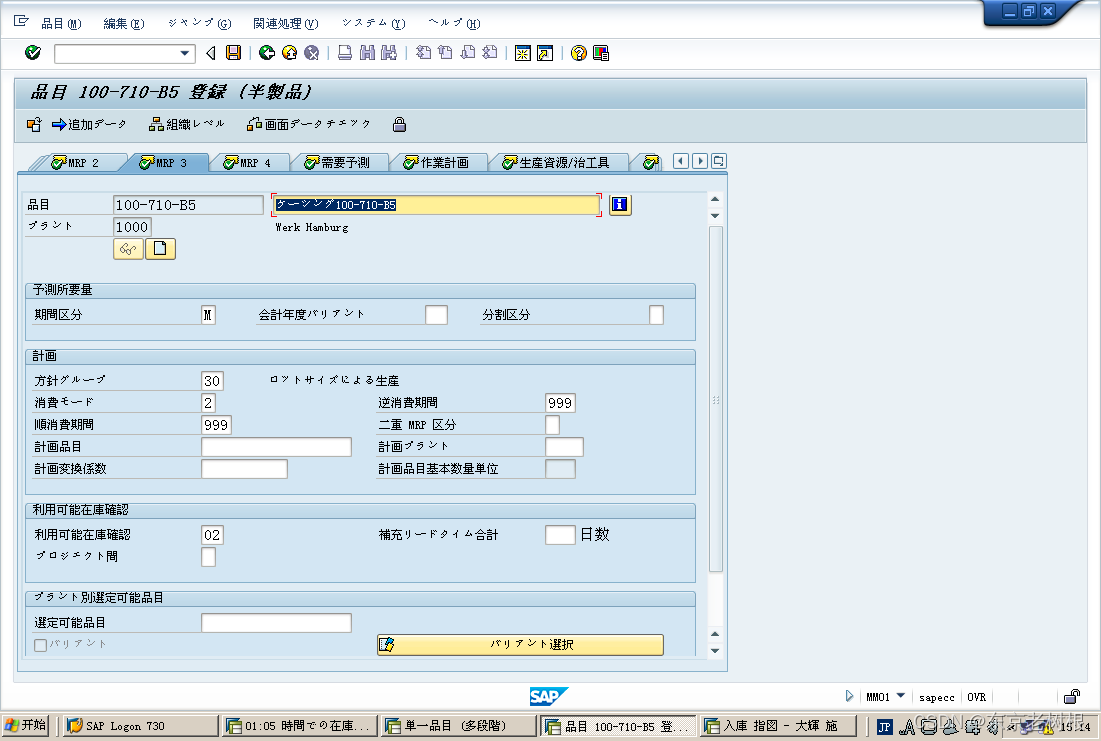

- MRP 3 tab

  - 方针Group:30-根据Lot Size进行生产

  - 消耗Mode:2

  - 逆消费期间/顺消费期间:999/999

  - 二重MRP区分:空白

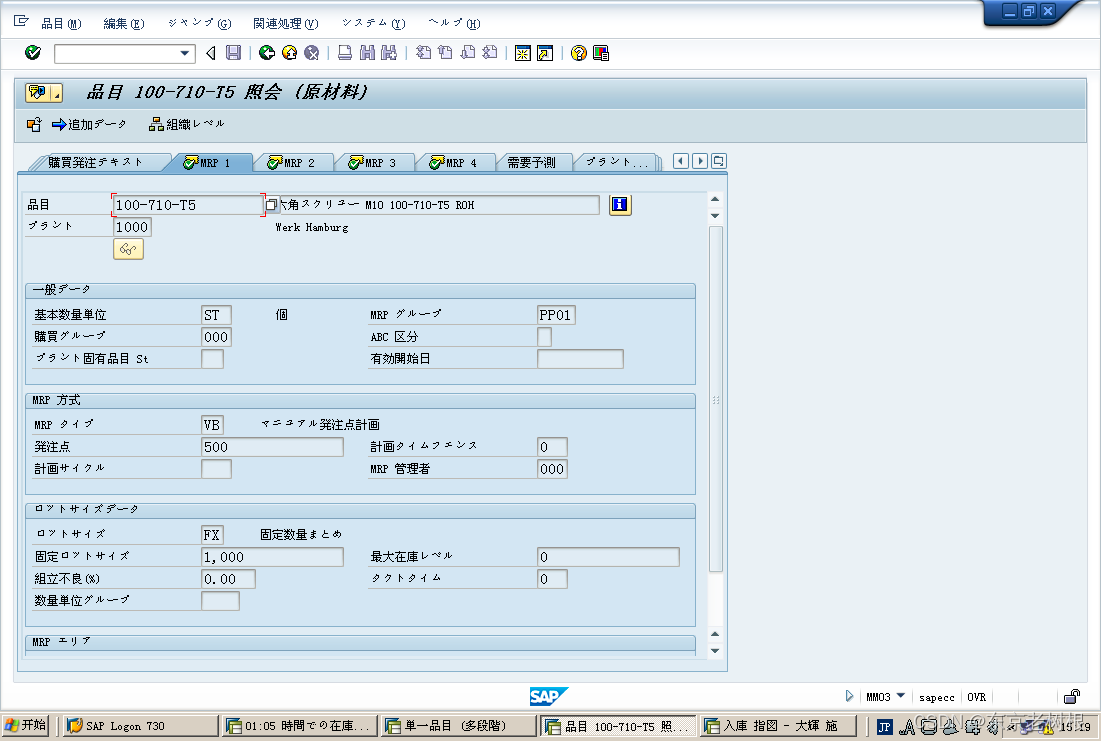

b),MM01 原材料 100-710-T5

(这个和策略10的原材料品目没啥不同,也可以只用那个)

2),CS01 新规BOM

3),CA10 作业手顺

4),CA97  更新品目Master

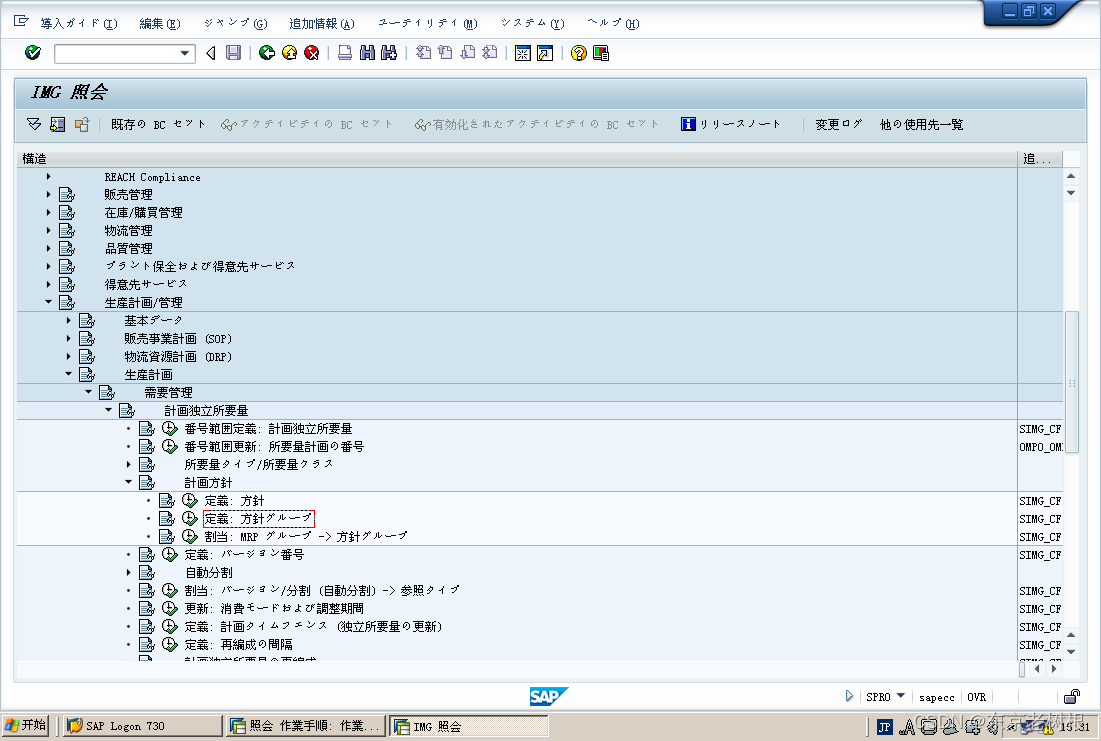

3-2,Spro设置

因为这个里面既含有策略30,右半部分还有策略10的部分,咱们在Spro里面进行设定

生产计划/管理 > 生产计划 > 需要管理 > 计划独立所要量 > 计划方针

方针Group

这个东西的用途是说,组里允许有多个策略。

比如说咱们这个策略30,左侧部分是策略30,右侧部分是策略10,所以咱们在组里加个策略10

(其实说起来这个策略30 本身就有点儿奇怪,SAP也没说清楚到底该怎么用,

   这是觉得是重要客户才会用的,而要这么用的话呢,策略组里面需要加上策略10

   这个属于运用的范畴)

咱们在策略30的组里面加上策略10,保存就OK了

- 主策略是 30

- 次策略是 10

到此品目的准备就OK了。

下面来进入正题。

再次贴一下这张图。

3-3,MD61 计划独立需求 50PC

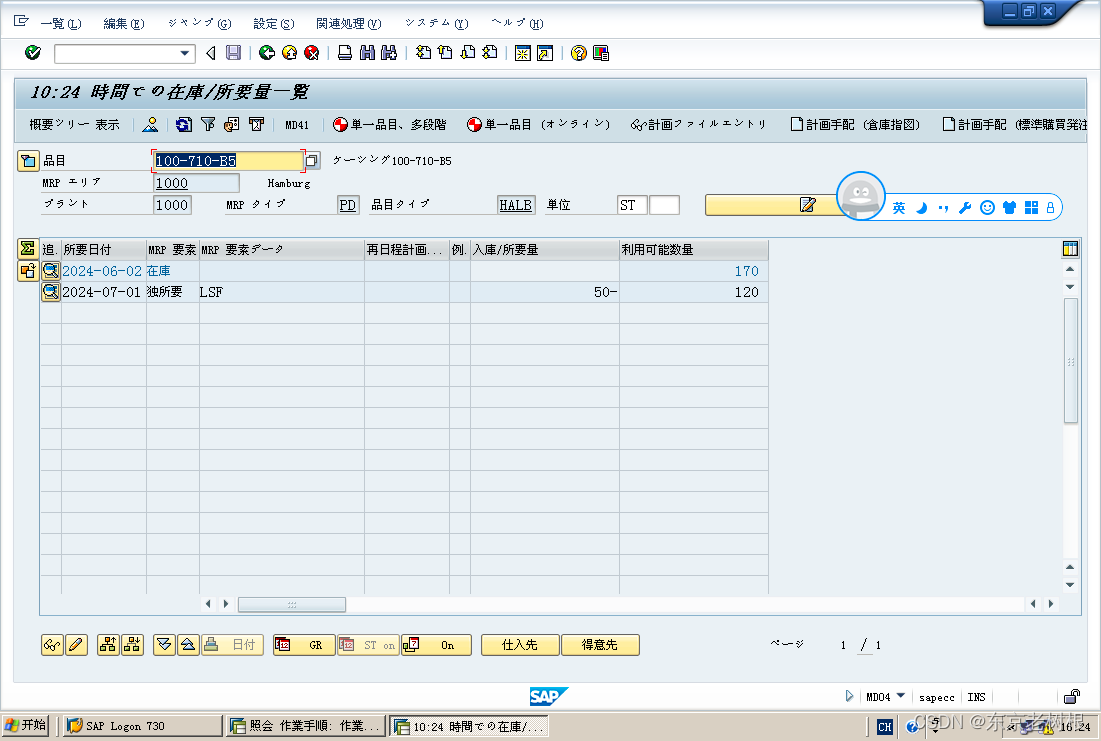

7月份,重要客户来了 50个计划独立需求

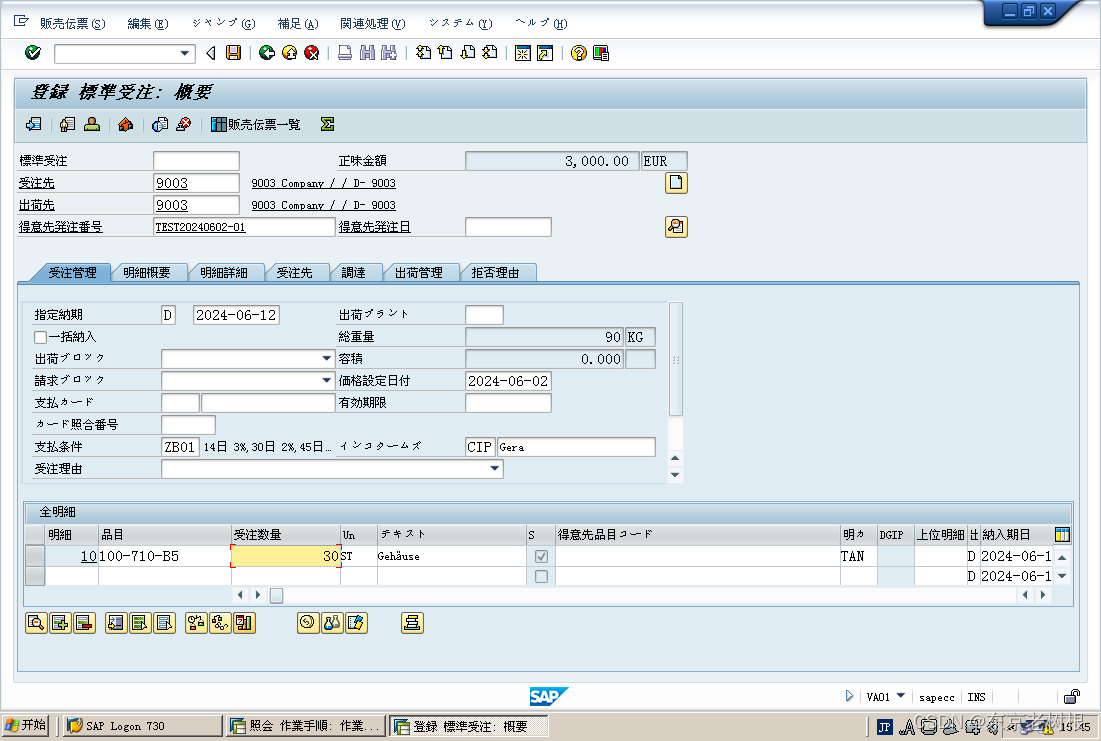

3-4,VA01 受注(销售订单)

一般客户来了30个受注

3-5,MD04 在库/所要量一览

3-6,MD41 跑MRP

3-7,MD04 在库/所要量一览

刷新MRP运行结果

双击计划手配行,点击 制造指图 按钮

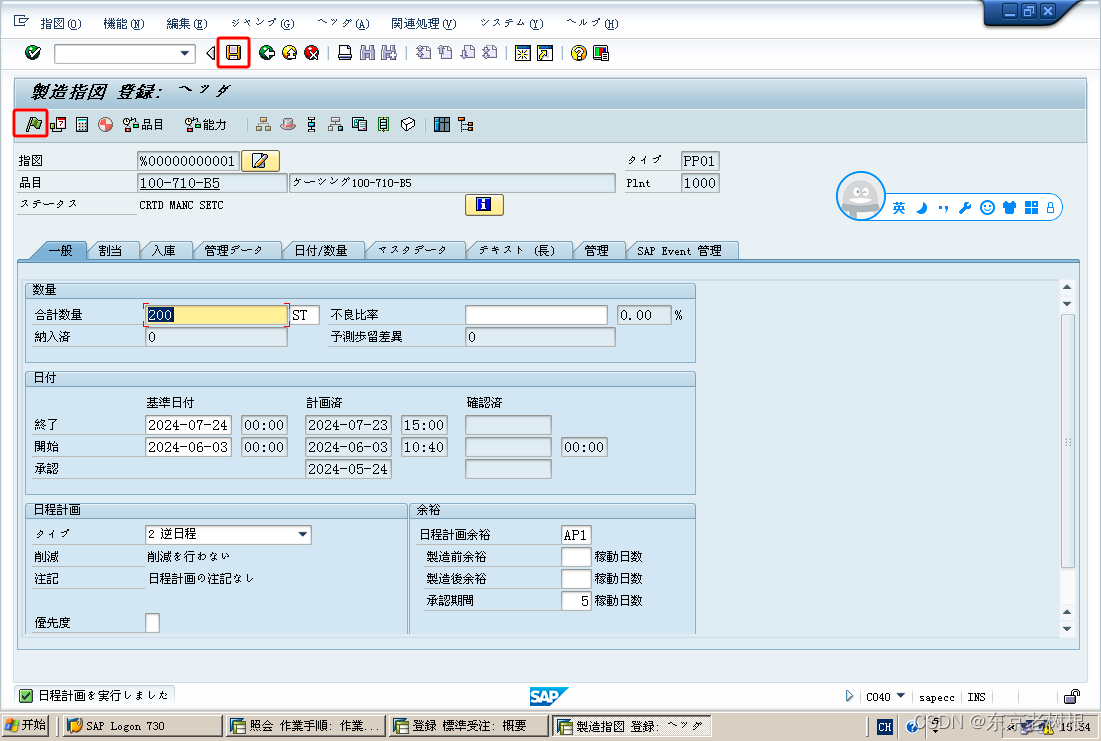

打开 C040 制造指图 登录画面

点一下 指图发行(下达订单),然后保存

回到 MD04

刷新当前最新结果

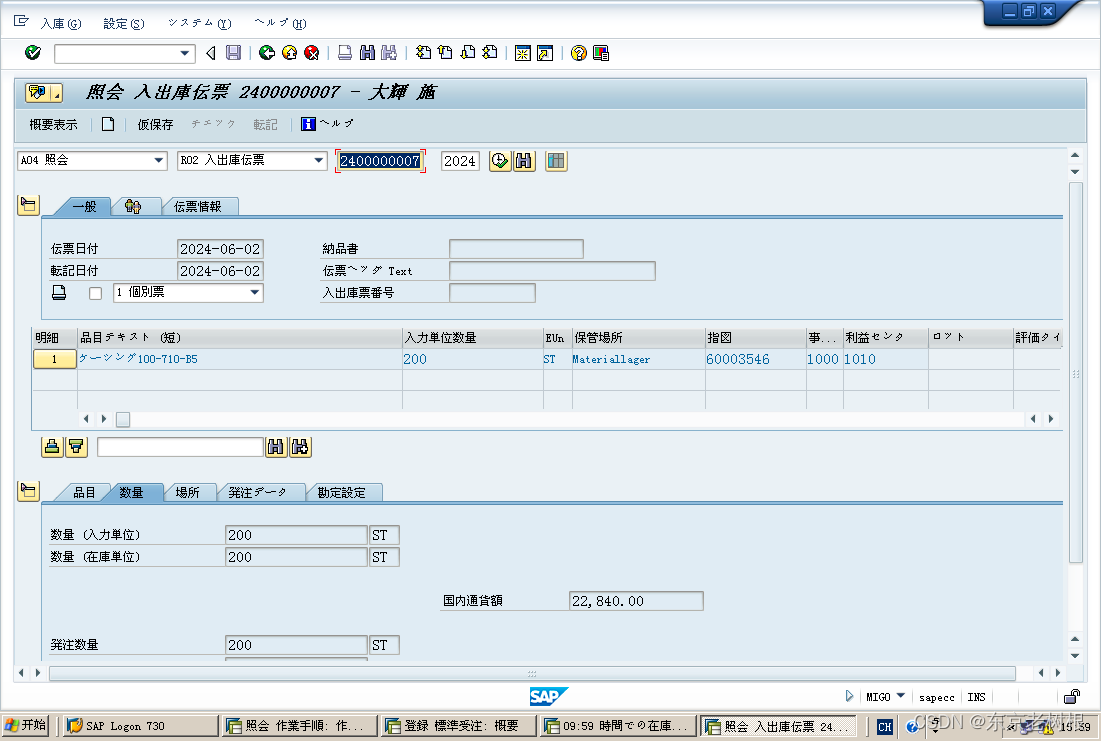

3-8,MIGO 收货(生产订单成品入库)

3-9,MD04 在库/所要量一览

收货之后,看一下独立所要的 50 PC,仍然在,就是说需求没有减少

再贴一次图

可以看到当一般客户出库确认,或重要客户出库确认的时候,需求才会减少

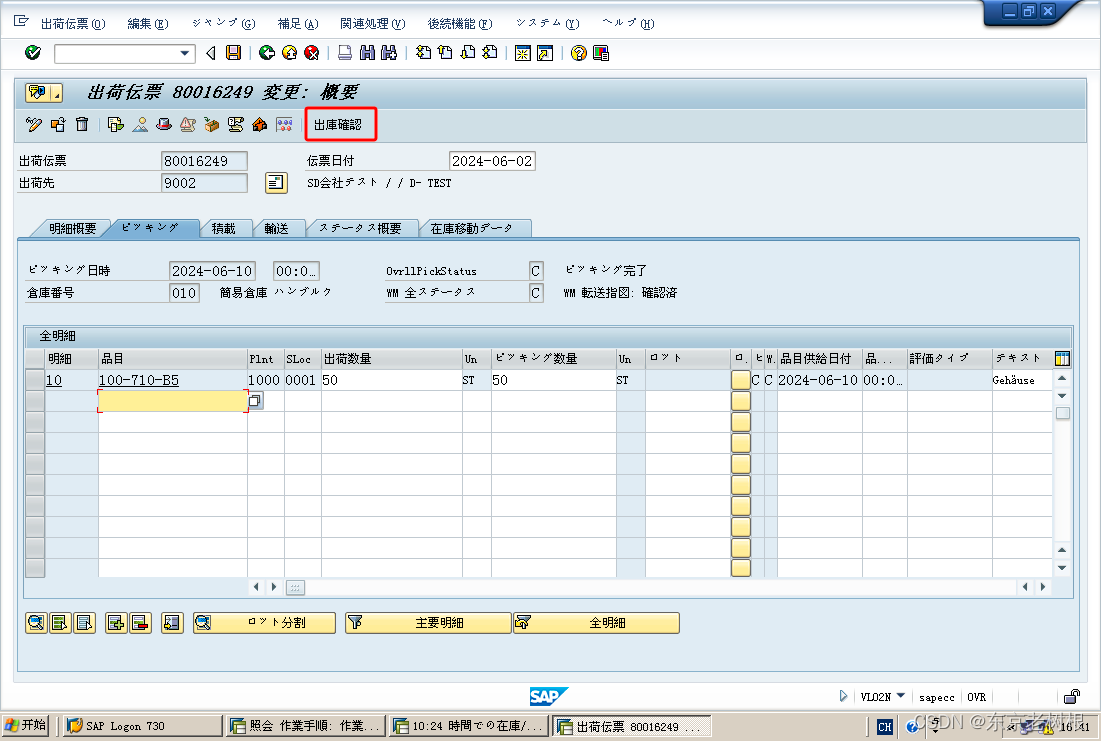

3-10,VL01N/VL02N 出荷/出库确认

先对一般客户做出库确认

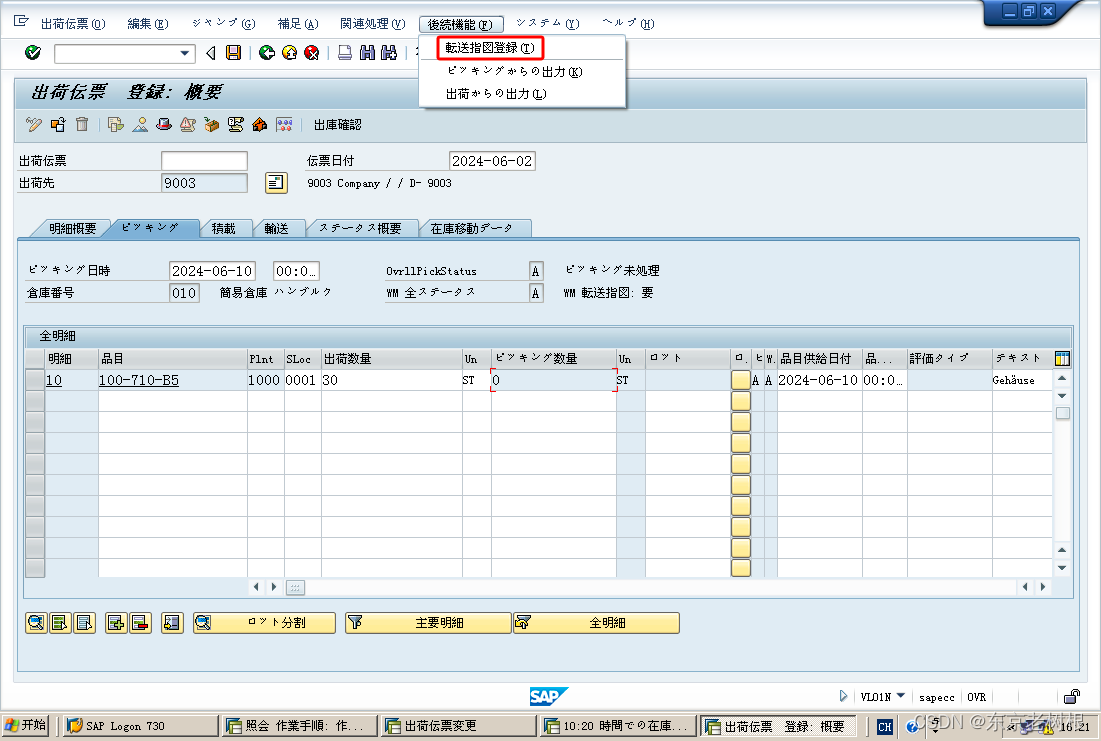

转送指图登录

有关SD的简单流程,可以参照如下文章

SAP SD学习笔记01 - 简单走一遍SD的流程:受注,出荷,请求_sap sd流程-CSDN博客

SAP SD学习笔记05 - SD中的一括处理(集中处理),出荷和请求的冻结(替代实现承认功能)_出荷传票的基本数量单位-CSDN博客

 出荷指图作成完了

回到VL02N,做出库确认

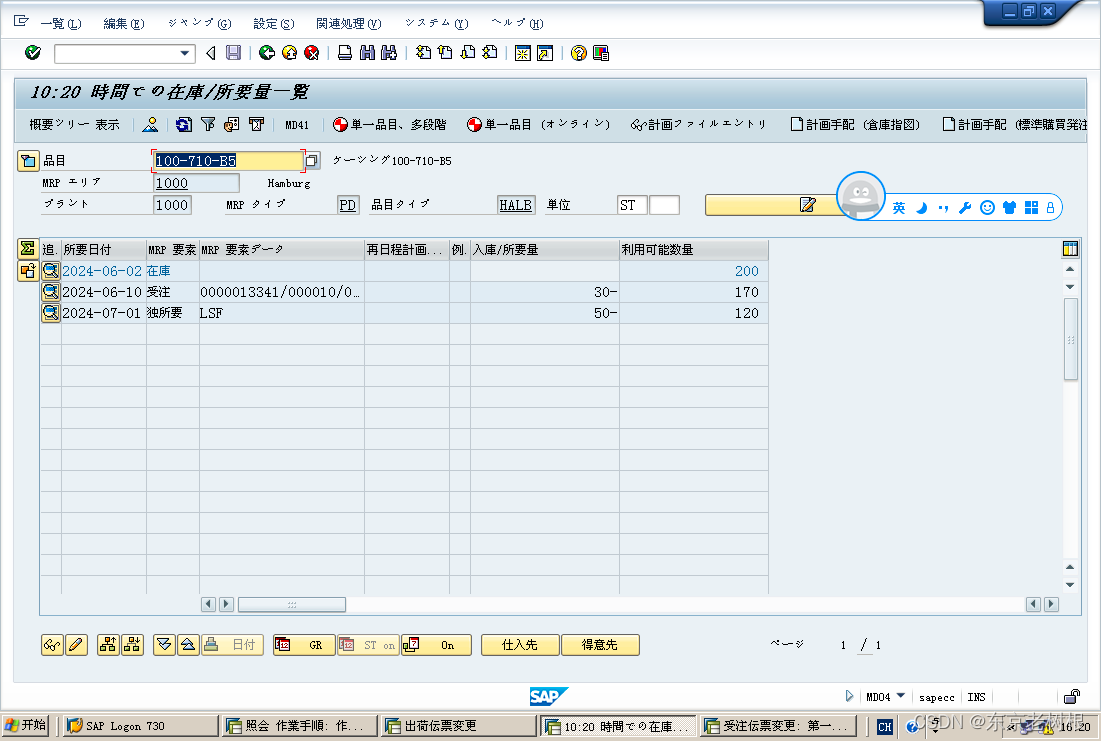

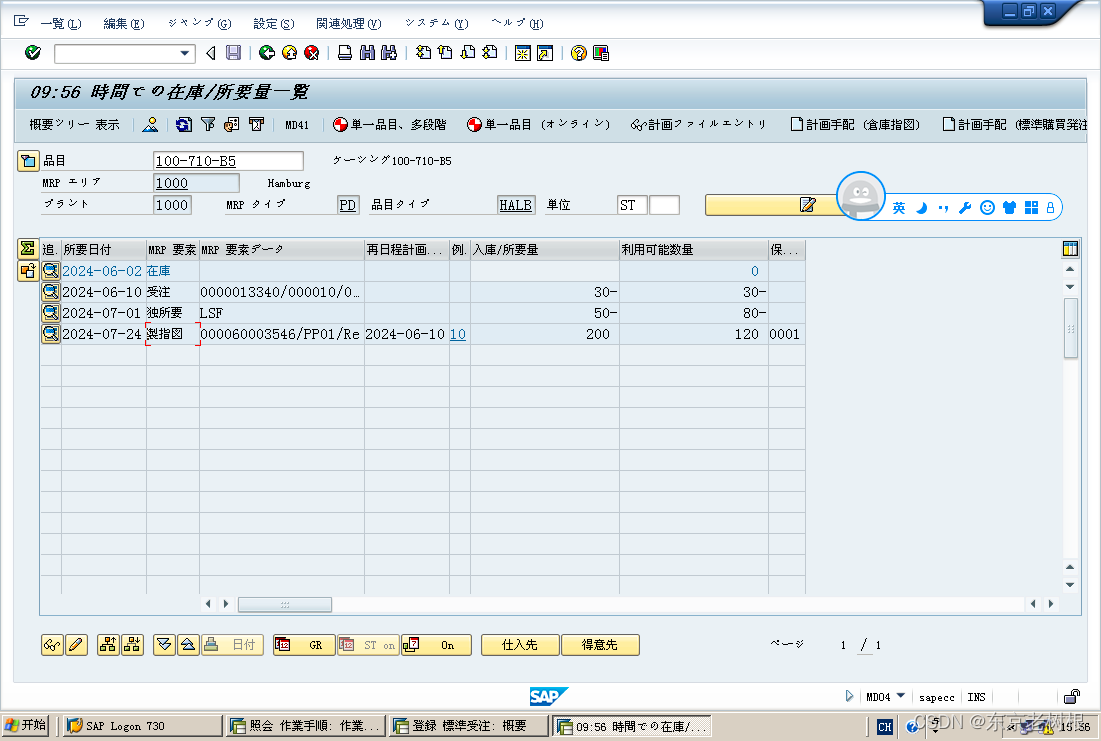

3-11,MD04 在库/所要量一览

可以看到一般客户的30个所要,在VL02N里面做出库确认之后,就冲销了

但是重要客户的50个所要,仍然需求没有得到满足

3-12,VA01 受注(销售订单) ※重要客户

某一天重要客户来了50个受注

也一样要建受注(销售订单)。

但是如果就那么保存的话,和一般客户不就没有区别了嘛

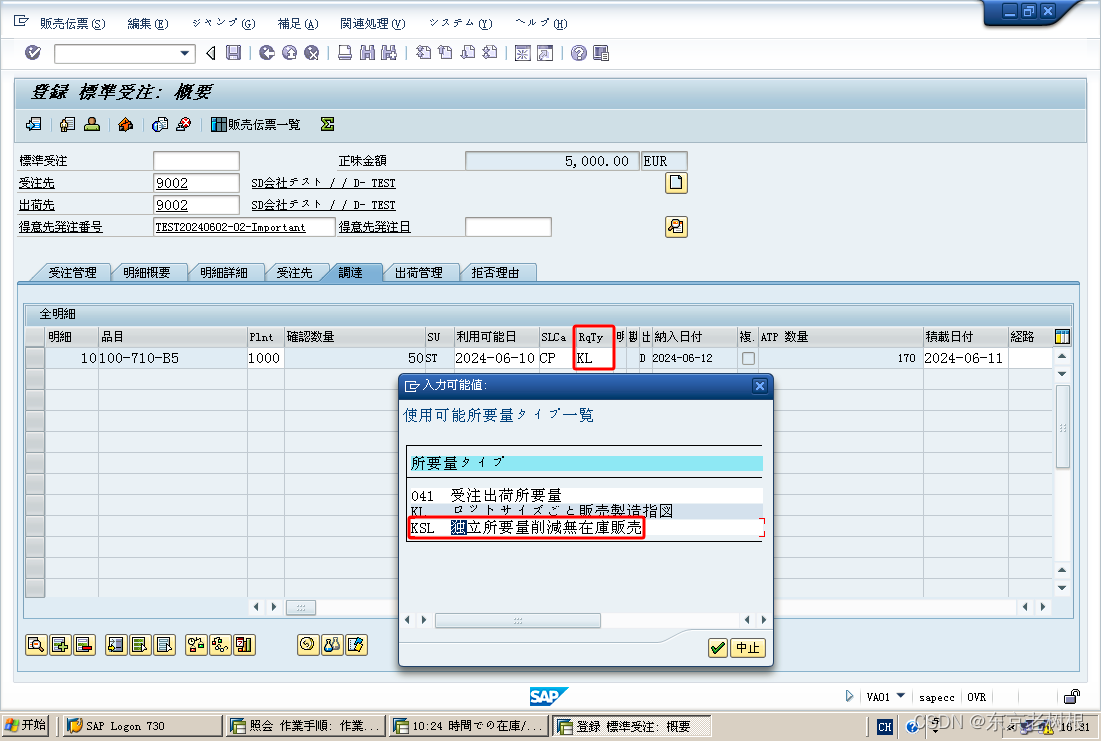

为了区别重要客户,在 调达 tab > RqTy(使用可能所要量Type)栏位

要把 KL(Lot Size单位贩卖制造指图) --》KSL(独立所要量消减无在库贩卖)

这样SAP就知道这是个重要客户

其实这个目的是为了模拟策略10 的过程。

当你选择了策略10,那么VA01里面,这个地方会自动设为KSL

3-13,VL01N / VL02N 销售订单出荷/出库确认

点 转送指图明细生成

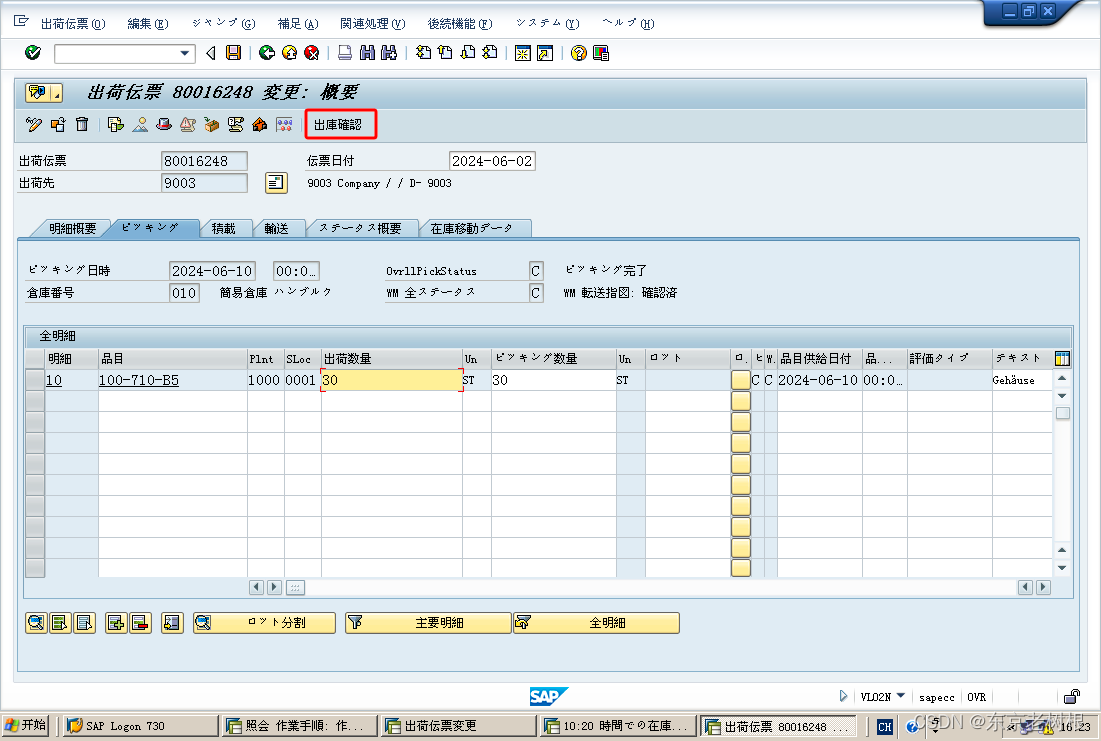

回到VL02N,点出库确认

3-14,MD04 在库/所要量一览

重要客人的受注(销售订单)出库确认之后,

再来刷新MD04,这次终于重要客人的计划独立需求别满足,冲销掉了

3-15,小结

- CR 非重要客户需求

- IR 重要客户需求

- PO = CR + IR

3-17,策略10,11,30的区别

- 策略10 / 净需求计划

   - PO=PIR - R - WS(在库),即考虑库存

   - 需求冲销时机是 销售订单出库确认

- 策略11 / 毛需求计划

   - PO=PIR - R - WS(在库),即不考虑库存

   - 需求冲销时机是 生产订单的入库

- 策略30 / (主要参考了策略10,所以应该属于 净需求计划)

   - PO=PIR - R - WS(在库),即考虑库存

   - 需求冲销时机是 销售订单出库确认

   - 它存在的主要目的是为了重要客户做计划独立需求 / 一般客户不做

  • 8
    点赞
  • 21
    收藏
    觉得还不错? 一键收藏
  • 0
    评论

“相关推荐”对你有帮助么?

  • 非常没帮助
  • 没帮助
  • 一般
  • 有帮助
  • 非常有帮助
提交
评论
添加红包

请填写红包祝福语或标题

红包个数最小为10个

红包金额最低5元

当前余额3.43前往充值 >
需支付:10.00
成就一亿技术人!
领取后你会自动成为博主和红包主的粉丝 规则
hope_wisdom
发出的红包
实付
使用余额支付
点击重新获取
扫码支付
钱包余额 0

抵扣说明:

1.余额是钱包充值的虚拟货币,按照1:1的比例进行支付金额的抵扣。
2.余额无法直接购买下载,可以购买VIP、付费专栏及课程。

余额充值
