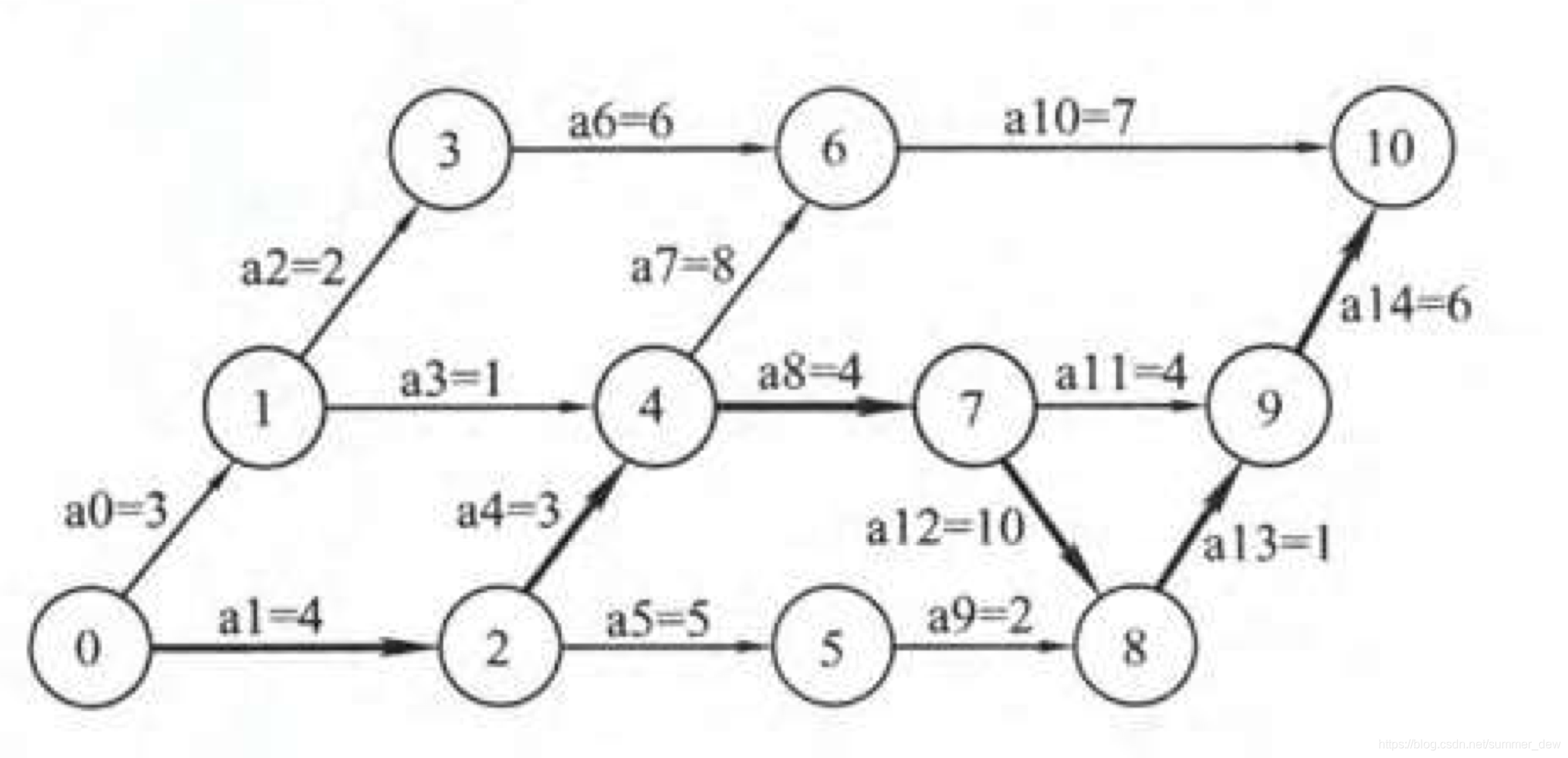

文章目录 AOE网 AOE的应用(AOE的相关概念) 原理:求关键活动和关键路径 求ve、vl(顶点) 求ee、el(边) 求关键路径,关键活动 手算举例 C语言实现 AOE网 【有向无环图】活动在边上的网(Vctivity On edge network),常用来模拟施工流图,进而管理工程的工期 【例子】此图来源于《数据结构高分笔记》 概念 说明 举例 边 边表示活动,且有权值,权值代表活动的持续时间 【边a4】代表活动,权重3,表示该活动要持续3天 顶点 顶点代表事件,事件是图中新活动开始、旧活动结束的标志 【顶点1】代表事件,是活动a2、a3的开始,是活动a0的结束 源点 入度为0的顶点,即工程的开始 顶点0 汇点 出度为0的顶点,即工程的结束 顶点10 AOE的应用(AOE的相关概念)<
