74 = 70 + 50
事务代码 | 过程 | 描述 |

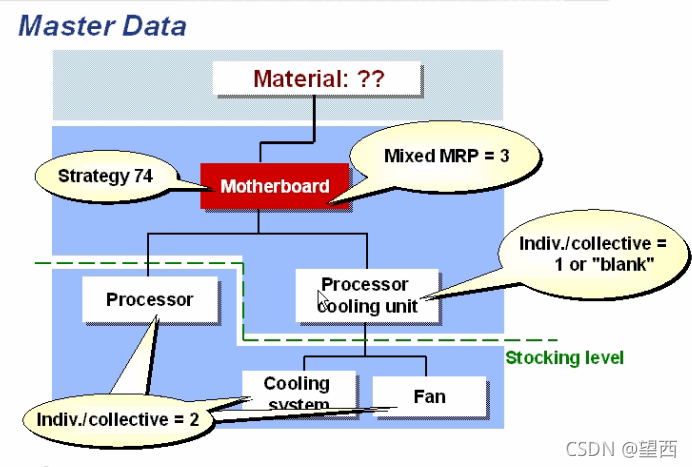

MM02 | 更改MRP3视图 设定74,综合MRP=3 | 不是针对成品,而是半成品,原材杰 |
MD61 | 独立需求计划 | 不是针对成品,而是半成品,原材杰 |
MD04 | 产生计划订单 | |
能否转成生产订单(半成品) | NO | |
74:半成品的计划独立需求所产生的计划订单是不能转成生产订单的 | ||
能否转生产订单或采购(下阶物料) | 下阶物料MRP4,独立/集中为1or空白,不能转生产订单,独立/集中 = ‘2’,能转生产订单 | |

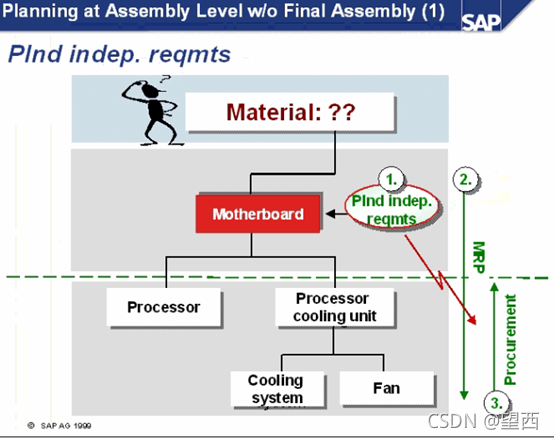

VA01 | 创建销售订单(成品) | 计划独立需求减少 |
销售订单是否会冲销计划独立需求? | YES | |
MD41 | 运行MPS或者MRP,产生计划订单 | |
74:成品的SO所产生的计划订单是能转成生产订单的 | ||

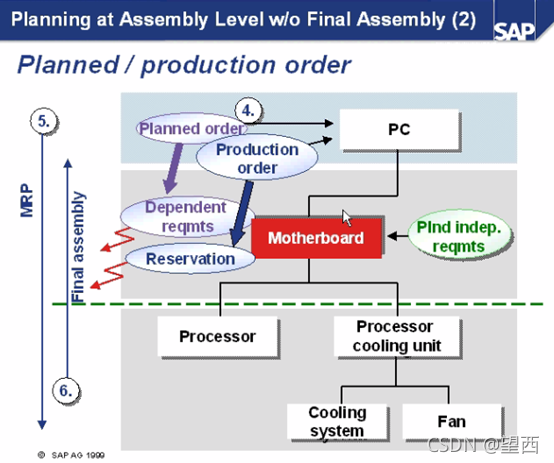

MD04 | 转生产订单 | 生产订单会关联销售订单 |
MIGO | 成品收货(生产订单) | 库存为特殊库存,绑定销售订单 |
1.对Motherboard(半成品)做计划需求
2.RUN MRP:
2.1 Motherboad产生计划订单不能转生产订单
2.2 下阶半成品与原材,基于独立/集中字段判断能否转生产订单与采购申请
下阶物料主数据配置:
独立/集中 = 1 或 空白 :计划独立需求产生的计划订单不能转生产订单,当有成品生产订单或销售
独立/集中 = 2 :计划独立需求产生的计划订单可以转生产订单
3.成品销售订单冲销半成本计划独立需求
