一、项目基本信息回顾
1.1项目管理三要素
项目管理三要素:时间、范围、成本
1.2项目管理五个过程
项目管理五个过程:启动、规划、执行、监控、收尾
PDCA:Plan、Do、Check、Action
1.3项目管理四方法

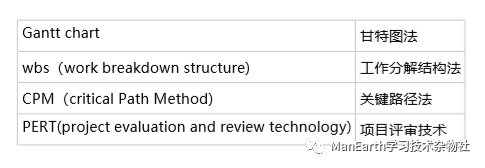

项目管理四方法:甘特图法、工作分解结构法、关键路径法、项目评审技术
1.4了解CPM方法
1.4.1 什么叫做CPM方法
举例
华罗庚著《统筹方法》-烧水的故事:一个人要烧水喝,他是这么做事情的:先用一分钟时间找茶杯(任务的长度是1min),花5min钟将茶杯洗干净(任务的长度是5min),又用了1min找茶叶(任务的长度是1min),开始花了10min钟去烧水(任务的长度是10min)。
问题
任务开始的前后关系叫什么?串行
总的任务长度?(1+5+1+10)min
总的长度在Project软件叫什么?Duration(工期)
怎么缩短工期?工作中,做不完就加班;做不完加人做
但是会导致另一个问题,无论是加班还是加人都会导致成本的上升
我们所说的缩短工期是在不增加成本的情况下,用过管理的方式实现缩短工期的

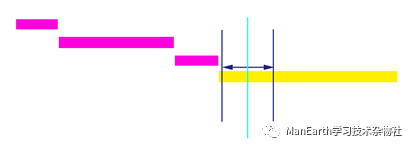

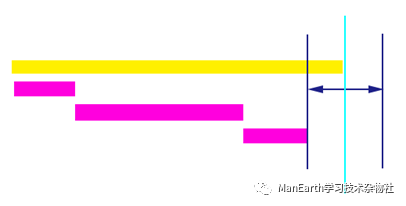

在泡茶的时候我们,先烧水,在烧水的同时,去找茶杯、洗茶杯、放茶叶。我们就会发现Project会生成两条路径,烧水一条路径(黄色),找茶杯、洗茶杯、放茶叶(紫色)一条路径。
并且这两条工作路径还有一个时间差(紫色的任务长度是7min,黄色的任务长度是10min),这两个路径还有余量(3min),这个就叫做slack(宽延)。
这两个路径的关系就由原来的串行变成了并行。
1号表示:烧水
2号表示:找茶杯
3号表示:洗茶杯
4号表示:放茶叶
4号任务可以往后推迟,因为后面有一个3min的slack宽延。
注意
宽延有两种Free Slack和 Totle Slack
宽延的意思是往后推不会影响别人。
比如项目管理中有人请假,我们要注意他是否在路径的关键期或者是否在宽延范围内。如果在关键路径或者宽延时间是0,是不可请假的。关键路径会导致整个工期delay。

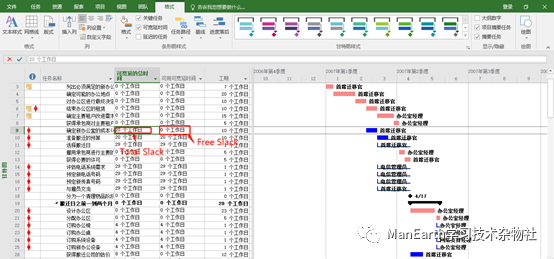

非关键路径是可以推的(当然宽延不为0)(比如烧水过程中,4号任务宽延了4分钟,那么紫色路径就升级为关键路径)。2号任务的推迟会导致3、4号任务的往后推,我们发现2号往后退不会导致整个工期的推迟(2号任务相当于借用了4号任务的宽延)
2号任务的宽延其实可以称为总宽延,4号任务称为自由宽延。
学习的目的:是要学会!!!
1.5 Critical Path
1.5.1 什么叫做Critical Path

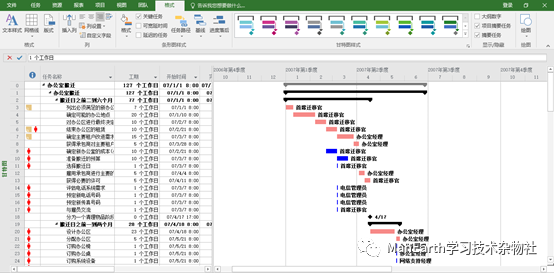

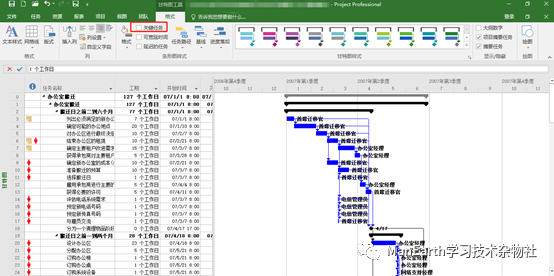

1.首先打开Project软件,打开一个项目《办公室搬迁》的项目,观察左侧是wbs表,右边是甘特图

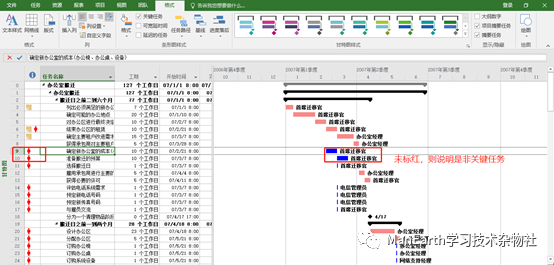

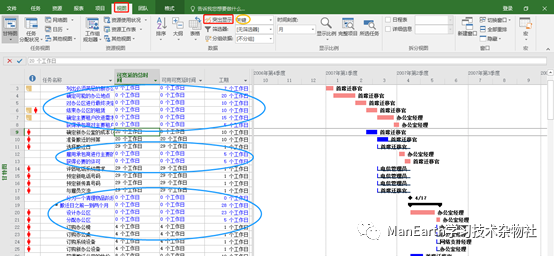

2.选择甘特图工具-格式选项卡,勾选【关键任务】,观察甘特图变化,观察关键路径颜色变化,标红的叫做关键路径。

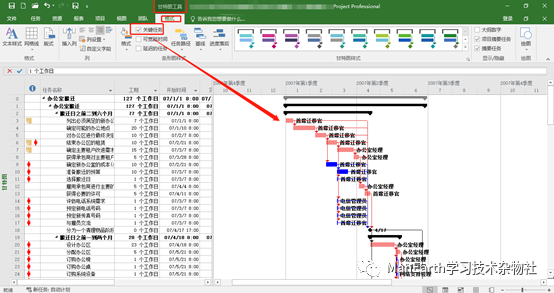

3.在project项目中有一个有意思的现象,任务与任务之间有连接性,这个连接性可能会影响到任务与任务之间的观察,所以,我们还可以这样做,打开甘特图工具-格式选项卡-点击版式,勾选无连接,将连接线隐藏掉。
所以,这样甘特图观察起来就方便了。

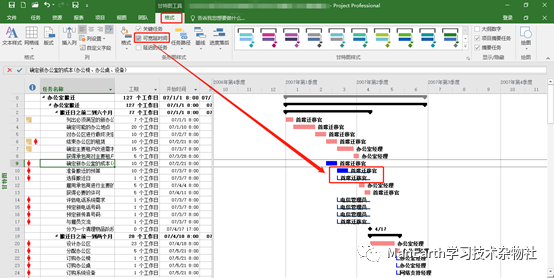

4.观察9号、10号任务,甘特图没有标记红色,则说明不是关键人物,则非关键任务是可推的,就是可宽延的任务。
问题:
宽延任务是多少?
5.选择甘特图工具-格式选项卡-勾选可宽延任务,观察宽延任务时间。鼠标浮上可显示具体的宽延时间。
1.6 WBS表

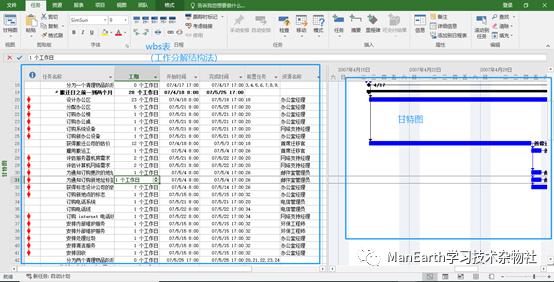

观察Project软件左侧WBS表,可以看到有很多列,很多字段(任务名称、工期、开始时间、结束时间、前置任务、资源名称等),这些列在Project是删不掉的,是Project的内置列,不要将Project当作Excel。
选中一列,右键点击-选择插入列,输入可自动匹配
插入可宽延总时间和可用可宽延时间,观察9号任务;观察10号任务的宽延时间。
二、项目管理四方法
2.1 甘特图法
甘特图把一个大复杂的工作,拆分成若干个小的具体工作,按照时间轴摆放。所以甘特图讨论的是什么时间做什么事。所以甘特图讨论的项目管理三要素的时间和范围(范围即工作)。
2.2 WBS
把一个大的、复杂的工作,拆分成若干个小的具体的工作,交给具体的人去做。所以wbs讨论的是什么人做什么事。所以甘特图讨论的项目管理三要素的范围和成本(范围即工作,成本即人)。
所以甘特图和WBS是以范围为纽带,结合起来就是将项目管理三要素结合起来。
2.3 PERT
只关心任务前后的逻辑关系,即不关心时间,也不关心成本;在工作中不要出现任务的工序问题。比如工作中的流程图就如此。
2.4 CPM
讨论哪些任务可以拖,哪些不可以拖
三、Project的基本信息
3.1 了解选项卡信息
文件、任务、资源、报表、项目、视图、团队、格式称为选项卡,
其中视图选项卡做WBS管理

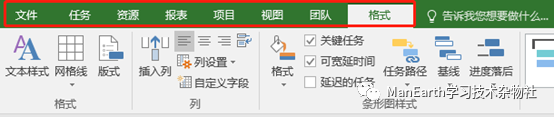

甘特图工具-格式选项卡做甘特图管理,所以在找关键任务和可宽延时间都是在格式选项卡中完成。
3.2 查找关键路径
在WBS表中能否查找关键路径?

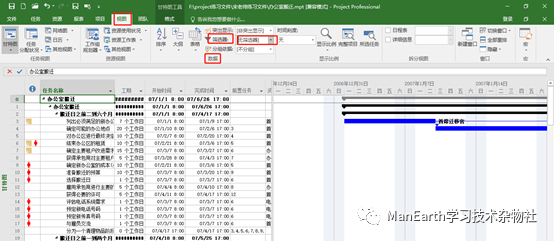

在视图选项卡重点观察数据,在【突出显示】选择【关键】,观察wbs管理中就找到了关键路径。
3.3 创建快捷访问
创建快捷访问
新建文件
四、Project的设置
选择【文件】-【选项】

4.1 Project选项-常规
默认视图:设置为甘特图(默认显示包含日程表的甘特图)

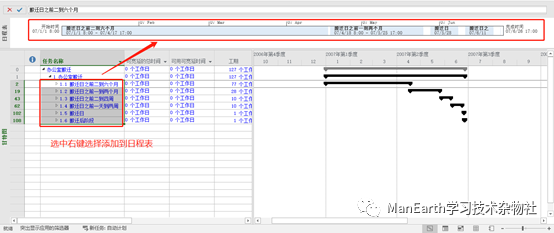

对于汇报工作中可以选中右键添加到日程,则可以观察日程轨迹,对于每个具体的分配任务都可以添加。因为不太常用日程表,所以修改为甘特图。
日程格式:因为屏幕资源有限的,尽可能字段调窄,所以时间显示尽可能短,尽量减少列宽。
注:project默认最高有9级

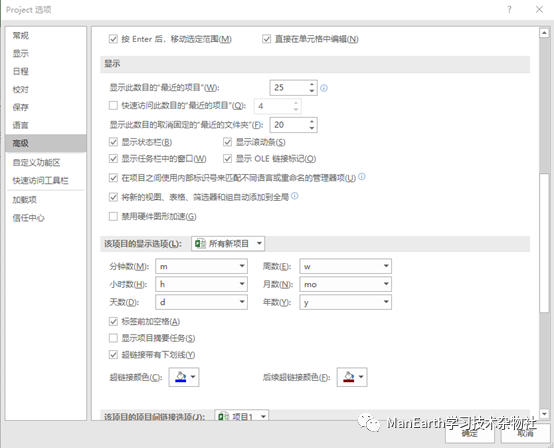

4.2 Project选项-显示
日历类型:公历

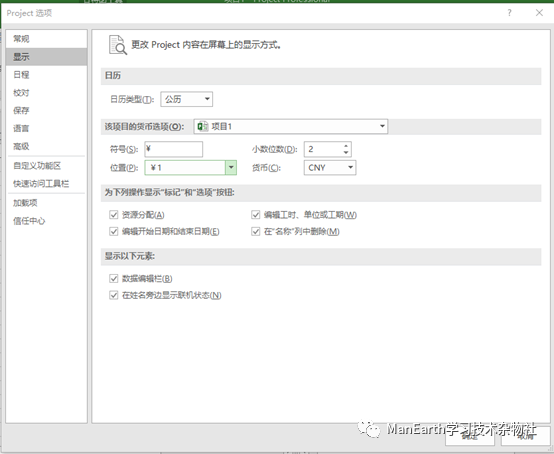

项目货币类型:在工作中进行资源管理时,我们采用哪种货币类型的选择
数据编辑栏:双击不能修改单元格,光标定位,到编辑栏修改

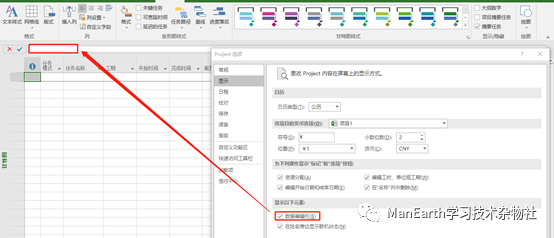

为下列操作显示“标记”和“选项”按钮
引入以下工期、工时、投入比和资源数目的理解
引入Y(year)、MO(month)、W(week)、D(day)、H(hour)、M(minute)

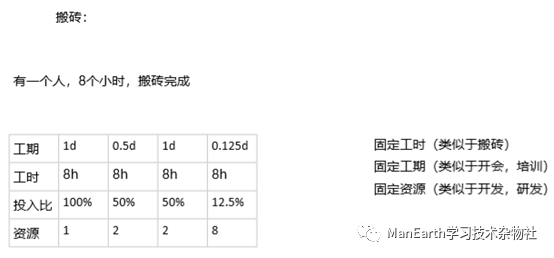

在Project中认为真实存在的是H(工作8h=1d),其他单位经过换算可得。
情景1:1个人搬砖
情景2:2个人同时搬砖
情景3:2个人分别上午、下午搬砖
情景4:8个人搬砖
发现工时没有改变(工时=成本)
固定工时:工时始终不变的任务(优点:做不完就加人,加人减少工期)
固定工期:工期始终不变,例如开会(无论参会人员有多少,会议时长是不变的)(加人只能增加工时,不能减少工期)
固定资源:(比如:研发新冠疫苗,加一些无关人员是不会减少工时或工期的)
所以
举例-开会(工期不变)
加人
举例-搬砖(工时不变)
选择下图图标--选择缩短工期但保持工时不变
这个我们要明白是什么情况减工期或者减工时。

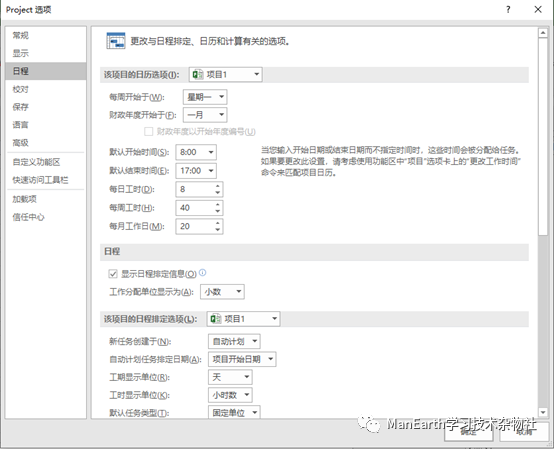

4.3 Project选项-日程
该项目的日历选项:默认当前项目,我们大多数情况是对所有项目有效,所以选择所有新项目
每周开始于:根据不同企业文化,设置不同的选项,具体表现如下图
财政年度开始于:根据不同企业文化,设置不同的选项
默认开始时间和默认结束时间:根据企业内部工作时间
每日工时:8h=1d
每周工时:40h=1w
每月工作日:20d
工作分配单位显示:即投入比。根据习惯选择,建议选择小数
该项目的日程排定选项:建议对所有新项目设置
自动计划:受其他任务影响的计划,通常为自动计划(找茶杯,洗茶杯,放茶叶通常如果找茶杯任务没有开始,其他的任务相应的无法开始)
手动计划:不受影响的计划(比如:无论任务完成什么样,每周固定周一开例会,这个例会完全不受其他任务影响)
注意
绝大部分都是自动计划
自动计划任务排定日程:项目开始时间;当前时间
默认任务类型:固定单位(即固定资源)、固定工时、固定工期
其他选项默认就ok,用到后我们再回顾

4.4 Project选项-校对
4.5 Project软件版本介绍
Mpp:Microsoft ProjectPlan文件
Mpt:Microsoft Project Temple模板*

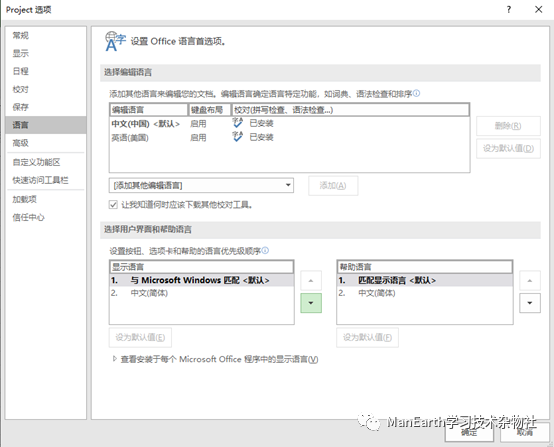

4.6 Project选项-语言
切换语言
4.7 Project选项-高级
该项目的挣值选项

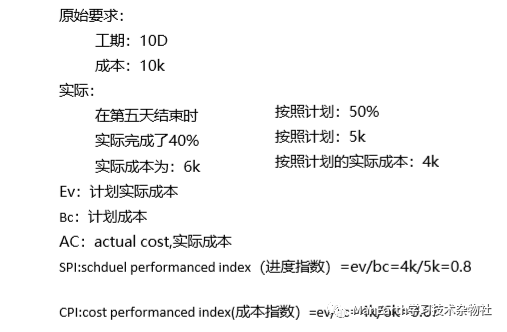

4.8 挣值(Earned Value:EV)
基线:baseline,代表项目的初始(或者是中间)的某一状态,基线即计划开始时间
五、Project的操作-制定项目计划
5.1启动项目
工作范围即工作任务
全局看任务是项目选项卡
微观看项目是任务选项卡
汇报工作在报表选项卡
选择【项目】选项卡,点击【项目信息】就是启动项目。
Field:字段、域、变量、列
优先级:resourceconflict先处理优先级高的

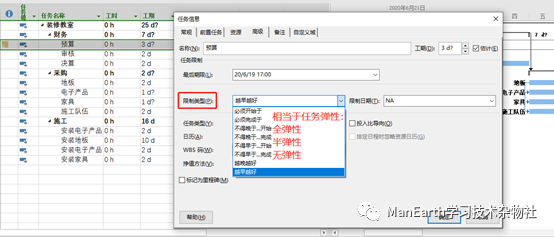

日程安排方法:项目开始日期(则完成日期不可选);项目完成时间(则开始时间不可选,即倒排:任务从后往前排,建议不要采用该方法,没有宽延,工作没有余量,所有任务都是关键任务)
日程:后续模块讲解
5.2 制定计划

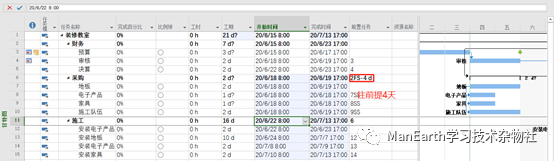

以装修教室项目为例

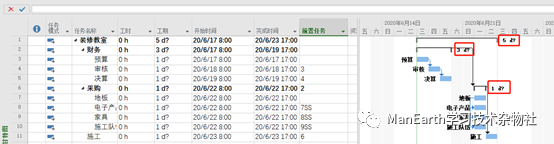

在【项目】选项卡—任务名称字段输入任务名称
1.项目字段基本信息
Id:任务编号
Indicate:标记,指示

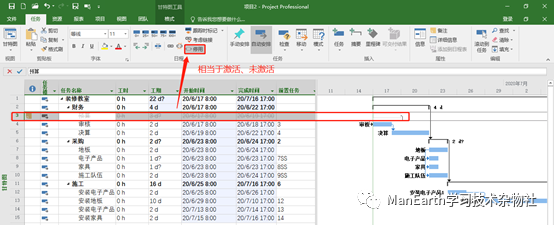

任务模式:主要是切换自动计划和手动计划
任务名称:其实叫做名称
甘特图:甘特图帮助信息可以加在上面、下面、左边、右边和内部,为了混淆,一般加在左边或右边

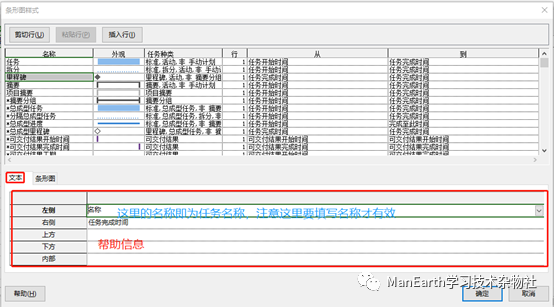

甘特图任务的提示或者帮助信息:格式-甘特图样式
2.甘特图任务的名称设置
3.甘特图任务的摘要帮助提示信息设置

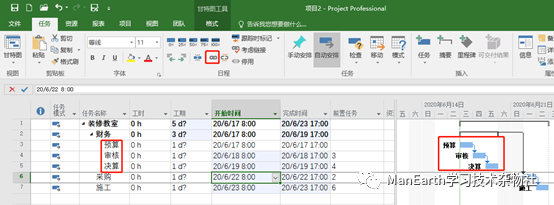

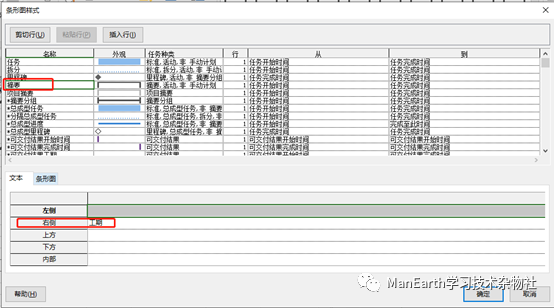

首先进入【格式】选项卡,点击更多,设置右侧显示工期,如下图

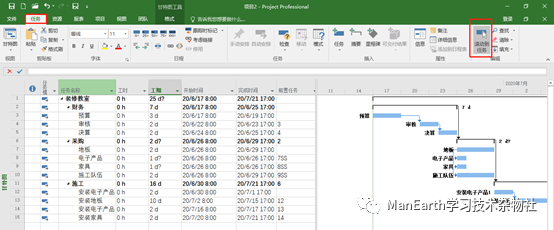

5.3 分解规划任务
允许有子任务,最多有9级任务

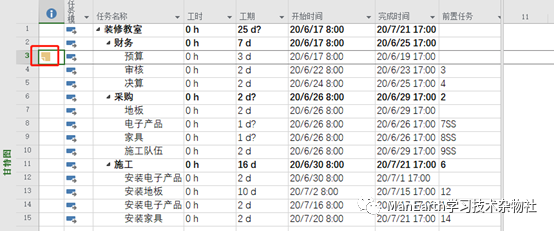

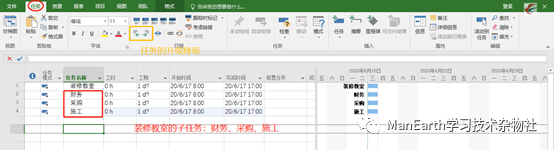

选择【任务】选项卡-选择财务、采购、施工,点击【降级】;可以观察一级任务变成了中括号的样式,这种叫做摘要任务。

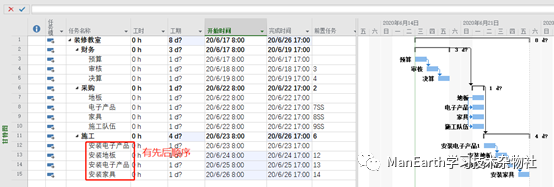

5.4 任务相关性
任务和任务之间的逻辑关系
除了fs不用写,其他的任务关系需要标注

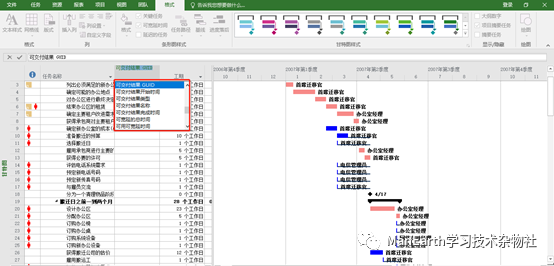

在办公室搬迁甘特图中右键点击最左侧(视图栏),选择【网络图】可以观察整个流程工艺的程序,网络图即PERT
5.6 规划子任务

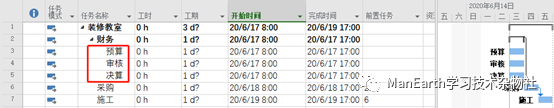

我们将财务分为预算、审核、决算
插入财务的子任务

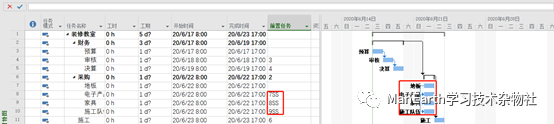

选中3、4、5行,右键选择【插入任务】,在新任务填写预算、审核、决算三个子任务
选择【降级】
方法1:选择【任务】选项卡,选择【降级】;
方法2:选中三个子任务往后拖也可实现降级。
添加连接

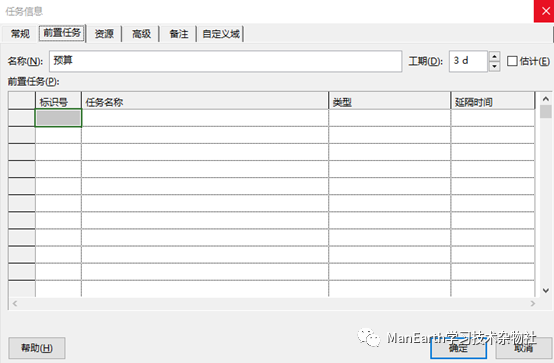

因为预算、审核、角色任务关系一定是fs,所以创建关联,选中点击连接,生成连接任务

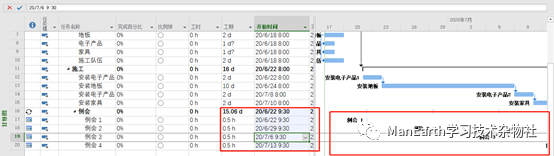

采购分为:地板、电子产品、家具、施工队伍
操作方式参考财务操作。
采购任务可以是并行
注意

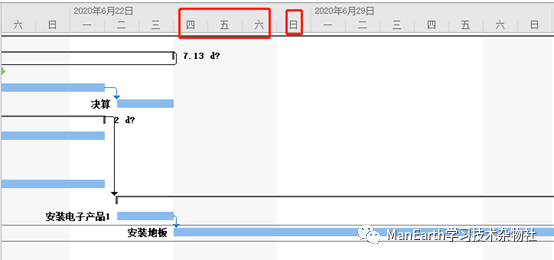

根据甘特图观察串行和并行的区别
同样的,施工的操作步骤按照以上方法实现

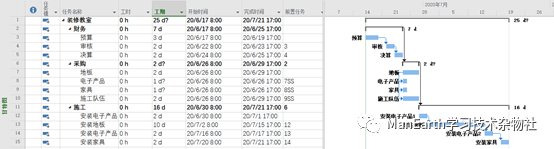

装修计划基本已经完成 ,根据实际需求,我们可进行进行调整,如下图
在以后工作中找甘特图,不要滚动拖拉,选择【任务】选项卡-选择【滚动到任务】,则可定位到甘特图。
5.7 任务设置
双击任务,弹出框为任务信息,所有的字段都与WBS有相应的字段信息

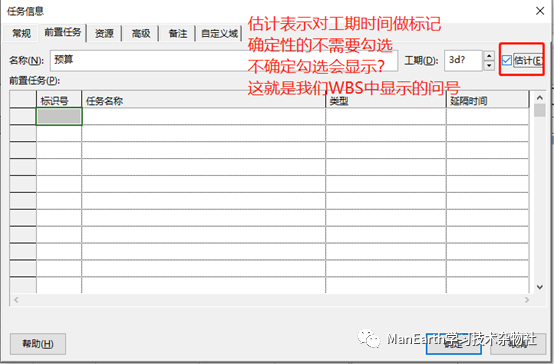

常规-估计
隐藏条形图相当于【视图】选项卡-筛选器的功能,查看我想看到的
备注信息
前置任务:5.4 任务相关性
资源:查看下面资源章节
高级:
最后期限:设置最后期限,可以看到甘特图完成时间后面显示的图标
限制类型:相当于任务弹性
投入比导向即固定工时
日历下面章节如何进行日历设置
WBS码即大纲级
挣值方法:前面参考

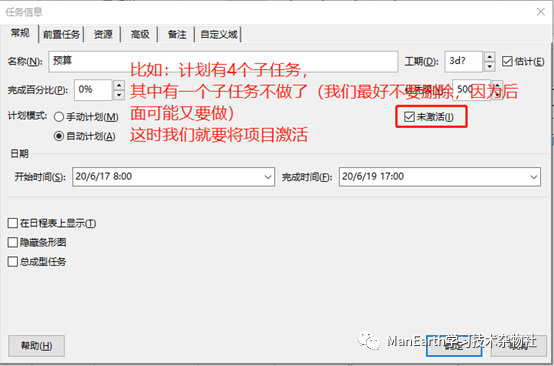

5.7.1 完成百分比

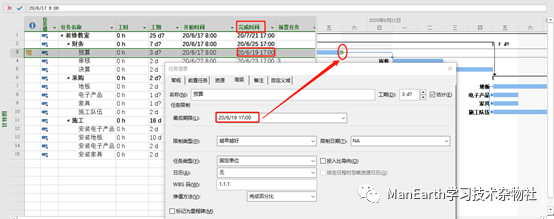

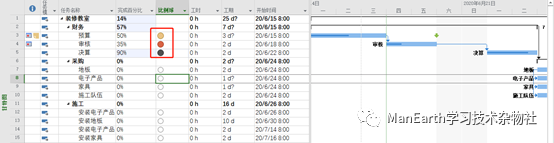

右键插入列输入“完成百分比”,由于项目没有开始,项目都是0%(在工作汇报中,哈维提出汇报方法,建议用球型的百分比汇报,回答方法:几乎全部完成(90%以上)、完成了一大半(70%以上)、完成一半(50%以上)、完成一小半(30以上)、刚开始做(30%以下))
哈维球
5.7.2 自定义字段

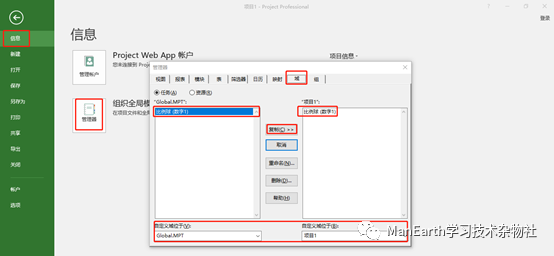

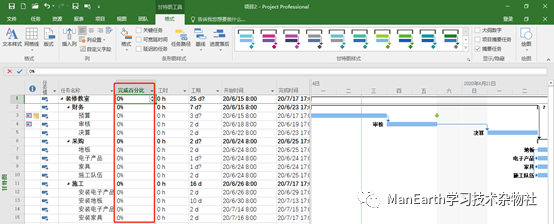

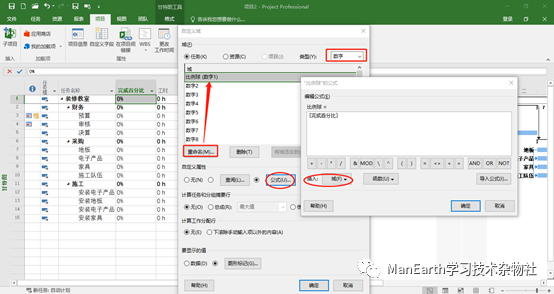

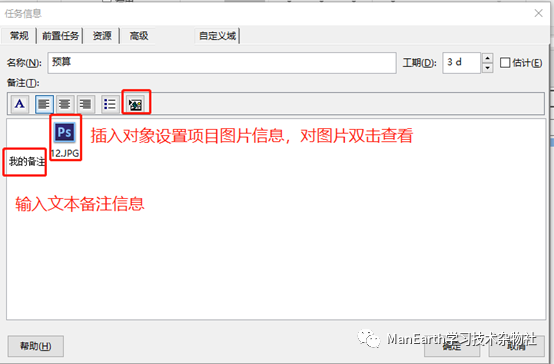

选择【项目】选项卡-【自定义字段】,选择“数字”,重命名“比例球”,选择【公式】(你要直接输入比例球=完成百分比),选择插入“数字”-“完成百分比”

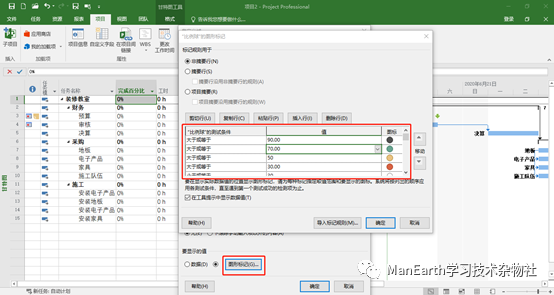

选择“图形标记”,设置规则
注意
图形不重要,重要的是要懂规则
对于文件我们不可能没新建一个项目就要重新做一个比例球,所以我们采用以下方法
Global.mpt:
该文件是新建文件的模板;该文件的管理:文件-信息-管理器,进一步选择对应的标签复制

5.7.3 周期任务或循环性任务
任务选项卡选择任务‘任务周期’,(设置每周周一固定0.5h 9:30~10:00的例会)
5.7.4 里程碑任务
小结
六、日历
6.1创建日历
因为实际工作中,我们可能在项目实行中会有一些节假日,日历对整个项目时间的规划,所以我们要创建日历。
以端午假为例

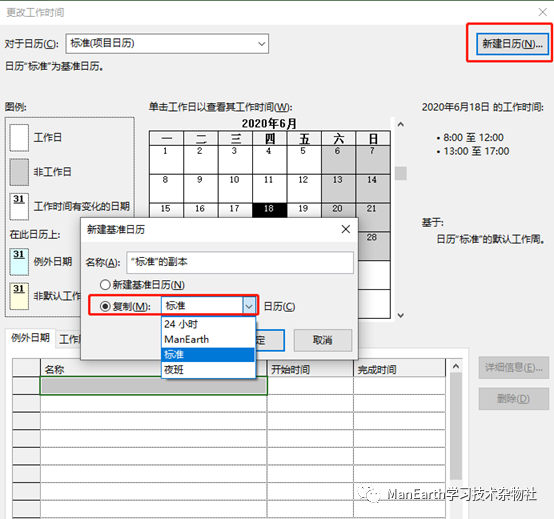

【项目】选项卡-选择“更改工作时间”
工作周:如何设置工作的
例外日期:如何设置假期
顺序:先设置工作,再设置假期(先做工作周,再做例外日期)
6.1.1 工作周

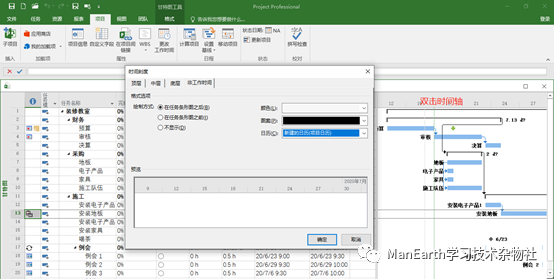

选中“默认”,点击【详细信息】

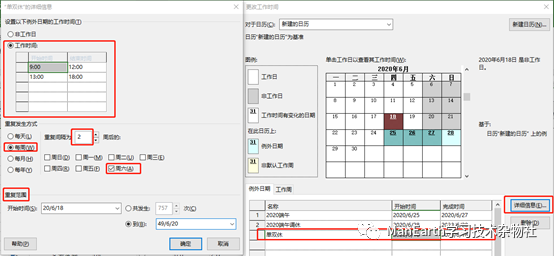

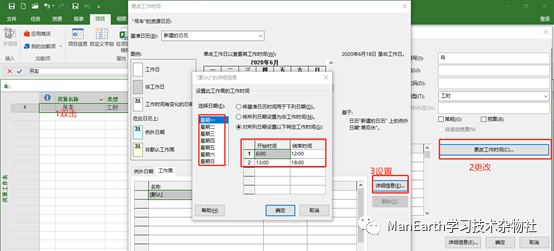

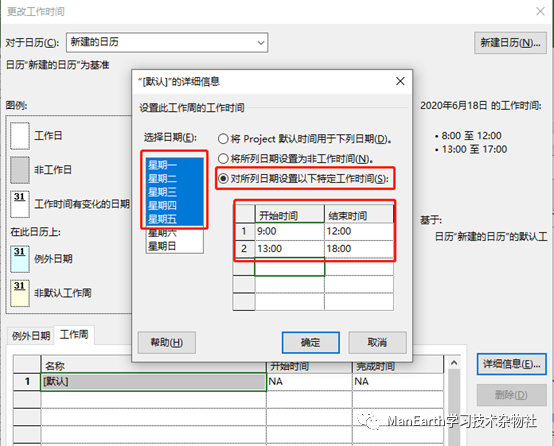

选中工作日,选择“对所列日期设置以下特定工作时间”,选择工作时间,点击【确定】。(根据公司规则选择)

6.1.2 例外日期

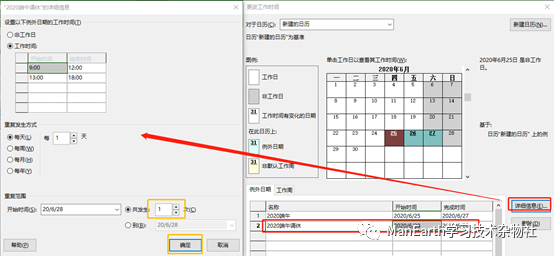

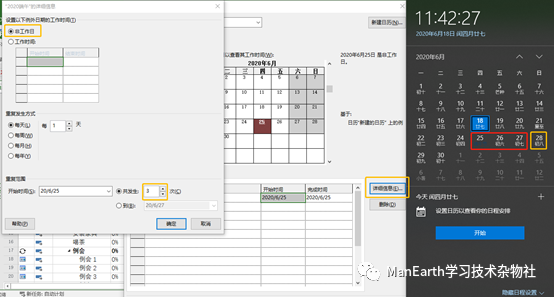

端午假期

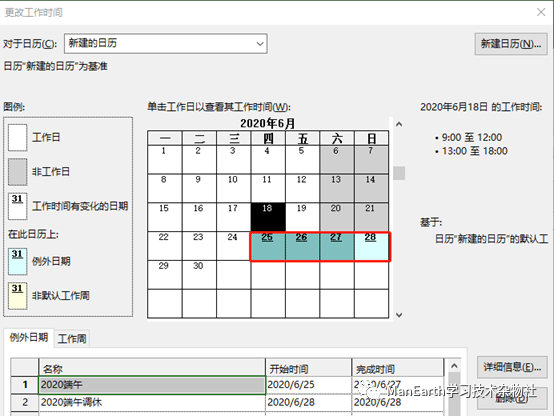

选择开始时间,选择【详细信息】-选择“非工作日”,发生次数设置为3,则2020年端午假期设置完成
设置端午调休
填写“2020端午调休”选择开始时间2020-06-28,选择【详细信息】-选择【工作时间】,设置发生次数1,点击【确定】
设置成功后,查看日历
同样的方法可以做其他假期的设置
思考:单双休
6.2 设置整个项目日历
选择【项目】选项卡-【项目信息】-选择日历为新建的日历,则创建成功项目日历
6.3 甘特图设置项目日历
双击时间轴-选择非工作时间-选择日历
6.4 设置夜班任务

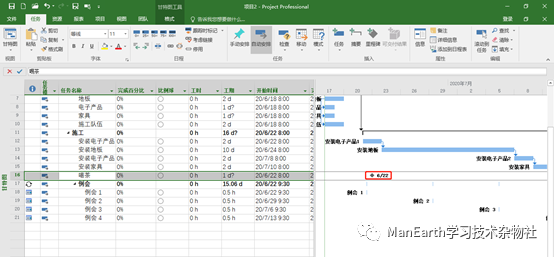

(将地板任务设置夜班任务)

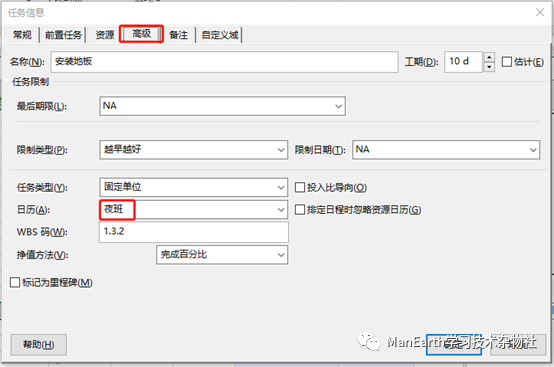

双击“安装地板”任务-选择【高级】,设置【夜班】
注意
甘特图要设置日历才能显示正常
项目里面的默认显示项目日历,如果项目自行选择日历,就要单独设置
设置Global全局
6.5 资源日历

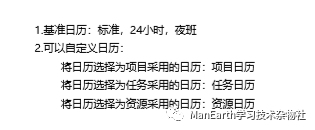

优先级:资源日历>任务日历>项目日历
资源日历对工作的影响(如何将一个工作设置成指定的时间)

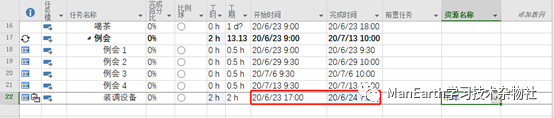

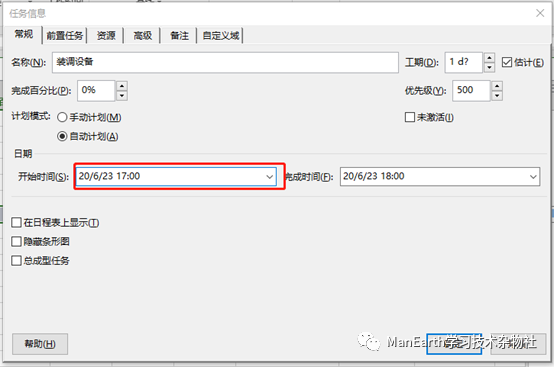

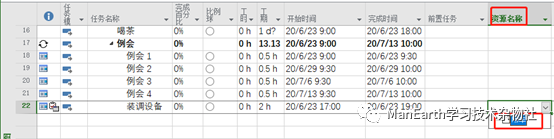

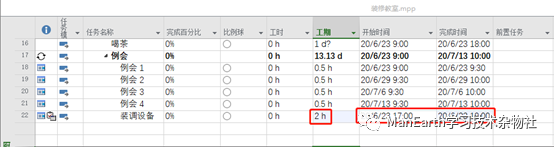

装调设备-举例(24小时日历 晚上17:00~19:00吊车工作两小时,吊车规定工作时间6:00-18:00)
先创建任务“装调设备”,双击任务-选择【高级】选择日历【24小时】。
其次选择常规,设置开始时间
最后修改工期为2h,则设置成功。
七、资源管理
7.1 如何进行资源管理

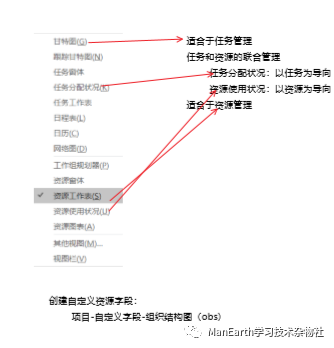

在WBS表最左侧,右击,显示视图表。
选择【资源工作表】视图,进行资源设置

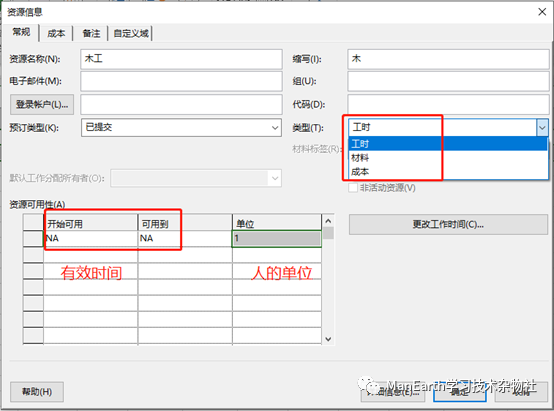

7.2 创建资源
注意:时间发生了变化,因为吊车规定工作时间导致
7.3 人的资源分配

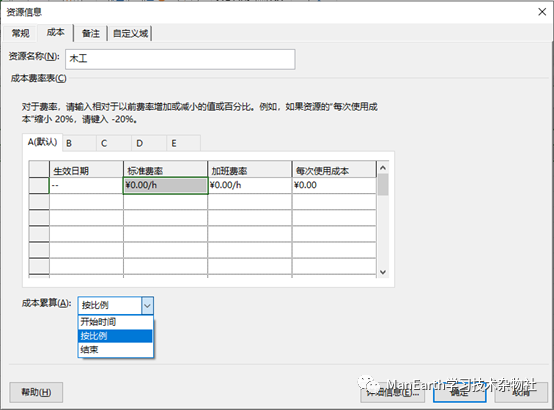

计时的工作资源叫做工时(人为工时资源,人的成本=时薪*时间)
计量的资源叫做材料资源(份数*材料单价)
成本资源为了完成该项目花费的交通、商务等等(手动填写)

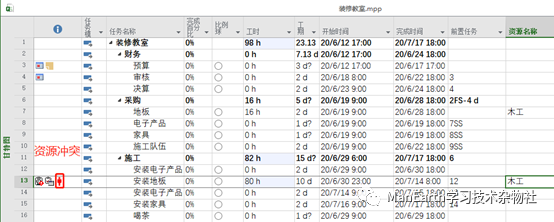

7.4 资源冲突

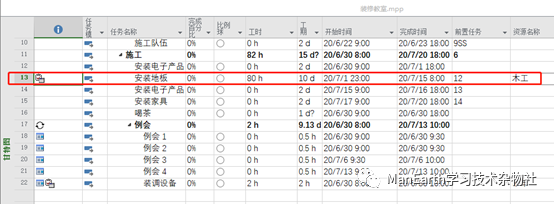

设置安装地板显示红色的人形标记,是因为安装地板我们设置了夜班,所以木工也要设置为夜班
7.5 常用视图
7.6 资源分配

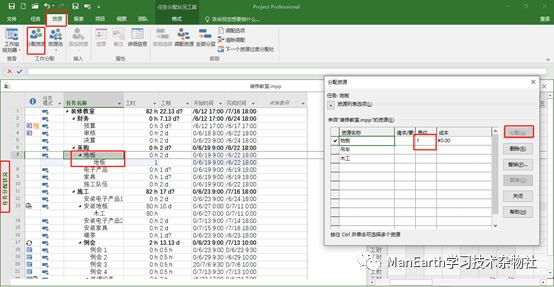

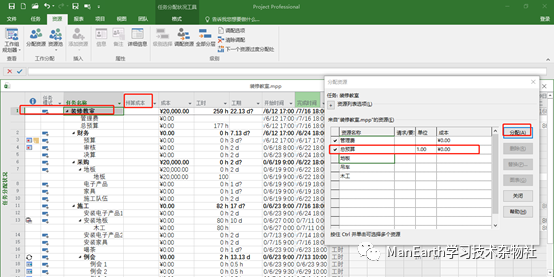

在【任务分配状况】视图-选择【资源】选项卡-选中要分配的任务-点击【分配资源】,点击【分配】-设置单位和成本

0号任务专门做预算
最后的最后
花了大概3天的时间,有时候整理到深夜,终于完成了这一个工具的基本使用
每一过往
每一阶段
每一段人生
在规划内或者规划外
都是一种选择
希望这个工具,可以帮助你规划你的工作、你的生活、更希望帮助到你的人生
