1 CO03>转到>成本>分析:版本0的目标成本分析
前提是:标准成本计算正确释放

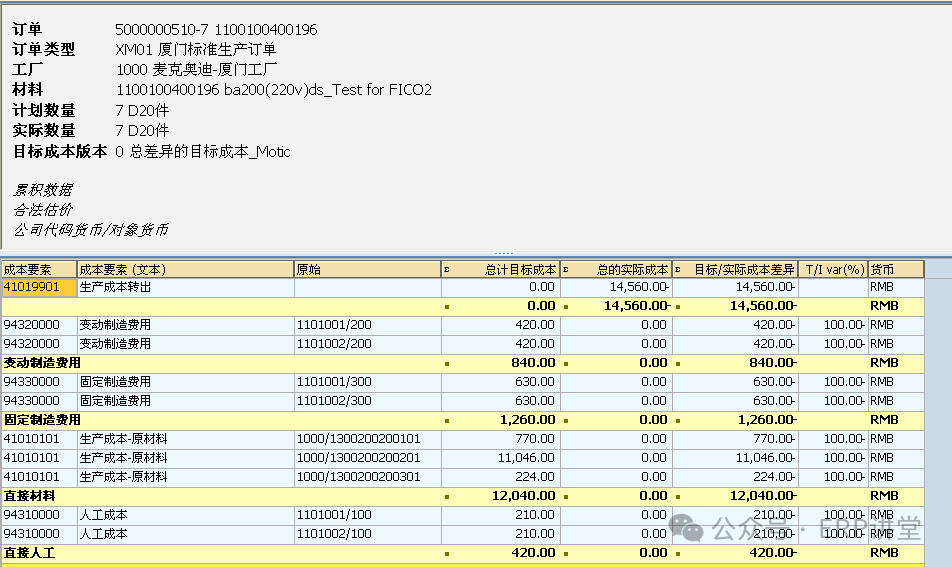

未收货时,不显示目标成本。

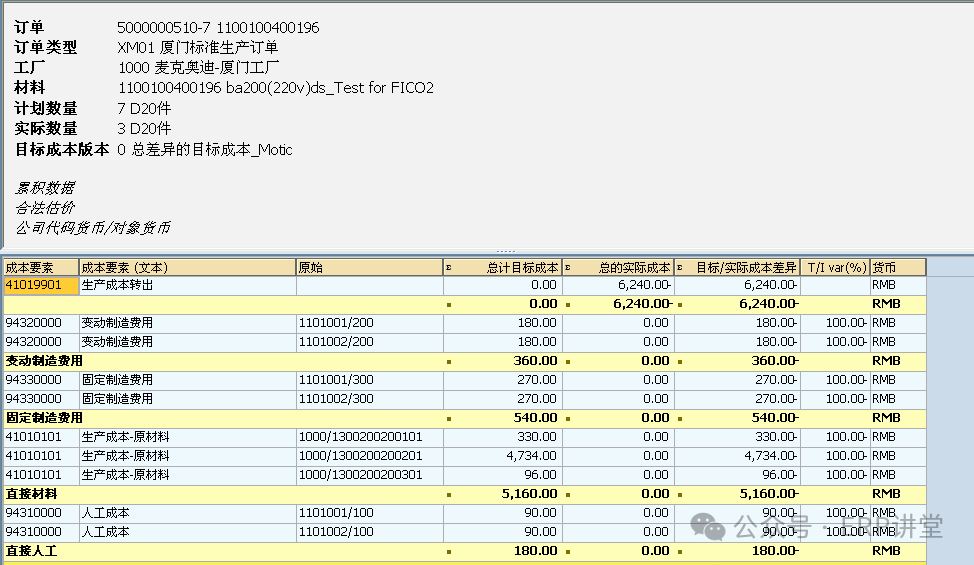

部分收货,如收三个时,无目标成本转出,目标成本明细按标准成本计算

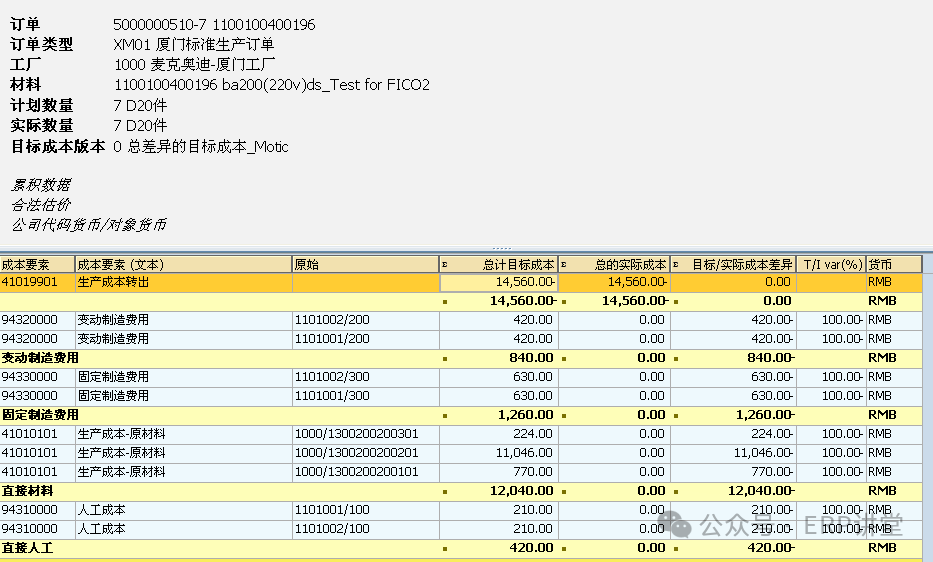

再收4个,即全部收货,目标成本同步计算,但仍无转出数
KKS2,执行差异计算后,目标成本的转出数就有了

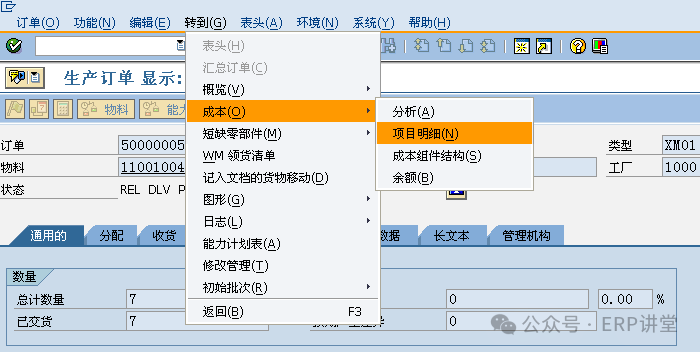

2 CO03>转到>成本>项目明细:这里是查看订单的预估成本即PREM变式的成本。
所以与收货数量无关,与标准成本有可能不相同:
如下图中的物料1300200200201,与标准成本中的值不同:
原因在于标准成本中评估出来的价值是789/pc,但并未释放;
而物料控制中的物料价格是999/PC

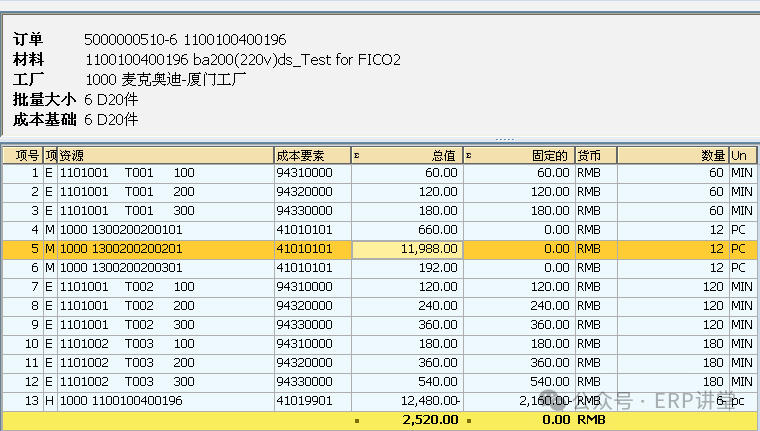

价差是:
(789-999)×2×6=2520
3CO03>转到>成本>成本组件结构:此处反应PREM变式的订单的模拟成本按成本结构展开,与标准成本可能不同:

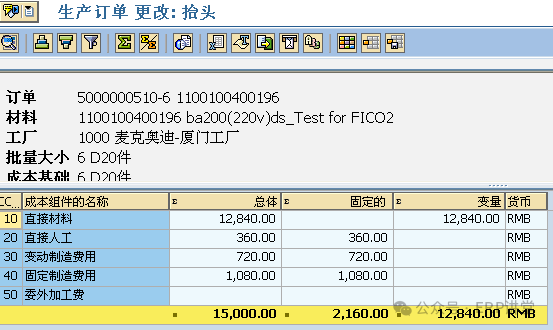

点击进入以下屏,总成本为15000/6=2500

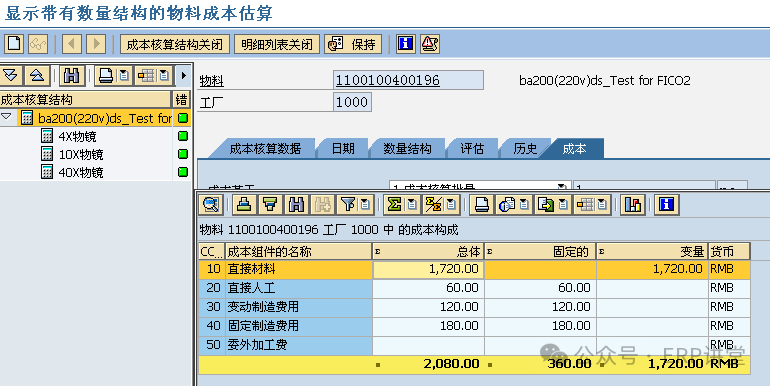

而标准成本评估的单位成本为2080,如下图:
Co03>转到>余额:表示订单的实际本的余额,即实际成本减去成本转出后的订单结算后,此余额应该为0。
