一、软件成本估算过程

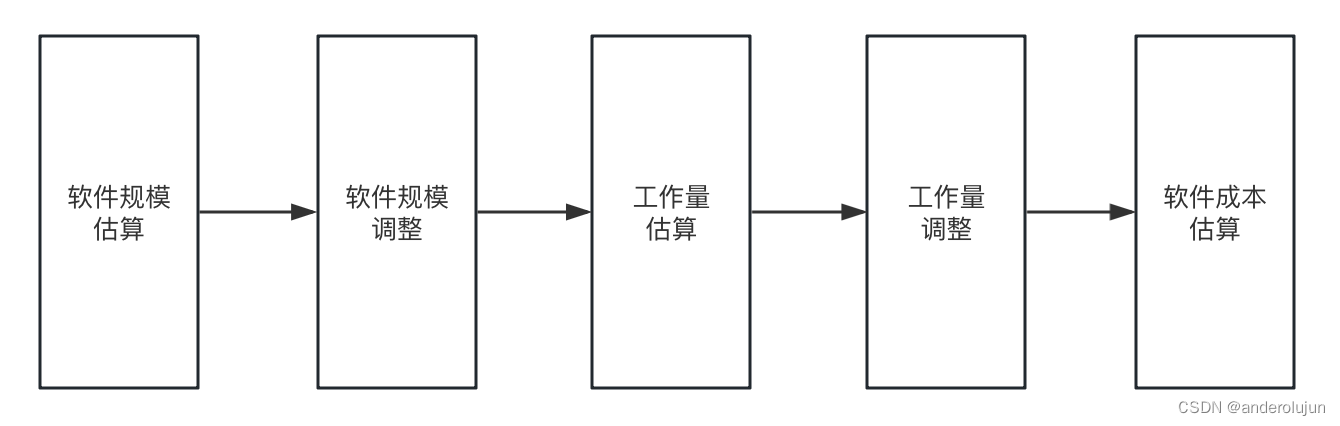

《软件研发成本度量规范》中描述了软件开发成本的估算过程,如下图:
这里的成本估算采用快速功能点估算分析方法。该方法在延续NESMA标准估算法的计数规则基础上,结合国内项目采集的历史数据,进行了一定的优化和调整。实际上前面的nesma功能点估算就是基于快速功能点分析法介绍的。
-
1.软件规模估算
如果项目早期需要制定预算,或者项目所处阶段的需求非常粗糙,此时可以采用预估功能点法计数,公式如下:
如果处于项目中后期,或者项目需求本身比较明晰,可以采用估算功能点进行计数,公式如下:
上面2个公式中,FP为功能点数;ILF、EIF、EI、EO、EQ分别代表文件或者功能点的数量。
-
2.规模调整
调整后的规模估算公式如下:
其中,CF为规模变更调整因子。规模变更因子的取值取决于测算阶段,估算早期(如概算、预算阶段)通常取值1.39;估算中期(如投标、项目计划阶段)通常取值1.21;估算中晚期(如需求分析阶段)通常取值1.1;项目交付后及运维阶段的取值为1。
-
3.工作量估算
工作量估算采用一阶
