如何用Excel快速制作甘特图?(超详细!)

甘特图作为现代项目管理中一项重要的管理工具,它能够帮助你考虑资源、成本等项目中重要的元素,并且能够通过图形直观的观察到项目中所要完成的任务、开始与结束时间,每项任务所需时间,某项任务在某个时间段内完成等都能直观的呈现出来。



而一款新的软件学习较费时,我们一般很多图表直接在excel完成,那么如何用Excel快速制作甘特图?



1. 创建任务表。其中包含项目主要元素,任务名称、持续时间、工期等。



2. 选中区域内容--插入-推荐的图标--选择所有图标中条形图--选择堆积条形图--确定

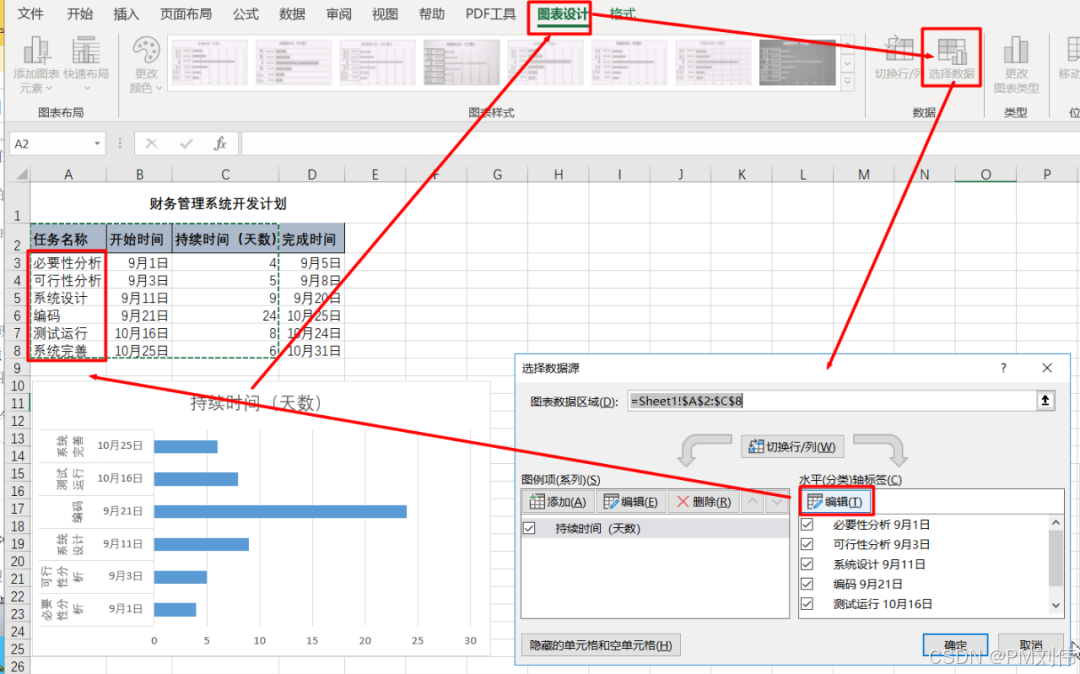

3. 选中图表--图表设计-选择数据--水平轴标签编辑--选中所有任务名称

4. 图例项-添加--选中开始时间数据

    系列名称:选中 开始时间

    系列值:选中 9月1号及所有时间数据

5. 调整持续时间与开始时间的位置,开始时间在上方--确定

6. 选中橙色条框--点击无填充

7. 选中任务列表--点击坐标轴选项--选择逆序类别--确定

8. 将开始时间9月1日、结束时间10月31日单独复制出来,设置单元格格式--选中常规--确定

    9月1日=44075

    10月25日=44135

9. 点击图表时间栏--修改坐标值选项的值

最小值:对应开始时间44075

最大值:对应结束时间44135

10. 鼠标右键点击图表--选择添加数据标签。至此,甘特图就制作完啦。



不想当项目经理的程序员不是好程序员。微信搜【PM伟少】,关注后回复【软考】,有我准备的一份软考备考资料一份。

  • 17
    点赞
  • 125
    收藏
    觉得还不错? 一键收藏
  • 打赏
    打赏
  • 1
    评论
评论 1
添加红包

请填写红包祝福语或标题

红包个数最小为10个

红包金额最低5元

当前余额3.43前往充值 >
需支付:10.00
成就一亿技术人!
领取后你会自动成为博主和红包主的粉丝 规则
hope_wisdom
发出的红包

打赏作者

PM伟少

你的鼓励将是我创作的最大动力

¥1 ¥2 ¥4 ¥6 ¥10 ¥20
扫码支付:¥1
获取中
扫码支付

您的余额不足,请更换扫码支付或充值

打赏作者

实付
使用余额支付
点击重新获取
扫码支付
钱包余额 0

抵扣说明:

1.余额是钱包充值的虚拟货币,按照1:1的比例进行支付金额的抵扣。
2.余额无法直接购买下载,可以购买VIP、付费专栏及课程。

余额充值
