项目进度管理包括规划进度管理、定义活动、排列活动顺序、估算活动资源、估算活动持续时间、制定进度计划和控制进度等七个过程。这些过程确保项目按照预定的时间表有效进行,涉及活动识别、逻辑关系定义、资源需求估算和进度监控等方面。控制进度是关键,旨在发现和管理进度偏差,确保项目按计划进行。

摘要生成于 C知道 ,由 DeepSeek-R1 满血版支持, 前往体验 >

项目进度管理包括7个过程
1、规划进度管理(写一个文档,进度管理计划,里面规定了如何做好进度管理)
2、定义活动(识别和记录项目中有哪些活动)
3、排列活动顺序(先做什么活动后做什么活动)
4、估算活动资源(估算执行各项活动所需材料、人员、设备或者用品的种类和数量的过程)
5、估算活动持续时间(根据资源估算的结果,估算完成单项活动所需工期的过程)
6、制订进度计划(分析活动顺序、持续时间、资源需求和进度制约因素,制订具体的进度计划安排)
7、控制进度(在项目的进行中,要对项目的进度进行监控,看有没有偏差,有偏差要纠偏)

进度管理过程:
第一个是制订进度管理计划,最后一个是一个具体的实施的进度计划
规划进度管理,就是提前针对进度管理的方方面面做好规划,包括使用什么工具、方法、技术来进行进度管理;制订进度计划,应该是“采用规划阶段确定的工具、方法、技术对进度进行分析后,制定出的进度计划表”,比如“进度网络图、甘特图、里程碑图”等等。换言之,制订进度计划就是制订具体的“进度计划安排”。

规划进度管理、定义活动、排列活动顺序、估算活动资源、估算活动持续时间、制定进度计划 属于规划过程组
控制进度属于监控过程组

规划进度管理
规划项目进度管理是为实施项目进度管理制订政策、程序并形成文档化的项目进度管理计划的过程,为如何在整个项目过程中管理、执行和控制项目进度提供指南和方向

进度管理计划可以是正式或非正式的,非常详细或高度概括的

规划进度管理的输入:
1、项目管理计划
2、项目章程
3、组织过程资产
4、事业环境因素

工具与技术:
1、专家判断
2、分析技术
3、会议

输出:
1、项目进度管理计划

定义活动
创建WBS过程已经识别出WBS中最底层的可交付成果,即工作包。为了更好的规划项目,工作包通常还应进一步细分为更小的组成部分即“活动”
活动,就是为完成工作包所需而进行的工作,是实施项目时安排工作的最基本的工作单元。活动与工作包时1对1或者多对1的关系,即有可能多个活动完成一个工作包
定义活动过程就是识别和记录为完成项目可交付成果而需采取的所有活动,将工作包分解为活动,作为对项目工作进行估算、进度规划、执行、监督和控制的基础。

定义活动的输入:
1、进度管理计划
2、范围基准
3、组织过程资产
4、事业环境因素

工具与技术:
1、分解
2、滚动式规划
3、专家判断

输出:
1、活动清单
2、活动属性
3、里程碑清单

滚动式规划是一种迭代式的规划技术,即详细规划近期要完成的工作,同时在较高层级上粗略规划远期工作
项目是渐进明细的,在定义活动和创建WBS的时候,都会用到滚动式规划,对近期要完成的工作做一个详细的规划,对远期的工作就暂时站在WBS比较高的层次做粗略规划,所以项目生命周期的不同阶段,工作分解的详细程度也是不同的

定义活动输出
活动清单是一份包含项目所需的全部活动的综合清单。
活动属性是活动清单中的活动的属性的扩展。活动属性包括活动标识、WBS标识和活动标签或名称;在活动属性编制完成时,可能还包括活动编码、活动描述、紧前活动、紧后活动、逻辑关系、提前量与滞后量、资源需求、强制日期、制约因素和假设条件
里程碑是项目中的重要时点或事件。里程碑清单列出了所有项目里程碑

排列活动顺序
排列活动顺序是识别和记录项目活动之间的关系的过程。定义工作之间的逻辑顺序,以便在既定的所有项目制约因素下获得最高的效率

排列活动顺序的输入:
1、进度管理计划
2、活动清单
3、活动属性
4、里程碑清单
5、事业环境因素
6、项目范围说明书

工具与技术:
1、紧前关系绘图法
2、确定依赖关系
3、提前量与滞后量

输出:
1、项目进度网络图
2、项目文件更新

确定依赖关系
强制性依赖关系:法律、合同要求的;内在性质决定的;客观限制有关(如建筑中,地基建设与地面建设的关系)
选择性依赖关系:首选逻辑关系;优先逻辑关系(如建造中,公认的最佳实践是,先完成卫生管道工程,再做电气工作)
外部依赖关系:项目活动与非项目活动的关系,外部依赖不在团队控制范围内(如软件测试活动取决于外部硬件设备到货)
内部依赖关系:项目中活动与活动的关系,通常在项目团队控制范围内。(如团队中只有机器组装完成才开始调试)

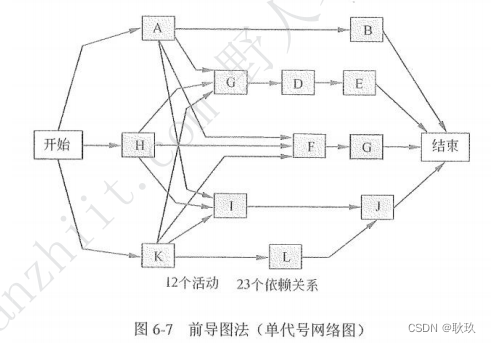

紧前关系绘图法
前导图法(PDM),也称紧前关系绘图法,是用于编制项目进度网络图的一种方法,它使用方框或者长方形(被称作节点)代表活动,节点之间用箭头连接,以显示节点之间的逻辑关系。这种网络图也被称为单代号网络图(只有节点需要编号)

前导图法中,每个节点的活动会有几个时间:
1、最早开始时间(ES):某活动能开始的最早时间
2、最早完成时间(EF):某项活动能够完成的最早时间
3、最迟完成时间(LF):为了使项目按时完成,某项工作必须完成的最迟时间
4、最迟开始时间(LS):为了使项目按时完成,某项工作必须开始的最迟时间
EF = ES + 工期
LS = LF - 工期

箭线图法(ADM)是用箭线表示活动,节点表示事件的一种网络图绘制方法,这种网络图也被称作双代号网络图
在箭线图法中,有如下三个原则:
1、网络图中每一活动和每一事件都必须有唯一的一个代号,即网络图中不会有相同的代号
2、任意两项活动的紧前事件和紧后事件代号至少有一个不相同,节点代号沿着箭线方向越来越大
3、流入(流出)同一节点的活动,均有共同的紧后活动(或紧前活动)

虚活动
虚活动再网络图中由虚箭线表示。虚活动不消耗时间、也不消耗资源,只是为了弥补箭线图再表达活动依赖关系方面的不足

估算活动资源
估算活动资源是估算执行各项活动所需的材料、人员、设备或者用品的种类和数量的过程。明确完成活动所需的资源种类、数量和特征,以便做出更准确的成本和持续时间的估算。估算活动资源过程与估算成本过程紧密相关。
资源日历是表明每种具体资源的可用工作日或工作班次的日历,在估算资源需求情况时,需要了解在规划的活动期间,哪些资源(如人力资源、设备和材料)可用。资源日历规定了在项目期间特定的项目资源何时可用,可用多久

估算活动资源的输入:
1、进度管理计划
2、活动清单
3、活动属性
4、资源日历
5、风险登记册
6、活动成本估算
7、事业环境因素
8、组织过程资产

工具与技术:
1、专家判断
2、备选方案分析
3、发布的估算数据
4、自下而上估算
5、项目管理软件

输出:
1、活动资源需求
2、资源分解结构
3、项目文件更新

活动资源需求明确了工作包中每个活动所需的资源类型和数量

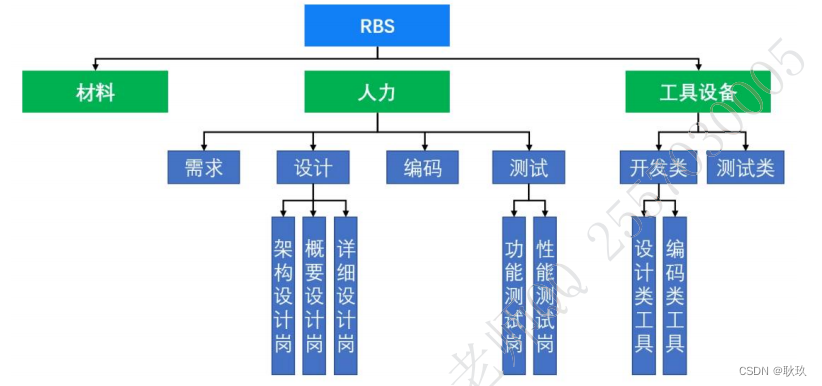

资源分解结构(RBS)是资源依照类型和类别的层次展现,有助于结合资源的使用情况,组织与报告项目的进展数据

估算活动持续时间
估算活动持续时间是根据资源估算的结果,估算完成单项活动所需工作时段数的过程。确定完成每个活动所需花费的时间量,为制订进度计划过程提供主要输入
活动持续时间估算是对完成某项活动中所需的工作时段数的定量评估。持续时间估算中不包括任何滞后量。在活动持续时间估算中,可以指出一定的变动区间

估算活动持续时间的输入:
1、进度管理计划
2、活动清单
3、活动属性
4、活动资源需求
5、资源日历
6、项目范围说明书
7、风险登记册
8、资源分解结构
9、事业环境因素
10、组织过程资产

工具与技术:
1、专家判断
2、类比估算
3、参数估算
4、三点估算
5、群体决策技术
6、储备分析

输出:
1、活动持续时间估算
2、项目文件更新

软件开发项目通常用LOC衡量项目规模,LOC指所有的可执行的源代码行数

项目工作量和工期估计,通常由以下几种方法
1、德尔菲法:专家、多轮、匿名、趋于一致
2、类比估算法:适合评估一些与历史项目在应用领域,环境和复杂度等方面相似的项目,通过新项目与历史项目的比较得到规模估计。类比估算法的估计结果的精确度取决于历史项目数据的完整性和准确性(精度低)
3、参数估算法:是一种基于历史数据和项目参数,使用某种算法来计算成本或工期的估算技术。参数估算的准确性取决于参数模型的成熟度和基础数据的可靠性。参数估算可以针对整个项目或项目中的某个部分,并可与其他估算方法联合使用
4、储备分析:需要考虑应急储备(有时称为时间储备或缓冲时间),并将其纳入项目进度计划中,用来应对进度方面的不确定性

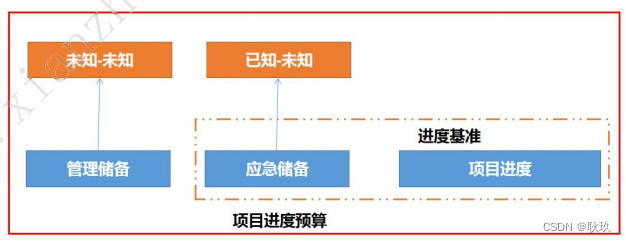

应急储备是包含在进度基准中的一段持续时间,用来应对已经接受的已识别风险,以及已经制定应急或减轻措施的已识别风险。应急储备与“已知-未知”风险相关,需要加以合理估算,用于完成未知的工作量。应急储备可取活动持续时间估算值的某一百分比,某一固定的时间段,或者通过定量分析来确定,如蒙特卡洛模拟法

管理储备是为管理控制的目的而特别留出的项目时段,用来应对项目范围中不可预见的工作。管理储备是为管理控制目的而特别留出的项目时段,用来应对项目范围中不可预见的工作。管理储备用来应对会影响项目的“未知-未知”风险。管理储备不包括在进度基准中,但属于项目总持续时间的一部分。使用管理储备可能需要变更进度基准

制定进度计划:
制订可行的项目进度计划,往往是一个反复进行的过程。经批准的最终进度计划将作为基准用于控制进度过程。

制定进度计划的输入:
1、进度管理计划
2、活动清单
3、活动属性
4、项目进度网络图
5、活动资源需求
6、资源日历
7、活动持续时间估算
8、项目范围说明书
9、风险登记册
10、项目人员分派
11、资源分解结构
12、事业环境因素
13、组织过程资产

工具与技术:
1、进度网络分析
2、关键路径法
3、关键链法
4、资源优化技术
5、建模技术
6、提前量与滞后量
7、进度压缩
8、进度计划编制工具

输出:
1、进度基准
2、项目进度计划
3、进度数据
4、项目日历
5、项目管理计划更新
6、项目文件更新

关键路径法:
进度网络图中可能有多条关键路径。在项目进展过程中,有的活动会提前完成,有的活动会推迟完成,有的活动会中途取消,新的活动可能会被中途加入,网络图在不断变化,关键路径也在不断变化之中
关键路径是项目中时间最长的活动顺序,决定着可能的项目最短工期
在不延误项目完工时间且不违反进度制约因素的前提下,活动可以从最早开始时间推迟或拖延的时间量,就是该活动的进度灵活性,被称为“总浮动时间”。正常情况下,关键活动的总浮动时间为0
“自由浮动时间”是指在不延误任何紧后活动的最早开始时间且不违反进度制约因素的前提下,活动可以从最早开始时间推迟或拖延的时间量

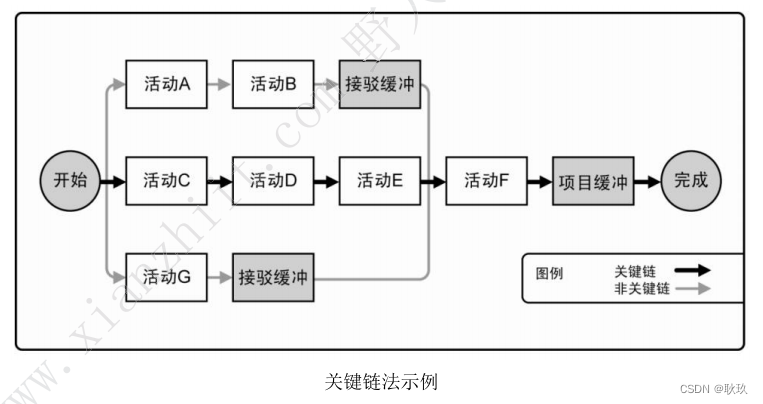

关键链法:
关键链法(CCM)是一种进度规划方法,允许项目团队在任何项目进度路径上设置缓冲,以应对资源限制和项目的不确定性。
这种方法建立在关键路径法之上,考虑了资源分配、资源优化、资源平衡和活动历时不确定性对关键路径的影响。
关键链法增加了作为“非工作活动”的持续时间缓冲,用来应对不确定性。
项目缓冲:放置在关键链末端的缓冲。用来保证项目不因关键链的延误而延误
接驳缓冲:放置在非关键链与关键链的结合点,用来保护关键链不受非关键链延误的影响
应该根据相应活动链的持续时间的不确定性来决定每个缓冲时段的长短。一旦确定了“缓冲活动”,就可以按可能的最迟开始与最迟完成日期来安排计划活动。这样一来,关键链法不再管理网络路径的总浮动时间,而是重点管理剩余的缓冲持续时间与剩余的活动链持续时间之间的匹配关系。

资源优化技术:
资源平滑是不彻底的资源平衡,因为它的底线是不能改变关键路径
资源平衡:根据资源制约对开始日期和结束日期进行调整的一种技术。如果共享资源或关键资源只在特定时间可用,数量有限或者被过度分配,如一个资源在同一个时段内被分分配至两个或多个活动,就需要进行资源平衡,也可以为保持资源使用量处于均衡水平而进行资源平衡。资源平衡往往会导致关键路径改变,通常是延长(能让资源最优化,但可能改变关键路径)
资源平滑:对进度模型中的活动进行调整,从而使项目资源需求不超过预定的资源限制的一种技术。不会改变项目关键路径,完工日期也不会延迟,活动只在其自由浮动时间和总浮动时间内延迟。资源平滑技术可能无法实现所有资源的优化(不会改变关键路径)

进度压缩技术:
在不缩减项目范围的前提下,缩短进度工期,以满足进度制约因素、强制日期或其他进度目标。进度压缩技术包括(但不限于):
赶工:通过增减资源,以最小的成本增加来压缩进度工期的一种技术。赶工的例子包括:批准加班,增加额外资源或支付加急费用来加快关键路径上的活动。赶工只适用于那些通过增加资源就能缩短持续时间的,且位于关键路径上的活动,赶工并非总是切实可行,可能导致风险或成本的增加。(加班、加资源)
快速跟进:一种进度压缩技术。把正常情况下按顺序进行的活动改成至少是部分并行开展。快速跟进可能造成返工和风险增加,只适用于能够通过并行活动来缩短项目工期的情况。(串行改并行)

制定进度计划输出:
进度基准是经过批准的项目进度计划,只有通过正式的变更控制程序才能进行变更,用作与实际结果进行比较的依据
项目进度计划的图形表示方式:横道图(甘特图)、里程碑图、项目进度网络图、时标逻辑图(也叫时标网络图)

控制进度
控制进度是监督项目活动状态、更新项目进展、管理进度基准变更、以实现计划的过程。本过程的主要作用是,提供发现计划偏离的方法,从而可以及时采取纠正和预防措施,以降低风险。

进度控制关注如下内容:
1、判断项目进度的当前状态
2、对引起进度变更的因素施加影响,以保证这种变化朝着有利的方向发展。
3、判断项目进度是否已经发生变更
4、当变更实际发生时严格按照变更控制流程对其进行管理

进度基准的任何变更都必须进过实施整体变更控制过程的审批。控制进度是实施整体变更控制过程的一个组成部分。

控制进度的输入:
1、项目管理计划
2、项目进度计划
3、工作绩效数据
4、项目日历
5、进度数据
6、组织过程资产

工具与技术:
1、绩效审查
2、项目管理软件
3、资源优化技术
4、建模技术
5、提前量和滞后量
6、进度压缩
7、进度计划编制工具

输出:
1、工作绩效信息
2、进度预测
3、变更请求
4、项目管理计划更新
5、项目文件更新
6、组织过程资产更新

缩短活动工期的方法:
1、赶工,投入更多的资源或者增加工作时间,以缩短关键活动工期。
2、快速跟进,并行施工,以缩短关键路径的长度
3、使用高素质的资源或者经验更丰富的人员
4、(甲方同意的基础上)减小活动范围或降低活动要求
5、改进方法或技术,以提高生产效率
6、加强质量管理,及时发现问题,减少返工,从而缩短工期

评论
添加红包

请填写红包祝福语或标题

红包个数最小为10个

红包金额最低5元

当前余额3.43前往充值 >
需支付:10.00
成就一亿技术人!
领取后你会自动成为博主和红包主的粉丝 规则
hope_wisdom
发出的红包
实付
使用余额支付
点击重新获取
扫码支付
钱包余额 0

抵扣说明:

1.余额是钱包充值的虚拟货币,按照1:1的比例进行支付金额的抵扣。
2.余额无法直接购买下载,可以购买VIP、付费专栏及课程。

余额充值
