求解某项目的关键路径和总工期

求解关键路径的步骤,先画出拓扑图,列出最早发生时间和最迟发生时间表,两个值相等的就是关键路径点,连起来就是关键路径。
以下题为例:

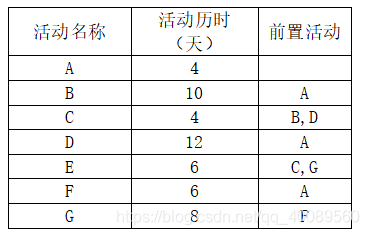

某信息系统项目包含如下七个活动。各活动的历时、活动逻辑关系如下表所示:
在这里插入图片描述
(1)请给出该项目的关键路径和总工期。
(2)请给出活动E、G的总浮动时间。
(3)对各项活动测算发现,只有活动B、D有可能缩短工期,其余活动均无法缩短工期。如果将工期缩短2天,则工期应该如何压缩。

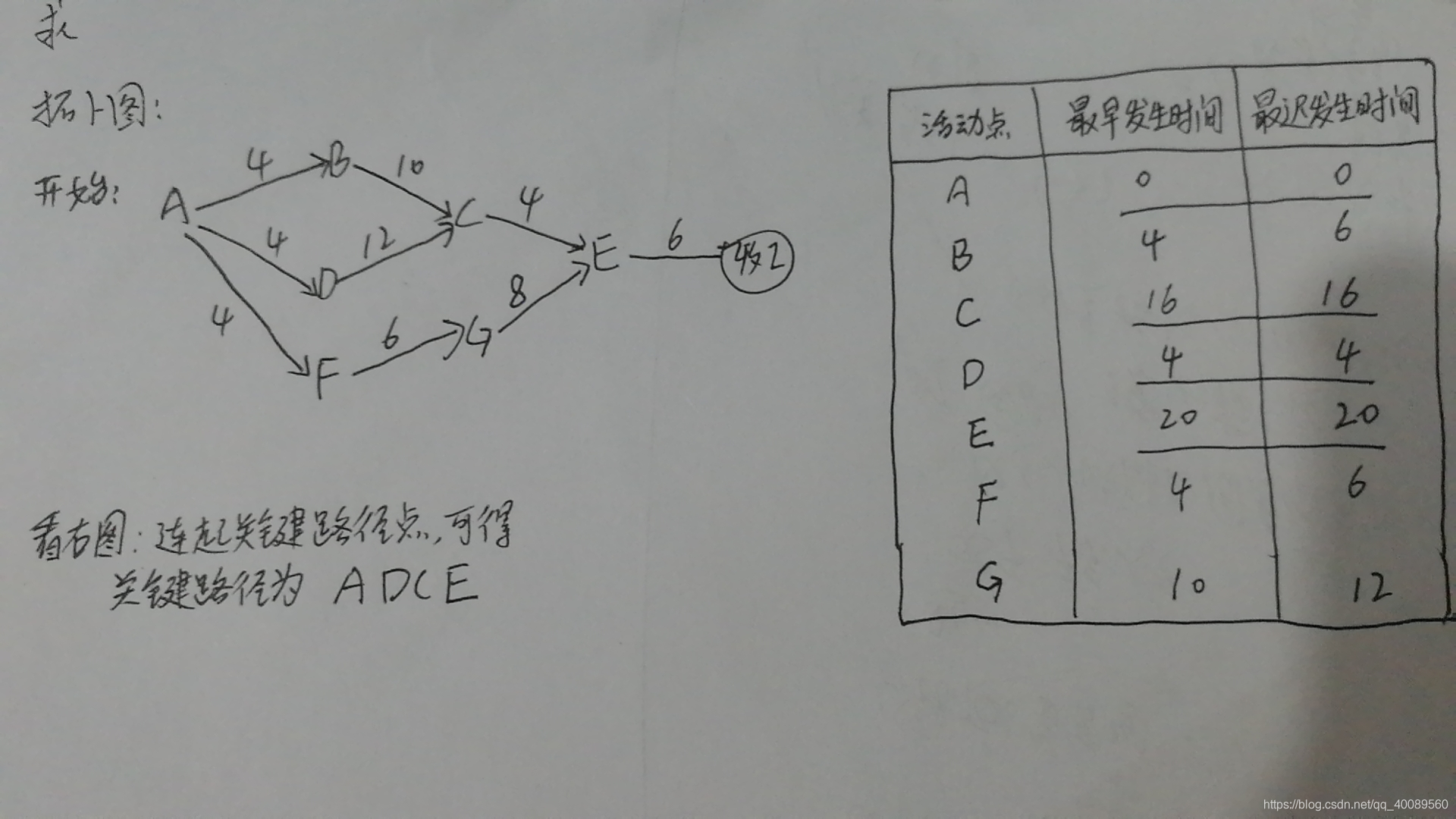

解:求解关键路径如下:

在这里插入图片描述 (1)关键路径:ADCE; 工期:26天
(2)(2) C总浮动时间:0天; G总浮动时间:2天
(3) D是关键路径点,而B不是,压缩D可减少总工期,所以将D由12天压缩为10天;

评论 4
添加红包

请填写红包祝福语或标题

红包个数最小为10个

红包金额最低5元

当前余额3.43前往充值 >
需支付:10.00
成就一亿技术人!
领取后你会自动成为博主和红包主的粉丝 规则
hope_wisdom
发出的红包
实付
使用余额支付
点击重新获取
扫码支付
钱包余额 0

抵扣说明:

1.余额是钱包充值的虚拟货币,按照1:1的比例进行支付金额的抵扣。
2.余额无法直接购买下载,可以购买VIP、付费专栏及课程。

余额充值
