场景
今天在修改一份mpp排期计划里的项目日历,日历是设置了周末2天加班,变更后发现,排期缩短的天数不对。一开始以为是Project软件出问题了,与windows11不兼容,重启了电脑,重试后还是这样,后来对比了几个计划,发现了原因。
原因
Project的排期,是很讲究顺序的。如果设置了资源了,尤其是资源存在冲突时,变更项目日历,排期是会受制于资源的。
解决方法

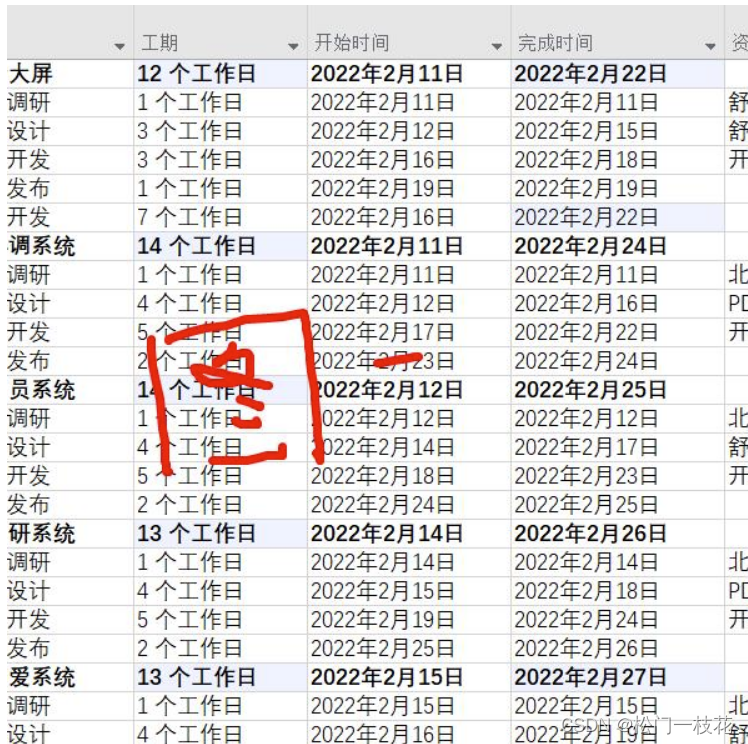

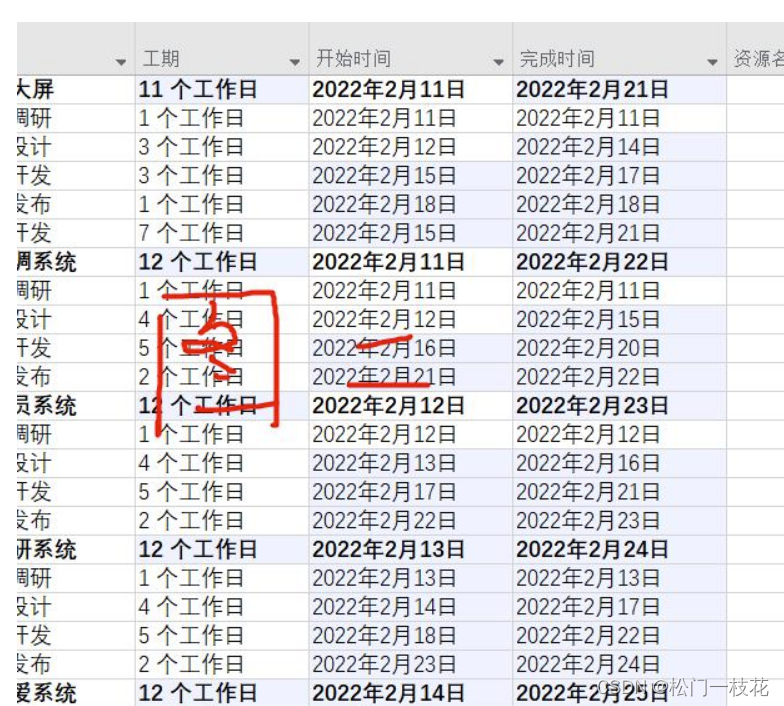

将原来的资源复制到另一列,删除资源名称列里的内容,会发现,排期有了变化,重新分配资源。如下图一(删除前),图二(删除后)
今天在修改一份mpp排期计划里的项目日历,日历是设置了周末2天加班,变更后发现,排期缩短的天数不对。一开始以为是Project软件出问题了,与windows11不兼容,重启了电脑,重试后还是这样,后来对比了几个计划,发现了原因。
Project的排期,是很讲究顺序的。如果设置了资源了,尤其是资源存在冲突时,变更项目日历,排期是会受制于资源的。
将原来的资源复制到另一列,删除资源名称列里的内容,会发现,排期有了变化,重新分配资源。如下图一(删除前),图二(删除后)
