SAP PS 第2节 项目状态及字段选择

1 有用吗

WBS用户状态用的挺多,网络的用户状态用的较少。

WBS用户状态大部分是对系统状态的细分,比如在某些状态下不能下预算,比如下了预算后不再允许预算变更等。

用户状态可以设置系统权限。

整个业务其实有大佬讲的很细致了,跟着团子学SAP:SAP用户状态管理详解(含权限分配等) OK02

在这只是把自己的配置再贴上实践的。

2 前台操作

3 后台配置

项目中还是结合实际情况,管理层级较多的用的多。
一般常用的几个点,下达时自动置状态为开工、技术性完成时自动置状态为完工。WBS结构未搭建完成不允许下达等。项目关闭时自动置状态为关闭等。

3.1 案例

在这里插入图片描述

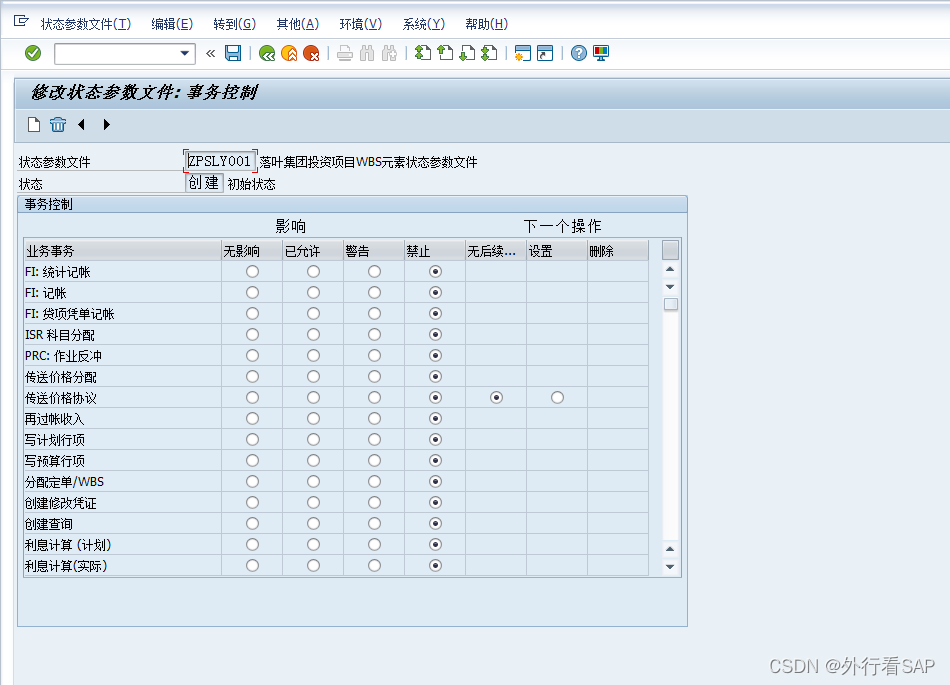

3.1.1 创建状态,全部禁止

在这里插入图片描述

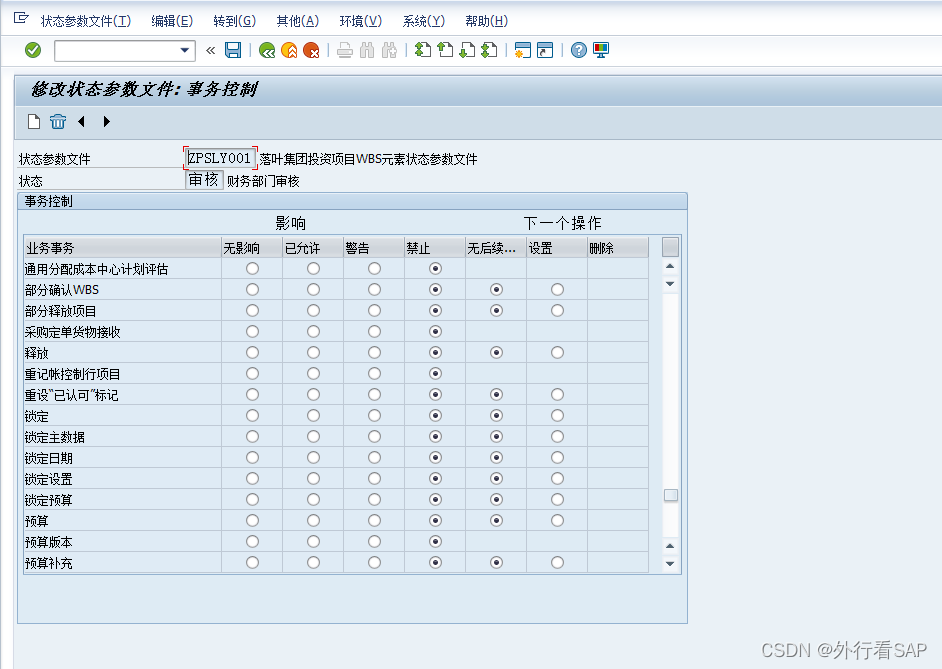

3.1.2 财务部门审核完成状态,依然全部禁止

在这里插入图片描述

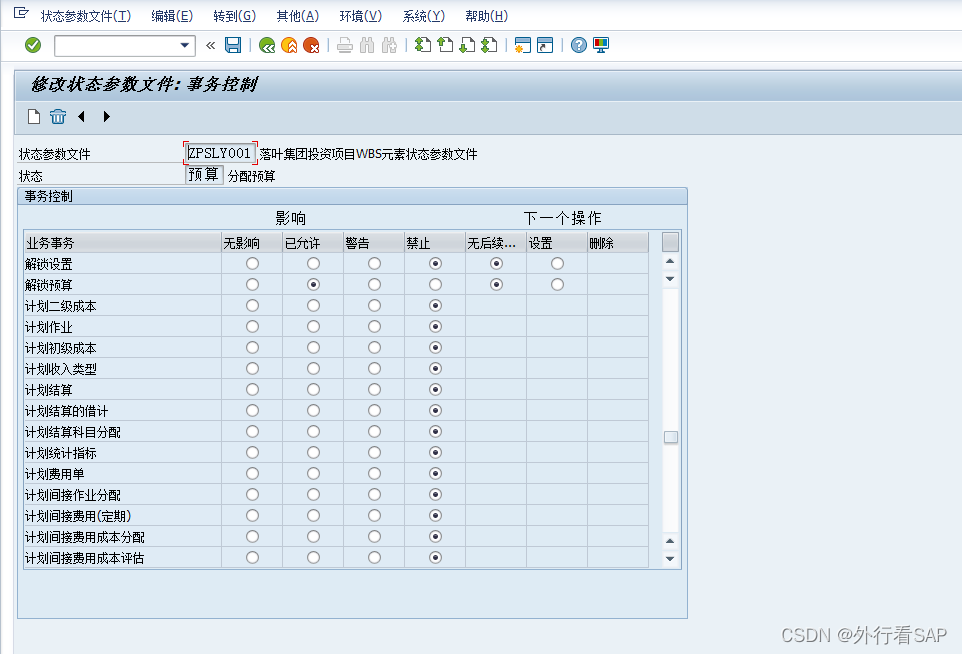

3.1.3 分配预算状态,设置可以允许预算

在这里插入图片描述
